题干: 某工程,实施过程中发生如下事件。
事件1:总监理工程师对项目监理机构的部分工作作出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
1.事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位的要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
2.事件3中,总监理工程师代表的做法是否正确?说明理由。

题干: 某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。
3.会议纪要主要内容有什么?

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
4.根据事件1,你认为合同当事人在约定合同内容时要包括哪些方面的条款?

题干: 某实施监理的工程项目,施工过程中发生如下事件:
事件1:总监理工程师对项目监理机构的部分工作做出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
5.事件3中,施工单位项目经理的做法有哪些不妥之处?分别写出正确做法。

题干: 某实施监理的工程,该工程是列入城建档案管理部门接受范围的工程。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
6.建设单位在组织工程验收前,应组织监理、施工、设计各方进行工程档案的预验收。建设单位的这种做法是否正确?为什么?

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位通过招标确定了监理单位,并且在2011年11月30日向中标的监理单位发出监理中标通知书,该工程的监理中标价为280万元;建设单位与监理单位协商后,于2012年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2012年2月10日,施工总工期为24个月。
事件2:施工过程中,由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。
施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:施工单位内部的事情,不用管理。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。
监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
7.事件4中,监理单位要求建设单位增加监理费是否合理?说明理由。

题干: 建设工程监理控制目标的方法和措施应重点围绕投资控制、进度控制、质量控制这三大控制任务展开。某监理公司为了使监理工作能够顺利开展,总监理工程师对建设工程分阶段,并围绕投资、进度、质量制订了具体措施。其措施如下:
推行优化设计;合理确定合同价;审核施工方案;落实投资控制的责任;对计划费用与实际费用的分析比较;正确处理索赔事宜;建立多级网络计划体系;严格事前质量检查监督;不符合合同规定质量要求的拒付工程款;确保资金及时供应。
8.判别以上措施是经济措施、组织措施、技术措施还是合同措施。

题干: 某工程计划进度与实际进度见表5-12。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相等。
9.试在图5-18中绘制该工程三种投资曲线:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。

题干: 某实施监理的工程项目,施工过程中发生如下事件:
事件1:总监理工程师对项目监理机构的部分工作做出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
10.事件2中,施工单位还应补充提交哪些材料?

题干: 某工程项目由A、B、C三个单位工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价,见表4-20。
承包合同规定:
(1)开工前发包方向承包方支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2个月开始按月均摊抵扣。
(2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
(3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。
(4)分项工程累计实际完成工程量超过计划完成工程量的15%时,该分项工程超出部分工程量的综合单价调整系数为0. 95。
(5)措施项目费以分部分项工程费用的2%计取,其他项目费20. 86万元,规费综合费率为3. 5% (以分部分项工程费、措施项目费、其他项目费之和为基数),税金率为3. 48%。

11.根据表4-21计算第1、2、3月造价工程师应确认的工程进度款各为多少万元?

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
12.哪些工程建设项目必须通过招标进行发包?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
13.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。

题干: 某实施监理的工程,在招标与施工阶段发生如下事件。
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
14.指出就施工合同主体关系而言,事件4中设备部件损坏的责任应由谁承担,并说明理由。

题干: 某水闸建设工程项目,建设单位与施工单位经公开招标后签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费。施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
15.建设单位标明水泥的规格、型号等技术指标,指定生产厂家的做法是否合理?为什么?

题干: 某建设工程项目通过招投标选择了一家建筑公司作为该项目的总承包单位,业主委托× ×监理公司对该工程实施施工监理。在施工过程中,由于总承包单位对地基和基础工程的施工存在一定的技术限制,将此分部工程分包给某基础工程公司,在施工及验收过程中,发生如下情况:
(1)地基与基础工程的检验批和分项工程质量由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,监理工程师不参与对分包单位检验批和分项工程质量的验收。
(2)地基与基础分部工程质量由总包单位项目经理组织分包单位项目经理进行验收,监理工程师参与验收。
(3)主体结构施工中,各检验批的质量由专业监理工程师组织总包单位项目专业质量检查员进行验收。各分项工程的质量由专业监理工程师组织总包单位项目专业技术负责人进行验收。
(4)主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。
(5)单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署了工程竣工报告。
16.单位工程竣工验收备案由谁组织?备案时间上有什么要求?

题干: 某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位投标文件拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2: E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
17.事件2中,总监理工程师的处理是否妥当?说明理由。

题干: 某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件。
事件1:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料,专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件后即通知施工单位同意分包单位进场施工。
事件2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未经报验,立即进行了处理。
事件3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现了质量问题,经分析,有以下原因:
(1)现场施工人员未经培训;
(2)浇筑顺序不当;
(3)振捣器性能不稳定;
(4)雨天进行钢筋焊接;
(5)施工现场狭窄;
(6)钢筋锈蚀严重。
事件4:施工单位因违规作业发生一起质量事故,造成直接经济损失8万元。该事故发生后,总监理工程师签发工程暂停令。事故调查组进行调查后,出具事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。
18.指出事件1中专业监理工程师的做法有哪些不妥,说明理由。

题干: 某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位投标文件拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2: E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
19.事件4中的质量事故,E单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。

题干: 某工程监理合同签订后,监理单位负责人对该项目监理工作提出以下5点要求:
(1)监理合同签订后的30d内应将项目监理机构的组织形式、人员构成及总监理工程师的任命书面通知建设单位;
(2)监理规划的编制要依据:建设工程的相关法律、法规,项目审批文件、有关建设工程项目的标准、设计文件、技术资料,监理大纲、委托监理合同文件和施工组织设计;
(3)监理规划中不需编制有关安全生产监理的内容,但需针对危险性较大的分部分项工程编制监理实施细则;
(4)总监理工程师代表应在第一次工地会议上介绍监理规划的主要内容,如建设单位未提出意见,该监理规划经总监理工程师批准后可直接报送建设单位;
(5)如建设单位设计方案有重大修改,施工组织设计、方案等发生变化,总监理工程师代表应及时主持修订监理规划的内容,并组织修订相应的监理实施细则。

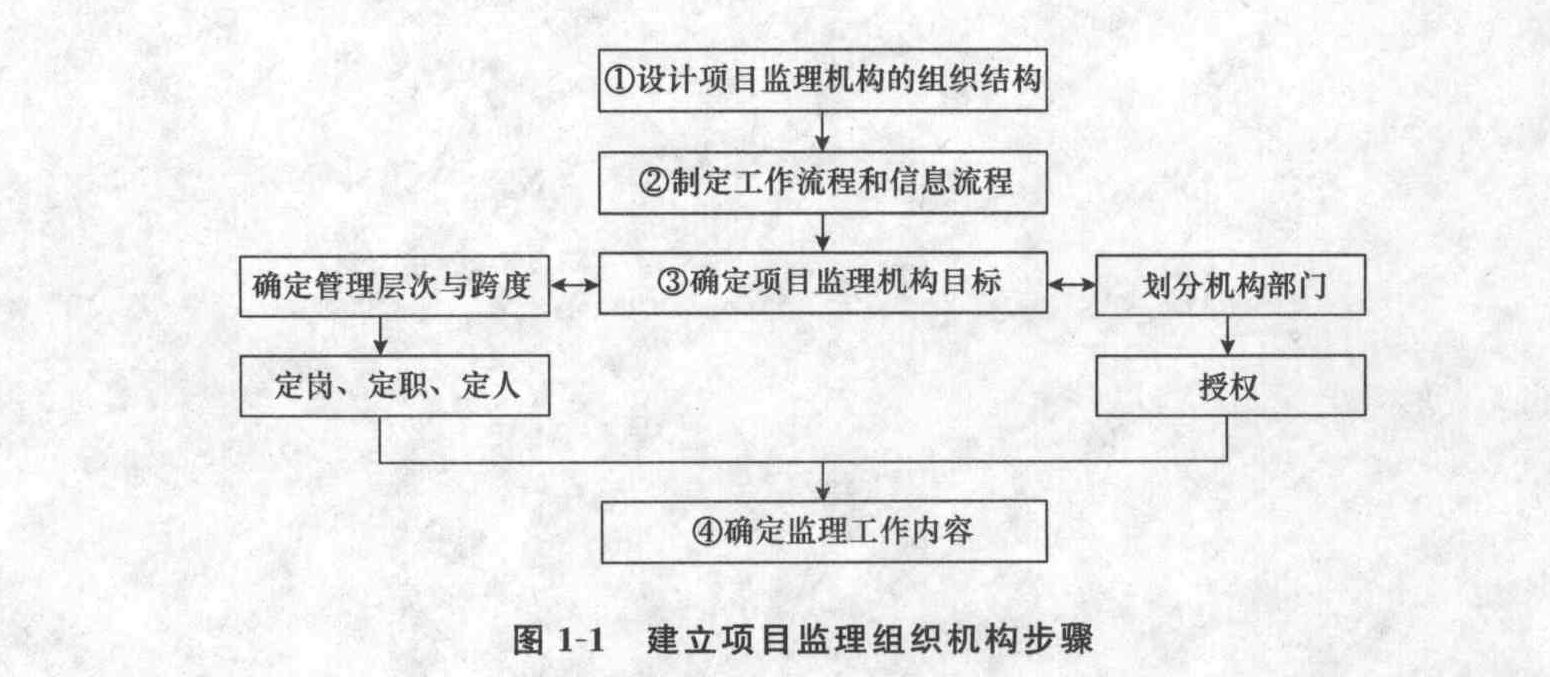

总监理工程师提出了建立项目监理组织机构的步骤(见图1-1),并委托给总监理工程师代表以下工作:
(1)确定项目监理机构人员岗位职责,主持编制监理规划;
(2)签发工程款支付证书,调解建设单位与承包单位的合同争议。
在编制的项目监理规划中,要求在监理过程中形成的部分文件档案资料如下:
(1)监理实施细则;
(2)监理通知单;
(3)分包单位资质材料;
(4)费用索赔报告及审批;
(5)质量评估报告。
20.写出图1-1中①?④项工作的正确步骤。

题干: 某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。
开标后发现:
(1) A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。
(2) B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3) C投标人提交的银行投标保函有效期为70天。
(4) D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。
(5) E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
(6) F投标人投标报价最高,故F投标人在开标后第二天撤回了其投标文件。
经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%。
21.业主对招标代理公司提出的要求是否正确?说明理由。

题干: 某实行监理的工程,建设单位与总承包单位按《建设工程施工合同(示范文本)》签订了施工合同,总承包单位按合同约定将一专业工程分包。
施工过程中发生下列事件。
事件1:工程开工前,总监理工程师在熟悉设计文件时发现部分设计图纸有误,即向建设单位进行了口头汇报。建设单位要求总监理工程师组织召开设计交底会,并向设计单位指出设计图纸中的错误,在会后整理会议纪要。
在工程定位放线期间,总监理工程师指派专业监理工程师审查分包单位资格报审表及相关资料,安排监理员到现场复验总承包单位报送的原始基准点、基准线和测量控制点。
事件2:由建设单位负责采购的一批材料,因规格、型号与合同约定不符,施工单位不予接收保管,建设单位要求项目监理机构协调处理。
事件3:专业监理工程师现场巡视时发现,总承包单位在某隐蔽工程施工时,未通知项目监理机构即进行隐蔽。
事件4:工程完工后,总承包单位在自查自评的基础上填写了工程竣工报验单,连同全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程均按要求进行了验收,便签署了竣工报验单,并向建设单位提交了竣工验收报告和质量评估报告,建设单位收到该报告后,即将工程投入使用。
22.事件1中,专业监理工程师在审查分包单位的资格时,应审查哪些内容?

题干: 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工日期为2012年3月1日,工期为302天;建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

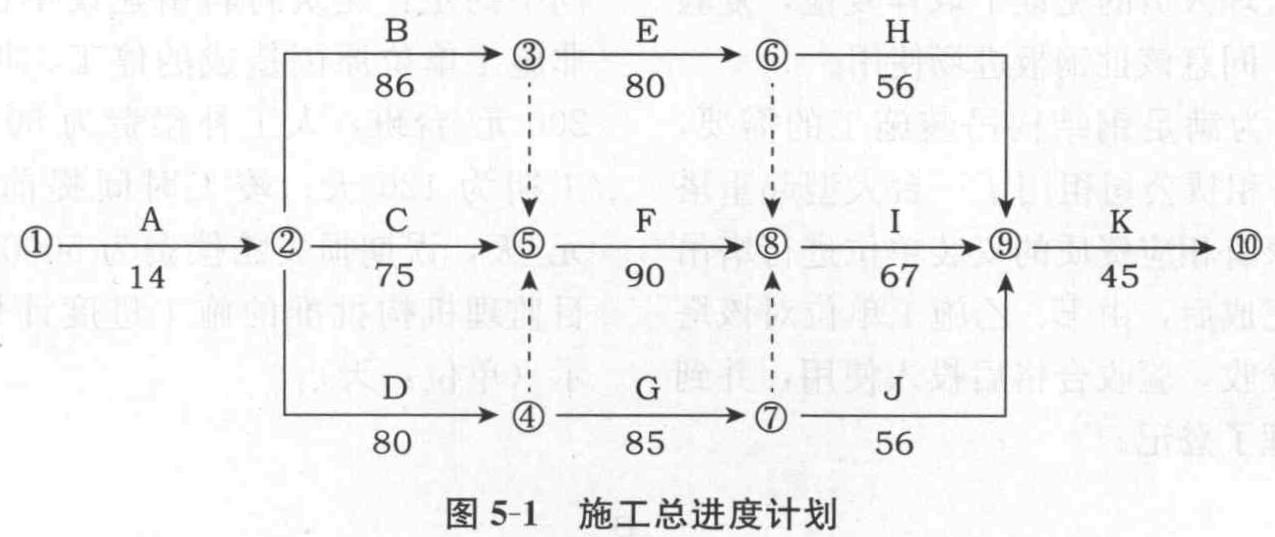

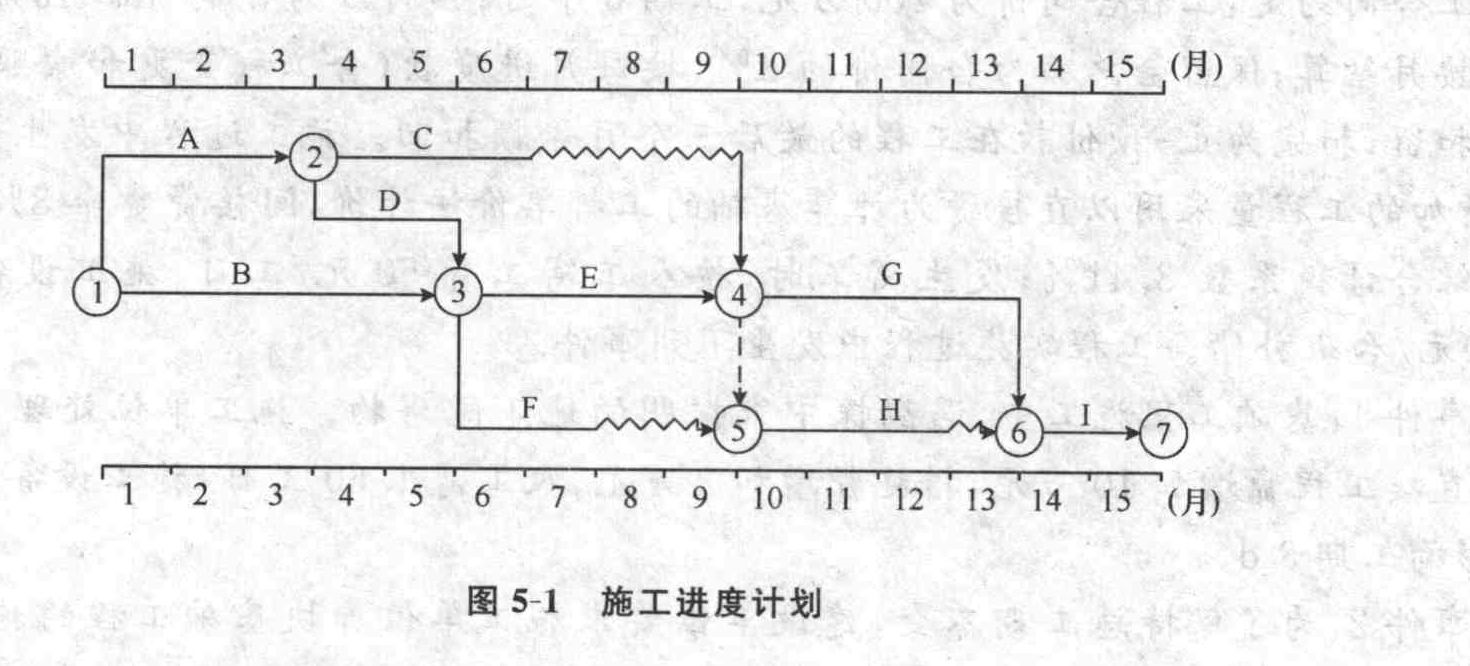

经总监理工程师批准的施工总进度计划如图5-1所示(时间单位:天)。
工程实施中发生了下列事件:
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2012年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2: C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了 12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。
事件3: F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请需延工期5天。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了 24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。
23.事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。

题干: 某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生下列事件。
事件1:甲施工单位按照施工合同约定的时间向项目监理机构提交了工程开工报审表,总监理工程师在审批施工组织设计文件后,组织专业监理工程师到现场检查时发现:施工机具已进场准备就位;施工测量人员正在进行测量控制桩和控制线的测设;拆迁工作正在进行,不会影响工程进度。为此,总监理工程师签署了同意开工的意见,并报告了建设单位。
事件2:专业监理工程师巡视时发现,甲施工单位现场施工人员准备将一种新型建筑材料用于工程。经询问,甲施工单位认为该新型建筑材料性能好、价格便宜,对工程质量有保证。项目监理机构要求其提供该新型建筑材料的有关资料,甲施工单位仅提供了使用说明书。
事件3:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及要求等内容进行了全面考核。
事件4:为了解设备性能,有效控制设备制造质量,项目监理机构指令乙施工单位指派专人进驻丙单位,与专业监理工程师共同对丙单位的设备制造过程进行质量控制。
事件5:工程竣工验收时,建设单位要求甲施工单位统一汇总甲、乙施工单位的工程档案后提交项目监理机构,由项目监理机构组织工程档案验收。
24.写出项目监理机构处理事件2的程序。

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
25.指出事件2中建设单位所提要求的不妥之处.写出正确做法。

题干: 某实施监理的工程,在招标与施工阶段发生如下事件。
事件1:招标代理机构提出,评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招标投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件3:施工中因地震导致:施工停工1个月;已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤,施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
26.指出事件1中评标委员会人员组成的不正确之处,并说明理由。

题干: 某工程项目的施工招标文件规定:该工程采用综合单价计价方式,计划工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。承包单位开工前编制并经工程师确认的施工进度计划如图2-2所示。A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米,共同租用1台机械开挖,机械租赁费为1万元/月?台。
承包合同中约定:1)实际完成工程量超过估计工程量25%以上时允许调整单价;2)拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%; 3)若能提前竣工,每提前1天的奖金按合同总价的1‰计算。
施工过程中发生了以下事件,致使承包单位完成该项目的实际工期为15个月:
事件1:施工按计划进行4个月后,因设计变更新增土方工程N,工作的性质和施工难度与A、C工作相同,工程量为32万立方米;在B和C工作完成后开始施工,H和G为其紧后工作;经双方协商后,确定单价为14元/立方米;与工作A、C共用开挖机械;计划用4个月完成。
事件2: F工作因设计变更等待新图纸延误1个月。
事件3: G工作由于连续降雨累计1个月,导致实际施工3个月才完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4: H工作由于分包单位施工的工程质量不合格造成返工,实际5. 5个月完成。由于以上事件,承包单位提出以下索赔要求:
(1)顺延工期6. 5个月,理由是:1)完成N工作4个月;2) F工作变更设计图纸延误1个月;3)连续降雨属于不利的条件和障碍,影响G工作1个月;4)工程师未能很好地控制分包单位的施工质量,补偿工期0.5个月。
(2) N工作的费用补偿=16×32 = 512(万元)。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1×1 = 5(万元)。
27.请对以上施工过程中发生的4个事件进行合同责任分析。

题干: 政府投资的某工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380d作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400d签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前三名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位以中标单位重新报价为由要求签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份设计修改建议书,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了施工测量放线报验表,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
28.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。

题干: 某实施监理的工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定:
(1) A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:
1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。
2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。
3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。
(2) B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:
1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11天起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。
2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。
3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。
(3) C工程在施工招标文件中规定工期按工期定额计算,工期为550天。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581天。
29.合同变更价款的原则与程序包括哪些内容?合同争议如何解决?

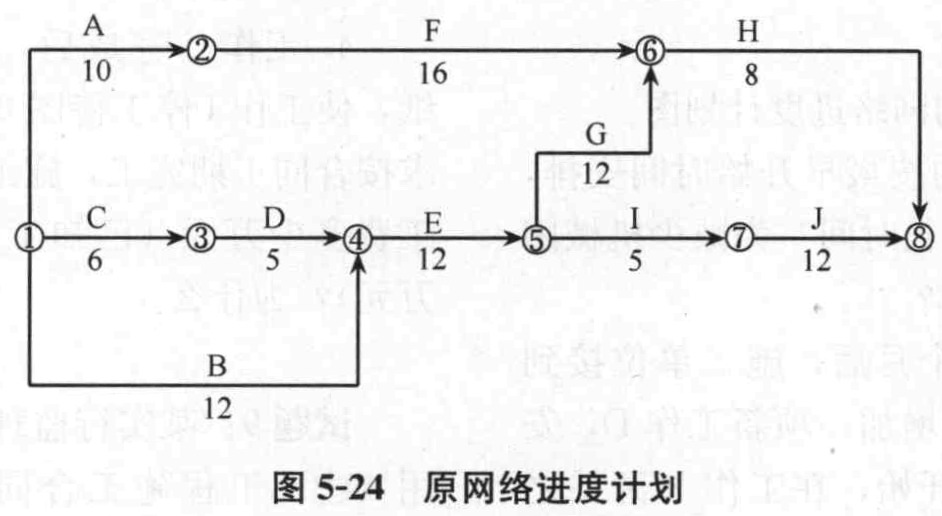

题干: 某分部工程的网络计划如图5-24所示,计算工期为44天。

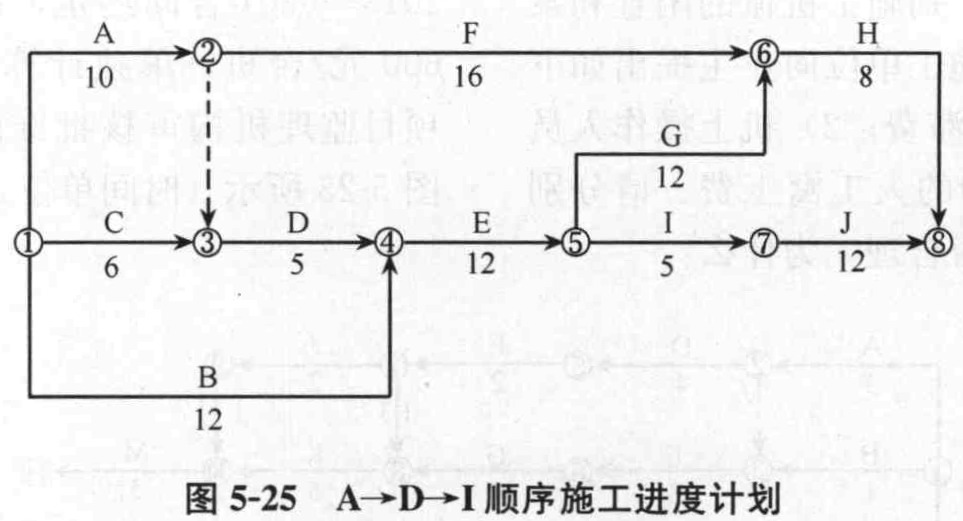

(一)根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。按A→D→I顺序组织施工,则网络计划的变化如图5-25所示。
30.机械在现场的使用和闲置时间各是多少天?

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位通过招标确定了监理单位,并且在2011年11月30日向中标的监理单位发出监理中标通知书,该工程的监理中标价为280万元;建设单位与监理单位协商后,于2012年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2012年2月10日,施工总工期为24个月。
事件2:施工过程中,由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。
施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:施工单位内部的事情,不用管理。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。
监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
31.指出事件2和事件3中施工项目经理在吊装作业中的不妥之处,写出正确做法。

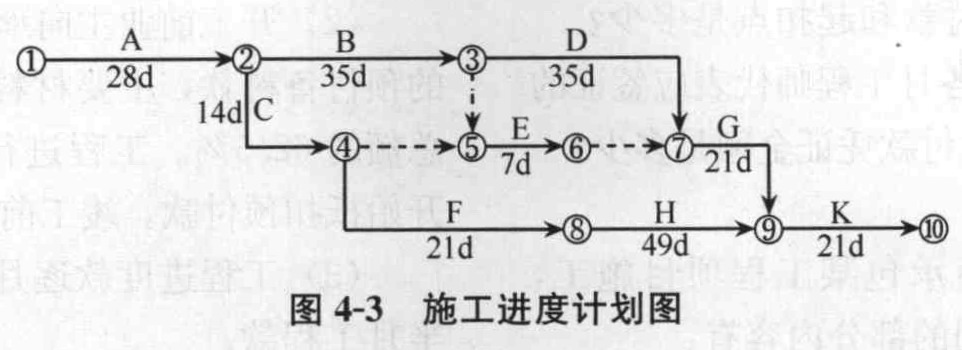

题干: 某建筑工程施工进度计划网络如图4-3所示:
施工中发生了以下事件:
事件1: A工作因设计变更停工10天;
事件2: B工作因施工质量问题返工,延长工期7天;
事件3: E工作因建设单位供料延期,推迟3天施工;
在工作进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见表4-24。
32.施工总承包单位可否就事件1至事件3获得工期索赔?分别说明理由。

题干: 某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件。
事件1:打桩工程开工前,分包单位向专业监理工程师报送了分包单位资格报审表及相关资料,专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件后即通知施工单位同意分包单位进场施工。
事件2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未经报验,立即进行了处理。
事件3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现了质量问题,经分析,有以下原因:
(1)现场施工人员未经培训;
(2)浇筑顺序不当;
(3)振捣器性能不稳定;
(4)雨天进行钢筋焊接;
(5)施工现场狭窄;
(6)钢筋锈蚀严重。
事件4:施工单位因违规作业发生一起质量事故,造成直接经济损失8万元。该事故发生后,总监理工程师签发工程暂停令。事故调查组进行调查后,出具事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。
33.将项目监理机构针对事件3分析的(1)~(6)项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。

题干: 为了实施某项目的建设,业主与施工单位按《建设工程施工合同(示范文本)》GF—2013—0201签订了建设工程施工合同,该项目未投保工程一切险。在工程施工过程中,遭受特大暴风雨袭击,造成了相应的损失,施工单位及时向工程师提出补偿要求,并附有相关的详细资料和证据。
施工单位认为遭暴风雨袭击是因非施工单位原因(属于不可抗力)造成的损失,故应由业主承担赔偿责任,主要补偿要求包括:
(1)给已建部分工程造成破坏,损失共计18万元,应由业主承担修复的经济责任,施工单位不承担修复的经济责任;
(2)施工单位人员因此灾害数人受伤,处理伤病医疗费用和补偿金总计3万元,业主应给予赔偿;
(3)施工单位进场的正在使用的机械设备受到损坏,造成损失8万元,由于现场停工造成台班费损失4. 2万元,业主应负担赔偿和修复的经济责任;
(4)工人窝工费3.8万元,业主应予以支付;
(5)因暴风雨造成现场停工8天,要求合同工期顺延8天;
(6)由于工程损坏,清理现场需费用2. 4万元,业主应予以支付。
34.对施工单位提出的补偿要求如何处理?

题干: 某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件。
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。
事件3:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6h通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了工程暂停令。
事件4:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。
35.事件3中,施工总包单位和总监理工程师的做法是否妥当?分别说明理由。

题干: 某工程,建设单位通过公开招标与甲施工单位签订施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位,施工过程中发生了下列事件。
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为了不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复检结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型塔式起重机,委托一家有相应资质的安装单位进行塔式起重机安装。安装完成后,由甲、乙施工单位对该塔式起重机共同进行验收,验收合格后投入使用,并到有关部门办理登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了工程暂停令,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停止整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
36.事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。该事故属于哪一类工程质量事故?处理此事故的依据是什么?

题干: 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图5-1所示。
工程实施过程中发生下列事件。
事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。
事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表5-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。

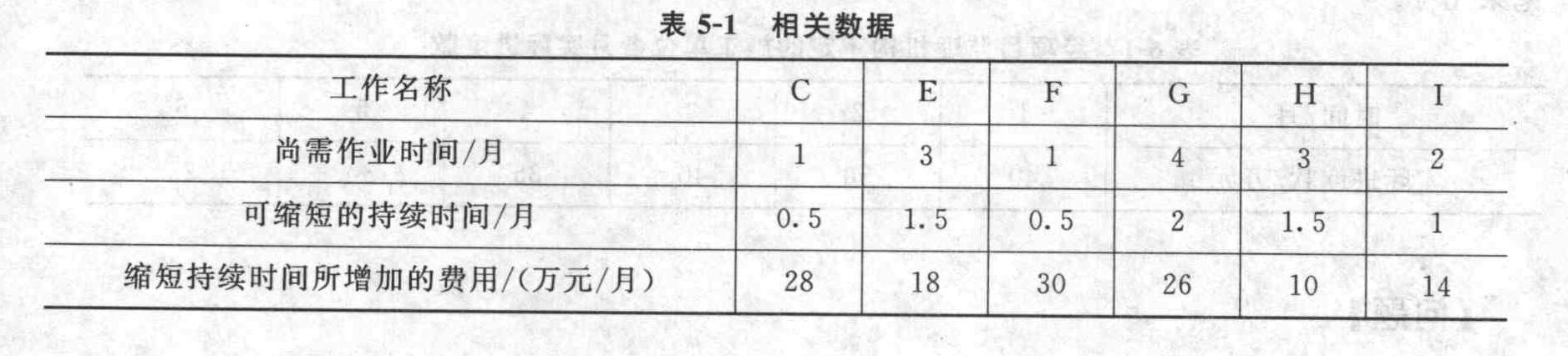

事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5-1。
37.针对事件3,施工单位为加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

题干: 某实施监理的工程,甲施工单位中标后按照监理单位批准的施工方案组织施工,施工过程中发生下列事件:
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)项目监理机构总控制计划等;(4)预付款报审与支付。
事件3:为了确保工程的施工安全,取消工程的原安全管理人员,由施工项目经理亲自兼任施工现场的安全生产管理员。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
38.事件1中,监理工程师的做法是否妥当,说明理由。

题干: 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》GF-2013—0201合同约定,吊装机械闲置补偿费600元/台班,单独计算,不计人直接费。经项目监理机构审核批准的施工总进度计划如图5-23所示(时间单位:月)。
施工过程中发生下列事件:
事件1:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件2:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班,其他机械设备损坏及停工损失合计25万元。
事件3:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。
事件4:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。
39.事件2发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明理由。

题干: 某监理单位承担了一项大型石油化工工程项目施工阶段的监理任务,合同签订后,监理单位任命了总监理工程师,总监上任后计划重点抓好三件事:
(1)抓监理组织机构建设,并绘制了监理组织机构设立与运行程序框图。
(2)落实各类人员工作职责:
1)确定项目监理机构人员的分工和岗位职责;
2)主持编写项目监理规划、审批项目监理实施细则,并负责组织项目监理机构的日常工作;
3)审查分包单位的资质,并提出审核意见 ;
4)审查承包单位提交涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;
5)主持监理工作会议,签发项目监理机构的文件和指令;
6)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;
7)负责本专业分项工程验收及隐蔽工程验收;
8)按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;
9)主持或参与工程质量事故的调查;
10)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;
11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;
12)负责本专业的工程计量工作,审核工程计量的数据和原始凭证;
13)做好监理日记和有关的监理记录。
(3)抓监理规划编制工作。
40.题中所列监理职责中哪些属于总监理工程师的职责?哪些属于监理工程师的职责?哪些属于监理员的职责?

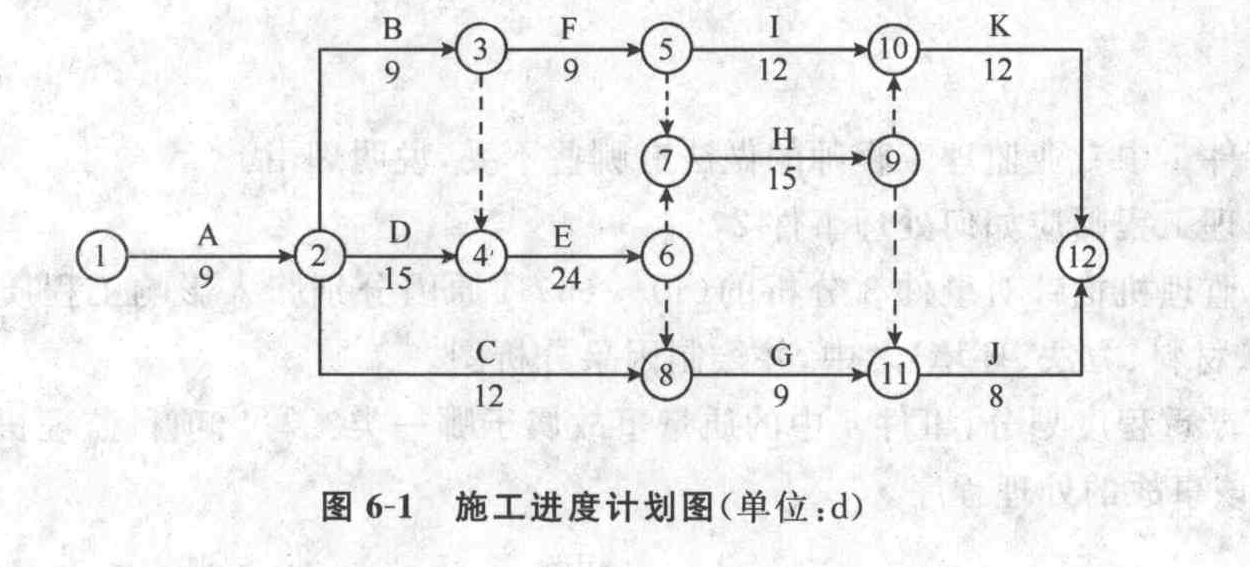

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图6-1所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件。
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;在B工作未经监理人员验收的情况下,F工作已进行1d。
41.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?

题干: 某综合楼建筑面积4000平方米,是一栋7层L形平面建筑,底面为营业厅,2层以上为住宅。底层层高3.5m,2层以上层高3.0m,总高21. 5m,基础为混凝土灌注桩基,上部为现浇钢筋混凝土梁、板、柱的框架结构,主体结构采用C20混凝土,砖砌填充墙。施工单位按照监理单位批准的施工方案组织施工,于2008年8月7日完工,经竣工验收后,发现未达到质量合格标准。
42.简述工程质量验收的基本要求。

题干: 某建设项目以公开招标方式施工招标。2014年3月1日发布该项目招标公告,其中载明招标项目的性质、规模、实施地点等事项。招标公告中部分内容如下:
(1)参加投标的施工企业本市二级以上企业,外地企业要求一级以上。
(2) 4月1日向通过资格预审的施工单位发售招标文件,各投标单位领取招标文件的人员均按要求在一张表上登记并签字。
(3)招标文件中明确规定,工期24个月,工程质量标准为优良,4月18日16时为投标截止时间。
招投标过程中发生以下事件:
事件1:在书面答复投标单位的提问以后,业主组织各投标单位进行了施工现场踏勘。
事件2: 4月12日,业主书面通知各投标单位,由于某种原因,决定将商场部分装修工程从原招标范围内删除,并明确4月18日16时仍为投标截止时间。
事件3:开标时,宣布了评标标准和评标委员会名单(共8人,其中招标人代表2人,招标人上级主管部门代表1人,技术专家3人,经济专家2人),并授权评标委员会直接确定中标人。
43.在招标过程中,共有6家公司竞标。投标人A在开标时间前2小时,该投标人又递交了一份补充文件,其中声明将原报价降低1%。投标人B的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;投标人C的投标文件未密封。评标委员会是否应该对这三家公司的投标文件进行评审?为什么?

题干: 某实施监理的工程项目,施工过程中发生如下事件:
事件1:总监理工程师对项目监理机构的部分工作做出如下安排:
(1)总监理工程师代表负责审核监理实施细则,进行监理人员的绩效考核,调换不称职监理人员;
(2)专业监理工程师全权处理合同争议和工程索赔。
事件2:施工单位向项目监理机构提交了分包单位资格报审材料,包括:营业执照、特殊行业施工许可证、分包单位业绩及拟分包工程的内容和范围。项目监理机构审核时发现,分包单位资格报审材料不全,要求施工单位补充提交相应材料。
事件3:深基坑分项工程施工前,施工单位项目经理审查该分项工程的专项施工方案后,即向项目监理机构报送,在项目监理机构审批该方案过程中就组织队伍进场施工,并安排质量员兼任安全生产管理员对现场施工安全进行监督。
事件4:项目监理机构在整理归档监理文件资料时,总监理工程师要求将需要归档的监理文件直接移交本监理单位和城建档案管理机构保存。
44.事件1中,总监理工程师对工作安排有哪些不妥之处?分别写出正确做法。

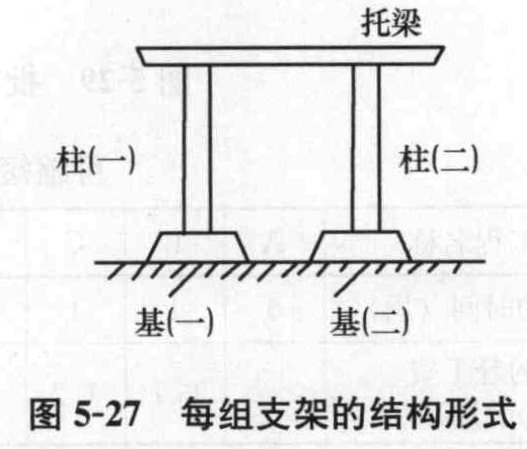

题干: 某施工单位通过投标获得高架输水管道工程共20组钢筋混凝土支架的施工合同。每组支架的结构形式及工程量相同,均由基础、柱和托梁三部分组成,如图5-27所示。合同工期为190天。
开工前施工单位向监理工程师提交了施工方案及网络进度计划。
(1)施工方案。
施工流向:从第1组支架依次流向第20组。劳动组织:基础、柱、托梁分别组织混合工种专业队。
技术间歇:柱混凝土浇筑后需养护20天方能进行托梁施工。
物资供应:脚手架、模具及商品混凝土按进度要求调度配合。
(2)网络进度计划如图5-28所示(时间单位:天)。
45.什么是网络计划工作之间的工艺逻辑关系和组织逻辑关系?从图5-28中各举1例说明。

题干: 某实施监理的水利工程,根据《水利水电土建工程施工合同条件》,发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万立方米,单价为300元/立方米,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留。

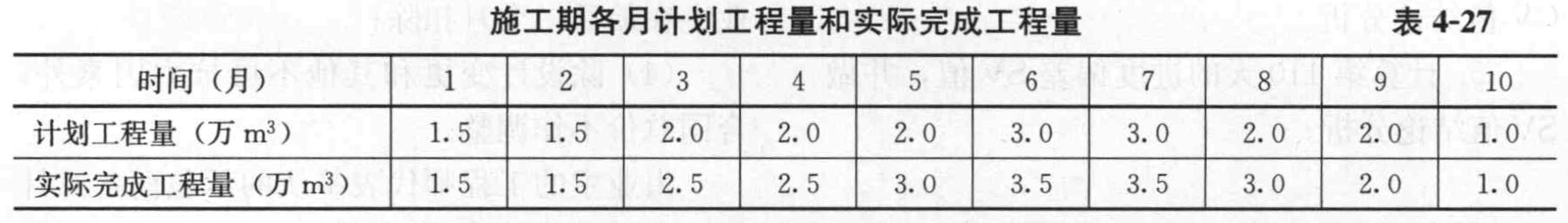

(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量见表4-27。
46.在第11个月进行工程完工结算时,计算承包人应得的工程款总额以及发包人应支付的工程款总额。

题干: 某商场主体结构采用现浇钢筋混凝土框架结构,基础形式为现浇钢筋混凝土筏形基础,地下2层,地上8层,混凝土采用C30级,主要受力钢筋采用HRB335级,在主体结构施工到第5层时,发现第2层部分柱子承载能力达不到设计要求,聘请有资质的检测单位检测鉴定仍不能达到设计要求,拆除重建费用过高,时间较长,最后经原设计院核算,能够满足安全和使用要求。
47.对该工程第2层柱子的质量应如何验收?

题干: 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720平方米,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3平方米。东西向长80.26m,南北向宽18. 76m。基底相对标高为-5. 895m, + 0. 000相对标高为55.15m。
在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。

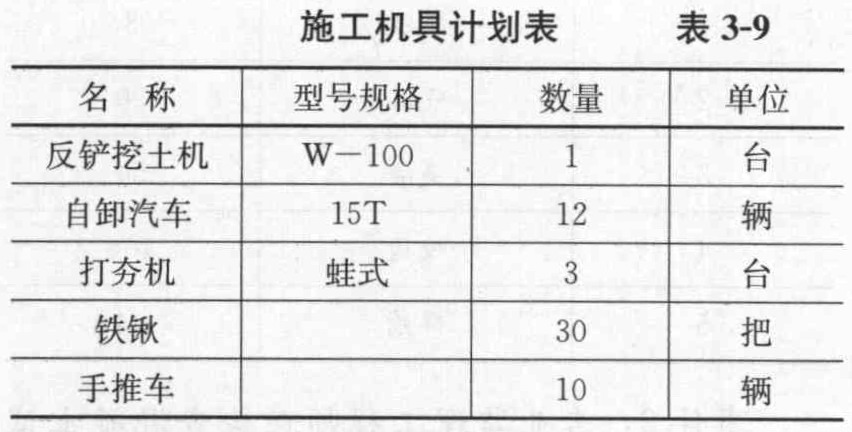

在该施工方案中确定的工期计划及施工机具计划,见表3-9。土方开挖工期8天。1.施工步骤及方法说明
(1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。
(2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1 : 1进行放坡。
(3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。
(4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。
(5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。
(6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。
(7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。
(8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。2.施工顺序
(1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。
(2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至-3.000,第二层为- 3. 000至设计标高以上30cm。
在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。
在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。
该栋号施工至地上三层时,施工单位又进行了土方回填的工作。
48.该施工单位进行土方回填工作的时候应当把握哪些施工质量控制要点?

题干: 某工程施工中,施工单位对将要施工的某分部工程提出疑问,认为原设计选用图集有问题,而且设计图不够详细,无法进行下一步施工。监理单位组织召开了技术方案讨论会,会议由总监理工程师主持,建设、设计、施工单位参加。
49.纪要写完后如何处理?

题干: 某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了合同,合同工期2年。经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。
工程实施过程中发生以下事件。
事件1:甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构提出变更申请。总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意变更,但同时表示无法及时提交变更后的施工图。总监理工程师将此事报告建设单位,建设单位随即要求总监理工程师修改施工图并签署变更文件,交甲施工单位执行。
事件2:专业监理工程师巡视时发现,乙施工单位未按审查后的施工方案施工,存在工程质量、安全事故隐患。总监理工程师分别向甲、乙施工单位发出整改通知,甲、乙施工单位既不整改也未回函答复。
事件3:工程竣工结算时,甲施工单位将事件1中基础工程设计变更所增加的费用列入工程竣工结算申请,总监理工程师以甲施工单位未及时提出变更工程价款申请为由,拒绝变更基础工程价款。
事件4:工程竣工验收前,项目监理机构根据《建设工程文件归档整理规范》(GB/T50328)的要求整理、归档资料,其中包括:
(1)工程开工审批表;
(2)图纸会审会议纪要;
(3)分包单位资格材料;
(4)工程质量事故报告及处理意见;
(5)工程费用索赔报告。
50.事件3中,总监理工程师的做法是否正确?说明理由。
