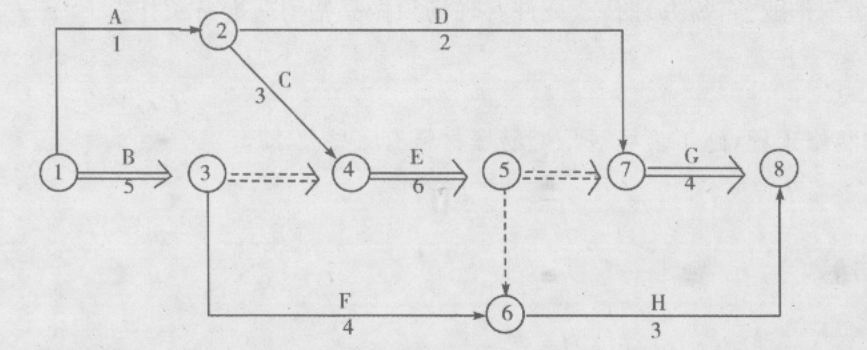

题干: 某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同、每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为240元/台班。施工网络计划如图所示(单位:天)。
甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:
1.降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日;
2.8月21日到8月22日,因供电中断停工2天,造成人员窝工16个工日。(箭线上方为工作名称,箭线下方为持续时间、双箭线为关键线路)
3.因设计变更,工作E工程量由招标文件中的300立方米:增至350立方米,超过了10%;合同中该工作的全费用单价为110元/立方米,经协商调整后全费用单价为100元/立方米;
4.为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15立方米,该工作全费用单价为128元/立方米;
5.在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。
1.每项事件工期索赔各是多少?总工期索赔多少天?

2.某建筑工程,地下1层,地上16层。总建筑面积28000平方米,首层建筑面积2400平方米,建筑红线内占地面积6000平方米。该工程位于闹市中心, 现场场地狭小。施工单位为了降低成本,现场只设备了一条3m宽的施工道路兼作消防通道。现场平面呈长方形,在其斜对角布置了两个临时消火栓,两者之间相距 86m,其中一个距拟建建筑物3m,另一个距路边3m。为了迎接上级单位的检查,施工单位临时在工地大门入口处的临时围墙上悬挂了“六牌”、“二图”,检 查小组离开后,项目经理立即派人将之拆下运至工地仓库保管,以备再查时用。 该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型的临时用水?

题干: 某建筑施工企业安全生产管理部门在对其承建的某医院工程进行安全检查时发现,负责现场临时用电的2名电工所持有的操作证没有进行年检,也没有查到对其进行“三级安全教育”的相关记录,现场临时电缆私拉乱接严重,现场电焊机开关箱内没有加装漏电保护器,工人宿舍内用碘钨灯取暖,物品堆放杂乱无序,临时用电主线随意接支线安装插座。文明施工、卫生状况极差,现场存在多处安全隐患。

检查组下发事故隐患整改通知单,即令项目部立即整改。

但就在第二天中午,项目现场生活区发生火灾,经调查为电线短路起火,所幸当时为午餐时间没有人员伤亡。第三天,项目经理上报公司安全管理部门,等候处理结果。
3.现场项目经理上报事故时间是否符合规定?事故发生后,逐级汇报的时限有何规定?

4.某综合办公楼,采用当地建筑工程消耗量定额计算得到,直接工程费为190万元,措施费为直接工程费的5%,零星工程费占直接工程费的5%,按照当地取费规定,间接费费率为12%,利润为直接费和间接费的4%取费,税金率为3%。 什么是工料单价法?什么是综合单价法?

5.某酒店改建工程由建设单位通过招投标分别将幕墙工程和室内装饰工程发包给具有相应资质的A幕墙公司和B装饰公司,施工中发生了以下事件。 事件一:本工程四层以上采用技术较为复杂的点支承玻璃幕墙,建设单位指定由B装饰公司安排专业队伍进行分包施工,工程价款直接与建设单位进行结算,并直接从A幕墙公司的工程款中划付。A幕墙公司认为自身已具有该幕墙工程的施工能力,不需要进行分包,只同意劳务部分的30%的工程量分包给建设单位指定的专业队伍,且不同意B公司直接与建设单位结算工程款。 事件二:三层以下幕墙工程为石材幕墙,所用的石材为进口材料,并由建设单位自行订购作为甲供材,A幕墙公司与石材加工厂家协商,由该厂负责现场安装工作并负责材料保管工作。经监理单位检查发现,该石材加工厂家并无施工资质。 事件三:因玻璃幕墙工程施工质量问题导致局部墙面渗水,造成部分正在施工的部分室内装修墙面涂料及地毯均发霉,B装饰公司向建设单位报告要求A幕墙公司进行赔偿,包括工期和费用索赔。经核实,涉及渗水墙面的该部分玻璃幕墙尚未通过验收。 问题: 1.事件一中,A幕墙公司的做法是否合理,为什么? 2.事件二中,石材加工厂是否可以承接该项工程的安装工作,为什么? 3.事件三中,A幕墙公司认为由于该部分玻璃幕墙尚未通过监理验收,不应进行室内装饰工程,造成的室内墙面和地面的装饰层发霉的损失不应由A幕墙公司承担,A幕墙公司的说法是否合理,B装饰公司索赔是否成立?

6.某建筑工程公司与某业主以《建设工程施工合同(示范文本)》签订了一项建造办公楼的工程承包合同。合同规定工程工期为220d,工程质量标准为合格,工程 价款按照月进度审核已完工程量价款的80%支付,支付至合同总价85%停止支付,剩余款项于工程竣工验收合格,双方竣工结算一致后支付。 施工中,按照施工方月申报已完工程量累计760万元,但业主仅支付了400万元。 施工中,发生了大量的设计变更,施工方及时提出变更费用的申请,并要求审核予以支付变更款项。但业主以现场审价人员配备不足,结算时再一并考虑为由予以拒绝。 工程施工后期,施工单位由于管理上原因,施工进度严重之后,业主遂要求建筑公司调整进度计划力争工程按期竣工,否则要求解除合同,另行选择其他施工单位施工。 在工程施工进度严重滞后情况下,发包人可以提出解除合同主张吗?请说明理由。

题干: 某市建筑公司承建的供电公司职工培训楼工程,地下一层,地上十二层,建筑面积24000平方米,钢筋混凝土框架结构,计划竣工日期为2006年8月8日。
2006年4月28日,市建委有关管理部门按照《建筑施丁安全检查标准》(JGJ59-99)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了目标管理、施工组织设计两项;检查组人员在质量检查时还发现,第二层某柱下部混凝土表面存在较严重的蜂窝现象。
检查结束后检查组进行了讲评,并宣布部分检查结果如下;
(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》和《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);
(2)《起重吊装安全检查表》实得分为0分;
(3)汇总表得分值为79分。
7.项目经理对自己应负的安全管理责任的认识全面吗?说明理由。

8.某公建项目的招标人,拟采用价值工程的方法对该工程的三家设计公司投标的三个设计方案进行技术评价,经多方面的技术和经济分析,得到下表所示的数据。 用价值工程的方法,价值分析的对象应如何选择?

9.于某在上海市购买住宅一套,在房屋竣工交付半年后,于某拟对该房屋进行装修,除常规装修,卫生间、厨房间贴墙面地面瓷砖,安装洁具和橱柜,拟拆改部分供暖管道,并改变住宅的外立面。关于对该房屋进行的装饰装修活动,是否应由上海市人民政府建设行政主管部门负责管理工作?

10.某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。 该工程总承包施工单位在施工过程中发生以下事件: 事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。 事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。 事件三:为了使水泥浆更具粘结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。 事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。 基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求?

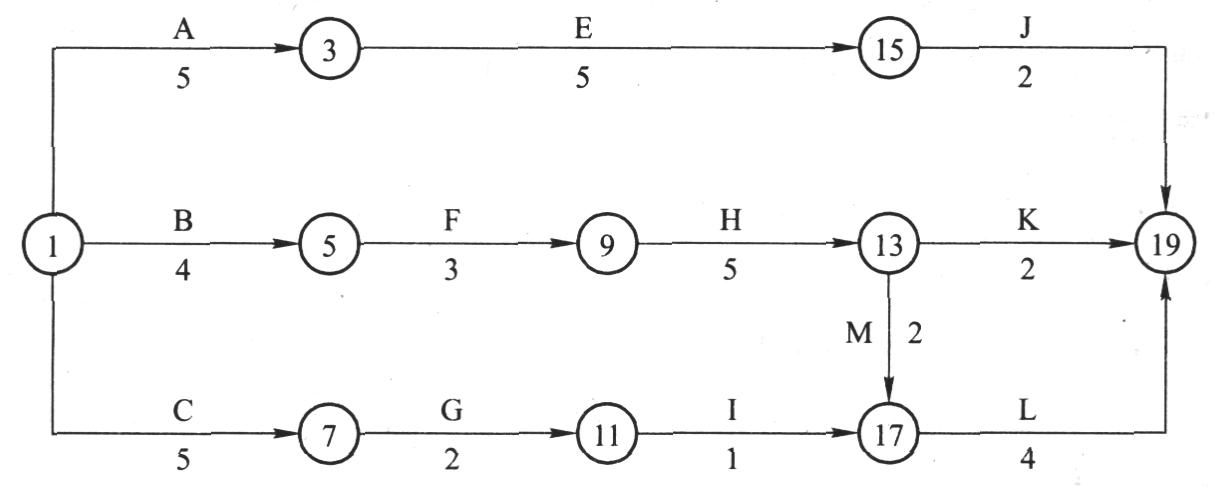

11.某公司中标一高层写字楼工程,按合同规定,在开工之前,需向监理工程师提交详细的施工组织设计和网络图。 该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 根据此表编制的网络进度计划图获得监理工程师的批准,在工程施工过程中发生以下事件: 事件1:E工作由业主委托专业公司施工,在施工过程中,由于各方面原因,使该工作持续时间延长了2个月。经业主评估,认为此工作的时间延长不仅与专业公司有关,同时与该中标公司也有关,双方责任各占一半。 事件2:I工作由于设计变更图纸原因,造成持续时间延长2个月。 根据上表中各工序间的逻辑关系绘制该工程的施工进度计划网络图,并确定关键线路及总工期。

12.某装饰装修工程项目,工程招标投标过程中,招标人向各投标人提供了建筑主体结构图纸资料并组织了工程现场踏勘工作。最终确定某承包人中标并采用包工包料的方式签订固定价格合同。但工程开工后,承包人发现建筑主体楼板为预应力混凝土结构,吊顶工程施工时被迫增加钢结构支架措施,为此增加了费用。在关键线路的关键工作施工过程中,发生以下原因导致工程临时停工:5月20日~5月26日,承包商的施工设备出现故障业主应于5月27日提供承包人的变更图纸资料直到6月10日才提交;6月7日~6月12日,施工现场下了罕见的特大暴雨,造成了工程无法施工。 承包人由于建筑主体楼板结构为预应力混凝土结构而增加吊顶支架费用提出索赔要求,该索赔能否获得支持,请说明理由。

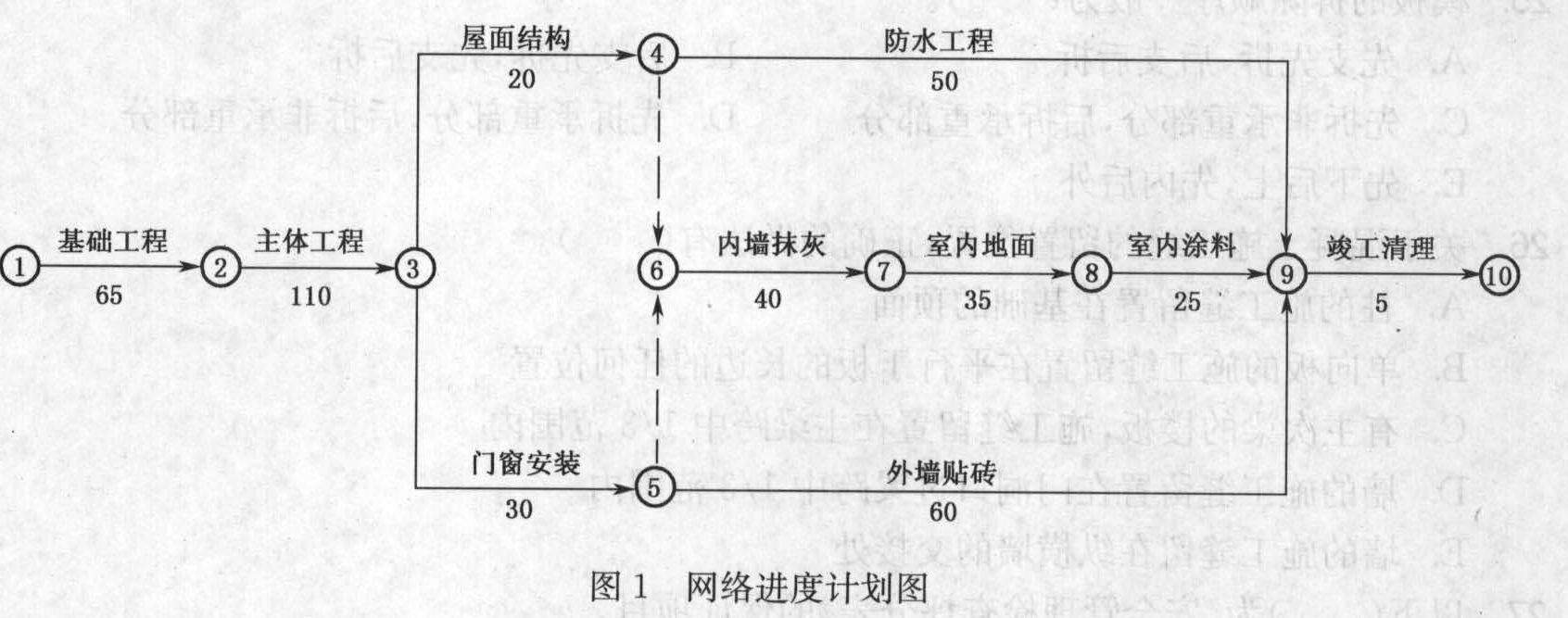

13.某12层商务酒店工程,业主通过公开招标与某建筑公司签订了土建工程施工合同,合同工期310天。合同中约定,工期每提前1天,奖励施工单位8 000元。施工单位按时提交了单位工程施工组织设计,并得到了监理工程师的批准。其中,工程施工的网络进度计划如图1所示。该工程施工过程中发生了以下几项事件: 事件一:基坑开挖时,在施工现场发现文物,为保障文物的挖掘工作,现场停工。施工单位向建设单位提出赔偿工期1个月(30天),费用10 000元的要求。 事件二:主体工程施工阶段,监理工程师发现施工单位的施工工艺不合理,出现质量事故,故要求返工。造成工期拖延3天,发生返工费30 000元。 事件三:室内防水工程施工时,因空气流通不畅以及安全检查工作不到位,发生一场火灾。由于发现和扑救及时,没有人员伤亡,但致使工期拖延1天,材料损失2 000元。 事件四:因甲方提供的外墙面砖质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工50个工日(每日工资150元),机械多闲置2个台班(每台班按5 000元计),预算外材料费(外墙面砖)损失25 000元,拆除部位重新粘贴外墙面砖用工100个工日(每日工资150元),其他费用损失20 000元,因拆除、重新粘贴使工期延长5天。 事件五:室内装修施工时,施工单位为保证合同工期,采取了赶工措施,使内墙抹灰施工缩短2天,室内地面施工缩短2天,该项技术措施费为22 000元。其余各项工作持续时间和费用均与原计划相同。 问题: 1.在以上事件发生后,施工单位是否可以向监理工程师提出索赔要求?为什么? 2.该工程的实际工期天数为多少?可得到的工期补偿和费用补偿数量各为多少? 3.建筑装饰装修工程施工质量问题产生的主要原因有哪些? 4.建筑工程施工安全检查主要形式有哪些?施工现场的定期安全检查应由谁组织?

14. 某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以厂简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。 乙方项目经理开工前对本项目今后的工作作了如下安排: (1)由项目经理负责组织编制“项目施工管理实施规划”; (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施; (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底; (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题; (5)由项目经理负责组织有关单位进行单位工程竣工验收。 2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对四月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。” 丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。

15.某港口新建一消防泵站内包含40000立方米消防水池工程,消防水池一半位于地面以下、一半位于地面以上,整体钢筋混凝土板式基础,四周全现浇混凝土剪力墙,全部采用C30P12抗渗混凝土浇筑成型。 由于水池在整个港口消防当中的重要地位,在混凝土自防水基础上,内部满涂涂膜防水层。混凝土配制时,搅拌站拟采用硅酸盐水泥。开工前,监理单位要求施工单位上报针对混凝土收缩裂缝的防治专项方案。 混凝土浇筑完毕28d后,检测混凝土标准养护试块时发现部分试件强度不合格,比设计值略低。在监理单位、建设单位现场见证下进行结构实体强度检测,实际强度仍存在部分位置达不到设计要求值。施工单位自身技术能力比较强,经施工单位自身技术中心验算,采取在水池外围加设两道型钢箍的补强措施,并组织实施。后经设计单位验算,能够满足结构安全性能。 施工完毕后,发现池壁局部存在渗漏水,经查渗水部位为原施工过程中施工缝位置。 简述混凝土强度等级偏低的防治措施。

16.某综合办公楼工程由10层主楼和3层辅楼组成,其中主楼工程主要包括基础工程、主体建筑工程、设备安装工程和装饰装修工程,室外工程为配套工程,建设单位(甲方)与施工单位(乙方)签订了承建该办公楼的施工合同,合同工期为286d。合同约定,工期每提前(或拖后)1d奖励(或罚款)3000元。其中,主楼的相关工作均处在关键线路的关键工作上,施工过程中发生如下事件: 事件1:主楼基坑开挖过程中,遇到局部软土层,乙方应甲方指令配合地质复查,配合用工8个工日。后又根据批准的地基处理方案,进行地基处理增加费用3万元。因地基复查使基础施工工期延长2d,人工窝工12个工日。 事件2:在主楼主体施工中,因施工机械故障,造成人员窝工8个工日,该工作影响工期4天。 事件3:在辅楼施工中,由于设计尺寸不当,甲方要求对已完部分拆出,重新施工,增加用工22个工日,材料费、机械台班费用增加3万元,辅楼主体工作工期拖延2d。 事件4:因乙方购买的室外供水工程管线材料质量不合格,重新购买,因此造成该项工作多用人工6个工日,该工作工期延长4d,材料费损失8000元。 事件5:鉴于工期紧张,经甲方同意,乙方在主楼装饰装修时采取加快施工的技术措施,使装修期缩短3d,该项技术组织设施费用6000元。 合同约定人工费标准为40元/工日,窝工人工费补偿标准为25元/工日,工程其他直接费、间接费等综合取费率为30%。 针对上述每一个事件,分别说明乙方能否向甲方提出工期及费用索赔的理由。

17.某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图。由于该工程施工工艺的要求,设计计划中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?

18.某工程主体结构施工已接近尾声,建筑初装修工程(专业分包)已全面开始,施工单位对现场施工工人进行岗前身体职业健康检查及岗前安全生产教育。现场楼梯踏步采用300 mm×300 mm陶质坯土防滑釉面砖铺贴。 问题: 1.建筑初装修施工单位在正式施工前,施工总承包单位该向初装修单位进行哪些交接工作? 2.对从事接触职业病危害作业的劳动者,应当在哪几个时间段进行职业健康检查? 3.初装修应解决哪些与主体结构的结合问题? 4.请问陶质坯土防滑釉面砖是否可做楼梯踢脚线?说明原因。 5.施工总承包单位与分包单位对于项目施工现场的安全控制责任是如何分工的?

题干:


某装饰公司承接了某酒店装饰装修改造工程施工项目,为确保质量目标的实现,监理公司对装饰公司提出:



(1)为保证装饰装修工程细部接口的质量,作为室内装饰装修施工图深化设计单位,应对该工程可能产生裂缝的以下部位进行预防控制:



1)石膏板墙与水泥砂浆墙面做涂饰,此两种不同材料墙体相接



2)木质窗帘盒与涂料墙面接口处



3)门套木线与涂料墙面接口处



4)木饰天花阴角线与涂料墙面接口处。



(2)装饰公司应对以下材料进行有害物质限量复验:乳胶漆、花岗石、软包布、人造木板、地毯、胶粘剂等。工程竣工的当天,施工单位应对其室内装饰装修工程进行室内环境质量检测。



(3)大堂中庭一~四层跑马廊护栏木饰与雕花玻璃的施工,应注意接缝严密,色泽一致,不得有裂缝、翘曲。



(4)六层放映厅顶棚软包加木饰面,施工前应先做样板件,经有关单位认可后方可施工。
19.指出中庭护栏工程保证使用安全的质量控制要点?

20.某市某科技集团新建环宇阳光科技广场项目,其中一栋4层框架结构原有建筑(外围护墙充墙已砌筑)需先拆除,然后在此基础上重建24层某建筑。 总包单位将拆除施工分包给了某公司,该公司采用人工拆除作业,施工过程如下: (1)先顺短向将梁板结构混凝土每隔两个柱距作为一个单元,并从中切开; (2)在首层柱根处实施静力破碎; (3)切断各楼层梁板割开处钢筋; (4)用倒链顺预定方向牵引,拉倒剥离开的部分; (5)重复上述步骤(1)~(4),直至全部拆除完毕。 在最后一个单元的拆除过程中,由于外墙砌体没有事先拆除,在安装完倒链后手动牵引时砌体反方向大面积垮塌,将预定方向的另一侧地面上其他工种的8个工人掩埋,造成2人死亡、3人重伤、3人轻伤的安全事故。 事故调查时发现,该公司根本不具备相应的拆除资质,拆除人员也没有经过任何培训,没有编制专项施工方案,作业前也没有对其进行安全、技术交底。 简要分析本案例中事故的原因。

题干: 某建筑工程,建筑面积108 000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35,抗渗等级为P12。

底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。

施工单位选定了某商品混凝土搅拌站,由该搅拌站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。

底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。

浇筑完成12h后采用覆盖一层塑料膜、一层保温岩棉养护7d。

测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。

监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。
21.大体积混凝土裂缝控制的常用措施是什么?

22.某大厦地下2层,上部主楼20层,总建筑面积36570平方米,地下室东西宽度51.9m,南北宽度长52.4m,占地面积5000平方米,基础埋深于5.4m。底板防水面积4200平方米,外墙顶板防水层面积2500平方米。其中,外墙部分用的是变色玻璃幕墙。完工一个月后发现工程向西南方向倾斜,顶端水平位移为400mm,施工过程中出现建筑物掉落伤人事件。 监理公司是否应承担责任?为什么?

题干: 某建筑施工企业安全生产管理部门在对其承建的某医院工程进行安全检查时发现,负责现场临时用电的2名电工所持有的操作证没有进行年检,也没有查到对其进行“三级安全教育”的相关记录,现场临时电缆私拉乱接严重,现场电焊机开关箱内没有加装漏电保护器,工人宿舍内用碘钨灯取暖,物品堆放杂乱无序,临时用电主线随意接支线安装插座。文明施工、卫生状况极差,现场存在多处安全隐患。

检查组下发事故隐患整改通知单,即令项目部立即整改。

但就在第二天中午,项目现场生活区发生火灾,经调查为电线短路起火,所幸当时为午餐时间没有人员伤亡。第三天,项目经理上报公司安全管理部门,等候处理结果。
23.施工现场文明施工管理包括哪些方面内容?

24.某工程,建设单位与施工单位在施工合同中约定:1.某工程合同价为1735万元,预付款为合同价的20%,从进度款累计达到合同总价的10%的月份开始起扣,按当月进度款的30%扣回,扣完为止。2.施工中发生设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费率10%,利润5%,计税系数3.41%。在施工至第2个月,建设单位提出新增一分项工程N的设计变更。N工作的直接费为400元/立方米,工程量为3000立方米。按《建设工程工程量清单计价规范》规定,因工程量变更需要调整合同的综合单价时,应如何确定?

25.某施工单位承建了天津市某医院门诊楼工程。工程为钢筋混凝土框架结构,当年9月开工,日平均气温为15摄氏度左右。两个月后基础工程施工完成,此时受寒流影响,连续数天日平均气温降低到0.5摄氏度。由于没有及时采取措施,导致这段时间浇筑的混凝土板出现大面积冻害,抽样检查混凝土强度不能满足设计要求。 什么气温条件下应对混凝土施工采取特殊措施,防止冻害?

题干: 某省重点工程,地下1层,地上15层,通过公开招标,择优选择了其中一家施工单位A作为中标单位,并与其签订了建设工程施工合同,合同格式采用《建
设工程施工合同(示范文本)》(GF-1999-0201)。承包工作范围包括土建、机电安装和装修工程。该工程为框架结构,开工日期为2003年4月1
日,合同工期为18个月。业主还通过招标与监理单位签订了委托监理合同。在施工过程,发生如下几项事件。
事件1:A单位在深基坑开挖前制定了专项施工方案,经A公司技术负责人审查后交项目经理签字后实施。
事件2:基槽挖至设计标高并清理好后,监理单位与施工单位A共同进行了验槽。验槽结束后,总监同意施工单位进行下一道工序的施工。项目经理部随后做了如下几项工作。
①5月1日进行垫层施工。
②5月2日上午签订了基础钢筋采购合同,5月2日晚上组织钢筋进场,5月3日上午开始下料加工;下午材料员安排钢筋工截取了钢筋试件并送往法定检测单位检测。
③5月4日组织塔吊进场,同时安排了几名有经验的工人进行塔吊的安装并于5月7日晚上安装完毕,由于当天晚上要进行基础底板钢筋绑扎,为了
26.事件5的做法有何不妥?为什么?

题干: 某建筑工程,基坑深17m,地下水位在基坑深度10m处,基坑支护采取地下连续墙形式,地下连续墙深35m。在施工11号槽段时,钢筋笼放入基坑,由于基坑内有大量沉渣,钢筋笼不能放入坑底,造成此槽段混凝土不能浇筑,半夜赶上暴雨,致使此槽段塌孔。此槽段紧临正在使用城市主干道,且主干道临基坑一侧铺设有军用电缆。为使整体边坡稳定,当时采取的措施是紧急回填。目前,工程地下连续墙已全部完工,独剩11号槽段,需制定此槽段施工方案,以便下一步土方工程顺利进行。
27. 槽段施工过程中最需防范的是什么?

题干: 某工程项目按工程量清单计价,得到如下数据:分部分项工程工程量清单计价合计1600万元;措施项目清单计价合计75万元;其他项目清单计价合计150万元;规费95万元;税率是不含税造价的3.41%。在工程进行中,按25%支付工程预付款,在未完施工尚需的主要材料及构配件相当于预付款时起扣。主要材料和构配件占工程造价的60%。某月计划产值180万元,实际完成产值205万元,实际造价为198万元。
28.预付款起扣点是多少?

题干: 某地下车库工程,地下4层,地上局部2层,由于地下室埋层较深,对防水的要求比较高,地下室底板及外墙均采用P12的防水混凝土,并附加4+4两层SBS卷材防水层。

基坑肥槽回填时,回填土由两处取土场外购,一处土质为砂土,一处为粉质黏土,回填施工时经检测,其含水量均为13.2%±1%。

地上部分下沉广场中庭设计有一铝合金骨架隐框玻璃幕墙阳光房,拟采用单层镀膜中空玻璃。
29. 铝合金型材现场检验哪些内容?

30.施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件: 事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成窝工20工日,1台挖掘机陷入淤泥中。 事件二:3月21日施工总承包单位租赁一台起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。 事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成窝工300工日。 事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。 事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350平方米。会议室墙面采用人造木板装饰,其中细木工板用量600平方米,用量最大的一种人造饰面木板300平方米。 针对事件一到事件三,施工总承包单位及时向建设单位提出了工期和费用索赔。 事件一至事件三中,施工总承包单位可获得的工期和费用索赔各是多少?

31.某公司中标一高层写字楼工程,按合同规定,在开工之前,需向监理工程师提交详细的施工组织设计和网络图。 该公司进场后,给整个工程各工序进行划分,并明确了各工序之间的逻辑关系如下表所示: 根据此表编制的网络进度计划图获得监理工程师的批准,在工程施工过程中发生以下事件: 事件1:E工作由业主委托专业公司施工,在施工过程中,由于各方面原因,使该工作持续时间延长了2个月。经业主评估,认为此工作的时间延长不仅与专业公司有关,同时与该中标公司也有关,双方责任各占一半。 事件2:I工作由于设计变更图纸原因,造成持续时间延长2个月。 对于以上两个事件,该中标单位可以得到的工期索赔是多少?并确定事件全部发生后的关键线路及总工期。
