一、建造师案例题

题干: 某装饰公司作为分包商实施某部委办公大楼的装饰装修工程,由于总承包的垂直提升设备急于退场,经监理工程师及总承包方同意,在第6层抢先砌筑完毕一间大会议室后将其设置为临时材料库房,提前将部分装饰装修材料倒运至临时库房存放。同一楼层其他部位此时正进行砌筑与抹灰施工。

库房内楼面上堆放有水泥,由于瓷砖后进场,墙面瓷砖暂放在水泥上;木门套及复合木地板堆置另一侧墙边;吊顶用纸面石膏板整齐码放在木地板上面;墙面漆、木器漆置于库房中央;各种电线电缆置于油漆桶上码放整齐;铝合金窗框最后进场,门边靠墙竖立,玻璃窗扇靠窗框放置。

由于库房刚砌筑完毕,监理工程师提出放置在内的水泥很有可能受潮,对其质量存在疑义,但该批水泥进场时间不长,经查水泥出厂合格证上生产日期,距检查日期正好2个月。
1. 临时材料库房中材料保管存在哪些问题?

2.某商务办公楼工程,地下2层,地上24层,在主体结构施工完成后,进入装饰装修阶段,在装饰装修过程中,12层标准层发生大火,造成该楼层大面积过火,造成直接经济损失120万元。因火警处理及时,未造成人员伤亡。该工程施工总承包单位为某市建筑公司,装饰装修工程由某市装饰公司承接。经调查,造成事故的原因是装饰公司的分配电箱负荷过大,致使分配电箱过热引起大火,现场发现分配电箱中的插座直接连接至用电设备,计算分配电箱中的用电负荷后,发现超出施工总承包编制的临时用电施工组织设计中的容许负荷。现场检查施工总承包提供的施工临时用水时,发现楼层设置了现场施工用水。在地下室中发现使用碘钨灯进行照明。检查装饰公司项目部的安全技术交底记录时,内容仅包括施工时应注意的安全事项。 问题: 1.装饰公司在临时用电方面存在哪些问题?应如何做?现场施工临时用电的强制性要求是什么? 2.现场临时用水包括哪些?现场高层建筑的楼层临时用水存在哪些问题,应该如何做? 3.地下室的临时用电存在哪些问题,应如何做? 4.装饰公司项目部的安全技术交底记录还须补充哪些内容?

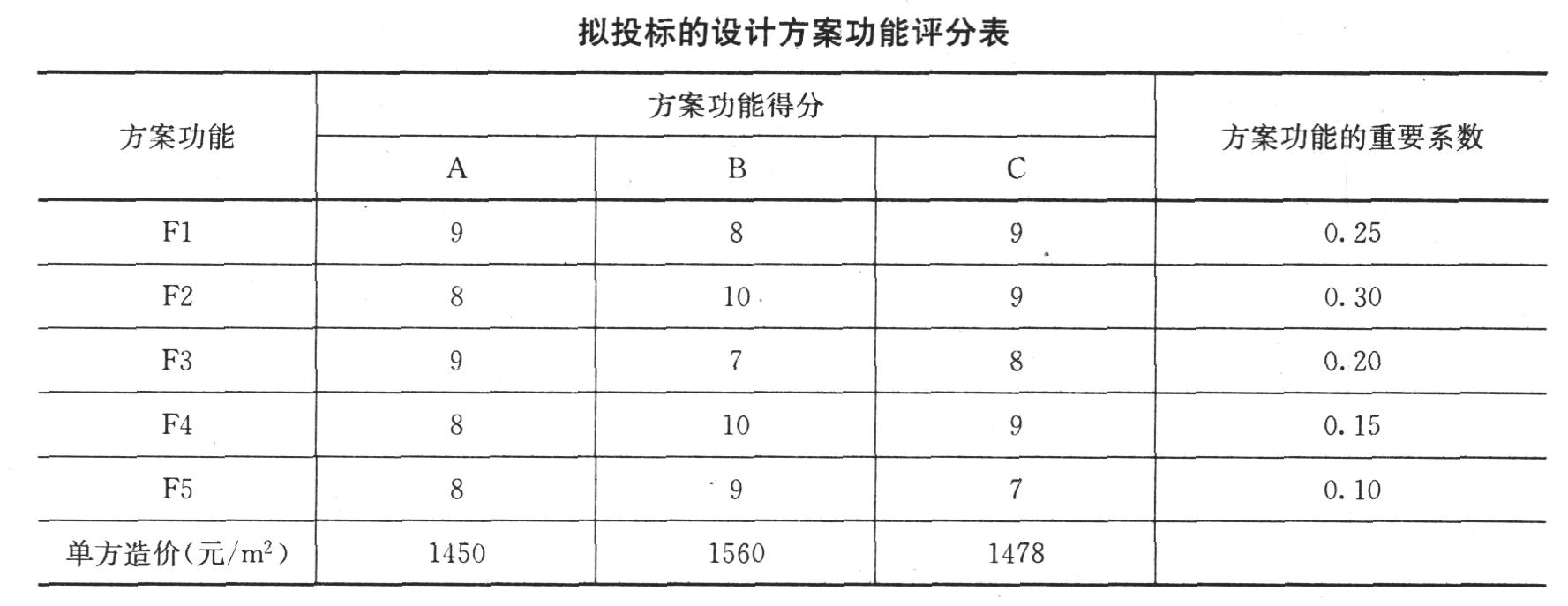

3.某公建项目的招标人,拟采用价值工程的方法对该工程的三家设计公司投标的三个设计方案进行技术评价,经多方面的技术和经济分析,得到下表所示的数据。 计算各设计方案成本系数、功能系数和价值系数,计算结果保留小数点后三位,并确定最优方案。

题干: 某框架-剪力墙结构,框架柱间距9m,普通梁板结构,三层楼板施工当天气温为35摄氏度,没有雨,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用多层板模板碗扣支撑,架子工搭设完支撑架后由木工制作好后直接拼装梁板模板,其施工过程如下:

模板安装用具有足够承载力和刚度的碗扣式钢管作支撑,模板拼接整齐、严密。梁板模板安装完毕后,用水准仪抄平,保证整体在同一个平面上,不存在凹凸不平问题。

钢筋绑扎符合规范要求。但是,当时市场上HPB235级直径12mm(间距200mm)的钢筋紧缺,施工单位征得监理单位和建设单位同意后,按等强度折算后(设计按最小配筋率配筋),用HRB335级直径12mm(间距250mm)的钢筋进行代换,以保证整体受力不变。

钢筋验收后,将木模板中的垃圾清理干净,就开始浇筑混凝土。混凝土浇筑前根据规范要求取样做试块,分别进行标准养护和同条件养护,之后进行混凝土浇筑并振捣,在浇筑完后第二天开始浇水养护。

10d后同条件养护试块送试验室进行试验,混凝土试块抗压强度达到设计强度的80%,超过了7
4. 《混凝土结构工程施工质量验收规范》GB 50204要求结构实体检验的包括哪些内容?主要检验哪些部位?

题干: 某建筑工程施工进度计划网络图如下:
施工中发生了以下事件:
事件一:A工作因设计变更停工10天。
事件二:B工作因施工质量问题返工,延长工期7天。
事件三:E工作因建设单位供料延期,推迟3天施工。
事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氢腊防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。
统计数据为:
5.施工现场焊、割作业的防火要求有哪些?

题干: 某市某科技集团新建环宇阳光科技广场项目,其中一栋4层框架结构原有建筑(外围护墙充墙已砌筑)需先拆除,然后在此基础上重建24层某建筑。

总包单位将拆除施工分包给了某公司,该公司采用人工拆除作业,施工过程如下:

(1)先顺短向将梁板结构混凝土每隔两个柱距作为一个单元,并从中切开;

(2)在首层柱根处实施静力破碎;

(3)切断各楼层梁板割开处钢筋;

(4)用倒链顺预定方向牵引,拉倒剥离开的部分;

(5)重复上述步骤(1)~(4),直至全部拆除完毕。

在最后一个单元的拆除过程中,由于外墙砌体没有事先拆除,在安装完倒链后手动牵引时砌体反方向大面积垮塌,将预定方向的另一侧地面上其他工种的8个工人掩埋,造成2人死亡、3人重伤、3人轻伤的安全事故。

事故调查时发现,该公司根本不具备相应的拆除资质,拆除人员也没有经过任何培训,没有编制专项施工方案,作业前也没有对其进行安全、技术交底。
6.简述静力破碎的安全技术措施有哪些?

题干: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:

(1) 施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。

(2) 施工总承包单位有健全的安全制度文件。

(3) 施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
7.施工总承包单位还应采取哪些有效措施才能避免类似基坑支护坍塌?

8.某地区原费用定额测算所选典型工程材料费占人工费、材料费和机械费合计的比例为40%,该地区的某商业楼工程中的材料费占人工费、材料费、机械费合计的比例为43%。直接工程费1200万元,零星工程费占直接工程费的3.5%,措施费费率为7%,间接费费率为9%,利润率为4.5%,税金按规定取3.4%。 列表计算该项目的建安工程造价(保留到小数点后三位)。

9.某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投邀请书,五家企业接受了邀请并于规定时间内购买了招标文件,招标文件规定:2007年4月20日下午4时为投标截止时间,2007年5月10日发出中标通知书日。 在2007年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2007年4月20日下午5时才送达。2007年4月23日由当地招标投标监督办公室主持进行了公开开标。 评标委员会共有7人组成,其中当地招标投标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2007年5月10日向A企业发出了中标通知书,双方于2007年6月12日签订了书面合同。 指出评标委员会人员组成的不妥之处。

题干: 某高层建筑面积29000平方米,地上28层,地下1层,现浇钢筋混凝土剪力墙结构。采用总承包管理模式。2008年6月开工,8月中旬完成基础底板混凝土浇筑,10月中旬完成基础工程全部施工。2010年10月竣工,验收合格后,用户陆续入住。
10.该工程达到什么条件方可竣工验收?

题干: 某六层住宅工程项目,建筑面积6500平方米。施工人员在拆除顶层模板时,将拆下的10根钢管(每根长3m)和扣件运到物料提升机吊盘上,5名工人随吊盘一起从屋顶高处下降。此时,恰好操作该机械的操作工因上厕所离开岗位,一名刚刚招来两天的木工开动了卷扬机。在物料吊盘下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成1人死亡4人重伤的恶性后果。
11. 发生生产安全事故后,应怎样进行事故现场处理?

12.某建设单位建设了一栋商品住宅,该项工程于2011年3月10日经竣工验收合格,同时该建设单位另有一临时性房屋建筑工程,于2011年4月5日竣工验收合格。上述两项工程的有关事项,某建设单位应如何办理竣工验收备案?

题干: 某办公楼工程,建筑面积35 000平方米,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。

施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。

合同履行过程中,发生了如下事件:

事件一:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。

事件二:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。

事件三:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。

事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
13.工程自开工至结构施工完成,施工单位应陆续上报哪些安全专项方案(至少列出四项)?

14.某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定: (1) 工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。 (2) 施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。 经项目监理机构批准的施工进度计划如下图所示(时间单位:月)。 施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/立方米,工程量为3000立方米。 施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

15.某投资公司投资一幢政府办公楼,决定采用公开招标方式选择施工单位,但招标文件对省内施工单位和省外施工单位提出不同要求,也明确了投标保证金的数额。该公司委托某建筑事务所为该工程编制标底,标底的金额为6 000万元。于2004年1月发出招标公告,后有甲、乙、丙、丁、戊等五家建筑施工单位参加了投标。招标文件规定,1月30日为提交投标文件截止时间,但戊单位2月1日才提交投标保证金。开标会由该省建委主持。甲、乙、丙、丁等四家单位的投标报价均在5 000万元左右,与标底相差近1 000万元,这四家投标单位对此向该省委投诉,称招标标底的工程量计算存在夸大的问题,使标底高出实际估价近1 000万元。同时,丁单位向该投资公司要求撤回投标文件,为此,该投资公司请求省建委对原投标进行复核。4月28日,被指定的省建设工程造价总站对标底进行复核,并提交了复核报告,证明确有标底工程量夸大的问题,使原标底与复核标底相差近1 000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早开工,该公司在获得建委同意后,更改了标底和工程结算方式,并确定乙公司为中标单位。 问题 (1)上述招标投标程序中,有哪些不妥之处?试说明理由。 (2)戊单位的投标文件的要求如何处理?为什么? (3)对丁单位撤回投标文件的要求应当如何处理?为什么? (4)问题久拖不决后,能否要求重新进行招标?为什么?

题干: 某建筑工程,建筑面积35000平方米,地下二层,筏板基础;地上二十五层,钢筋混凝土剪力墙结构,室内隔墙采用加气混凝土砌块,建设单位依法选择了施工总承包单位,签订了施工总承包合同,合同约定:室内墙体等部分材料由建设单位采购,建设单位同意施工总承包单位将部分工程依法分包和管理。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位项目经理安排项目技术负责人组织编制《项目管理实施规划》,并提出了编制工作程序和施工总平面图现场管理总体要求,施工总平面图现场管理总体要求包括“安全有序”、“不损害公众利益”两项内容。
事件二:施工总承包单位编制了《项目安全管理实施计划》,内容包括:“项目安全管理目标”、“项目安全管理机构和职责”、“项目安全管理主要措施”三方面内容,并规定项目安全管理工作贯穿施工阶段。
事件三:施工总承包单位按照“分包单位必须具有营业许可证、必须经过建设单位同意”等分包单位选择原则,选择了裙房结构工程的分包单位。双方合同约定分包工程技术资料由分包单位整理、保管,并承担相关费用。分包单位以其签约得到建设单位批准为由,直接向建设单位申请支付分包工程款。
事件四:建设单位采购的一批墙体砌块经施工总承包单位进场检验发现,墙体砌块导热性能指标不符合设计文件要求。建设单位以指标值超差不大为由,书面指令施工总承包单位使用该批砌块,施工总承包单位执行了指令。监理单位对此事发出了整改通知,并报告了主管部门,地方行政主管部门依法查处了这一事件。
事件五:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业整改情况,将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限4个月。
16.事件二中,项目安全管理实施计划还应包括哪些内容?工程总承包项目安全管理工作应贯穿哪些阶段?

题干: 某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不做调整。
(4)材料和设备均由B承包商负责采购。
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下建筑工程法定的最低保修期限。

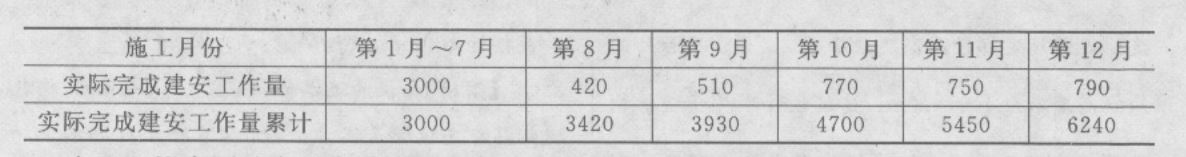

经业主工程师代表签认的B承包商实际完成的建安工作量(第1月~12月)见下表。
本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
17.B承包商是否仍应对该屋面漏水承担质量保修责任?说明理由。屋面漏水修理费应由谁承担?

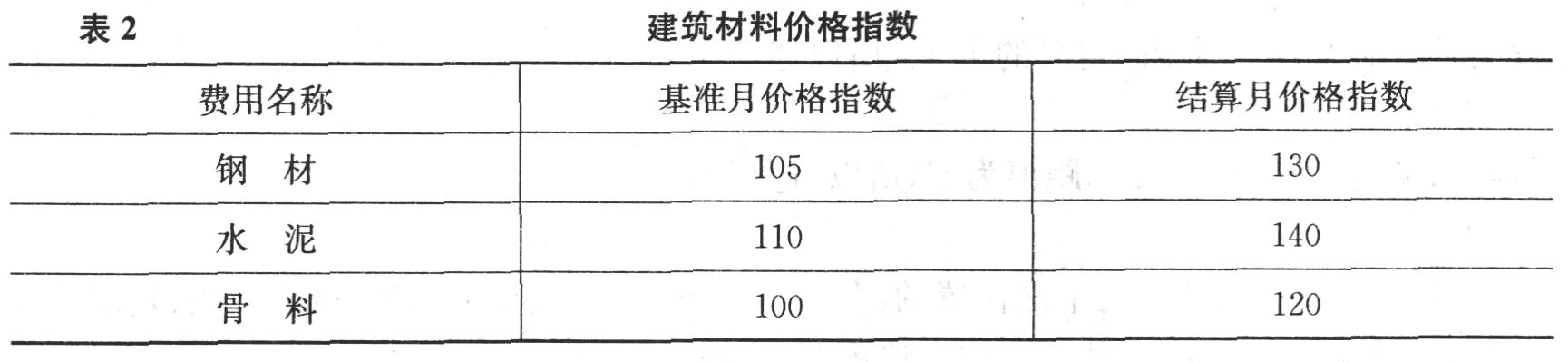

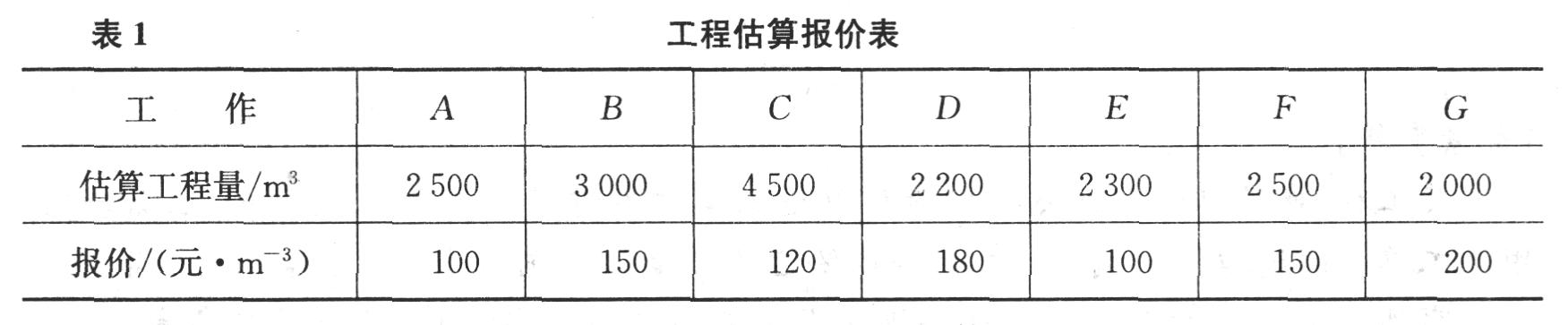

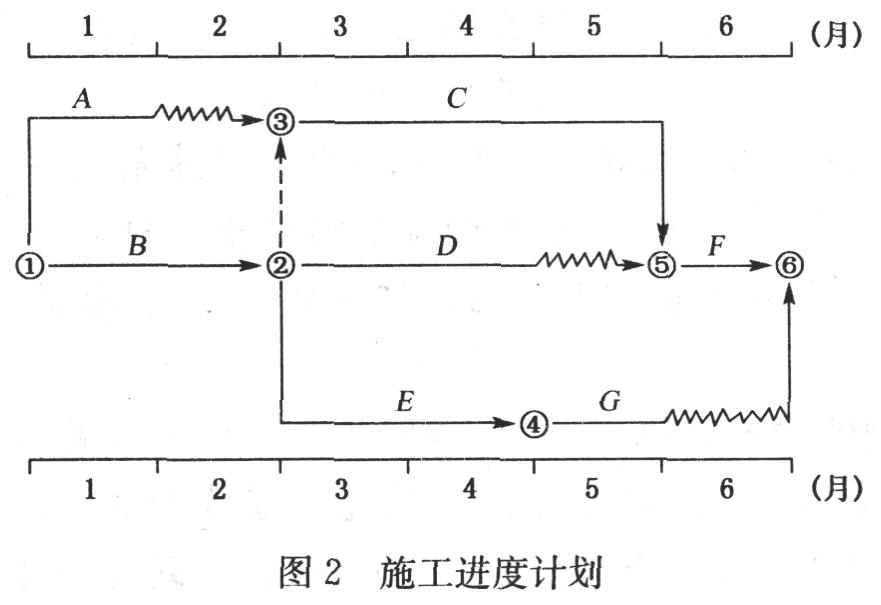

18.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图2所示。 施工过程中,发生如下事件。 事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。 事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检。则由建设单位支付材料检测费用。 事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米,施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。 事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表 2。施工单位随即向项目监理机构提出了调整F,G工作结算单价的要求。经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为 25%,35%和10%。 事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。

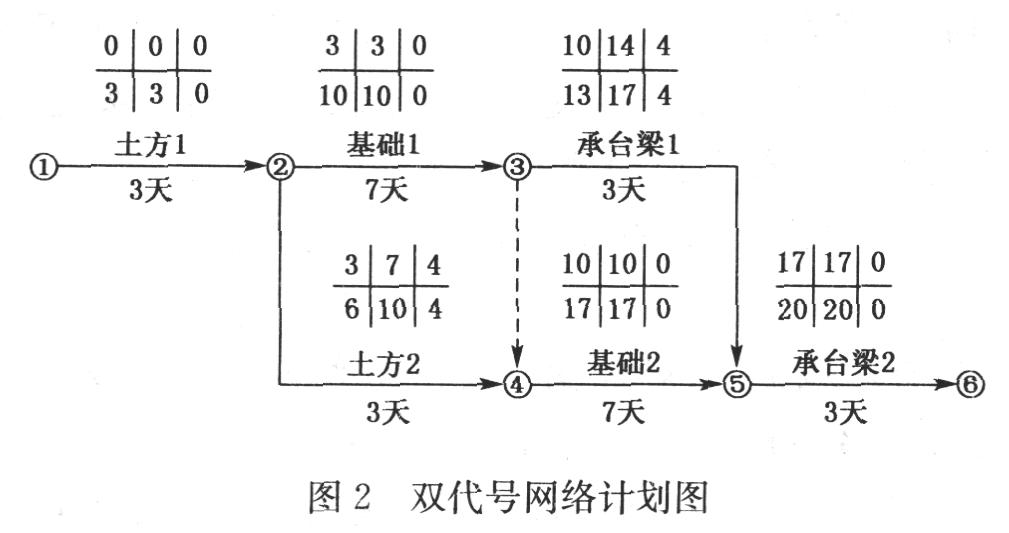

19.某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如图2所示。 在工程施工中发生如下事件: 事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6天。 事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3天。 事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5天。 对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?

题干: 某施工企业承建的某综合楼建筑与装饰工程位于城市商业的中心地段,17层,框架结构,筏板基础,建筑面积56000平方米,施工现场设有一大型材料堆场。运输道路沿着仓库和堆场进行布置,双车道宽度为6m。塔式起重机的起重高度,幅度及起重量都满足要求,可使材料和机件达到建筑物的任何使用地点。工地地面均做了硬化处理。临时水池、水塔设在用水中心和地势较高处,过冬的临时水管均埋在冰冻线以下,排水沟沿道路布置。
20.施工地是否要设消防车道?设置消防车道有什么具体要求?

21.某酒店工程,建筑面积为67000平方米,为钢筋混凝土框架-剪力墙结构,其各项投标价目为: 措施项目:3000万元;土方工程:1800万元;建筑工程:10800万元;室外工程:2500万元;其他项目为60500万元(其中暂列金额为58000万元);规费费率按规定为0.55%;税金按国家规定取3.4%。 请简述直接费、间接费、规费和税金的构成。

22.某公建项目的招标人,拟采用价值工程的方法对该工程的三家设计公司投标的三个设计方案进行技术评价,经多方面的技术和经济分析,得到下表所示的数据。 用价值工程的方法,价值分析的对象应如何选择?

23.某污水处理厂建设工程项目已获批准,工程资金来源为:40%自有资金、60%银行贷款,招标人拟采用邀请招标方式邀请潜在的工程施工企业参加投标,招标文件要求投标人须具备承担招标项目的能力和市政工程施工总承包一级资质,地基与基础工程专业承包二级或以上资质的施工单位,并在近3年内承担过相关的工程业绩,同时同意联合体投标,考虑到项目建成后,工程质量保修的便捷需要,拟仅邀请本地方施工企业投标。 可以不进行招标,而采用直接委托的方式发包的建设工程施工项目有哪些?

24.某施工企业承建的某综合楼工程位于某城市商业的中心地段,19层,框架结构,筏形基础,建筑面积56 000平方米,施工现场设有一大型材料堆场。运输道路沿着仓库和堆场进行布置,双车道宽度为6m。塔式起重机的起重高度、幅度及起重量都满足要求,使材料和机件可达到建筑物的任何使用地点。工地地面均做了硬化处理。临时水池、水塔设在用水中心和地势较高处,过冬的临时水管均埋在冰冻线以下,排水沟沿道路布置,纵坡不小于0.2%。 问题 (1)简述材料质量控制要点。 (2)简述施工现场临时用电的配置。 (3)简述施工总平面图设计的步骤。 (4)施工过程中如何处理噪声扰民问题? (5)筏板基础的施工要点和要求有哪些?

25.某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3 m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层、填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下: (1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。 (2)杂工班外运的垃圾中混有废弃的有害垃圾。 (3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批。 (4)第5层砖墙砌体发现梁底位置出现水平裂缝。 (5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。 问 题 1.指出施工现场安全标志设置部位中的不妥之处。 2.对施工现场有毒有害的废弃物应如何处置? 3.本案例中电焊作业属几级动火作业?指出办理动火证的不妥之处,写出正确做法。 4.分析墙体出现水平裂缝的原因并提出防治措施。 5.针对打凿引起墙体开裂事件,项目经理部应采取哪些纠正和预防措施?

题干: 某写字楼为剪力墙结构,因工程需要,在其剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁

(3)清洁后的基材一般在1h内注胶完毕

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。

玻璃幕墙验收时施工单位提交了下列资料:

(1)设计图纸、计算报告、设计说明、相关设计文件;

(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;

(3)进口材料的检验
26. 防火材料的填充工艺是否合理?如有不妥的地方应如何处理?

27.电焊工杨某,在海龙大厦工程负责焊接一个生活用水水箱。在水箱焊接基本完成后下班,项目生产经理为抢工期急于安排一名油漆工加班,将水箱焊好部位刷上油 漆,第二天在油漆未干的情况下又安排焊工将为完成的部位进行收尾,由于通风不好,油漆未干透,刚一打火“轰”的一声,水箱油漆发生着火,焊工当场被烧伤。 简述灭火器的设置有哪些具体要求。

题干: 某5层商住楼,总建筑面积8500平方米,框架结构。通过公开招标,业主分别与承包商、监理单位签订了工程施工合同、委托监理合同。工程开、竣工时间分别为当年4月1日和12月25日。承、发包双方在专用条款中,对工程变更、工程计量、合同价款的调整及工程款的支付等都作了规定。约定采用工程量清单计价,工程量增减的约定幅度为10%。

对变更合同价款确定的程序规定如下:

(1)工程变更发生后7d内,承包方应提出变更工程价款报告,经工程师确认后,调整合同价款;

(2)若工程变更发生后7d内,承包商不提出变更工程价款报告,则视为该变更不涉及价款变更;

(3)工程师自收到变更价款报告之日起7d内应对此予以确认。若无正当理由不确认时,自报告送达之日起,14d后报告自动生效。

承包人在5月6日进行工程量统计时,发现原工程量清单漏项1项;局部基础形式发生变更1项;相应地,有2项清单项目工程量减少在5%以内,工程量比清单项目超过6%的2项,超过10%的1项,当即向工程师提出了变更报告。工程师在5月14日确认了该三项变更。5月20日向工程师提出了变更工程价款的报告,工程师在5月25日确认了承包人提出的变更价款报告。
28.按《建设工程工程量清单计价规范》的规定,当工程量发生变更时,如何调整相应单价?
