2025年04月03日一级建造师水利工程建造师案例题14

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

1.某土石坝分部工程的网络计划如图1F420151-1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。按A—D→I顺序组织施工,则网络计划变为如图1F420151-2所示:①计算工期是多少天?②机械在现场的使用和闲置时间各是多少天?

题干: 碾压混凝土坝是采用碾压土石坝的施工方法,使用于贫性混凝土修建的混凝土坝,是混凝土坝施工的一种新技术:碾压混凝土筑坝技术是世界筑坝史的一次重大冲突。20世纪60年代,世界各国开始碾压混凝土的试验研究。1981年,日本建成世界第一座碾压混凝土坝一岛地川(高89m)。虽然只有20多年的历史,但碾压混凝土坝的发展及其迅猛。截止1999年底,世界上30个国家完建和在建的坝高为15m以上碾压混凝土坝已有220余座。我国从20世纪80年代初开始探索,1986年建成第一座碾压混凝土重力坝,至2002年底已建成碾压混凝土坝45座,其中拱坝7座,重力坝38座,百米以上有11座。在建碾压混凝土坝15座,其中拱坝3座,重力坝12座,我国的龙潭水电站碾压混凝土重力坝是目前世界上最高的,坝高216.5m,经过近20年的研究与实践,我国碾压混凝土筑坝技术已达到世界先进水平,在有些领域已达到世界领先水平。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对以下几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
2.碾压混凝土坝的施工工艺程序?

题干: 某水利工程施工项目,发包人依据《水利水电土建工程施工合同条件》,与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。
施工中发生了下列事件:
事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。
事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:
(1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米;B:基础处理80元/立方米;
(2)土石坝C:砂卵石、岩石地基开挖50元/立方米;D:基础处理60元/立方米。
事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。
3.在事件1的变更中若涉及到需要调整合同价格时,应遵循什么原则?

题干: 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下图所示:
施工过程中发生如下事件:
事件1:项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。

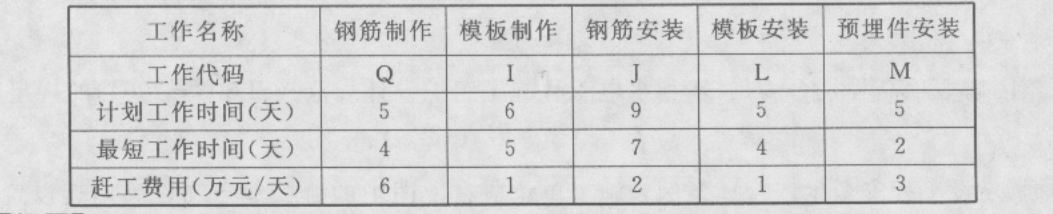

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见下表:

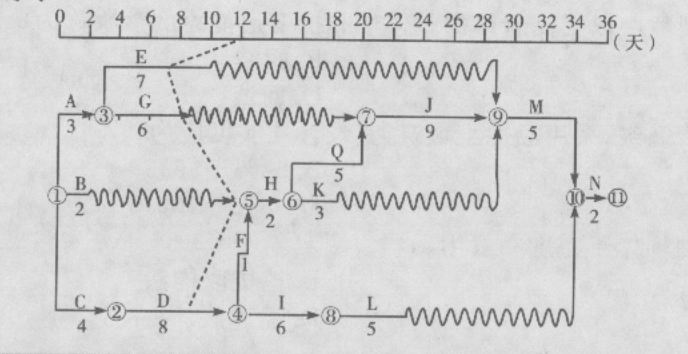

4.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。

5.某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 招标人确定A企业为中标人是否违规?说明理由。

题干: 某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,A公司将设备安装、配套工程和桩基工程的施工分别分包给B、C和D三家专业公司,业主负责采购设备。
该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有6家公司竞标。其中F公司的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;G公司的投标文件未密封。
事件2:桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。监理工程师对其中5号桩的混凝土质量有怀疑,建议建设单位采用钻孔取样方法进一步检验。D公司不配合,总监理工程师要求A公司给予配合,A公司以桩基为D公司施工为由拒绝。
事件3:若桩钻孔取样检验合格,A公司要求该监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延所影响的工期。
事件4:建设单位采购的配套工程设备提前进场,A公司派人参加开箱清点,并向监理机构提交因此增加的保管费支付申请。
事件5:C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求建设单位重新采购供货。
6.事件4中监理机构是否签认A公司的支付申请?为什么?

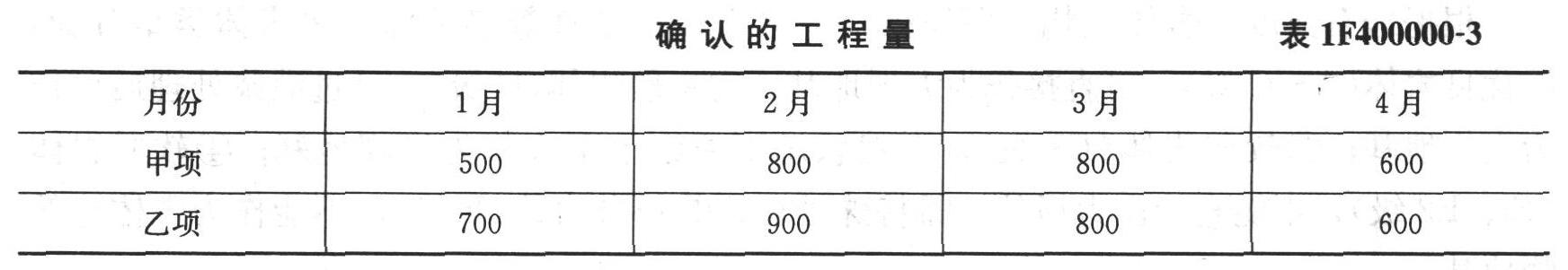

7.某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300立方米,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项160元/立方米。合同工期为4个月。合同约定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);(4)根据市场情况规定价格调整系数平均按1.2计算;(5)每月签发付款最低金额为25万元;(6)工程预付款在最后两个月扣除,每月扣50%。承包商各月实际完成并经监理工程师签证确认的工程量见表1F400000-3。估算合同总价为多少?

题干: 陈村拦河闸设计过闸流量2000立方米/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:
事件1:招标人对主体工程施工招标进行公开招标,招标人拟定的招标公告中有如下内容:
(1)投标人须具备堤防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。
(2)投标人必须具有××省颁发的投标许可证和安全生产许可证。
(3)凡有意参加投标者,须派员持有关证件于2006年6月15日上午8:00~12;00,下午14:30~17:30向招标人购买招标文件。
(4)定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。
事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/立方米、389元/立方米、l元/立方米。受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为分包人。

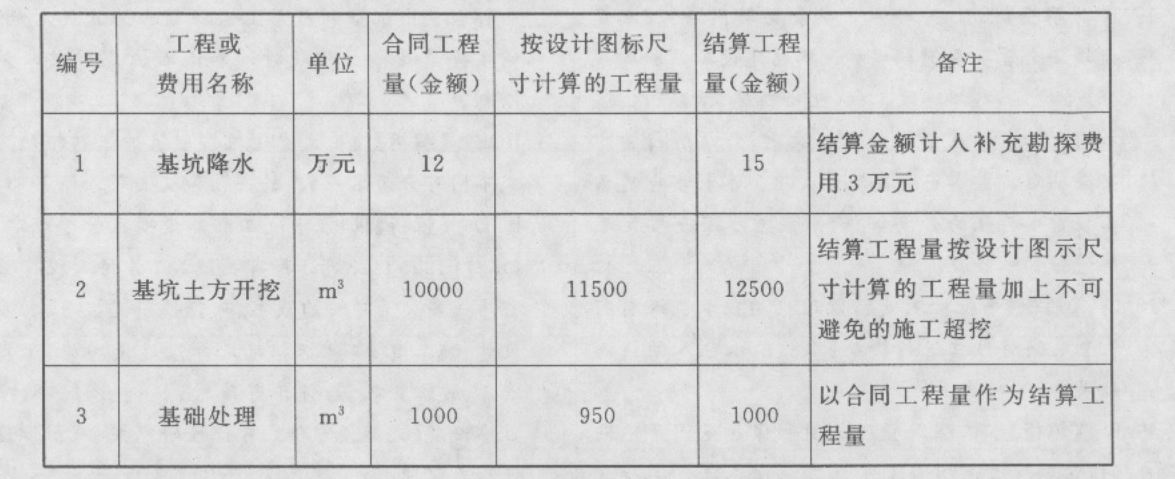

事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单见下表:
8.指出上述公告中的不合理之处。

题干: 某水库枢纽工程除加固的主要内容有:
①八级帷幕灌浆;
②坝顶道路再建;
③上游护坡重建;
④上游坝体培厚;
⑤发电隧洞加固;
⑥泄洪隧洞加固;
⑦新建混凝土截渗墙;
⑧下游护坡拆除重建;
⑨新建防浪墙。
合同规定:
(1)签约合同价为2 800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A (C-FIS)]/[(F2-F1)S]计算,F1为20%、F2为90%。
(3)从第一个月起,按进度款的5%扣留工程质量保证金。

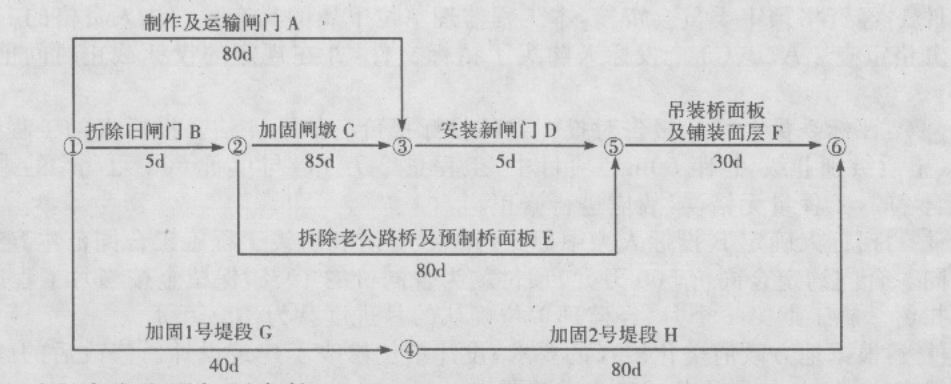

当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工。其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程量安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划图如下,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。
工程按合同约定如期开工。施工过程中发生的如下事件:
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元。据此承包人提出了顺延工程20天,增加费用2万元的索赔要求。
事件二:至2009年12月份,累积完成合同工程量2 422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。[006-001-011-000-9787516007327-image/006-001-011-000-9787516007327-002-002.jpg]
9.按均衡施工原则,确定施工网络进度计划中的值,并指出“上游护坡重建(一)的最早完成日期。

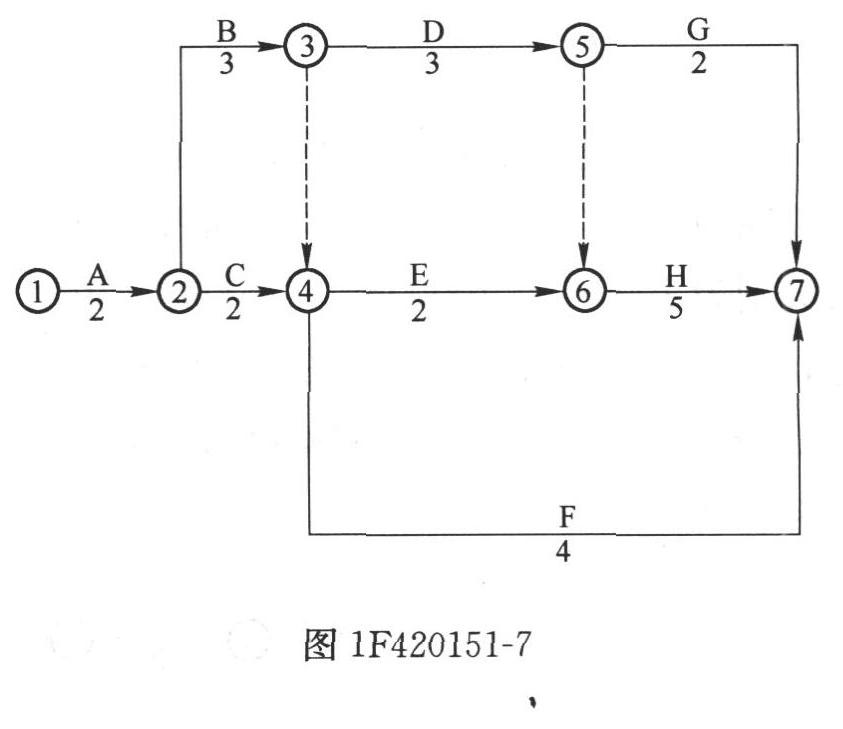

10.某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。 施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。 事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。 事件2:F工作,因设计变更等待新图纸延误1个月。 事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。 事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。 由于以上事件,承包单位提出以下索赔要求: (1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。 (2)N工作的费用补偿=16元/立方米×32万立方米=512万元。 (3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。 请对以上施工过程中发生的4个事件进行合同责任分析。

题干: 某堤防除险加同工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;
(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。
经监理单位批准的施工进度计划如下图所示(假定各项工作均衡施工)。
在施工过程中发生了如下事件:
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件5:在F工作中,承包人采取赶工措施,F工作20天完成。
11.分别分析事件1、事件2、事件3、事件4对工期的影响。

题干: 碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
12.在①法律法规;②技术标准;③批准的建设文件;④建设工程合同;⑤建设监理合同中,应作为编制施工组织设计文件依据的有哪些?

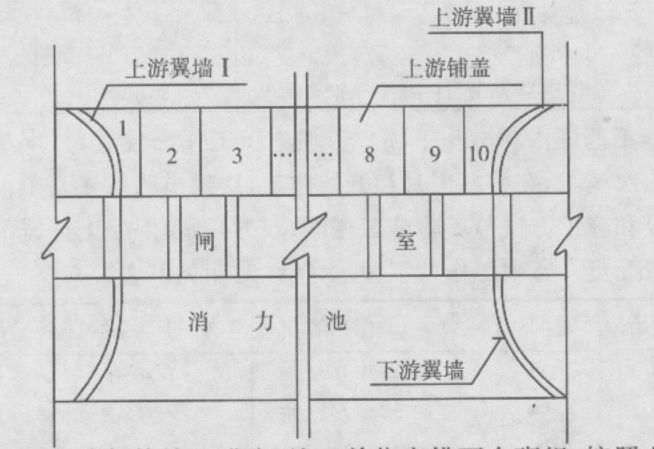

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12m,其平面布置示意图如下图所示:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→98→7→6和上游翼墙1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
13.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

题干: 某水利工程施工项目经过招标,建设单位选定A公司为中标单位。双方在施工合同中约定,A公司将设备安装、配套工程和桩基工程的施工分别分包给B、C和D三家专业公司,业主负责采购设备。
该工程在施工招标和合同履行过程中发生了下述事件:
事件1:施工招标过程中共有6家公司竞标。其中F公司的投标文件在招标文件要求提交投标文件的截止时间后半小时送达,G公司的投标文件未密封。
事件2:桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。监理工程师对其中5号桩的混凝土质量有怀疑,建议建设单位采用钻孔取样方法进一步检验。D公司不配合,总监理工程师要求A公司给予配合,A公司以桩基为D公司施工为由拒绝。
事件3:若桩钻孔取样检验合格,A公司要求该监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延所影响的工期。
事件4:建设单位采购的配套工程设备提前进场,A公司派人参加开箱清点,并向监理机构提交因此增加的保管费支付申请。
事件5:C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求建设单位重新采购供货。
14.事件4中监理机构是否签认A公司的支付申请?为什么?
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12 13 14
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
