一、建造师案例题

题干: 某建筑工程位于近郊区,建筑面积123000平方米,混凝土现浇结构,筏形基础,地下2层,地上15层,基础埋深10.2m。工程所在地区地下水位于基底标高以上,从南流向北,施工单位的降水方案是在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约250平方米的软土区,监理工程师随即指令施工单位进行换填处理,换填级配碎石。
1. 上述描述中,还有哪些是不符合规定的?正确的做法应该是什么?

2.某市写字楼项目,地下1层,地上20层,总建筑面积230 000平方米,全现浇钢筋混凝土框架一剪力墙结构。某总承包施工企业为在激烈的市场中争取最后中标,报价时进行了较大幅度的让利,最后中标并与建设单位签订了工程施工总承包合同。由于工期紧,项目经理直接指定了自己的一位亲戚作为钢材供应商,合同约定该工程主体结构的全部钢筋由其供应,价格按当月造价信息公布的价格取季节最高价为依据,数量按其提供的发票数量结算。项目经理部按企业的管理制度组织了5家商品混凝土搅拌站投标,通过公开招标选定了一家供应能力和质量保证能力好、价格较低的混凝土搅拌站供应商品混凝土。项目经理指定了一个木工队、一个钢筋队、一个壮工队伍作结构工程劳务分包。由于当地人工费比预算定额单价高,因此,人工费按建筑面积平方米单项含辅料包干。除主体结构工程外,其余工程全部采用分包。基础底板钢筋施工过程中,由于钢筋队没有作业分包资质,被监理工程师停工。整个工程竣工后发生亏损。经过调查发现,仅主体结构按与业主签订的总承包合同计算:人工费亏损200多万元,钢材亏损100多万元。 问题 (1)该项目主体结构工程亏损巨大,主体结构工程是否也可以分包?说明理由。 (2)该项目钢材供应商的选择是否恰当?说明理由。 (3)该工程商品混凝土供应商的选择是否恰当?说明理由。 (4)该项目钢筋队劳务作业分包的选择是否合理?说明理由。

题干: 某幼儿园室内装修改造,装饰设计应符合国家有关规范,并要求室内应在夏季防止结露。设计师提出,装饰游戏间和卧室内地面可铺设实木复合地板;为防止儿童攀滑楼梯,采取了相应的不易攀登构造,垂直栏杆杆件净距不大于0.11m。

实木复合地板复验时,采用环境测试舱法测定,其游离甲醛含量为0.16mg/立方米。

竣工验收时,测得垂直栏杆杆件净距为0.10m。
3. 设计师提出的防止夏季结露的方案合理吗?为什么?

4.某办公楼工程,建筑面积153000平方米,地下2层,地上30层,建筑物总高度136.6m,地下钢筋混凝土结构,地上型钢-混凝土组合结构,基础埋深8.4m。 施工单位项目经理根据《建设工程项目管理规范》GB/T 50326主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。 风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将千万重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。 项目经理指派项目技术负责人组织编制了项目沟通计划,该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协调会等方式进行;当再现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。 工程进入地上结构施工阶段,现场晚上23时后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6时之 间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项 目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。 项目收尾阶段,项目经理部依据项目收尾管理计划,开展了各项工作。 根据《建筑施工场界噪声限值》GB 12523—1990,结构施工阶段昼间和夜间的场界噪声限值分别为多少?针对本工程夜间施工扰民事件,写出项目经理部应采取的正确做法。

题干: 某高校新建一栋20层留学生公寓,主体是全现浇钢筋混凝土框架-剪力墙结构,建筑面积为38400平方米,建筑高度为62.6m,筏形基础,筏板厚度1.4m。

本工程开工时间为11月1日,由于工期比较紧,冬期必须连续施工,结构施工期间正好跨越整个冬施期。

屋面做法为涂膜防水屋面,施工时适逢雨季来临,屋面验收时检查发现涂层与基层间粘接不牢,存在多处“两层皮”现象,工程质量和使用功能带来明显缺陷。

由相关单位成立事故处理小组,根据工程质量事故处理的基本要求,对该工程防水屋面进行处理。
5.本案例中基础筏板混凝土的养护方法、养护时间有哪些规定?

题干: 天津某工程由A建筑集团公司土建总承包、土方由B基础公司分包,工地现场,正在进行深基坑土方开挖。下午18时15分,B基础公司项目经理将11名普工交给现场工长;19时左右,工长向11名工人交代了生产任务,11人全部下基坑,在⑦轴至⑧轴间平台上施工(领班未到现场,电工未到现场)。20时左右,⑧轴处土方突然发生滑坡,局部迅速垮塌,当即有2人被土方掩埋,另有2人埋至腰部以上,其他6人迅速逃离至基坑上。现场项目部接到报告后,立即组织抢险营救。20时10分,⑦轴至⑧轴处第二次发生大面积土方滑坡。滑坡土方由⑦轴开始冲至④轴,将另外2人也掩埋,并冲断了基坑内水平钢支撑二道。事故发生后,虽经项目部极力抢救,但被土方掩埋的4人终因窒息时间过长而死亡。
6.什么是工程建设重大事故?本工程的安全事故可定为哪个等级?

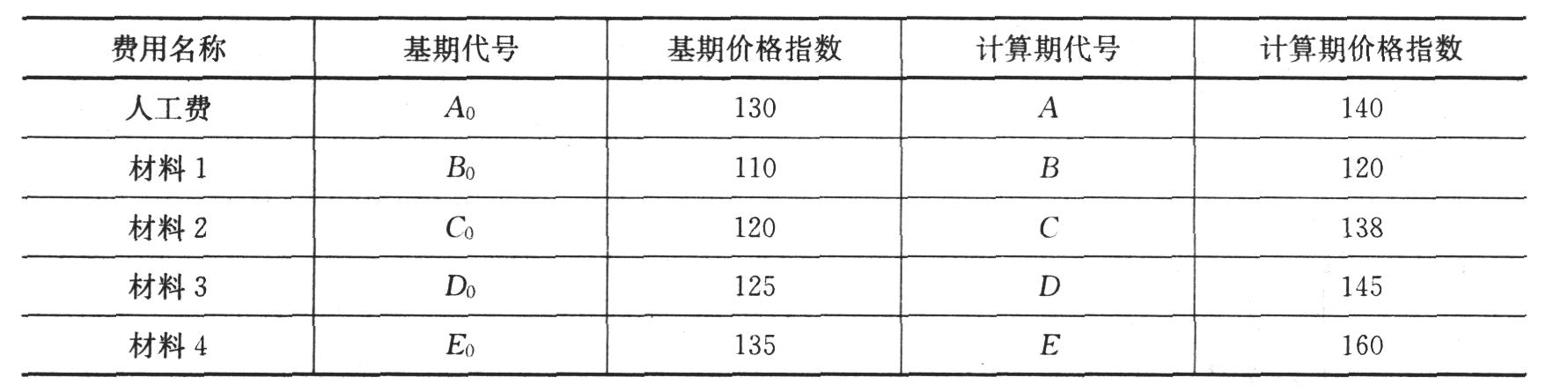

7.某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有: (1)工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%.材料2占15%,材料3占15%,材料4占10%;不调值费用占工程价款的20%。价格指数如下: 开工前业主向承包商支付合同价的15%预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。 (2)工程进度款逐月结算。 该工程预付备料款和起扣点是多少?

题干: 某办公楼工程,建筑面积82000平方米,地下三层,地上二十层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m,地基土层为粉质黏土和粉细砂,地下水为潜水。地下水位-9.5m,自然地面-0.5m,基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工,基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗,主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。
合同履行过程中,发生了下列事件:
事件一:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70摄氏度,混凝土表面温度35摄氏度。
事件三:结构施工至十层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人,因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。
8.指出事件三中的不妥之处,并分别说明理由。

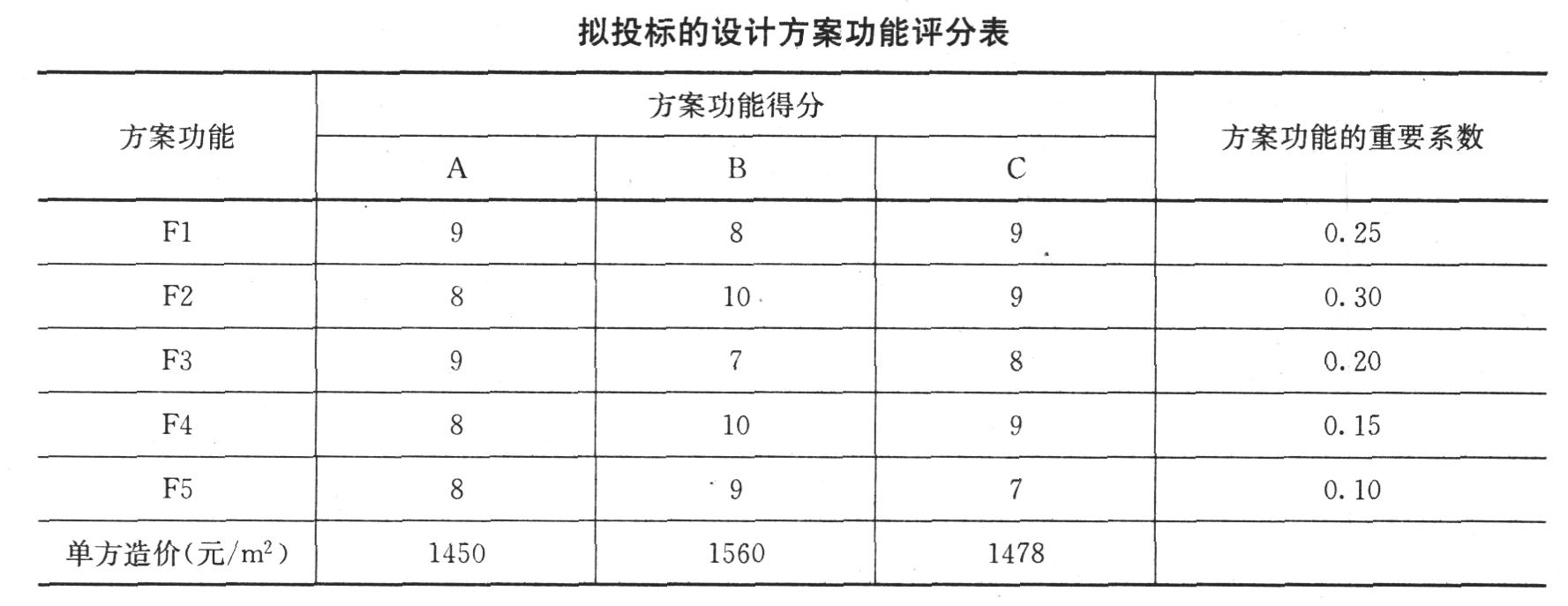

9.某公建项目的招标人,拟采用价值工程的方法对该工程的三家设计公司投标的三个设计方案进行技术评价,经多方面的技术和经济分析,得到下表所示的数据。 价值工程分析时,功能的价值系数有哪几种结果?

题干: 海城住宅小区工程占地南北宽400m,东西长200m。有一栋高层住宅结构为28层全现浇钢筋混凝土结构,使用两台塔式起重机。工地环行道路一侧设临时用水、用电,不建现场民工住房和现场混凝土搅拌站。
10.进行塔楼施工平面图设计时,以上设施布置的先后顺序是什么?

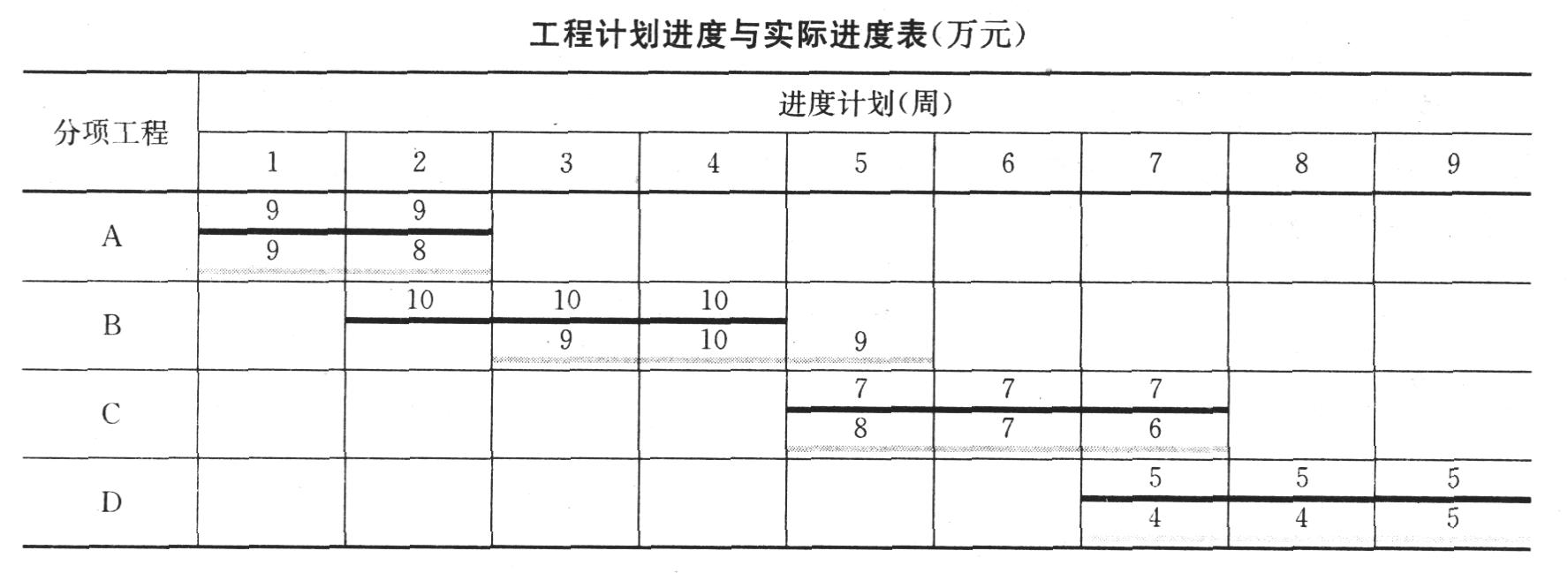

11.某小学工程的计划进度和实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划完成总工程量和实际完成总工程量相等,且进度均匀进展。 分析第4周末和第7周末的成本偏差(CV)和进度偏差(SV)。

12.2010年3月,某房地产开发公司就某住宅小区建筑项目公开招标,共有A、B、C、D四家建筑公司参加投标,结果由B建筑公司中标并于2010年4月5日在网上进行了公示。2010年4月17日,投标人A建筑公司以房地产公司与B建筑公司有串标嫌疑为由,向项目所在地建设局进行投诉,建设局受理投诉后,以其不是利害关系人为由(A建筑公司列中标候选人排名第三),出具了驳回异议的报告并送达A建筑公司。 2010年4月末,房地产开发公司向B建筑公司发出了中标通知书,在合同订立磋商过程中,房地产公司要求B建筑公司将工程承包范围内的消防工程分包给自己信赖的公司,B建筑公司以招标文件没有要求必须分包而拒绝,于是,房地产公司迟迟不予签订合同,无奈B建筑公司只得诉至法院,但房地产公司辩称:虽然已发中标通知书,但该文件并无合同效力,且双方的合同尚未签订,因此不存在合同上的权利义务关系。 房地产公司指定分包的行为有无不妥?请说明理由。

13.北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 简述模板拆除的时机及拆除顺序和方法有何规定。

14.某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以厂简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。乙方项目经理开工前对本项目今后的工作作了如下安排:(1)由项目经理负责组织编制“项目施工管理实施规划”;(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底;(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;(5)由项目经理负责组织有关单位进行单位工程竣工验收。2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对四月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。”逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。

题干: 某市建筑公司承建的供电公司职工培训楼工程,地下一层,地上十二层,建筑面积24000平方米,钢筋混凝土框架结构,计划竣工日期为2006年8月8日。
2006年4月28日,市建委有关管理部门按照《建筑施丁安全检查标准》(JGJ59-99)等有关规定对本项目进行了安全质量大检查。检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了目标管理、施工组织设计两项;检查组人员在质量检查时还发现,第二层某柱下部混凝土表面存在较严重的蜂窝现象。
检查结束后检查组进行了讲评,并宣布部分检查结果如下;
(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》和《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);
(2)《起重吊装安全检查表》实得分为0分;
(3)汇总表得分值为79分。
15.项目经理对自己应负的安全管理责任的认识全面吗?说明理由。

16.某框架-剪力墙结构,框架柱间距9m,普通梁板结构,三层楼板施工当天气温为35摄氏度,没有雨,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用多层板模板碗扣支撑,架子工搭设完支撑架后由木工制作好后直接拼装梁板模板,其施工过程如下: 模板安装用具有足够承载力和刚度的碗扣式钢管作支撑,模板拼接整齐、严密。梁板模板安装完毕后,用水准仪抄平,保证整体在同一个平面上,不存在凹凸不平问题。 钢筋绑扎符合规范要求。但是,当时市场上HPB235级直径12mm(间距200mm)的钢筋紧缺,施工单位征得监理单位和建设单位同意后,按等强度折算后(设计按最小配筋率配筋),用HRB335级直径12mm(间距250mm)的钢筋进行代换,以保证整体受力不变。 钢筋验收后,将木模板中的垃圾清理干净,就开始浇筑混凝土。混凝土浇筑前根据规范要求取样做试块,分别进行标准养护和同条件养护,之后进行混凝土浇筑并振捣,在浇筑完后第二天开始浇水养护。 10d后同条件养护试块送试验室进行试验,混凝土试块抗压强度达到设计强度的80%,超过了75%,施工单位决定拆除模板。拆模后为了保证结构的安全性,在梁板跨中部位分别采用了临时支撑。 拆模后发现:①梁板的挠度过大,超过了规范要求;②混凝土局部有蜂窝、麻面现象;③露面混凝土局部有开裂现象。 简要说明混凝土试块标准养护与同条件养护的区别。

17. 某省地方重点工程项目,由于工程技术复杂,要求特殊,一般施工队伍难以胜任,建设单位自行决定采取邀请招标方式。共有A,B,C,D,E,F,G,H8家施工单位通过了资格预审,并于规定的时间9月10-16日购买了招标文件。招标文件中规定,10月18日下午4时是投标截止时间,11月10日发出中标通知书。 在投标截止时间之前,A,C,D,E,F,G,H7家施工单位均提交了投标文件,并按招标文件的规定提供了投标保证金。10月18日,G施工单位于下午3时向招标人书面提出撤回已提交的投标文件,E施工单位于下午3时30分向招标人递交了一份投标价格下降5%的书面说明,B施工单位由于中途堵车子下午4时15分才将投标文件送达。 10月19日下午,由当地招投标监督管理办公室主持进行了公开开标。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封并宣读各投标单位的名称、投标价格、工期和其他主要内容。 评标委员会委员由招标人直接确定,共有6人组成,其中招标人代表3人,经济专家2人,技术专家1人。 评标时发现A施工单位投标报价大写金额小于小写金额;C施工单位投标报价明显低于其他投标单位报价20%以上,且未能合理说明理由;D施工单位投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项。 建设单位最终确定C施工单位中标,并在中标通知书发出后第35天,与该施工单位签订了施工合同。之后双方又另行签订了一份合同,标明合同总价下浮6%。 请指出开标工作的不妥之处,说明理由。

题干: 非地震地区某小区共有40栋砖混住宅楼工程,分两期组织流水施工,每期20栋。

先期施工的20栋楼建成后不久,发现在纵墙的两端出现斜裂缝,多数裂缝通过窗口的两个对角,裂缝向沉降较大的方向倾斜,并由下向上发展。裂缝集中在墙体下部,向上逐渐减少,裂缝宽度上大下小,其数量及宽度随时间而逐渐发展。

此时,后期施工的20栋楼刚刚开工,现场监理单位组织施工、设计、勘察单位进行现场质量问题分析,形成质量事故处理报告,报告中决定后期的20栋楼从两方面来防治裂缝的发生:一是加强基底处理;二是提高上部结构的刚度,增强墙体抗剪强度。

后期20栋屋面卷材施工正值盛夏,施工完毕后立刻发现屋面卷材起鼓,小的约数十毫米,大小鼓泡成片串连,大的直径可达300mm以上。
18.本案例中卷材起鼓应如何治理?

19.某房屋建筑在某市承建15层学生公寓,主体为全现浇钢筋混凝土框架-剪力墙结构,建筑面积32000平方米,建筑高度55.6m,筏形基础。 若此工程在冬期施工,对配置混凝土的水泥有哪些规定?

题干: 某幼儿园室内装修改造,装饰设计应符合国家有关规范,并要求室内应在夏季防止结露。设计师提出,装饰游戏间和卧室内地面可铺设实木复合地板;为防止儿童攀滑楼梯,采取了相应的不易攀登构造,垂直栏杆杆件净距不大于0.11m。

实木复合地板复验时,采用环境测试舱法测定,其游离甲醛含量为0.16mg/立方米。

竣工验收时,测得垂直栏杆杆件净距为0.10m。
20. 楼梯垂直杆件净距为0.10m符合设计要求吗?为什么?

21.某施工单位(乙方)与建设单位(甲方)签订了某项写字楼工程的地基强夯处理和基础工程施工合同。由于工程量无法准确确定,根据施工合同专用条款的规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。乙方的分项工程首先向监理工程师申请质量认证后,向造价师提出计量申请和支付工程款。 工程开工前,乙方提交了施工组织设计并得到批准。 在工程施工过程中,当进行到施工图规定的处理范围边缘时,乙方在取得在场监理工程师认可的情况下,使夯基范围适当扩大。在施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出了计量付款要求,但遭到拒绝。试问造价工程师拒绝承包商的要求是否合理?并说明原因。

题干: 某市第一高楼进入后期的精装修施工,装饰装修由某装饰公司分包,由于该工程影响巨大,必须按合同工期完工,该装饰公司临时紧急调集一批装饰普工增援油漆作业。由该项目原油漆班组每人带一名普工组成一个小组,施工现场一边操作一边简单培训后开始正式单独油饰施工。

尽管作业强度大、工作时间长,但所有工人均未出现身体不适。该装饰公司将原定于身体检查的费用直接发放给施工人员后,将该批装饰普工退回原工作班组。
22.简述劳动者享有哪些职业卫生保护权利?

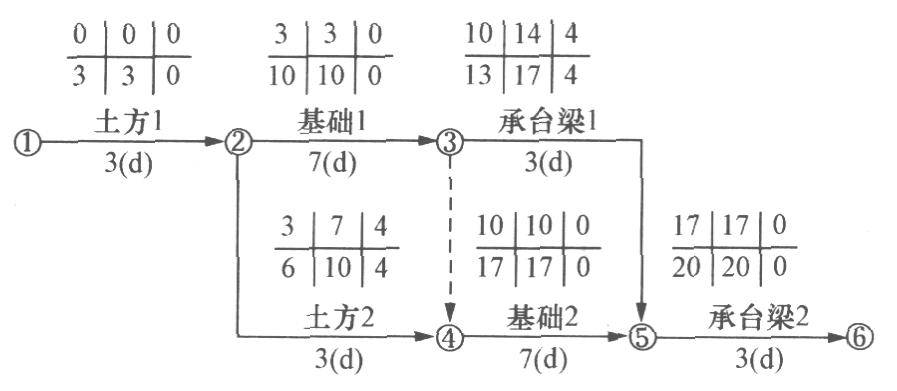

23. 某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。 在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在答题卡(下图)上绘制施工实际进度横道图。

题干: 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。
施工中发生了以下事件:
事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件二:施工总承包单位以包工包料的形式将全部结构工程分包给某劳务公司。
事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
24.事件一至事件三中,施工总承包单位的做法是否妥当?说明理由。

题干: 某写字楼工程,建筑面积120000平方米,地下二层,地上二十二层,钢筋混凝土框架剪力墙结构,合同工期780天。某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标,双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。合同约定,本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05,投标报价中的钢筋、土方的全费用综合单价分别为5800.00元/吨、32.00元/立方米。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。
事件二:施工总承包单位项目部对合同造价进行了分析,各项费用为:直接费26168.22万元,管理费4710.28万元,利润1308.41万元,规费945.58万元,税金1130.80万元。
事件三:施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为9600.00吨,钢筋清单工程量为10176.00吨;土方实际工程量为30240.00立方米,土方清单工程量为28000.00立方米,施工总承包单位向建设单位提交了工程价款调整报告。
事件四:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋,监理工程师提出了整改要求。
事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。
25.事件五中,建设单位还应补充哪些单位签署的质量合格文件?

题干: 某写字楼工程项目,地下3层,地上20层,采用框架剪力墙结构,建设单位与某施工单位签订了工程施工合同,在工程施工过程中,发生了以下事件:
事件一:基坑开挖到设计标高后,施工单位和监理单位共同对基坑进行了验槽,并对基底进行了钎探。
事件二:为了节约材料,钢筋工长安排了工人将钢筋加工剩余约2米左右的钢筋焊接接长到8米,用到框架梁中作为部分受力钢筋。
事件三:3层有一跨度为10米的钢筋混凝土大梁,拆模后发现梁某些部位出现少量露筋。
事件四:在建筑装饰工程施工时,使用了铝塑复合板、石材、花岗岩、硅酮结构胶等主要材料,在检查了这些材料的厂家合格证等质量证明资料后,施工单位就将这些材料用于装饰工程中。
事件五:在外墙隐框玻璃幕墙施工中,施工单位使用了酸性硅酮结构密封胶作为玻璃面板与铝型材的粘结材料,幕墙施工过程中所有的试验都是由施工单位进行的。
26.在事件一中,基槽质量的检查要点有哪些内容?

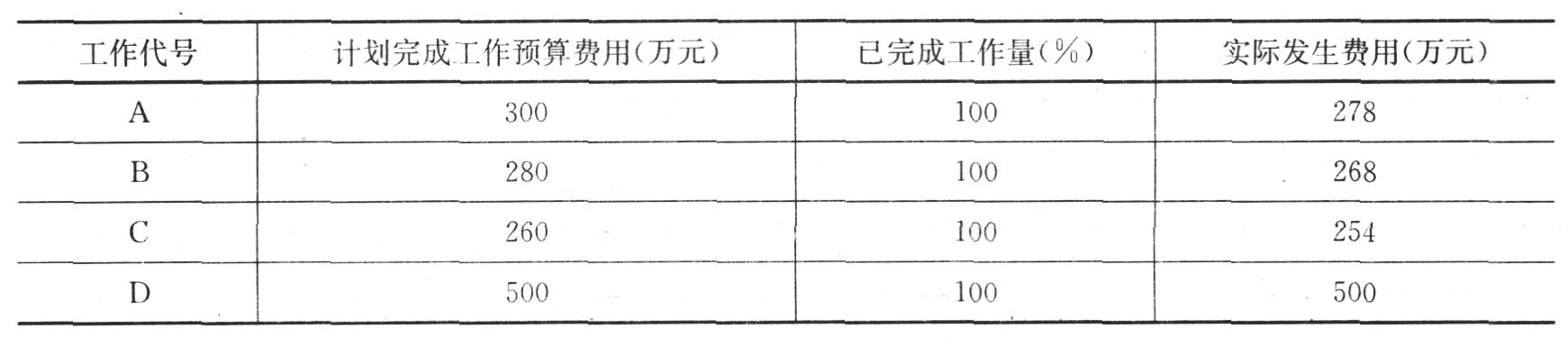

27.某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示。 计算14周的CPI、SPI,并分析成本和进度情况。

28.于某在上海市购买住宅一套,在房屋竣工交付半年后,于某拟对该房屋进行装修,除常规装修,卫生间、厨房间贴墙面地面瓷砖,安装洁具和橱柜,拟拆改部分供暖管道,并改变住宅的外立面。于某在装修工程开工前,向物业管理企业进行申报登记时是否必须提交设计方案或者施工方案?为什么?

题干: 某工程为6层砖混结构住宅,下部有高为1.8m的杂物间,住宅层高3.3m,建筑物总高21.3m,建筑面积2860平方米,每层设有钢筋混凝土圈梁和构造柱,基础两端为扩孔桩基,其余为浅带形基础。在浇筑五层楼板时,房屋整体坍塌,造成2人死亡、6人重伤。
29.项目经理如何进行安全隐患处理?

30.某建设单位(甲方)通过招标方式与某装饰公司(乙方)签订了某商场装修施工合同,施工开始后,建设单位要求提前竣工,并与装饰公司签订了书面协议。在施工过程中乙方为赶工期发生了质量事故,导致直接经济损失10万元。事故发生后,建设单位以装饰公司不具备履行能力,又不可能保证提前竣工为由,提出终止合同。但装饰公司认为质量事故是因建设单位要求赶工引起的,不同意终止合同。建设单位按合同约定提请仲裁机构裁定终止合同,装饰公司不服,决定向具有管辖权的人民法院起诉。 问题 (1)合同争议的解决方式有哪几种? (2)仲裁的原则是什么? (3)有管辖权的人民法院是否可以受理装饰公司的起诉请求?为什么?

题干: 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同。经甲方批准的施工网络进度计划如图所示:
施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天。
事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元。

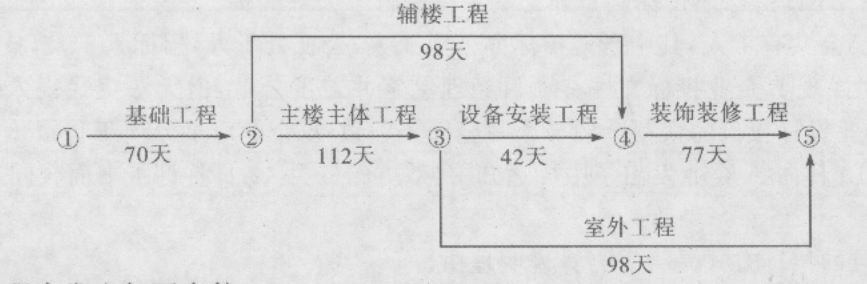

31.原施工网络计划中,关键工作是哪些?计划工期是多少?

32.某办公楼为8层框架结构建筑,总高为26.5m,由于外墙马赛克贴面出现大面积老化剥落,需要进行改造。改造要求将原有马赛克面层和松动的老粉刷层一并凿除,重新粉刷后,刷外墙涂料。经公开招标,建设单位于6月30日向某施工单位发出中标通知书,施工工期为8月1日至9月30日。由于为了确保10月1日前办公楼能够重新启用,要求施工单位在尚未签订施工合同的情况下,先进场搭设外墙脚手架,待施工许可证办理和施工合同签署等相关手续办妥后,立即开工。施工单位于7月13日进场做施工准备工作,并在7月20日编制完单排脚手架搭拆施工方案。由于监理单位未进场,施工单位就将脚手架搭拆施工方案交给建设单位现场负责人,之后就开始搭设外墙脚手架了。恰巧3天后,当施工单位将脚手架搭设至21m高时,台风影响当地,将西侧和南侧的两个立面的脚手架整体刮倒,由于施工作业人员撤离及时,未造成伤亡事故,但是脚手架倒塌后现场一片狼藉。施工单位就恶劣天气造成脚手架倒塌产生的损失向建设单位提出索赔。至此,建设单位与施工单位尚未签署施工合同,无施工许可证。 问题: 1.该外墙改造工程有哪些地方涉嫌违规? 2.施工单位提出索赔是否妥当? 3.应采取何种措施避免类似事故的发生?

题干:


某装饰公司承接了某酒店装饰装修改造工程施工项目,为确保质量目标的实现,监理公司对装饰公司提出:



(1)为保证装饰装修工程细部接口的质量,作为室内装饰装修施工图深化设计单位,应对该工程可能产生裂缝的以下部位进行预防控制:



1)石膏板墙与水泥砂浆墙面做涂饰,此两种不同材料墙体相接



2)木质窗帘盒与涂料墙面接口处



3)门套木线与涂料墙面接口处



4)木饰天花阴角线与涂料墙面接口处。



(2)装饰公司应对以下材料进行有害物质限量复验:乳胶漆、花岗石、软包布、人造木板、地毯、胶粘剂等。工程竣工的当天,施工单位应对其室内装饰装修工程进行室内环境质量检测。



(3)大堂中庭一~四层跑马廊护栏木饰与雕花玻璃的施工,应注意接缝严密,色泽一致,不得有裂缝、翘曲。



(4)六层放映厅顶棚软包加木饰面,施工前应先做样板件,经有关单位认可后方可施工。
33.指出中庭护栏工程保证使用安全的质量控制要点?

34.某市第一高楼进入后期的精装修施工,装饰装修由某装饰公司分包,由于该工程影响巨大,必须按合同工期完工,该装饰公司临时紧急调集一批装饰普工增援油漆作业。由该项目原油漆班组每人带一名普工组成一个小组,施工现场一边操作一边简单培训后开始正式单独油饰施工。 尽管作业强度大、工作时间长,但所有工人均未出现身体不适。该装饰公司将原定于身体检查的费用直接发放给施工人员后,将该批装饰普工退回原工作班组。 指出本案例中职业卫生与防护管理方面的不妥之处,并简述正确做法。
