一、建造师案例题

1.某科技楼地下室二层基坑围护工程,基坑长150米,宽120米,深9米,东南北三面采用长12.6~16.0米二轴搅拌桩重力坝结构。西侧采用单排SMW工法搅拌桩,内侧设单排φ800钻孔灌注桩,钻孔灌注间距为1米,桩长16米。钻孔灌注桩设800×1 000围檩,并设φ609×16钢管斜撑,每5米设一道。施工工期为2009年3月至2010年2月。东侧是光芒河,南、西侧是市政道路,西侧道路下14米深处有φ3 600毫米原水管。北侧有一幢高层建筑。基坑开挖拟采取分三块进行:先挖当中,浇筑底板;再分别挖东西两侧。西侧随开挖随支撑,钢管支撑。根据《建筑安全生产监督管理条例》规定,施工单位在施工组织设计中制定了进入施工进场的安全规定、防火防爆安全专项方案。针对本案例,试述地下水控制计算和验算的内容。

2.某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8米,宽6米,高3米,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30米,支架高20米。桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0米。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:①混凝土浇筑安排在一天中气温较低时进行;②根据施工正值夏季的特点,决定采用浇水养护;③按规定在混凝土中适量埋入大石块。(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。补充大体积混凝土裂缝防治措施。

题干: 某沿海城市电力隧道内径为35m,全长4.9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年,检查井兼做工作坑,采用现场制作沉井下沉的施工方案。
电力隧道沿着交通干道走向,距交通干道侧右边最近处仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节砼管长2m,自重10t,采用20t龙门吊下管。隧道穿越一个废弃多年的污水井。
上级公司对工地的安全监督检查中,有以下记录:
(1)项目部对本工程作了安全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制定了相应的控制措施。
(2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计、沉井下沉施工方案。
(3)项目部制定了安全生产验收制度。
3.针对本工程,安全验收应包含哪些项目?

题干: A公司中标北方某城市的道路改造工程,合同工期2008年6月1日至9月30日。结构层为:水泥混凝土面层200毫米、水泥稳定级配碎石土180毫米、二灰碎石180毫米。A公司的临时设施和租赁设备在6月1日前全部到达施工现场。因拆迁影响,工程实际工期为2008年7月10日至10月30日。A公司完成基层后,按合同约定,将面层分包给具有相应资质的B公司。B公司采用三辊轴机组铺筑混凝土面层,严格控制铺筑速度,用排式振捣机控制振捣质量。
为避免出现施工缝,施工中利用施工设计的胀缝处作为施工缝;采用土工毡覆盖洒水养护,在路面混凝土强度达到设计强度40%时做横向切缝,经实测切缝深度为45~50毫米。A公司自检合格后向建设单位提交工程竣工报告,申请竣工验收。建设单位组织监理、A公司、B公司及时进行验收,同行政主管部门备案。该工程经验收合格备案后,建设单位及时支付了除质保金外的工程款。道路使用四个月后,路面局部出现不规则的横向收缩裂缝,裂缝距缩缝100毫米左右。出现问题后,A公司将B公司的质保金全部扣除,作为质量缺陷维修费。
4.A公司申请竣工验收后到组织竣工验收会需要完成哪些工作?竣工验收会还应有哪些单位参加?

题干:
A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价。工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离5m,其地下部分最深为3.6m,厂区地下水位在地面下约2.0m。
A公司施工项目部编制了施工组织设计,其中含现浇混凝土水池施工方案和基坑施工方案。基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋管件安装等。在报建设方和监理方审批时,被要求增加内容后再报批。施工过程中发生以下事件:
事件一:混凝土供应商未能提供集料的产地证明和有效的碱含量检测报告,被质量监督部门明令停用,造成两周工期损失和两万元的经济损失;
事件二:考虑到外锚施工对现有建(构)筑物的损坏风险,项目部参照以往经验将原基坑施工方案的外锚护坡改为土钉护坡;实施后发生部分护坡滑裂事故;
事件三:在确认施工区域地下水位普遍上升后,设计单位重新进行抗浮验算,在新建池体增设了配重结构,增加了工作量。

5.就事件一中的工期和经济损失,A公司可向建设方或混凝土供应商提出索赔吗?为什么?

题干: 某立交桥工程全长1600m,该桥为平行分离式立交桥,跨越一条交通繁忙的铁路和一条各类中小船只来往穿梭的河流。全桥共70孔,基桩全部用打入桩,陆上桩为40cm×40cm,跨铁路的3只墩为45cm×45cm,每承台为32根;河中3只墩,打入桩为45cm×45cm,每承台为66根。一般柱长不超过46m。承台为高筑形式,墩为多柱式钢筋混凝土圆形柱,桥台为高筑埋置式,盖梁为普通钢筋混凝土梁,梁为先张法预应力钢筋混凝土空心板梁和T梁(2孔和4孔)。桥面宽度14.75m×2,铺设2cm厚AC-51细粒沥青混凝土,4cm厚AK-13A中粒沥青混凝土。工期要求:2000年1月20日开工,工期30个月。
本工程地段地势平坦、低洼,平均高程为3.1?3.6m之间,地质状况为准正常沉积结构层。河流为三级航道,宽度150m,水深9.0m。
根据现场条件,本工程分为A、B、C三个段落,成立3个项目组:A组(1~23号墩)、B组(24~59号墩)、C组(60~71号墩);工程管理网络为:工程指挥部、工程项目部、工程项目组X、组Y、组Z。施工过程中发生下列情况:
(1)在施工过程中,工程项目组Z对所承包的64~65号墩段梁施工时,为了节约成本,就地取材,制作了简易施工支架。在浇筑主梁混凝土过程中,支架承重构件产生了变形,导致墩段主梁产生较大变形下垂。幸好项目监理在例行施工检查过程中发现此问题。于是项目技术人员根据现场情况变更了施工方案,其中特别是对支架杆件进行了强度校验,并经项目总工批准后执行。(2)在施工过程中,工程项目组Y-工人在施工期间休息时,有1人不小心跌入水中淹死。为此,项目经理部按一般安全事故进行了处理,对死者家属进行了抚恤、补偿。
(3)在施工防撞墙时,拟采用的施工流程:清扫→钢筋成型→立模→混凝土浇筑→养护→拆模。
6.简述本工程桥面沥青混凝土面层的施工要点。

题干: 某城市道路改造工程,随道路施工的综合管线有0.4 MPa的DN500中压燃气管,DN1000的给水管并排铺设在非车行道路下,燃气管与给水管均为钢管,实施双管合槽施工。该道路改造工程由甲公司总承包,燃气管道与给水管道分别由乙、丙两个专业公司分包。施工期间发生如下事件:
(1)由于设计原因图纸延期,15天后施工单位才收到施工图纸;
(2)因施工过程中遇到数天的季节性大雨,停工10天;.
(3)路面施工完成后,发生局部坍塌,经开挖后发现是给水管漏水冲刷造成的,建设单位对丙公司实行罚款1万元的处罚,并责成其按期整改;
(4)第五号管道检查井结构施工完成后,发现结构尺寸和位置均不符合设计图纸要求,经建设单位、设计和监理单位、施工单位协商决定采取让步接收。
7.对于事件(1)、(2),施工单位能否提出工期和费用的索赔?为什么?

题干: 某城市跨线桥工程,上部结构为现浇预应力混凝土连续梁,其中主跨跨径为30米并跨越一条宽20米河道;桥梁基础采用直径1.5米的钻孔桩,承台尺寸为12.0米×7.0米×2.5米(长×宽×高),承台顸标高为+7.0米,承台边缘距驳岸最近距离为1.5米;河道常水位为+8.0米,河床底标高为+5.0米,河道管理部门要求通航宽度不得小于12米。工程地质资料反映:地面以下2米为素填土,素填土以下为粉砂土,原地面标高为+10.0米。项目部进场后编制了施工组织设计,并对钻孔桩、大体积混凝土、承重支架模板、预应力张拉等关键分项工程编制了安全专项施工方案。项目部的安全负责人组织项目部施工管理人员进行安全技术交底后开始施工。第一根钻孔桩成孔后进入后续工序施工,二次清孔合格后,项目部通知商品混凝土厂家供应混凝土并准备水下混凝土灌注工作。首批混凝土灌注时发生堵管现象,项目部立即按要求进行了处理。现浇预应力混凝土连续梁在跨越河道段采用门洞支架,对通行孔设置了安全设施;在河岸两侧采用满布式支架,对支架基础按设计要求进行处理,并明确在浇筑混凝土时需安排专人值守的保护措施。上部结构施工时,项目部采取如下方法安装钢绞线:纵向长束在混凝土浇筑之前穿入管道;两端张拉的横向束在混凝土浇筑之后穿入管道。
8.现浇预应力混凝土连续梁的支架还应满足哪些技术要求?

9.某项目经理部中标承建某道路工程,原设计为水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:(1)依据施工图,根据国家统一定额、收费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。(2)对工程技术人员的成本管理责任做了如下要求:质量成本降低额,合理化建议产生的降低成本额。(3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。(4)要求测量人员按技术规程和技术文件要求,对路面宽度和高度实施精确测量。对材料管理人员的成本管理责任要求是否全面?如果不全请补充。

题干: 某市从市区修建一条给水管道至科技园区,该给水管道直径600mm,长3000m,管材为球墨铸铁管,由建设方供货到场。给水管道下穿现状公路采用混凝土套管顶进施工,混凝土套管直径1200mm,采用手掘式顶管法施工将套管顶进到位。
10.球墨铸铁管接口是否属于刚性接口?管材与附件如何连接?

题干: 某城市南郊雨水泵站工程临近大治河,大治河常水位为+3.00m,雨水泵站和进水管道连接处的管内底标高为-4.00m。雨水泵房地下部分采用沉井法施工,进水管为3m×2m×10m(宽×高×长)现浇钢筋混凝土箱涵,基坑采用拉森钢板桩围护。设计对雨水泵房和进水管道的混凝土质量提出了防裂、抗渗要求,项目部为此制定了如下针对性技术措施:
(1)集料级配、含泥量符合规范要求,水泥外加剂合格;
(2)配合比设计中控制水泥和水的用量,适当提高水灰比,含水量满足规范要求;
(3)混凝土浇筑振捣密实,不漏振,不过振;
(4)及时养护,保证养护时间及质量。项目部还制定了进水管道施工降水方案和深基坑开挖安全专项方案。
11.本工程深基坑开挖安全专项方案应包括哪些主要内容?

题干: 某建设集团公司对拟投标的一大型城市道路工程编制投标文件,该公司对此予以高度重视。同时考虑由于本工程规模较大,工艺复杂,有采用新技术的关键工序,为确保能在规定的工期内完成,拟在中标后将一些工作分包给其他承包商完成。由其编制的投标文件包含三部分:商务部分、经济部分和技术部分。商务部分的内容包括投标函及投标函附录、法人代表的身份证明、投标保证金。技术部分的编制包括施工组织设计、施工方案、专项方案。
该建设集团对报价部分采用了如下计算方法:工程量直接使用清单数量,价格使用某定额站的信息价格。由于措施项目一览表内容只列了项目,没有给出工程量,没有依据无法报价,所以这部分内容未予报价。全部组价后,投标方未做任何调整,按规定时间送招标单位。快到投标截止时,投标单位发现有一个竞争对手的实力与本公司相当,而本公司的标价极可能高于对方。
12.投标文件中的经济部分,包括哪些内容?该工程施工单位拟分包一些项目,关于分包,有些什么规定?

题干: 甲公司承建某城市地铁工程,包括两座车站和两站之间的区间隧道,采用土压平衡盾构法施工,基坑长156米,宽度19.8米,基坑深度17.3米,支护结构采用钻孔灌注桩加钢支撑结构。
工程中标后,项目部编制了详细的施工组织设计,并根据工程实际情况和工程进度,编制了一系列专项施工方案,做好了资料方面的准备工作。
为了保证工程质量和节约成本,项目部将其中一座车站分包给有实际工程经验和拥有现成盾构设备的乙公司,甲、乙两公司分别编制了建设工程生产安全事故应急预案,并各自建立了应急救援组织,配备应急救援人员、器材、设备,定期进行演练。
为了保证工期,施工单位制定了切实可行的进度计划,并准备在关键时候采取压缩后续工作的持续时间。
13.有关施工单位应急预案的叙述是否正确?为什么?

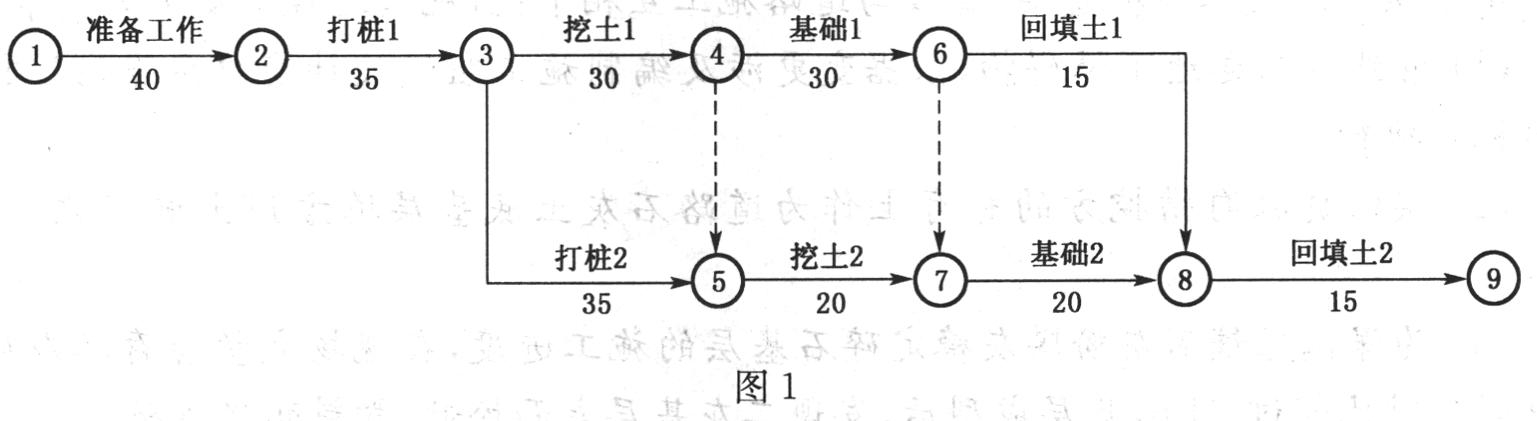

14.某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如图1所示。施工过程中,发生了如下事件:(1)由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35天延长到45天。(2)挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20天增加到25天。(3)基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2的质量。事件(1),(2)发生后,施工单位可索赔的费用和工期各是多少?说明理由。

题干: 某污水处理厂扩建工程,由原水管线、格栅间、提升泵房、沉砂池、初沉池等组成,承包单位以2250万元中标。原水管线基底标高为-6.00m(地面标高为±0.00),基底处于砂砾层内,且北邻S河,地下水位标高为-3.00m。
项目部组建后,经测算,该工程人工费为300万元、材料费1200万元、施工机械费为250万元、措施费为80万元、间接费为130万元。综合税率为3.41%。
施工前,项目经理及相关人员编制了施工方案和成本计划,并制定了施工成本控制措施:
(1)材料成本控制重点是控制主材价格和限额领料。
(2)人员工资严格执行劳动定额。
(3)机械使用严格执行定额管理。
15.计算工程直接费和计划利润。(列出计算步骤)

16.某钢筋混凝土矩形顶管井,尺寸为18.0 m×19.8 m×11.7 m,该沉井采用排水下沉工艺。沉井施工为一次制作(分三次浇筑)、一次下沉,下沉至设计高程。为了避免沉井施工过程中水土流失对周围环境的影响,在沉井外侧四周打设双轴水泥土搅拌桩作为隔离桩起到隔离、止水效果。沉井顶标高为4.5 m,因采用排水下沉,施工单位除在沉井外侧打设双轴搅拌桩外,拟在井内设置降水井。沉井周围构筑物:沉井南侧距沉井3.0 m处,一条通航河流;沉井东侧距沉井 14.2 m处,为一电信微波塔;沉井西侧距沉井13.7 m处,为一座跨河桥梁。因沉井周围构筑物情况比较复杂,施工难度大,业主要求对施工单位提出的沉井方案进行专家评审。 问题: 1.针对该案例,试写出沉井制作的工艺流程图。 2.沉井下沉监控测量有什么要求?该案例中的沉井施工,监控测量还应增加哪些内容? 3.对该案例中沉井的专项方案进行专家论证,应由谁组织?应出席论证会的人员有哪些? 4.若该沉井沉到位后采用干封底,地下水应至少降至标高多少?为什么?

题干: A市一座高架桥,上部结构为30m预制T形梁,采用简支后连续的结构形式,共12跨,桥宽29.5m,为双幅式桥面。项目部在施工方案确定后,便立即开始了预制场地建设。由于某种原因,延误了工期;为在后阶段弥补损失的工期,项目部加大了调度力度,使T形梁预制很快地投入生产。在预制的质量安全控制方面出现下列事件。
事件一,后补的预制台座基础发生沉降,需要加固。
事件二,为加快台座的周转率,把张拉后T形梁吊移到存梁区压浆。
事件三,在龙门吊移梁过程中,梁底下有工人继续在绑扎钢筋。
17.应如何避免预制台座基础发生沉降?

题干: 某城市环路立交桥工程,长1.5km,其中跨越主干道部分采用钢—混凝土组合梁结构,跨径47.6m。鉴于吊装的单节钢梁重量大,又在城市主干道上施工,承建该工程的施工项目部为此制订定专项施工方案,拟采取以下措施:
(1)为保证吊车的安装作业,占用一侧慢行车道,选择在夜深车稀时段自行封路后进行钢梁吊装作业;
(2)请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。
(3)将安全风险较大的临时支架的搭设通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。
18.项目部拟采取的措施 (1)不符合哪些规定?

19.某城市主干道改扩建工程,道路结构层为:上面层4厘米厚沥青混合料,中面层5厘米厚中粒式沥青混凝土,底面层6厘米厚粗粒式沥青混凝土,基层36厘米厚石灰粉煤灰稳定碎石,底基层30厘米厚12%石灰土,结构总厚度81厘米。线路长度1.98千米,随路铺设雨、污水和燃气管线,施工红线范围内需拆迁较多房屋,合同的工期为当年5月16日至9月15日。由于该工程施工环境复杂,管线与道路施工互相干扰,施工过程中发生如下事件:(1)管线施工遇地下障碍物,依据变更涉及编制施工组织设计变更方案,经项目经理审批后执行。(2)实验员取沟槽挖方的暂存土作为道路石灰土底基层填方用土进行轻型击实试验。(3)为保证摊铺石灰粉煤灰稳定碎石基层的施工进度,在现场大量暂存二灰碎石,摊铺碾压时已超过24小时,基层成型后,发现二灰基层表面松散,骨料明显离析。(4)为防止刮风扬尘,现场对基层采取洒大水方式,碾压后发现表面不平整,局部有水渍和坑凹现象,现场采用薄层贴补二灰碎石进行找平,保证基层的平整度。受拆迁影响,道路二灰基层摊铺计划拖延10天,后期增加人员和机械进行抢工,但总工期仍然滞后3天完成主干道路的施工。施工组织设计变更审批程序是否妥当?如不妥当,写出正确审批程序。

题干: 某公司中标了城市跨线桥梁工程,桥梁长1.68 km,采用现浇钢筋混凝土箱梁结构。工程地处城市交通要道,拆迁量大且难度高。项目部经理组织项目部有关人员编制该桥梁工程的施工组织设计。在施工组织设计中包括施工方案、施工进度计划、施工平面图设计内容。
20.该工程的施工现场平面图设计应考虑哪些因素?

题干:

背景资料:

某沿海城市道路改建工程4标段,道路为东西走向,全长973.5m,车行道宽度15m,两边人行道各3m。与道路中心线平行且向北4m,需新建DN500mm雨水管道973m。新建路面结构为150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通。工程施工时正值高温台风季节。

某公司中标该工程以后,编制了施工组织设计,按规定获得批准以后,开始施工。

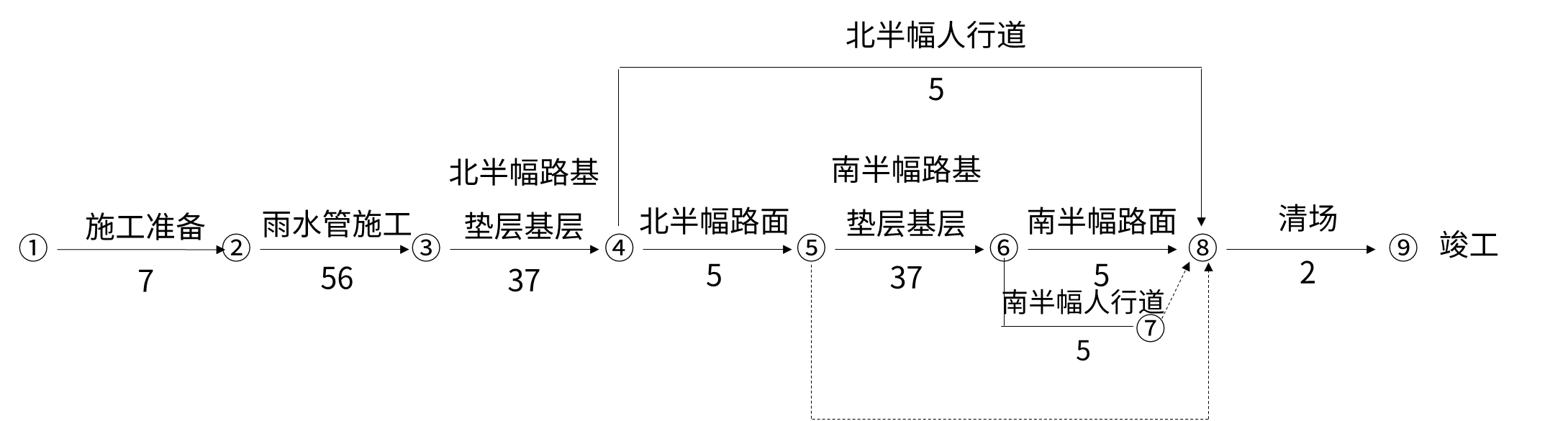

施工组织设计中绘制了以下的总网络计划图:

图中,雨水管施工时间中已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。

施工组织设计中对二灰混合料基层雨季施工作了如下规定:混合料含水量根据气候适当调整,使运到施工现场的混合料含水量接近最佳含水量;关注天气预报,以预防为主。

为保证SMA改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。



21.依据总网络计划图,指出可采用流水法施工压缩工期的分项工程。

22.某工程公司中标承包一城市道路施工项目,道路总长15 km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组建项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场,开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。 问题: 1.说明退回该施工组织设计的原因及完善内容。 2.项目部开工过程主要错误是什么? 3.燃气管线的施工要分包给其他施工单位,总包方如何确定分包方?在确定分包方过程中主要考察哪些方面? 4.现场项目经理部,按常规应设立一些什么标牌? 5.施工技术文件的编制过程有什么问题?试写出除施工组织设计和竣工验收文件外的施工技术文件的组成。(最少列出6点)

题干: 某市自来水厂进行扩建,拟新建沉淀池一座,设计为无盖圆形,直径为30米,池壁采用预制板吊装,外缠预应力钢丝结构,某市政公司承建后,成立了项目经理部,在施工的过程中,发生以下一系列事件:
(1)项目部技术员编写了池壁预制板吊装方案,包含工程概况、主要技术措施、安全措施三个方面。
(2)工程开工前,项目经理组织了图纸会审,项目材料科科长与项目技术负责人根据质量和价格,确定了钢丝供应厂家。
(3)在池壁预制板拼装完成后,板缝采用与池壁预制板强度等级一致的普通混凝土灌注。
(4)壁板缝的混凝土灌注完毕后,立即进行缠丝,缠丝从池壁顶向下进行。
(5)环向预应力施工完毕后,为及时保护缠丝不被污染,立即喷射水泥砂浆保护层。
(6)水池满水试验,向池内注水分三次进行,每次注水为设计水深的1/3,注水时水位上升的速度为3 m/d,相邻两次注水的时间大于24小时,每次注水测读24小时的水位下降值,且蒸发量可忽略不计。
23.喷射水泥砂浆保护层有何不妥?

题干: A公司中标某市城区高架路工程第二标段。本工程包括高架桥梁、地面辅道及其他附属工程。工程采用工程量清单计价,并在清单中列出了措施项目;双方签订了建设工程施工合同,其中约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。
对清单中某措施项目,A公司报价100万元。施工中,由于该措施项目实际发生费用为180万元,A公司拟向业主提出索赔。
业主推荐B公司分包钻孔灌注桩工程,A公司审查了B公司的资质后,与B公司签订了工程分包合同。在施工过程中,由于B公司操作人员违章作业,损坏通讯光缆,造成大范围通讯中断,A公司为此支付了50万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值400万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了50万元定金。到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,计划提出索赔。
施工过程中,经业主同意,为保护既有地下管线,增加了部分工作内容,而原清单中没有相同项目。
工程竣工,保修期满后,业主无故拖欠A公司工程款,经多次催要无果。A公司计划对业主提起诉讼。
24.背景资料中变更部分的合同价款应根据什么原则确定?
