1.某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间2004年9月20~22日购买了招标文件。招标文件中规定,2004年10月18日下午4时是招标文件规定的投标截止时间,2004年11月10日发出中标通知书。 在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于2004年10月18日下午5时才送达,原因是中途堵车;2004年10月21日下午由当地招投标监督管理办公室主持进行了公开开标。 评标委员会成员共有7人,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已由项目经理签字并加盖了公章。评标委员会于2004年10月28日提出了评标报告。B、A企业综合得分分别为第一、二名。由于B企业投标报价高于A企业,2004年11月10日招标人向A企业发出了中标通知书,并于2004年12月12日签订了书面合同。 指出开标工作的不妥之处,说明理由。

2.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-2所示。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?

3.某水闸项目经监理单位批准的施工进度网络图如图1F400000-4所示(单位:天),合同约定:工期提前奖励标准为10000元/天,逾期违约金标准为10000元/天。在施工中发生如下事件:事件1:基坑开挖后,发现地质情况与业主提供的资料不符,需要进行处理,致使“基坑开挖”工作推迟10天完成。事件2:对闸墩浇筑质量进行检查时,发现存在质量问题,需进行返工处理,使得“闸墩浇筑”工作经过60天才完成任务。事件3:在进行闸门安装时,施工设备出现了故障后需修理,导致“闸门安装”工作的实际持续时间为17天。事件4:由于变更设计,使得“上下游连接段施工”推迟22天完成。事件5:为加快进度采取了赶工措施,将“底槛导轨等埋件”工作的时间压缩了8天。综合上述事件,计算该项目的实际工期,应获得多少天的工期补偿,可获得的工期提前的奖励或支付逾期违约金为多少。

题干: 某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞、溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容:
①坝基帷幕灌浆;
②坝顶道路拆除重建;
③上游护坡拆除重建(▽ 66.5m~▽ 100.Om);
④上游坝坡石渣料帮坡(▽66.5m~▽100.Om);
⑤引水发电隧洞加固;
⑥泄洪隧洞加固;
⑦黏土心墙中新建混凝土截渗墙;
⑧溢洪道加固;
⑨下游护坡拆除重建。

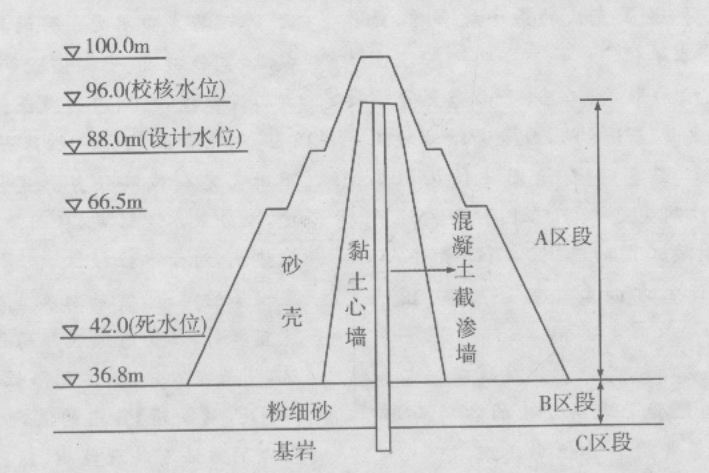

水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.Om、46.Om,溢洪道底板高程为82.Om,根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0m,截渗墙施工时上游坝坡石渣料帮坡需要达到的最低高程为81.0m。
工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7~9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6km,石渣料帮坡设计干密度为2.0g/立方厘米,孔隙率为26%。河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8m,入基岩深度2.0m(如下图所示)。基岩帷幕灌浆按透水率不大于5Lu控制。
工程建设过程发生如下事件:

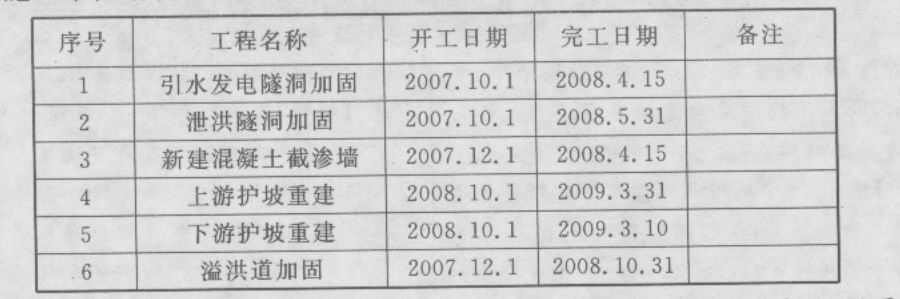

事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。
事件2:本水库枢纽工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
4.指出题中混凝土截渗墙施工难度最大的区段,并说明理由。

题干: 某水利工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图1F420151-5所示。工程实施到第12天末进行检查时各工作进展如下:A、B、C三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
5.哪些工作是关键工作?

6.某项工程业主与承包商签订了工程施工合同,合同中含两个子项工程,估算工程量甲项为2300立方米,乙项为3200立方米,经协商合同单价甲项为180元/立方米,乙项160元/立方米。合同工期为4个月。合同约定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保留金;(3)当子项工程实际工程量超过(或低于)估算工程量10%时,可进行调价,调整系数为0.9(或1.1);(4)根据市场情况规定价格调整系数平均按1.2计算;(5)每月签发付款最低金额为25万元;(6)工程预付款在最后两个月扣除,每月扣50%。承包商各月实际完成并经监理工程师签证确认的工程量见表1F400000-3。估算合同总价为多少?

题干: 某城市围堰堤为1级堤防,在原排涝西侧200m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。施工过程中发生如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施工进度计划中,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
7.事件2中,分包是否允许并简述理由。

8.某省重点水利工程项目计划于2009年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2009年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2009年9月20~22日购买了招标文件。招标文件中规定,2009年10月18日下午4时为投标截止时间,2009年11月10日发出中标通知书。 在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2009年10月28日下午5时才送达投标文件,原因是路途堵车。2009年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。 评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2009年10月28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2009年11月10日招标人向A企业发出了中标通知书,并于2009年12月12日签订了书面合同。 招标人确定A企业为中标人是否违规?说明理由。

题干: 根据《水利水电土建工程施工合同条件》(GF- 2000-0208),发包人与承包人签订重力坝第II标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万立方米,单价为300元/立方米,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;

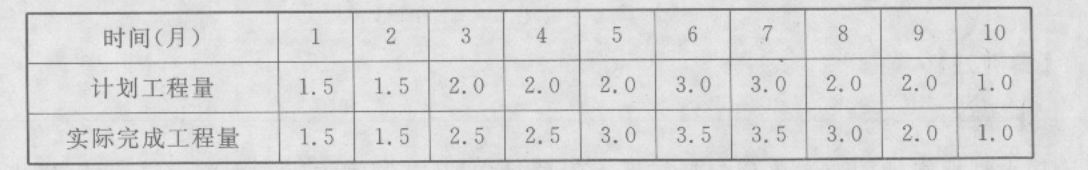

(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量见下表(单位:万立方米)。
9.计算第5个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款(单位;万元,有小数点的,保留小数点后两位,下同)。

10.某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。指出事件1中甲施工单位的不妥之处,写出正确做法。

题干: 根据《水利水电土建工程施工合同条件》(GF- 2000-0208),发包人与承包人签订重力坝第II标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万立方米,单价为300元/立方米,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;
(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量见下表(单位:万立方米)。
11.计算第10个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款。

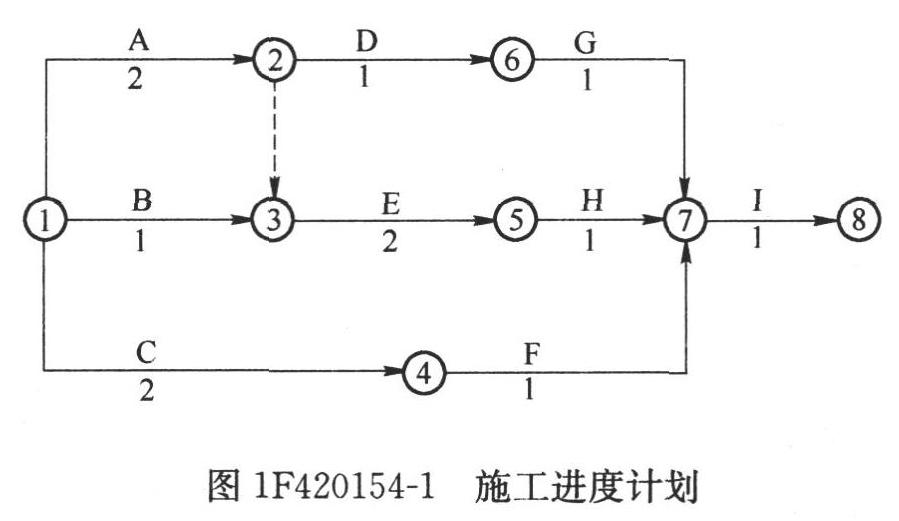

题干: 某水利工程,施工单位按招标文件中提供的工程量清单作出报价见下表1F420154-5。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接工程费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图1F420154-1所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分部工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接工程费为400元/立方米,工程量为3000立方米。
12.新增分部工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)

题干: 某中型水库除险加固工程主要建设内容:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30天计)。合同约定:
①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;
②工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。
施工中发生如下事件:

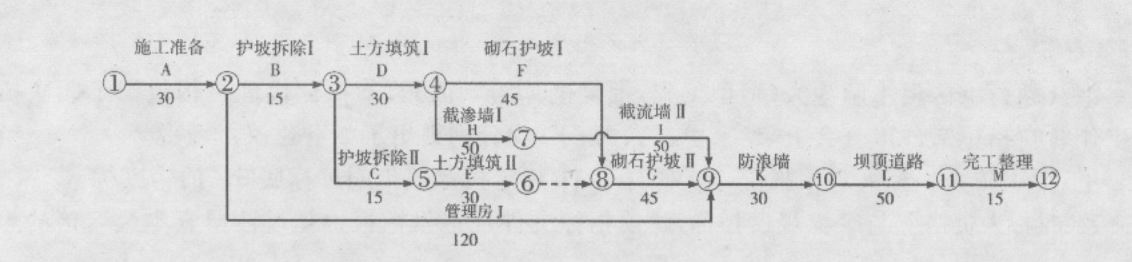

事件1:为满足工期要求,采取分段流水作业,其逻辑关系见下表:[006-001-011-000-9787566103314-image/006-001-011-000-9787566103314-001-001.jpg]
项目部技术人员编制的初始网络计划如下图所示:
项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400立方米、600平方米、20000立方米、125平方米(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33天,K工作的结算工程量为292立方米。
除发生上述事件外,施工中其他工作均按计划进行。
13.综合上述事件,该工程实际工期是多少天?承包人可因工期提前得到奖励或逾期完工支付违约金为多少?

题干: 根据《水利水电土建工程施工合同条件》(GF- 2000-0208),发包人与承包人签订重力坝第II标段混凝土浇筑工程施工合同。合同有如下约定:
(1)合同中混凝土工程量为20万立方米,单价为300元/立方米,合同工期10个月。
(2)工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。
(3)保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;
(4)当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量见下表(单位:万立方米)。
14.在第11个月进行工程完工结算时,计算承包人应得的工程款总额以及发包人应支付的工程款总额。
做题计时:00:00:00
