2025年04月05日二级建造师建筑工程建造师案例题47

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

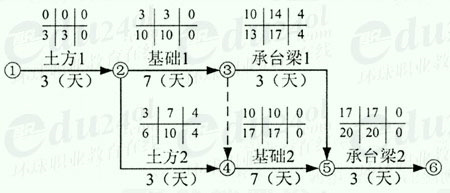

1.某办公楼工程,建筑面积5 500 平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深 为1.5 m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工 程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计 划,并绘出施工双代号网络计划图,如下图所示。施工双代号网络计划图在工程施工中发生如下事件:事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3 d。事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。指出基础工程网络计划的关键线路,写出该基础工程计划工期。

题干: 某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:
(1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。
(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4、4、2周。
2.地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。

题干: 某公司承建某大学城项目,在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧邻在建大学城项目。总建筑面积2160平方米,总造价408万元,工期10个月。部分陈列室采用木龙骨石膏板吊顶。
考虑到工程较小,某公刮也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件。甲乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施丁组织仅需要6台临时用电设备。某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。施工过程中发生如下事件:
事件一:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件二:吊顶石膏面板大面积安装完成,施丁单位请监理工程师通过预留未安装面板部位对吊顶工程进行隐蔽验收,被监理工程师拒绝。
3.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?除背景材料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?

题干: 某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6m,地下为钢筋混凝土结构,地上为型钢混凝土组合结构,基础埋深8.4m。
施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等16项内容。
风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。
项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商会等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。
工程进入地上结构施工阶段,现场晚上11点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项,目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。
项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。
4.项目收尾管理主要包括哪些方面的管理工作?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月计划完成投资如下表所示。施工过程中发生如下事件。事件一:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人员窝工损失。事件二:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。事件三:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,‘,工作7月份实际完成计划工程量的80%,.,工作持续时间最终延长1个月。事件四:G、,工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月。施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。事件五:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果,工程质量不合格,施工单位进行了整改。以上事件一至四发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。1~7月份投资情况见下表。
5.针对施工过程中发生的事件,项目监理机构的工程延期为多少个月?该工程实际工期为多少个月?

题干: 某办公楼工程,建筑面积35 000平方米,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。
施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。
合同履行过程中,发生了如下事件:
事件一:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。
事件二:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。
事件三:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。
事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
6.工程自开工至结构施工完成,施工单位应陆续上报哪些安全专项方案(至少列出4项)?

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
7.写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。

题干: 某18层办公楼,建筑面积32 000平方米,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2009年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
(1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有细扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
(2)专职安全员在事故发生时不在现场。
(3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
8.对本起事故,专职安全员有哪些过错?

9.某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6m,地下为钢筋混凝土结构,地上为型钢混凝土组合结构,基础埋深8.4m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等16项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商会等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上11点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项,目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。评估基坑土方开挖施工的风险等级。风险管理体系应配合项目经理部哪两个管理体系进行组织建立?指出风险管理计划中项目经理部工作的不妥之处。

题干: 某办公楼工程,建筑面积23 723 平方米,框架一剪力墙结构。地下1层,地上12层,首层高4.8 m,标准层高3.6 m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右。因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收。监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
10.吊顶隐蔽工程验收还应补充申报哪些验收项目?

题干: 某建设单位准备建一座图书馆,建筑面积5 000平方米,预算投资400万元,建设工期为10个月。工程采用公开招标的方式确定承包商。按照《中华人民共和国招标投标法》和《中华人民共和国建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政管理部门提出了招标申请书,得到了批准。建设单位依照有关招标投标程序进行公开招标。由于该工程在设计上比较复杂,根据当地建设局的建议,对参加投标单位和主体的要求是最低不得低于二级资质。拟参加此次投标的5家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚,建设单位招标工作领导小组在资格预审时出现了分歧,正在犹豫不决时,C单位拟准备组成联合体投标,经C单位的法定代表人私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。A为了获得该项工程,同意了与C联合承包该工程,并同意将停车楼交给C单位施工。于是A和C联合投标获得成功。A与建设单位签订了《建设工程施工合同》,A与C也签订了联合承包工程的协议。
11.简述施工招标的公开招标程序。

12.某高层办公楼,总建筑面积137 500平方米,地下3层,地上25层。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,专业分包单位在开工前进行了三级安全教育。专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高(自然地坪下8.5m)时,总监理工程师发现基坑四周地表出现裂缝即向施工总承包单位发出书面通知,要求停止施工并要求立即撤离现场,施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象,没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡、1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因,是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。三级安全教育是指哪三级?

题干: 某工程基坑深8m,支护采用桩锚体系,桩数共计200根,基础采用桩筏形式,桩数共计400根。毗邻基坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件一:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出了不少合理化建议。
事件二:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件三:基坑施工过程中,因工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界噪声限值》的规定。
13.根据文明施工要求,在居民密集区进行强噪音施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需做好哪些工作?

题干: 某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层,填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下:
(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。
(2)杂工班外运的垃圾中混有废弃的有害垃圾。
(3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批。
(4)第5层砖墙砌体发现梁底位置出现水平裂缝。
(5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。
14.对施工现场有毒有害的废弃物应如何处置?

题干: 某住宅楼是一幢地上6层、地下1层的砖混结构住宅,总建筑面积3 200 平方米。在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落人地下室,造成2人死亡、3人重伤、经济损失26万元人民币的事故。从施工事故现场调查得知,屋面现浇混凝土模板采用300 mm x1 200 mm x55 mm和300 mm x1 500 mm x55 mm定型钢模,分三段支撑在平放的50 mm×100 mm方木龙骨上,龙骨下为间距800 mm均匀支撑的4根直径100 mm的圆木立杆,这4根圆木立杆顺向支撑在作为第6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌混凝土浇筑仅4d,其下面也没有任何支撑措施,从而造成这些预应力空心板超载。施工单位未对模板支撑系统进行计算也无施工方案,监理方也未提出异议,便允许施工单位进行施工。出事故时监理人员未在场。
15.请简要分析本次事故发生的原因。

16.(二)      [背景资料]     某建筑公司承建了城关镇柳岸嘉园住宅小区工程。2009年6月22日11时,该工地见习机工汪某在未断电停机又无其他人员看管的情况下,站在混凝土搅拌机的上料斗上,用水管冲洗搅拌机内的残余混凝土,不小心使水管碰到控制料斗起落的板把,带动料斗升起,汪某的左脚被夹在料斗板把到离合器的联动杆上,胸部被料斗和机身挤住。发现后立即组织抢救,送医院后抢救无效死亡。     经事故调查,在维修保养机械作业中,劳动组织不合理,分工不明确;交代任务不清,形成局部交叉作业,使搅拌机周围环境受到影响。作业人员缺乏安全知识和自我保护意识,现场没有指派专人监护。     问题:(二)

题干: 某抢修工程有临时用电设备8台,设备总容量48kW,项目部没有编制临时用电施工组织设计,但编制了安全用电和电气防火措施。本工程的临时输电线路采用裸线木杆架空敷设,局部使用电缆,钢管加工的线杆。因临时供电最较小,为节省电线和配电箱,没有把施工现场的动力用电和照明用电配电箱分开设置。本工程地下人防工程配置的照明设备不足,项目经理安排加设了5盏普通照明灯(220V),照度满足了施工要求。
17.因临时供电量较小,把施工现场的动力用电和照明用电配电箱统一设置的做法正确吗?为什么?

18.      (四)      [背景资料]     某工程项目通过公开招标的方式确定了三个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。三个合同协议中都对甲方提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:     事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商丙按照建设单位(业主)与承包商乙约定的合同金额的10%向承包商乙支付管理费,一切责任由承包商丙承担。     事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了5d,B公司向A公司提出了索赔。     事件三:顶层结构楼板吊装后,A公司立刻拆除塔式起重机,改用卷扬机运材料作层面及装饰,C公司原计划由甲方协调使用塔式起重机将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。

题干: 某建筑工程建筑面积205 000平方米,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4 m,该项工程位于繁华市区,施工场地狭小。 工程所在地区地势北高南低,地下水流从北向南。施工单位的降水方案计划在基坑南边布置单排轻型井点。基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350平方米软土区,监理工程师随即指令施工单位进行换填处理。工程主体结构施工时,二层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现一层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。工程进入外墙面装修阶段后,施工单位按原设计完成了965平方米的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。
19.就该项工程背景资料中所发生的情况而言,施工单位可索赔的内容有哪些?

题干: 某建筑工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600 d。合同约定工期每提前(或拖后)1 d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1 d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误ld,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示。施工过程中发生了以下事件:事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。 ‘事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10 d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30 d,直接费损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。
20.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。

21.在对门窗的制作与安装工程质量控制中采取了如下措施:(1)厚度大于50 mm的门窗扇应采用螺杆连接门窗框;(2)铝合金门窗推拉门窗扇开关力应不小于100 N;(3)对埋人砌体或混凝土中的木砖应进行防膨胀处理;(4)制作木门窗的木材中的甲酸含量应符合设计要求;(5)胶合板门的横棱和上、下冒头应采用密封胶密封,以防透气。在对门窗的制作与安装工程质量控制中采取的措施中有哪些是不妥当的?逐一指正,并指出正确的措施或说明理由。

题干: 某办公楼工程,建筑面积35 000 平方米,地下2层,地上15层,框架简体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00 m,基础底标高为-6.90 m,地下水位标高-7.50 m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5 m处有一自东向西管径为600 mm的供水管线,埋深1.80 m。施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。合同履行过程中,发生了如下事件。事件1:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。事件2:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0. 30 mx0. 50 m),监理工程师要求修补。事件3:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。事件4:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
22.事件2中,按步骤说明孔洞修补的做法。

题干: 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
23.由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:试问G、H、L三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由。

24.     [背景资料]     某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工合同约定采用综合单价承包。该基础工程施工网络计划示意图,如下图所示(单位:d)。          甲乙双方约定2008年6月15日开工,在工程施工中发生了如下事件。     事件一:由于降水施工方(丙方)原因,致使工作J推迟了2d.     事件二:2008年6月21日至6月22日,整个施工现场停电速成停工2d。     事件三:因设计变更,工作B土方工程量由300m3增至350m3,工作持续时间增加1d,该工作综合单价为50元/m3。     [问题]

25.某医院决定投资1亿余元,兴建一幢现代化的住院综合楼。其中土建工程采用公开招标的方式选定施工单位,但招标文件对省内的投标人与省外的投标人提出了不同的要求,也明确了投标保证金的数额。该院委托某建筑事务所为该项工程编制标底。2008年10月6日招标公告发出后,共有A、B、C、D、E、F共6家省内的建筑单位参加了投标。投标文件规定2008年10月30日为提交投标文件的截止时间,2008年11月13日举行开标会。其中,E单位在2008年10月30日提交了投标文件,但2008年11月1日才提交投标保证金。开标会由该省建委主持。结果,某建筑事务所编制的标底高达6200多万元,其中的A、B、C、D共4个投标人的投标报价均在5200万元以下,与标底相差1000万余元,引起了投标人的异议。这4家投标单位向该省建委投诉,称该建筑事务所擅自更改招标文件中的有关规定,多计漏算多项材料价格。为此,该院请求省建委对原标底进行复核。2009年1月28日,被指定进行标底复核的省建设工程造价总站(以下简称总站)拿出了复核报告,证明某建筑事务所在编制标底的过程中确实存在这4家投标单位所提出的问题,复核标底额与原标底额相差近1000万元。由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早日开工,该院在获得了省建委的同意后,更改了中标金额和工程结算方式,确定某省某公司为中标单位。问题1.上述招标程序中,有哪些不妥之处?请说明理由。2.E单位的投标文件应当如何处理?为什么?3.对D单位撤回投标文件的要求应当如何处理?为什么?4.问题久拖不决后,该医院能否要求重新招标?为什么?5.如果重新招标,给投标人造成的损失能否要求该医院赔偿?为什么?

26.      (四)     [背景资料]     某建筑工程建筑面积205000m2,混凝土现浇结构,筏板式基础,地下3层,地上12层,基础埋深12.4m,该项工程位于繁华市区,施工场地狭小。     工程所在地区地势北高南低,地下水流从北向南,施工单位的降水方案计划在基坑南边布置单排轻型井点。     基坑开挖到设计标高后,施工单位和监理单位对基坑进行验槽,并对基底进行了钎探,发现地基东南角有约350m2软土区,监理工程师随即指令施工单位进行换填处理。     工程主体结构施工时,2层现浇钢筋混凝土阳台在拆模时沿阳台根部发生断裂,经检查发现是由于施工人员将受力主筋位置布置错误所造成的。事故发生后,业主立即组织了质量大检查,发现1层大厅梁柱节点处有露筋;已绑扎完成的楼板钢筋位置与设计图纸不符;施工人员对钢筋绑扎规范要求不清楚。     工程进入外墙面装修阶段后,施工单位按原设计完成了965m2的外墙贴面砖工作。业主认为原设计贴面砖与周边环境不协调,要求更换为大理石贴面,施工单位按业主要求进行了更换。

题干: 某综合办公楼工程,建设单位甲通过公开招标确定本工程由乙承包商为中标单位,双方签订了工程承包合同。由于乙承包商不具有勘察、设计能力,经甲建设单位同意,乙分别与丙建筑设计院和丁建筑工程公司签订了工程勘察设计合同和工程施工合同。勘察设计合同约定由丙对甲的办公楼及附属公共设施提供设计服务,并按勘察设计合同的约定交付有关的设计文件和资料。施工合同约定由丁根据丙提供的设计图纸进行施工,工程竣工时根据国家有关验收规定及设计图纸进行质量验收。合同签订后,丙按时将设计文件和有关资料交付给丁,丁根据设计图纸进行施工。工程竣工后,甲会同有关质量监督部门对工程进行验收,发现工程存在严重质量问题,是由于设计不符合规范所致。原来丙未对现场进行仔细勘察即自行进行设计导致设计不合理,给甲带来了重大损失,并以与甲方没有合同关系为由拒绝承担责任,乙又以自己不是设计人为由推卸责任,甲遂以丙为被告向法院提起诉讼。
27.根据我国法律法规的规定,承包单位将承包的工程转包或违法分包应承担什么法律后果?

题干: 某大厦装修改造工程由某市建工集团承包,该建工集团将建筑物的局部拆除工程转包给某建筑工程处(房建二级资质),该建筑工程处又雇佣了一无资质施工队做劳务分包。2009年4月20日,作业人员在拆除大厦17层④~⑩轴外檐悬挑结构时,采用先拆除⑤~⑨轴的外檐,然后再拆除④轴和⑩轴处的局部外檐。该悬挑外檐结构由悬挑梁和外檐板组成,总长21.6m,轴间距3.6m。上部结构为悬挑梁,外檐板在悬挑梁下部(板厚80mm,板高5.0m),由悬挑梁承力。但是在拆除之前,施工负责人没有讲明悬挑结构的承力部位,也没有说清楚拆除程序,作业人员错误的先凿除了⑤~⑨轴与柱相连接的悬挑梁混凝土。下午4时左右,主楼工长、安全员和监理人员检查时,对作业人员的危险施工口头进行了批评指正后离开。次日,作业人员继续凿除④轴和⑩轴处与柱相连接的悬挑梁混凝土,并切断其连接钢筋,此时外檐板失去承力结构向外倾倒,砸坏外脚手架后整体塌落,造成裙房门厅支模人员4人死亡,5人受伤。
28.安全检查应形成文字记录,对安全检查记录有哪些具体要求?

29.     [背景材料]     某建筑公司承接一项综合楼任务,建筑面积100828m2,地下3层,地上26层,箱形基础,主体为框架结构。该项目地处城市主要街道交叉路口,是该地区的标志性建筑物。因此,施工单位在施工过程中加强了对工序质量的控制。在第5层楼板钢筋隐蔽工程验收时发现整个楼板受力钢筋型号不对、位置放置错误,施工单位非常重视,及时进行了返工处理,在第10层混凝土部分试块检测时发现强度达不到设计要求,但实体经有资质的检测单位检测鉴定,强度达到了要求。由于加强了预防和检查,没有再发生类似情况。该楼最终顺利完工,达到验收条件后,建设单位组织了竣工验收。     [问题]

30.(三)      某6层住宅工程项目,建筑面积6500m2。施工人员在拆除顶层模板时,将拆下的10根钢管(每根长3m)和扣件运到物料提升机吊盘上,5名工人随吊盘一起从屋顶高处下降。此时,恰好操作该机械的操作工因上厕所离开岗位,一名刚刚招来两天的木工开动了卷扬机。在物料吊盘下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成1人死亡4人重伤的恶性后果。     问题(三)

31.      (二)      [背景资料]     某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。          施工过程中发生如下事件:     事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。     事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。     事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

题干: 某办公楼工程,建筑面积35 000平方米,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。
施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。
合同履行过程中,发生了如下事件:
事件一:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。
事件二:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。
事件三:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。
事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
32.事件二中,按步骤说明孔洞修补的做法。

33.(三)      某6层住宅工程项目,建筑面积6500m2。施工人员在拆除顶层模板时,将拆下的10根钢管(每根长3m)和扣件运到物料提升机吊盘上,5名工人随吊盘一起从屋顶高处下降。此时,恰好操作该机械的操作工因上厕所离开岗位,一名刚刚招来两天的木工开动了卷扬机。在物料吊盘下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成1人死亡4人重伤的恶性后果。     问题(三)

34.某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件:事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。事件二:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。该大厦工程项目装饰装修工程的分包过程有何不妥之处?并改正。

题干: 某酒店位于某市内十字交叉路口处,周边有办公建筑和居民区,某装饰公司承建了该酒店的室内外装饰工程,该工程结构形式为框架结构,地上10层,地下1层,在施工平面图中标注了:材料存放区;施工区及半成品加工区;消防器材存放区域;场区内交通道路、安全走廊;总配电箱放置区、开关箱放置区;现场施工办公室、门卫、围墙;各类施工机具放置区。
35.简述建筑装饰装修工程施工平面图设计要点。

36.      (四)      [背景资料]     某工程项目通过公开招标的方式确定了三个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。三个合同协议中都对甲方提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:     事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商丙按照建设单位(业主)与承包商乙约定的合同金额的10%向承包商乙支付管理费,一切责任由承包商丙承担。     事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了5d,B公司向A公司提出了索赔。     事件三:顶层结构楼板吊装后,A公司立刻拆除塔式起重机,改用卷扬机运材料作层面及装饰,C公司原计划由甲方协调使用塔式起重机将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
37.事件二中,本工程劳动力计划安排是否合理?写出合理安排。

38.某住宅楼工程地下1层,地上18层,建筑面积22 800平方米.通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同》(示范文本)(GF-1999-0201)签订了施工合同.合同总价款5244万元,采用固定总价,合同工期400D.事件二中,作业班组直接向总承包方讨薪是否合法?说明理由.

39.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

40.某建筑工程,建筑面积108000平方米,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4m,底板厚3m,底板混凝土强度等级为C35。底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。施工单位选定了某商品混凝土搅拌站,由该站为其制定了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。底板混凝土浇筑时当地最高大气温度38摄氏度,混凝土最高入模温度40摄氏度。浇注完成12h后采用覆盖一层塑料膜一层保温岩棉养护7d。测温记录显示:混凝土内部最高温度75摄氏度,其表面最高温度45摄氏度。监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。 问题 1.该基础底板钢筋代换是否合理?说明理由。 2.商品混凝土搅拌站编制大体积混凝土施工方案是否合理?说明理由。 3.本工程基础底板产生裂缝的主要原因是什么? 4.大体积混凝土裂缝控制的常用措施是什么?

题干: 某大厦装修改造工程由某市建工集团承包,该建工集团将建筑物的局部拆除工程转包给某建筑工程处(房建二级资质),该建筑工程处又雇佣了一无资质施工队做劳务分包。2009年4月20日,作业人员在拆除大厦17层④~⑩轴外檐悬挑结构时,采用先拆除⑤~⑨轴的外檐,然后再拆除④轴和⑩轴处的局部外檐。该悬挑外檐结构由悬挑梁和外檐板组成,总长21.6m,轴间距3.6m。上部结构为悬挑梁,外檐板在悬挑梁下部(板厚80mm,板高5.0m),由悬挑梁承力。但是在拆除之前,施工负责人没有讲明悬挑结构的承力部位,也没有说清楚拆除程序,作业人员错误的先凿除了⑤~⑨轴与柱相连接的悬挑梁混凝土。下午4时左右,主楼工长、安全员和监理人员检查时,对作业人员的危险施工口头进行了批评指正后离开。次日,作业人员继续凿除④轴和⑩轴处与柱相连接的悬挑梁混凝土,并切断其连接钢筋,此时外檐板失去承力结构向外倾倒,砸坏外脚手架后整体塌落,造成裙房门厅支模人员4人死亡,5人受伤。
41.请简要分析这起事故的性质。承包该项目的市建工集团是否负有责任?

42.(四)      [背景资料]     某市中心区新建一座商业中心,建筑面积为26000m2,地下2层,地上16层,1~3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。     某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:①在,临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;②为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;③为满足模板加工的需要,搭设了一间50m2的木工加工间,并配置了一只灭火器;④受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内……     主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经济损失8万元。     问题:(四)

43.(三)     [背景资料]     某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:          施工过程中发生了如下事件。     事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。     事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。     事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3d。     事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。     事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。     其余各项工作实际作业工期和费用与原计划相符。

44.某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了工程暂停令,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45 d时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。 问题 1.在施工阶段施工单位的哪些做法不妥?说明理由。 2.建设单位的哪些做法不妥? 3.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作? 4.施工单位不同意无偿修复是否正确?为什么?工程修复时监理工程师的主要工作内容有哪些?

45.      (三)      [背景资料]     某建筑工程施工进度计划网络图如下图所示:          施工中发生了以下事件:     事件一:A工作因设计变更停工10d。     事件二:B工作因施工质量问题返工,延长工期7d。     事件三:E工作因建设单位供料延期,推迟3d施工。     事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。     在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。     统计数据见下表:      工作检查统计数据 工作代号 计划完成工作预算成本BCWS/万元 已完成工作量(%) 实际发生成本ACWP/万元 挣得值BCWP/万元 1 540 100 580 2 820 70 600 3 1620 80 840 4 490 100 490 5 240 0 0 合计 工作代号计划完成工作预算成本BCWS/万元已完成工作量(%)实际发生成本ACWP/万元挣得值BCWP/万元154010058028207060031620808404490100490524000合计

题干: 某单位办公楼工程,总建筑面积2.6万平方米,地上16层,该工程基础采用桩基础,主体为框架一剪力墙结构,由某建筑施工企业负责施工。
在工程施工过程中,发生了如下事件;
事件一:在土方填筑过程中发现,回填土经夯实后检测,其密实度达不到设计要求。
事件二:桩基础采用干作业成孔灌注桩,成孔后孔底虚铺土厚度120mm。
事件三:在二层框架一剪力墙结构施工过程中,发现部分梁表面出现蜂窝和孔洞。
事件四:在主体结构施工过程中,三层混凝土部分试块强度达不到设计要求,但对实际强度经测试论证,仍然达不到要求,后经设计单位验算能够满足结构安全性能。
46.分析三层混凝土强度等级偏低可能的原因是什么?

47.      (四)     [背景资料]     某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:     事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。     事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。     事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。     事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。     为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。     为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
