2025年04月09日一级建造师公路工程建造师案例题41

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

1.某公路隧道为单洞双向行驶两车道隧道,全长4279m,最大埋深1049m。隧道净空宽度9.14m,净空高度6.98m,净空面积为56.45m2。该隧道其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性较差。根据该隧道的地质条件和开挖断面宽度,承包人拟采用台阶分部法施工。隧道开挖过程中,由于地下水发育,洞壁局部有股水涌出,特别是断层地带岩石破碎,裂隙发育,涌水更为严重。在该隧道施工过程中进行了监控量测。承包人采用的开挖施工方法是否合理?说明理由。

题干: 某公路隧道长2800m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,分部法开挖,复合式衬砌,洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,施工单位严格按照新奥法施工的程序进行施工,并对锚喷混凝土的质量进行了:(1)喷射混凝土抗压强度检查;(2)喷层与围岩粘结情况的检查;(3)喷层厚度检查。
2.对锚喷支护的质量的检查,除背景中提到的以外,还要做哪些检查?

题干: 某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,隧道最大埋深500m,进出口为浅埋段,Ⅳ级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,Ⅰ、Ⅱ、Ⅲ级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
技术员甲认为全断面开挖发的特点是工作空间较小、施工速度快、便于施工组织和管理;且全断面开挖法具有较小的断面进尺比,每次爆破震动强度较小,爆破对围岩的震动次数少,有利于围岩的稳定。考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“勤测量、紧封闭”的基本原则。
隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有地质和支护状况,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。
项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110~220V,同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
隧道施工完成后,进行了供配电、照明系统设施的安装,其中变压器为油浸变压器,由于工期延误,变压器运到现场100天后才进行安装。电缆敷设在沟内时遵循了低压在上、高压在下的原则,敷设时还要求金属支架、导管必须接地(PE)或接零(PEN)可靠。
在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。
3.改正技术员甲对全断面开挖法特点阐述的错误之处。本项目采用新奥法施工还应遵循的两条基本原则是什么?

题干: 某施工单位承接了一段长30km的沥青混凝土路面施工改建任务,路面结构为:6cm厚AC-20下面层摊铺、5cm厚AC-16中面层摊铺、4cm厚SBS改性沥青SMA上面层摊铺。其中基层采用厂拌水泥稳定碎石,基层厚40cm,分两层施工。底基层为18cm厚的14%石灰稳定土。
施工过程中发生如下事件:
事件一:项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多。主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
事件二:水泥稳定碎石施工工艺如下图所示。
事件三:其中水泥稳定碎石部分路段采用两幅施工,纵缝采用斜缝连接;同日施工的两个工作段接缝处,要求前一段拌合整修后,留5~8m不进行碾压,作为后一段摊铺部分的高程基准面,后段摊铺完成后立即碾压以消除缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断高程、宽度、横坡、回弹模量,以评定该分项工程质量。
事件四:为保证施工人员和车辆安全,分幅施工条件下,项目部采取了一系列安全管理措施,设置了安全标志。
4.事件三中,水泥稳定碎石基层质量检测评定实测项目是否有错漏?如有错漏请改正。

5.某市外环路全长51.4km,其中,北外环路总长10.56km,规划路面宽度为50m,路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质黏土,全线均为软弱路基地段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:(1)土工织物铺垫。K1+780~K1+980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~200g/m2,抗拉强度为2050kN/m)铺垫。(2)K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的灰砂桩挤密。灰砂桩施工时工艺程序如下:平地→∮12铁杆掏孔→加料(生石灰块+水泥+大粒黄砂)→捣实。土工织物一般应该铺垫在什么位置?有什么具体作用?

题干: 某高速公路施工合同段全长18km,合同段包含大桥3座,涵洞及通道12个,路堤填筑均为土方,路面基层为水泥稳定碎石基层,面层为沥青混凝土。施工单位进场后,项目部精心组织施工,认真履行合同。完工后施工单位和建设单位分别提出了交工、竣工验收要求。
6.公路工程竣工验收阶段的主要工作是什么?

题干: 某施工单位承接了一座7×30m后张法预应力混凝土简支T梁桥,施工单位严格按照设计文件和相关施工技术规范的要求进行施工,并作了以下主要检验内容:混凝土强度、T梁的宽度和高度、梁长、支座表面平整度以及横系梁及预埋件位置。在质量控制方面,开展了主梁预制和现浇混凝土强度、支座预埋件位置、主梁高差、支座安装型号与方向等的控制。
7.在质量控制方面,还应开展哪些质量控制?

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
8.计算沥青混凝土拌和设备的生产率。(列出计算过程)

9.某高等级公路全长50.8km,路面结构为沥青混凝土,路面宽度25m,设计车速120km/h。采用两台摊铺机梯队作业,全封闭施工。本工程于某年某月某日建成通车,通车不久,发现在K8+250~K9+580段有行车抖动,跳车等现象。建设单位、监理单位、质量监督单位相关人员进行了现场实地考查,一致认为在长期行车荷载作用下,容易继续发展为搓板、拥包,继而引发交通事故,导致路面早期破坏。通过初步分析认为是沥青路面施工中存在问题,因此,查阅了施工单位和监理单位的施工方案及现场管理记录。在K8+250~K9+580段施工中施工及监理现场管理记录中有如下记录:(1)有一台摊铺机原摊铺机手生病,用一新手代替,操作紧张造成摊铺机出现故障,维修2h后继续施工,施工完后,发现找平装置未完全修复。(2)摊铺机施工过程中停机加水、急停急转。(3)由于维修摊铺机造成沥青混合料放置时间延长,为避免摊铺温度下降,摊铺机行驶速度加快。(4)……(5)……除上述施工记录外,造成沥青混凝土路面不平整的原因还有哪些?请说出两种。

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。

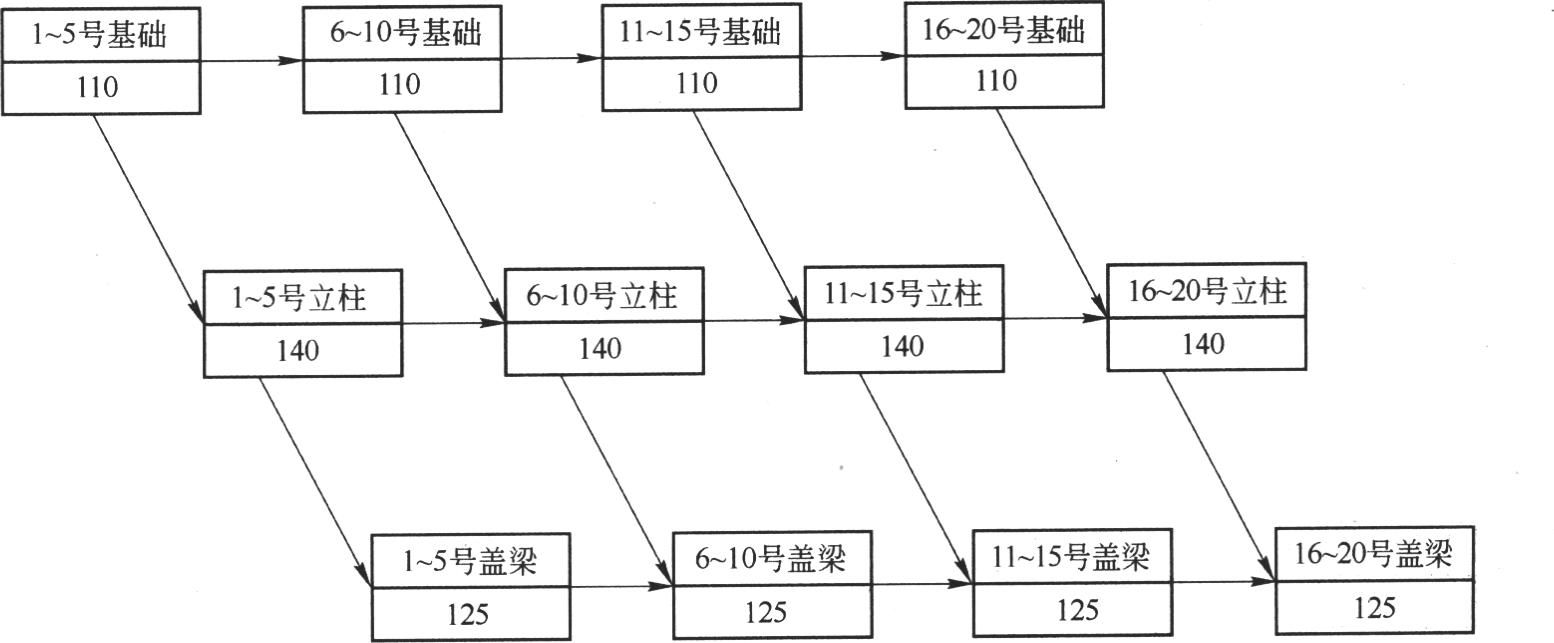

施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
10.根据背景资料,指出产生路基纵向裂缝的可能原因。

题干: 某公路隧道长2400m,穿越的岩层主要由泥岩和砂岩组成,设计采用新奥法施工,台阶法开挖,复合式衬砌,夹层防水层设计为塑料防水板。洞口段由于洞顶覆盖层较薄,岩隙发育。开挖中地表水从岩石裂隙中渗入洞内,导致该段两次冒顶、塌方。隧道施工采用风管式通风。
11.根据背景材料,采用台阶开挖时应注意哪些问题?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防治沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度不够、平整度及接缝明显,施工单位在施工准备、沥青混合料的拌合、沥青混合料的运输、沥青混合料的摊铺、沥青混合料的压实、接缝的处理等方面做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量和运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)压路机采用两台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝做了严格控制。
12.沥青混合料铺筑试验段的主要目的是什么?

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
13.事件1中,收费员和监控值班员的直接通话应使用哪个收费子系统?事件2中,收费员应使用哪个收费子系统向收费站内的值班员报告情况?

题干: 某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1200m。隧道区域内主要为微风化岩石,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。隧道施工采用钻爆法进行光面爆破,施工中按照爆破设计布置了周边眼,掏槽眼及辅助眼。
14.根据背景材料,用光面爆破是否合适?什么叫光面爆破?

15.某一级公路全长55.28km,双向4车道,路幅宽24.5m,设计车速80km/h,路面基层为水泥稳定土无机结合料基层,根据工程实际情况及施工单位人力、设备条件,施工单位采用了路拌法水泥稳定土基层施工工艺。摊铺水泥日进度1.5km(单向),K5+700~K10+700路段具体施工过程如下:(1)施工放样,恢复中线;根据施工布料需要在下承层上划布料网络。(2)对水泥稳定土基层施工所需的土料、集料、水泥等按要求进行备料。(3)确定松铺系数后,施工单位共用5d时间完成摊铺土任务。某日摊铺土2.5km。(4)按规定洒水闷料,整平轻压。(5)按规定摆放水泥,用刮板将水泥均匀摊开。(6)为保证拌合质量,按规定采用了稳定土拌合机进行拌合。为了避免损坏下承层,拌合深度保持在下承层顶面5~10mm。(7)拌合料拌合均匀后,立即用平地机初步整形,为保证整形质量,全路段平地机均由两侧路肩向路中心进行刮平。(8)整形后,当混合料的含水量为最佳含水量(±1%~±2%)时,按规定用轻型压路机配合12t以上的压路机进行碾压。直线和平曲线段,由两侧路肩向路中心碾压,设超高的平曲线段,由外侧路肩向内侧路肩碾压。本项目路拌法水泥稳定土基层施工准备中少了什么重要环节?并简述这一环节主要工作。

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。
基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
16.该工程SMA沥青混合料最少需要拌制多少盘?(列式计算)

题干: 某高速公路路基工程,全长20.5km。其中路基土方为180万立方米,绝大部分为借土填方。
施工过程中发生如下事件:
事件1:因填土路堤在冬期施工,施工组织设计中填土路堤的施工方法采用水平分层填筑法,要求每层填料布料均匀,松铺厚度不超过50cm,施工程序为:取土→运输→推土机初平→压路机碾压→平地机整平。
事件2:为确保项目的工期、质量、安全和成本,项目部制定了施工方案和一系列的规章制度。在路基施工中逐层检验了压实度、纵断高程、中线偏位。
事件3:在压实度检测时,发现路基边缘压实度不足,施工单位及时采取了如下预防措施:
(1)超宽填筑300mm;
(2)控制碾压工艺,保证机具碾压到边。
事件4:路基边缘碾压完成后,项目部将扩大范围的工程量向监理工程师提出计量付款申请。
17.事件4中,监理工程师是否同意计量?说明理由。

题干: 某公路工程施工总承包一级企业承包了长2650m的公路隧道施工任务,该隧道穿越的岩层主要由泥岩和砂岩组成,施工单位采用新奥法施工,台阶法开挖,复合式衬砌。施工中某段岩石裂隙发育,地表水从岩石裂隙中渗入洞内,导致该段冒顶,塌方。事故发生后,施工单位采取了积极措施,避免事故进一步发展。并按公路工程质量事故报告制度作了相关汇报。
18.假设质量监督站初步确定质量事故为质量问题,事故发生单位应按什么要求进行报告?

题干: 某山区公路工程,业主在招标时给出了工程量清单,要求采用工程量清单报价的方法进行报价,给出的工程细目共七部分,投标时,承包商在核算工程数量时发现桩基的设计数量比清单数量少,承包商为了降低报价,就对工程量清单进行了更改,按更改后的数量进行报价;在某桥梁工程报价时,承包商发现没有模板和脚手架细目,认为业主有漏项,以后工程施工时再进行增项,在报价时未考虑此费用。各细目的单价确定后,承包商进行了汇总,得出了投标总价,写入了投标书。
19.公路工程工程量清单的工程细目包括哪几部分?

题干: 某山岭区一级公路在进行道路土方路堤填筑时,由于横断面现状地形与设计图偏差较大,且填料较松散,为保证路堤边坡稳定,施工方提出在此处增设一段重力式挡土墙。设计方现场勘察后认为适于此地的挡墙应为加筋土挡墙,其主要原因是地基承载力不够。
20.简要叙述重力式挡墙的类型及特点。

21.《公路建设市场管理办法》规定:公路建设项目依法实行施工许可制度。国家和国务院交通主管部门确定的重点公路建设项目的施工许可由国务院交通主管部门实施,其他公路建设项目的施工许可按照项目管理权限由县级以上地方人民政府交通主管部门实施。项目法人在申请施工许可时应当向相关的交通主管部门提交以下材料。公路建设从业单位应当按照合同约定全面履行义务。公路建设项目依法实行施工许可制度。项目施工应当具备哪些条件?

22.某桥梁工程,每跨长30m,共21跨,0号和21号为桥台,1~20号为桥墩。由于桥梁的基础设备只有一台,立柱和盖梁的模板有限,所以该桥的20个桥墩采用流水施工,每个桥墩分为三道工序完成,采用专业流水方式施工。每个桥墩的基础施工时间为22d,立柱施工时间为28d,盖梁的施工时间为25d。施工单位在编制进度计划时,计算出20个桥墩的流水工期为:施工工期=20×22d+28d+25d=493d在用网络图表示流水施工的进度计划时,共有20×3=60道工序,绘制出来显得太复杂,所以就将每5个桥墩合并,简化表示为如下:施工单位简化的进度网络图表示是错误的,请分析错误的原由,如果还是按每5个桥墩合并这种简化形式表示应如何正确表示之?

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
23.本工程主桥施工需在水上搭设的临时工程有哪些?

题干: 某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:
(1)明洞路堑土石方开挖;
(2)边、仰坡开挖及加固;
(3)修筑坡顶排水系统;
(4)修筑明洞;
(5)回填。
24.指出明洞施工工序中应放在首位的工序,并说明理由。

题干: 某公路隧道最大埋深约150m,设计净高5.0m,净宽14.0m,隧道长1580m。隧道区域内主要为微风化黑云母花岗岩,隧道区域内地表水系较发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。施工单位在施工组织设计中认真做好了隧道的供水(采用机械站供水,洞内有地下水源)和供电设计。
25.根据背景材料,隧道供电电压应符合哪些要求?

题干: 某高速公路K合同段,主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,土石比例为3.4 : 6.6,石方抗压强度20MPa左右,地表上覆盖层较薄。施工过程部分事件摘要如下:
事件1:由于工期紧,施工单位在冬季安排了下列施工项目。
①含水量高的流动土质、流沙地段的路堑开挖。
②岩石地段的路堑或半填半挖地段,进行开挖作业。
③铲除原地面的草皮、挖掘填方地段的台阶。
事件2:在填筑路提时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
26.指出事件1中不宜冬期施工的项目。

题干: 某条高速公路全长80km,路段上有6个互通立交,并有1.8km和2.1km的长隧道两座。根据提供的交通量,两个隧道都设计有通风、照明及隧道变电所,并有完整的监控系统及通信系统。该路设有一处监控分中心,能实现隧道变电所无人职守,能和省监控中心实现联网互传信息,以及为运营管理者提供信息。
27.此路的监控系统具有哪些主要功能?

28.某路桥公司在某地承建了一座特大型斜拉桥工程,工程开工前,项目部拟定了有关技术交底的要求如下:(1)技术交底按如下方式进行:1)技术交底应按不同层次、不同要求和不同方式进行,应使所有参与施工的人员掌握所从事工作的内容、操作方法和技术要求。2)项目经理部的技术交底工作由项目经理组织和主持实施。3)总工负责向班组交底。4)对于分包工程,项目经理部应向分包单位详细地就承包合同中有关技术管理、质量要求、工程监理和竣工验收办法以及合同中规定双方应承担的经济合同法律责任等内容进行全面交底。(2)技术交底应包含以下内容:1)承包合同中有关施工技术管理和监理办法,合同条款中规定的法律、经济责任和工期;2)分部、分项工程的施工特点、质量要求;3)工程合同技术规范、使用的工法或工艺操作规程;4)材料的特性、技术要求及节约措施;5)季节性施工措施;6)试验工程项目的技术标准和采用的规程;7)适应工程内容的科研项目、四新项目和先进技术、推广应用的技术要求。技术交底的内容是否完善?如不完善,请补充。

题干: 某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36m×40m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50m、直径为1.5m的桩基础,桥位处地层土质为粉质黏土;下部结构为圆柱式墩、直径为1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下图所示。
桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。
29.指出背景材料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。

题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
30.指出事件1中项目部雨期填筑路堤方法的错误之处,并改正。

31.某高速公路工程B合同段,桩号为K6+000~K26+500,全长20.5km,其中路基土方为180万立方米,绝大部分是借土填方。下面是该合同段实施施工组织设计中某路段路基填筑的施工方案描述。(1)土质分析:本路段主要是粉质土,颗粒组成以小于0.075mm为主,属于细粒土组,是较好的路基填筑材料。(2)压实机具的选择与操作:本路段选用CA25D和YZT16型振动压路机组合碾压施工。施工过程中,压路机行走速度控制在2~3km/h。开始时土体松散,采用轻压(静压),然后用最大振动力进行振压,压力越大压实效果越好。先压中间,然后向两边压实,并注意纵向和横向压实时的重叠,确保压实均匀。(3)实验路段的结果:在K18+100~K18+200处,分别取三种松铺厚度20cm、30cm、40cm进行试验,结果如下:试验路段击实试验表层根据已经给出施工方案的文字内容评价其施工方案。1)土的分类是否正确?说明理由。该类土作为路基填筑材料的评价是否正确?说明理由。2)选用的振动压路机组合碾压施工是否正确?说明理由。3)压路机施工的描述哪些是正确的?哪些是错误的?说明理由。

32.某施工单位承接了一座特大型桥梁工程,施工前由建设单位组织了图纸会审,设计单位进行技术交底,施工单位参加。发现其中基础设计由于地质条件的改变,需要进行局部设计变更,为了节省时间,建设单位委托施工单位根据现场实际情况对设计进行适当调整。在各方努力下,工程顺利完成。背景中提及的图纸会审属于哪类会审?

33.某山岭区一级公路在进行道路土方路堤填筑时,由于横断面现状地形与设计图偏差较大,且填料较松散,为保证路堤边坡稳定,施工方提出在此处增设一段重力式挡土墙。设计方现场勘察后认为适于此地的挡墙应为加筋土挡墙,其主要原因是地基承载力不够。设置加筋土挡墙的理由是否合理?简述其施工工序。

34.某路桥工程公司,承包了一条全长66.6km的高速公路,设计车速为120km/h,该工程路面采用热拌沥青混凝土。施工单位在施工中出现以下情况:(1)施工技术人员做好配合比设计后报送项目经理审批;(2)试验段开工前—个月安装好试验仪器和设备,配备好试验人员报项目技术负责人审核;(3)混合料的表面层采用走线法摊铺施工;(4)碾压过程中,沿纵向由高边向低边均匀速度碾压。逐条判断以上出现的情况是否妥当?如不妥当,请改正。

35.某公路一级施工企业进行某高速公路合同段的施工。在其编制的施工组织设计中包括施工平面布置图,从图中反映了该工程的以下内容:(1)原有地形和地貌;(2)沿线的生产、行政、生活等区域的规划及其设施;(3)沿线的便道、便桥及其他临时设施;(4)施工防排水临时设施;(5)新建线路中线位置及里程或主要结构物平面位置;(6)标出需要拆迁的建筑物;(7)划分的施工区段;(8)取土和弃土场位置;(9)标出已有的公路、铁路线路方向和位置与里程及与施工项目的关系,以及因施工需要临时改移的公路的位置;施工平面布置图一般应遵循的设计原则有哪些?

36.某高速公路项目位于山岭重丘区,土方路基施工完成之后边坡出现滑坡现象,现场施工技术人员分析认为有可能是以下原因造成的:(1)路基基底存在软土且厚度不均;(2)换填土时清淤不彻底;(3)填土速率过慢;施工沉降观测、侧向位移观测不及时;(4)路基填筑层有效宽度不够,边坡二期贴补。现场施工人员分析的几点原因是否合理?

37.某桥梁施工企业在长江上施工一座大桥,上部结构为后张法预应力箱梁形式,在施工组织设计中制定了后张法预应力筋的加工和张拉的主要检测内容如下:(1)预应力筋的各项技术性能;(2)预应力管道坐标、及管道间距;(3)张拉时的应力值、张拉伸长率和张拉断丝滑丝数。这家企业在完成以上检测内容前,还需要做哪些工作?

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防治沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度不够、平整度及接缝明显,施工单位在施工准备、沥青混合料的拌合、沥青混合料的运输、沥青混合料的摊铺、沥青混合料的压实、接缝的处理等方面做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑;
(2)沥青混合料的拌合站设置试验层,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量和运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)压路机采用两台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝做了严格控制。
38.混合料的运输中应注意的主要问题是什么?

39.某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。(1)确定了现场质量检查控制制度,内容如下:1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检查认可后方可复工。3)巡视检查:对施工操作质量应该进行巡视检查。(2)确定了钻孔桩的质量控制点。内容包括:桩位坐标控制、垂直度控制、清孔质量控制等。桥梁基础钻孔桩的质量控制点还应该有哪些?

题干: 某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500,单跨为120m,另一座位于K3+600单跨为110m。
实施过程中发生如下事件:
事件1:招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。
事件2:在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了 A、B联合体协议书。A、B联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将A、B联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。
事件3:C公司中标后,签订了施工合同。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,并测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书。
事件4:施工开始不久,经业主和监理书面批准,项目部将部分工程分包给一具备资质的施工单位,并签订了分包合同。为组织好施工,分包商就分包工作编写了施工组织设计,并提交监理审批。
40.指出施工组织设计报批环节存在的问题,给出正确做法。

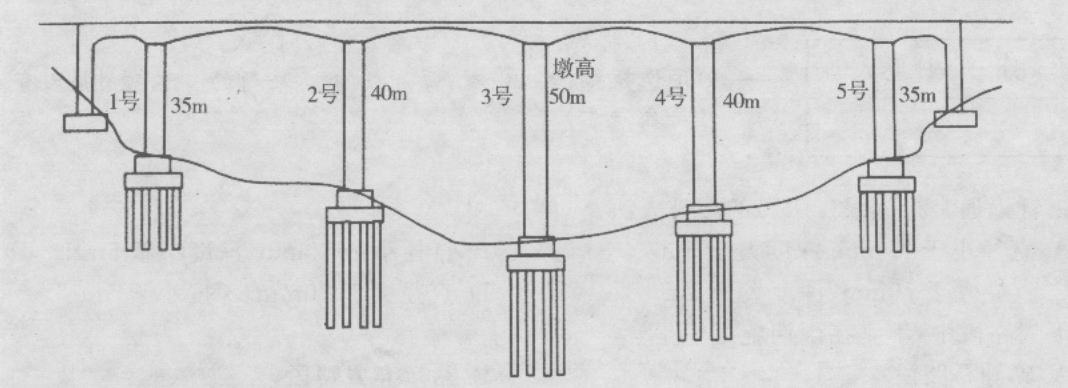

题干: 某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:
事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。
事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
41.事件3中,请指出张某有哪些违规之处,并给出正确做法。高处作业时安全带应如何使用?
