题干: 某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:
(1)工程9月1日开工,工期4个月;
(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;
(3)保留金按5%的比例在月工程进度款中预留;
(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外的部分进行调价,调价系数为0.9。

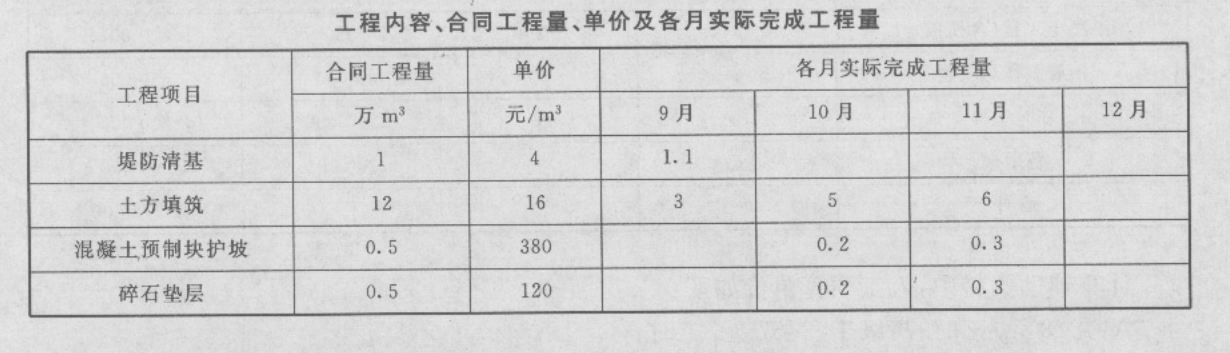

工程内容、合同工程量、单价及各月实际完成工程量见下表。
施工过程中发生如下事件:
事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。
事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。
事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。
1.指出上述哪些事件中,施工单位可以获得费用补偿。

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
2.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位覆盖进行下一道工序的施工?

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
3.施工单位遇到大量群众到施工现场阻扰施工事件时,应如何处理?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
4.在上述两种发包模式下,机电安装工程施工单位对发电机运抵施工现场是否可视为“甲供设备”?为什么?简要回答如何组织检查验收。

题干: 某大型水库枢纽工程由大坝、电站、泄洪隧洞、引水发电隧洞。溢洪道组成,大坝为黏土心墙砂壳坝。该枢纽工程除险加固的主要工程内容有:
①坝基帷幕灌浆;
②坝顶道路拆除重建;
③上游护坡拆除重建(▽ 66.5~▽100.0 m);
④上游坝坡石渣料帮坡(▽ 66.5~▽ 100.0 m);
⑤引水发电隧洞加固;
⑥泄洪隧洞加固;
⑦黏土心墙中新建混凝土截渗墙;
⑧溢洪道加固;
⑨下游护坡拆除重建。

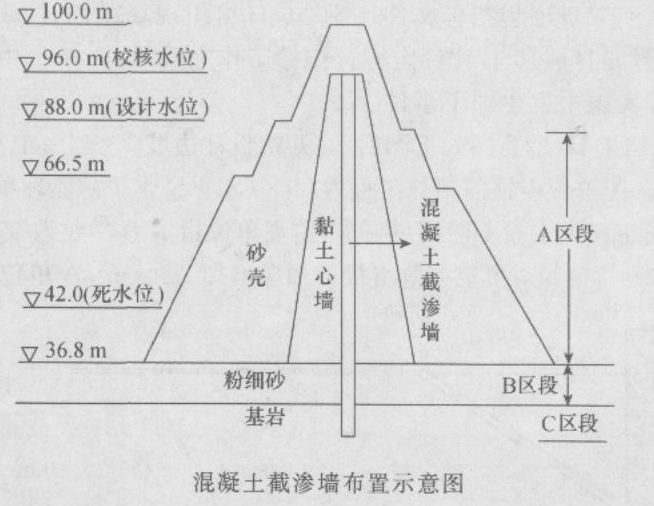

水库枢纽工程主要特征水位、坝顶和坝底高程详见附图。泄洪隧洞和引水发电隧洞进口底高程分别为42.0m、46.0 m,溢洪道底板高程为82.0m。根据设计要求,施工期非汛期库水位为66.0m,施工期汛期最高库水位为80.0 m,截渗墙施工时上游坝坡石渣料帮破需要达到的最低高程为81.0m。
工程总工期为20个月,自2007年10月1日至2009年5月31日,汛期为7~9月份。考虑发电和灌溉需要,引水发电隧洞加固必须在2008年4月30日前完成;为保证工期,新建混凝土截渗墙必须安排在第一个非汛期内完成。本工程所用石渣料及抛石料场距工程现场5.6 km,石渣料帮坡设计干密度为2.0 g/立方厘米,孔隙率为26%。河床段坝基为厚8.0m的松散~中密状态的粉细砂,下卧裂隙发育中等的基岩,混凝土截渗墙厚度0.8 m,入基岩深度2.0 m,如下图所示。基岩帷幕灌浆按透水率不大于5 Lu控制。
工程建设过程发生如下事件:
事件1:施工单位编制了总进度计划,其中部分工程项目的进度计划见下表。
事件2:本水库枢纽工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
5.指出题中混凝土截渗施工难度最大的区段,并说明理由。

题干: 某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请,随后,监理单位主持进行了验收。
6.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。

7.                                                                              (一)     根据《水利水电土建工程施工合同条件》(G1-2000-0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。     (1) 合同中混凝土工程量为20万米,单价为300元/m,合同工期10个月。     (2) 工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。     (3) 保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;     (4) 当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量如表8-1所示(单位:万米)。     表8-1 施工期各月计划工程量和实际完成工程量表 时间(月) 1 2 3 4 5 6 7 8 9 10 计划工程量 1.5 1.5 2.0 2.0 2.0 3.0 3.0 2.0 2.0 1.0 实际完成工程量 1.5 1.5 2.5 2.5 3.0 3.5 3.5 3.0 2.0 1.0      [问题]时间(月)12345678910计划工程量1.51.52.02.02.03.03.02.02.01.0实际完成工程量1.51.52.52.53.03.53.53.02.01.0

题干: 清河泵站设计装机流量150 立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

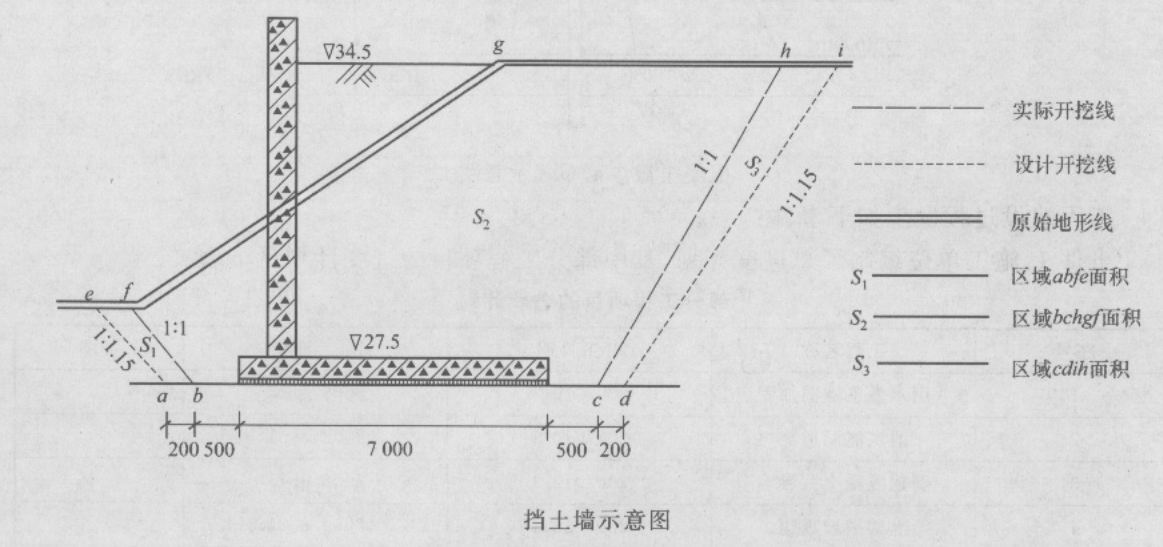

事件1:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为,监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1 km增加到1.5 km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。
注:1图中除高程以m计外,其余均以mm计;2.图中水流方向为垂直于纸面,且开挖断面不变;3.I-I段挡土墙长50m。
8.根据《建筑业企业资质等级标准》(建[2001]82号)的有关规定,满足清河泵站出口防洪闸工程施工标要求的企业资质等级有哪些?

题干: 某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4 000 立方米/s,校核流量7 000 立方米/s。该泄洪闸建于20世纪60年代末,2006年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;
(2)公路桥桥面及栏杆翻修;
(3)闸墩、闸底板混凝土表面防碳化处理;
(4)闸底板、闸墩向上游接长5m;
(5)原弧形钢闸门更换为新弧形钢闸门;
(6)原卷扬启闭机更换为液压启闭机;
(7)上游左右侧翼墙拆除重建等七项。主要工程量:混凝土4.6万立方米,土方42万立方米,金属结构1 086 t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410 m,堰顶高程30.3 m,施工期水库设计静水位27.8 m,波浪高度1.5 m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。
根据施工需要,现场布置有混凝土拌和系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下图所示,图中①、②、③、④、⑤为临时设施(混凝土拌和系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m,采用锚固技术使新、老闸底板和闸墩连为一体。
9.指出上述七项加固内容中设计工作方面最关键的一项并简述理由。

题干:

    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。

   项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。

项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。

   开标后发生的事件如下:

事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。

事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。

事件3:C投标人投标保函有效期为70天。

事件4:D投标人投标文件的投标函盖有企业及其洼定代表人的印章,但没有加盖项目负责人的印章。

事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。

事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。

事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
10.    G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,其中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”
11.大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?坝面作业分哪几项主要工序?

题干:

   施工单位B分别在某省会城市远郊和城区承接了两个标段的堤防工程施工项目,其中防渗墙采用钢板桩技术进行施工。施工安排均为夜间插打钢板桩,白天进行钢板桩防渗墙顶部的混凝土圈梁浇筑、铺土工膜、植草皮等施工。施工期间由多台重型运输车辆将施工材料及钢板桩运抵作业现场,临时散乱进行堆放。由于工程任务量大,施工工期紧,施工单位调度大量运输车辆频繁来往于城郊之间,并且土料运输均出现超载,同时又正值酷暑季节,气候干燥,因此,运输过程中产生大量泥土和灰尘。请回答以下问题。
12.    分析本案例施工期环境保护存在的主要问题?如何改进?

题干: 某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2 km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
13.分析高喷截渗墙未能有效搭接的主要原因。

题干: 某水利枢纽工程有混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:
合同总金额壹亿伍仟万元整;开工日期为2007年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式
从第1个月起,按进度款5%的比例扣留保留金。
施工过程中发生如下事件:
事件1:在倒流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。

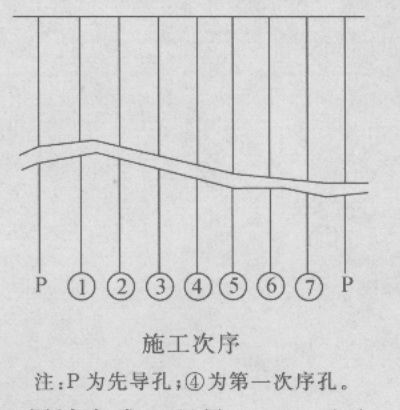

事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。

事件3:至2008年3月,施工累计完成工程量2 700万元。4月份的月进度付款申请单见下表。
14.指出事件3表中I、Ⅱ、Ⅲ、Ⅳ、Ⅴ分别代表的金额。

15.某水利水电施工企业承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,工期每提前1天奖励2000元,每延期1天罚款3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。 在实际施工过程中发生了如下几项事件: 事件1:业主未能按时提供出全部施工场地,使AB两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。 事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。 事件3:在工作E施工时,由于业主提供的某种材料不合格,造成拆除用工30个工日,机械设备闲置3个台班,台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。 事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。 当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
16.在上述两种发包模式下,对机电安装工程施工单位的资格考核应在何时进行?考核的主要内容是什么?

题干:     在某水利工程施工工地,施工单位根据施工需要兴建的临时办公用房是一座四层砖混建筑物。第一层楼的一端是车间,另一端为原材料库房,库房内存放了木材、海绵和油漆等物品。车间与原材料库房用铁栅栏和木板隔离。搭在铁栅栏上的电线没有采用绝缘管穿管绝缘,原材料库房电闸的保险丝用两根铁丝替代。第二层楼是包装、检验车间及办公室。第三层楼为成品库。第四层楼为职工宿舍。由于原材料库房电线短路产生火花引燃库房内的易燃物,发生了火灾爆炸事故,导致17人死亡,20人受伤,直接经济损失80多万元。
17.    依据安全生产有关规定,施工单位负责人在接到事故报告后,应当做什么、不得做什么?

18.某业主投资一建设工程项目,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若由于业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行: 在计划执行过程中,出现了如下事件: 事件1:因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。 事件2:因机械故障检修使E工作延误1天,G工作延误1天。 事件3:因业主变更设计,使F工作延误2天。 事件4:因电网停电,使F工作延误0.5天,I工作延误0.5天。以上事件对同一工作延误时间不在同一时间段内。 为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下: (1)工期:E停工3天,F停工2.5天,G停工2天,H停工2天,I停工0.5天,要求总计顺延工期10天。 (2)费用: ①机械设备台班费 E工作吊车:(2+1)台班×1200元/台班=3600元 F工作搅拌机:(2+0.5)台班×300元/台班=750元 G工作小机械:(1+1)台班×300元/台班=600元 H工作搅拌机:2台班×300元/台班=600元 合计要求补偿机械台班费损失5550元(经监理工程师审核,上述机械台班费单价合理)。 ②人工费 E工作:3天×15人×40元/工日=1800元 F工作:2.5天×18人×40元/工日=1800元 G工作:2天×8人×40元/工日=640元 H工作:2天×18人×40元/工日=1440元 I工作:0.5天×10人×40元/工日=200元 合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。 机械台班费索赔是否合理?为什么?

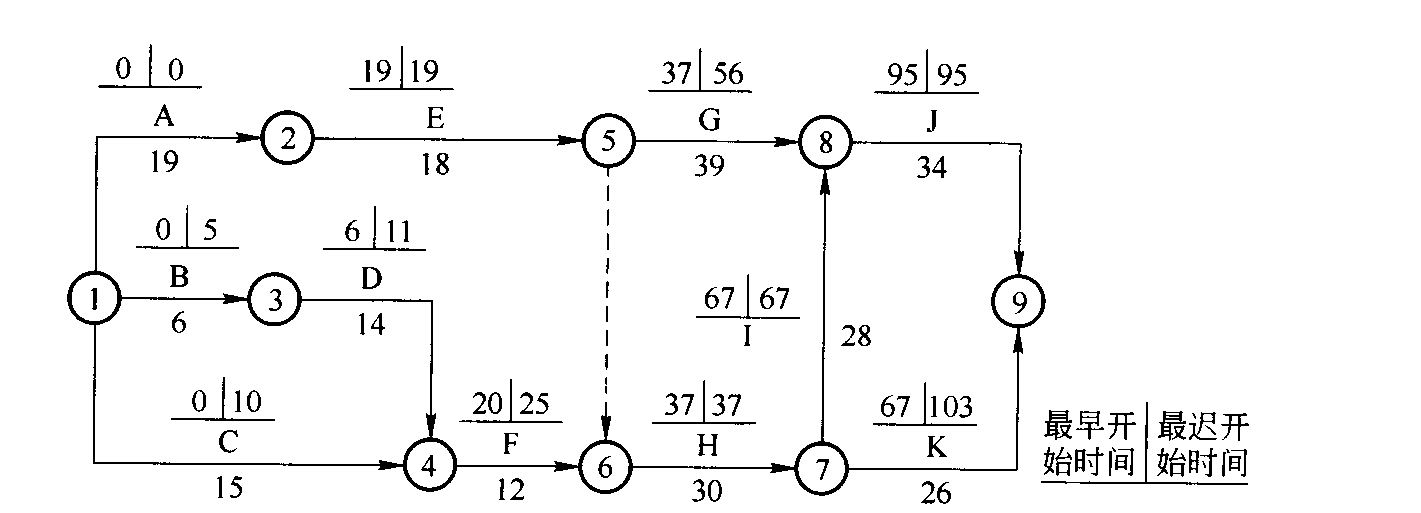

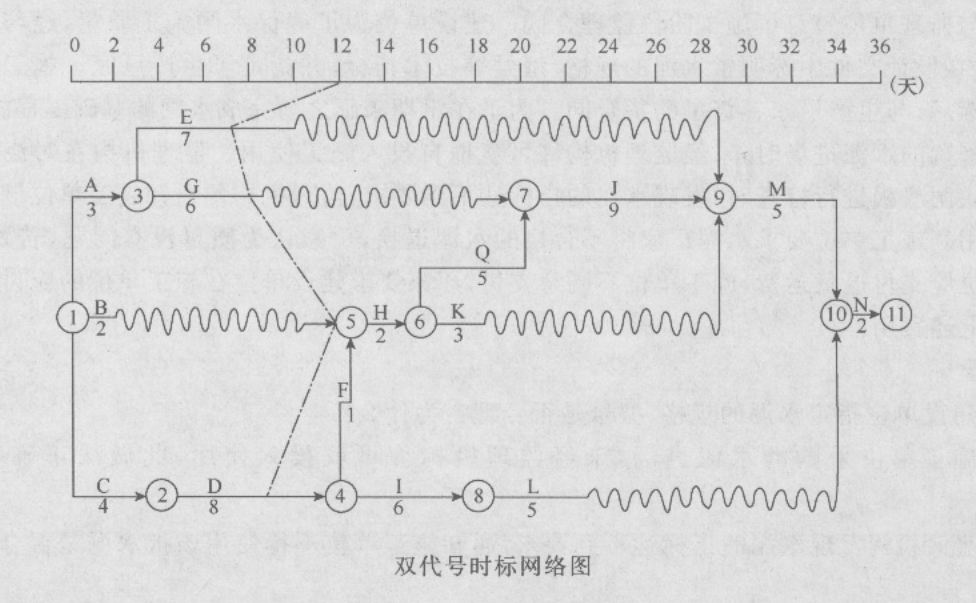

题干: 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下图所示。
施工过程中发生如下事件:
事件1:项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。

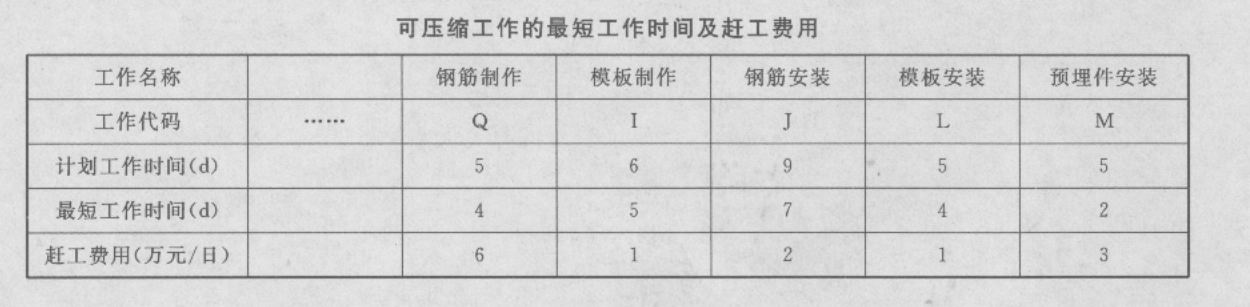

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见下表。
19.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。

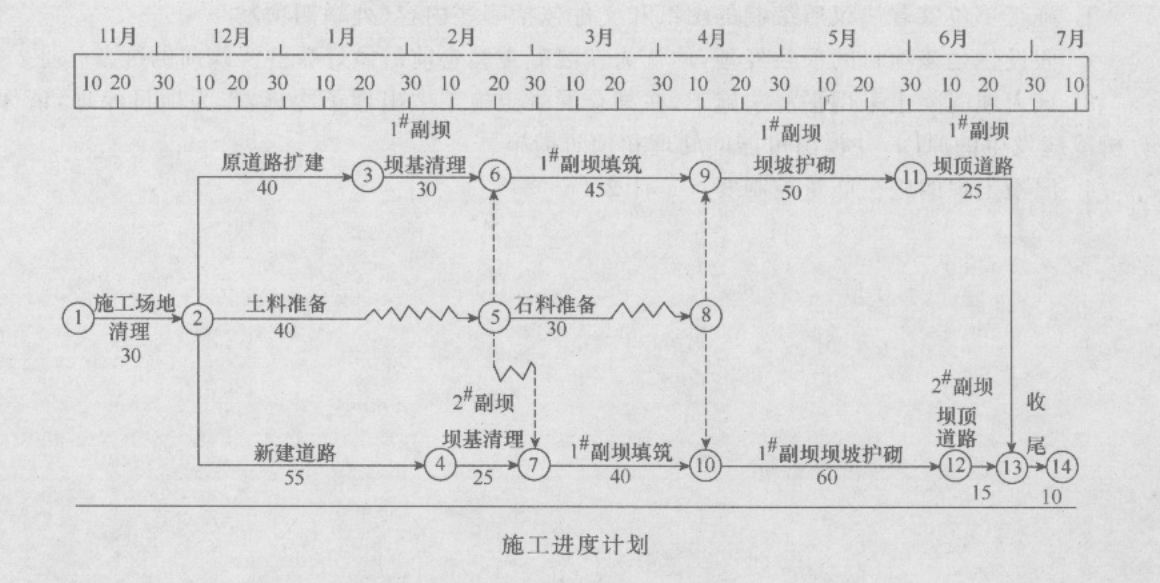

题干: 南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。副坝结构型式为黏土心墙土石坝。项目经理部拟定的施工进度计划如下图所示。
说明:1.每月按30 d计,时间单位为d;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

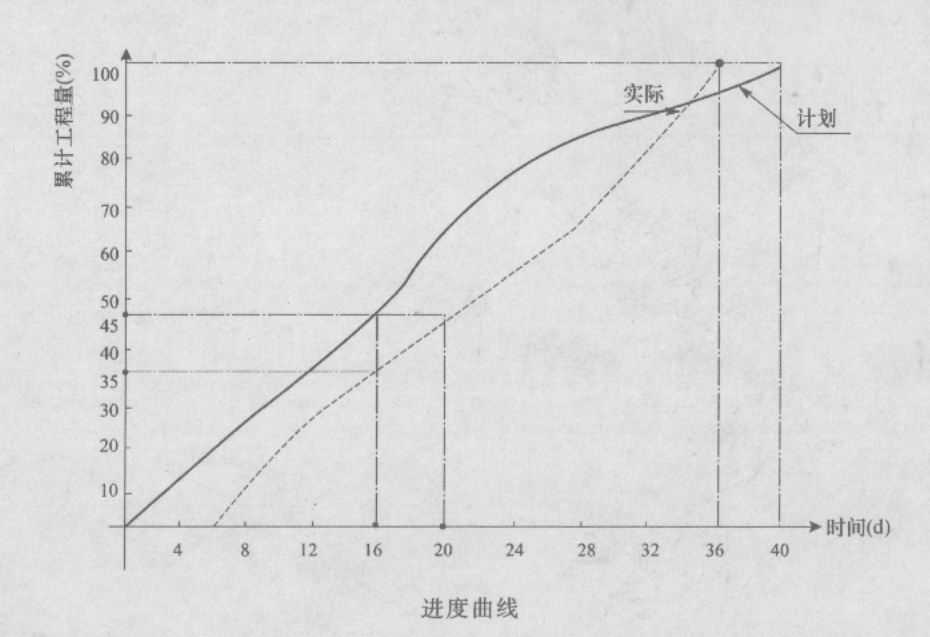

事件3:“2#副坝填筑”的进度曲线如下图所示。
事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
20.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。

题干:

背景资料:

某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2002年1月开工,2003年5月申报文明建设工地,此时已完成全部建安工程量40%。上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。

21.根据水利系统文明建设工地的有关规定,工程建设管理水平考核的主要内容除了内部管理制度外,还包括哪些内容?

题干: 某城市圈堤为1级堤防,在原排涝站西侧200 m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980 kW,合同工期为16个月,自2002年11月至2004年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。
施工过程中发生了如下事件:
事件1:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相机安排。
事件2:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件3:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件4:2003年3月份的施进度计划,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日~3月14日进行堤外侧现浇混凝土护坡施工。
22.事件2中,分包是否允许,并简述理由。

题干: 某小型水电站工程,主体工程采用现浇钢筋混凝土结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

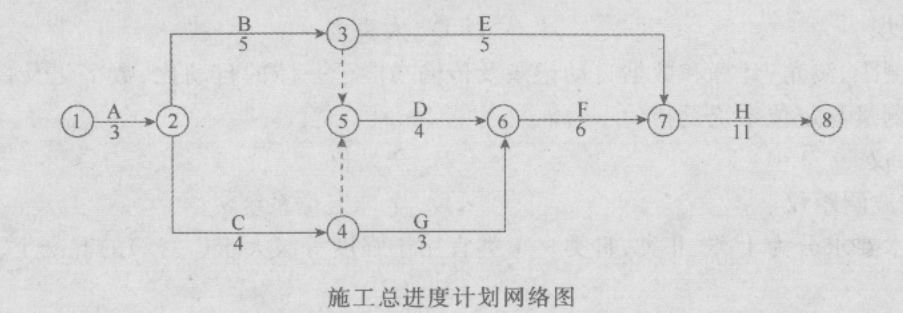

施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

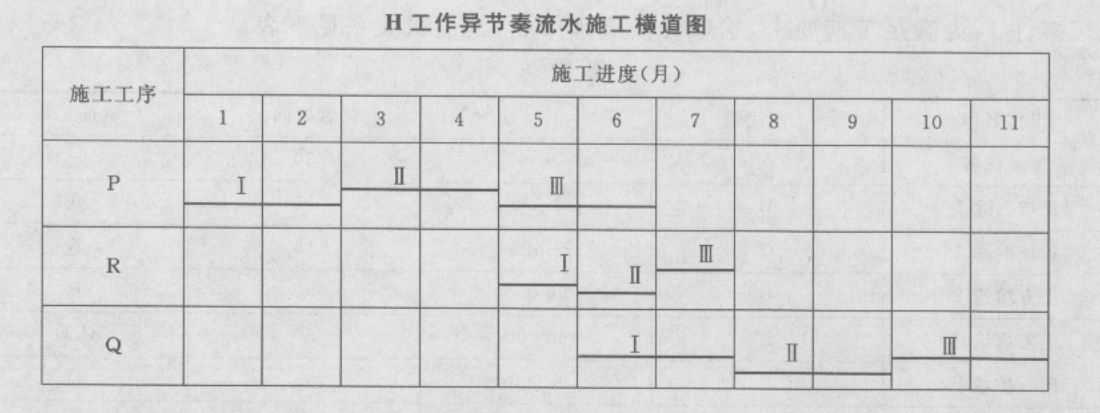

事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。
23.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?

题干: 背景资料:
某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
24.监理机构发现水泥的指标达不到要求,通知施工单位不得使用该批水泥是否合理?为什么?

题干: 某新建排涝泵站装机容量为8×250kW,采用堤后式布置于某干河堤防背水侧,主要工程内容有:
①泵室(电机层以下);
②穿堤出水涵洞(含出口防洪闸);
③进水前池;
④泵房(电机层以上);
⑤压力水箱(布置在堤脚外);
⑥引水渠;
⑦机组设备安装等。施工期为当年9月~次年12月,共16个月,汛期为6月~8月,主体工程安排在一个非汛期内完成。
施工过程中发生如下事件:
事件1:泵室段地面高程19.6 m,建基面高程15.6 m。勘探揭示19.6~16.0m为中粉质壤土;16.0~13.5 m为轻粉质壤土;13.5~7.0m为粉细砂,富含地下水;7.0 m以下为重粉质壤土(未钻穿)。粉细砂层地下水具承压性,施工期水位为20.5 m,渗透系数为3.5 m/d。施工时采取了人工降水措施。
事件2:泵室基坑开挖完成后,泵室天然地基由项目法人组织有关单位进行了联合验收,并共同核定了质量等级。
事件3:在某批(1个验收批)钢筋进场后,施工、监理单位共同检查了其出厂质量证明书和外观质量,并测量了钢筋的直径,合格后随机抽取了一根钢筋在其端部先截去了300 mm后冉截取了一个抗拉试件和一个冷弯试件进行检验。
事件4:该排涝泵站为一个单位工程,共分10个分部工程,所有分部工程质量均合格,其中6个分部工程质量优良(含2个主要分部工程),施工中未发生过较大质量事故,外观质量得分率为81.6%,单位工程施工质量与检验资料齐全,施工期及试运行期的单位工程观测资料分析结果符合相关规定和要求。
25.请指出事件1中适宜的降水方式并简要说明理由。

26.根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20 m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2 km内有可供筑坝的土料190万立方米作为防渗体用,另有1 250万立方米的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。 作为项目经理,如何安排斜墙和反滤料及坝壳的施工?
