一、建造师案例题

题干: 某工程为6层砖混结构住宅,下部有高为1.8m的杂物间,住宅层高3.3m,建筑物总高21.3m,建筑面积2860平方米,每层设有钢筋混凝土圈梁和构造柱,基础两端为扩孔桩基,其余为浅带形基础。在浇筑五层楼板时,房屋整体坍塌,造成2人死亡、6人重伤。
1.本工程这起重大事故可定为哪种等级的重大事故?

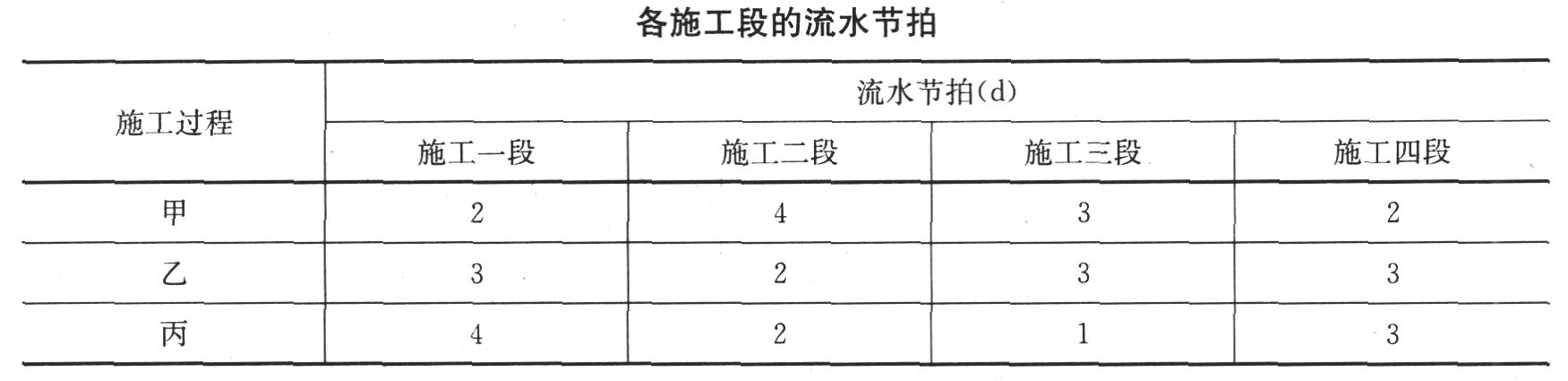

2. 某拟建工程由甲、乙、丙三个施工过程组成该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。简述无节奏流水施工的特点。

3.某市区一办公楼项目,建筑面积12000平方米。施工单位组织全公司安全文明施工检查活动,在该工地发现电缆线路沿地面明敷设;停止使用的配电箱未拉闸断电,箱门未上锁;电焊把线借用外脚手架作回路地线;碘钨灯的金属架杆整个未采取绝缘措施,没有漏电保护器与分包单位没有订立临时用电管理协议。 对本次检查发现的临时用电问题,应如何整改。

4.某在建住宅楼工程,建筑面积51454.24平方米,高95.8m,地下2层,地上32层,基础形式为筏形基础,结构体系为全现浇钢筋混凝土剪力墙结构,施工单位选用大钢模板作为地上墙体施工模板体系,电梯井墙体采用定型筒模,顶板模板采用12厚竹胶板,木方背楞,钢管支撑体系。 常见的模板体系有哪些?

题干: 某施工总承包单位承担一项建筑基坑工程的施工。基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土15~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
5.施工总承包单位还应采取哪些有效措施才能避免类似基坑支护坍塌?

题干: 某工程施工合同总价为1200万元,合同工期为8个月。施工合同中约定:

(1)开工前业主向施工单位支付合同价款20%的预付款

(2)保留金暂定为合同价的5%。

在工程施工进入第6个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:

(1)施工现场存有为本工程购买的特殊材料,计50万元

(2)因设备撤回基地发生的费用20万元

(3)人员遣散费用20万元。
6.合同终止后施工单位提出的补偿要求是否合理?业主应补偿多少万元?

7.北京某工程,据统计混凝土实物工作量约为23000立方米,混凝土(预拌混凝土)不考虑现场搅拌,混凝土养护用水定额取700L/立方米;拟定结构及前期阶段施工工期为300d;每天按照1.5个工作班计算。 其中: 生活区高峰人数为500人,生活用水定额其中包括:卫生设施用水定额为25L/人;食堂用水定额为15L/人;洗浴用水定额为30L/人(人数按照出勤人数的30%计算);洗衣用水定额为30L/人;生活用水不均衡系数全天用水。 计算给水主干管管径(水流速度1.5m/s)。

8.某耐火材料厂新建厂区工程,主要单体为一重钢结构多层厂房工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件的连接方式主要为高强度螺栓连接。 钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。 制作完成并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。 钢结构子分部工程质量验收合格,在工程竣工验收通过后3个月之内,施工单位按时将工程档案送交当地城建档案管理机构。 简述钢结构子分部工程质量验收合格的条件?

9. 某省地方重点工程项目,由于工程技术复杂,要求特殊,一般施工队伍难以胜任,建设单位自行决定采取邀请招标方式。共有A,B,C,D,E,F,G,H8家施工单位通过了资格预审,并于规定的时间9月10-16日购买了招标文件。招标文件中规定,10月18日下午4时是投标截止时间,11月10日发出中标通知书。 在投标截止时间之前,A,C,D,E,F,G,H7家施工单位均提交了投标文件,并按招标文件的规定提供了投标保证金。10月18日,G施工单位于下午3时向招标人书面提出撤回已提交的投标文件,E施工单位于下午3时30分向招标人递交了一份投标价格下降5%的书面说明,B施工单位由于中途堵车子下午4时15分才将投标文件送达。 10月19日下午,由当地招投标监督管理办公室主持进行了公开开标。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封并宣读各投标单位的名称、投标价格、工期和其他主要内容。 评标委员会委员由招标人直接确定,共有6人组成,其中招标人代表3人,经济专家2人,技术专家1人。 评标时发现A施工单位投标报价大写金额小于小写金额;C施工单位投标报价明显低于其他投标单位报价20%以上,且未能合理说明理由;D施工单位投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项。 建设单位最终确定C施工单位中标,并在中标通知书发出后第35天,与该施工单位签订了施工合同。之后双方又另行签订了一份合同,标明合同总价下浮6%。 请指出评标委员会成员组成的不妥之处,说明理由。

10. 某投资公司投资一幢政府办公楼,决定采用公开招标方式选择施工单位,但招标文件对省内施工单位和省外施工单位提出不同要求,也明确了投标保证金的数额。该公司委托某建筑事务所为该工程编制标底,标底的金额为6000万元。于2004年1月发出招标公告,后有甲、乙、丙、丁、戊等五家建筑施工单位参加了投标,投标文件规定,1月30日为提交投标文件截止时间,但戊单位2月1日才提交投标保证金。开标会由该省建委主持。甲、乙、丙、丁等四家单位的投标报价均在5000万元左右,与标底相差近1000万元,这四家投标单位对此向该省建委投诉,称招标标底的工程量计算存在夸大的问题,使标底高出实际估价近1000万元。同时,丁单位向该投资公司要求撤回投标文件,为此,该投资公司请求省建委对原投标进行复核。4月28日,被指定的省建设工程造价总站对标底进行复核,并提交了复核报告,证明确有标底工程量夸大的问题,使原标底与复核标底相差近1000万元。由于上述问题久拖不决.导致中标书在开标三个月后一直未能发出。为了能早开工,该公司在获得建委同意后,更改了标底和工程结算方式,并确定乙公司为中标单位。 乙建筑施工单位通过资格预审后,对招标文件进行了仔细分析,发现业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的1‰。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原设计结构方案采用框架一剪力墙体系过于保守。因此,该承包商在投标文件中说明业主的工期要求难以实现,因而在工期方面按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划并据此报价;还建议将框架一剪力墙体系改为框架体系,并对这两种结构体系进行了技术经济分析和比较,证明框架体系不仅能保证工程结构的可靠性和安全性、增加使用面积、提高空间利用的灵活性,而且可降低造价约3%。 乙建筑施工单位运用了哪几种报价技巧?其运用是否得当?请逐一加以说明。

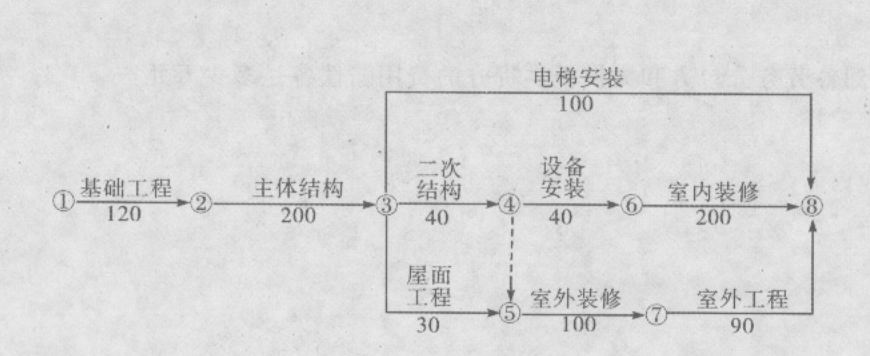

题干: 某建筑工程,建筑面积35000平方米,地下二层,筏板基础;地上二十五层,钢筋混凝土剪力墙结构,室内隔墙采用加气混凝土砌块,建设单位依法选择了施工总承包单位,签订了施工总承包合同,合同约定:室内墙体等部分材料由建设单位采购,建设单位同意施工总承包单位将部分工程依法分包和管理。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位项目经理安排项目技术负责人组织编制《项目管理实施规划》,并提出了编制工作程序和施工总平面图现场管理总体要求,施工总平面图现场管理总体要求包括“安全有序”、“不损害公众利益”两项内容。
事件二:施工总承包单位编制了《项目安全管理实施计划》,内容包括:“项目安全管理目标”、“项目安全管理机构和职责”、“项目安全管理主要措施”三方面内容,并规定项目安全管理工作贯穿施工阶段。
事件三:施工总承包单位按照“分包单位必须具有营业许可证、必须经过建设单位同意”等分包单位选择原则,选择了裙房结构工程的分包单位。双方合同约定分包工程技术资料由分包单位整理、保管,并承担相关费用。分包单位以其签约得到建设单位批准为由,直接向建设单位申请支付分包工程款。
事件四:建设单位采购的一批墙体砌块经施工总承包单位进场检验发现,墙体砌块导热性能指标不符合设计文件要求。建设单位以指标值超差不大为由,书面指令施工总承包单位使用该批砌块,施工总承包单位执行了指令。监理单位对此事发出了整改通知,并报告了主管部门,地方行政主管部门依法查处了这一事件。
事件五:当地行政主管部门对施工总承包单位违反施工规范强制性条文的行为,在当地建筑市场诚信记录平台上进行了公布,公布期限为6个月。公布后,当地行政主管部门结合企业整改情况,将公布期限调整为4个月。国家住房和城乡建设部在全国进行公布,公布期限4个月。
11.事件二中,项目安全管理实施计划还应包括哪些内容?工程总承包项目安全管理工作应贯穿哪些阶段?

题干: 某市政务服务中心办公大楼工程,地下为3层连体车库,地上24层,框架-剪力墙结构,由于现场场地开阔,且地下水位埋藏较深,地勘报告和设计文件推荐基坑土方施工采用放坡大开挖。本工程无预应力,也未采用任何四新技术,均按常规施工,脚手架采用分段悬挑式,核心筒剪力墙采用大钢模施工。

工程开工前,施工单位按照建筑工程施工安全管理程序的要求编制了安全措施计划,包括如下内容:

(1)工程概况;

(2)管理目标;

(3)风险分析与控制措施;

(4)安全专项施工方案;

(5)应急准备和响应;

(6)资源配置与费用投入计划。

同时,通过现场调查法,对整个工程危险源进行辨识,对安全事故的主要诱因进行统计。
12.施工单位编制的安全措施计划内容是否全面?还缺少哪些主要内容?

题干: 某工程,建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。在合同履行中,发生了如下事件。
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的《工程开工报审表》后即予处理:考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了《工程开工报审表》并通知了项目监理机构。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位的工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙施工单位签发了付款凭证。
事件3:专业监理工程师在巡视中发现,乙施工单位施工的某部位存在质量隐患,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而本单位对乙施工单位施工的工程质量不承担责任。
事件4:在检查现场时发现——
(1)塔吊与临时生活设施共用一个配电箱;无配电箱检查记录。
(2)塔吊由木工班长指挥。
(3)现场单行消
13.针对本次扬尘事件,项目经理应如何协调管理?

14.某工程三侧紧邻该市主要大街,另外一侧为市区内待建用地,采用公开招标的方式选择施工单位,由某中央直属企业中标承建。由于本工程地理位置的特殊性,建设工程施工现场是企业对外的“窗口”,现场安全、文明施工直接关系到公司的形象。施工现场设置了专职的保洁员,负责现场日常的清扫和保洁工作。由于担心工人宿舍内凌乱无序被路人发现,20间工人宿舍均没有在侧墙上设置窗户,全部改为墙顶玻璃采光天窗。由于工人人数众多(高峰期时现在施工工人达348人),且宿舍内净高达2.6m,所以宿舍内床铺采用双层,没有通铺,全部为单人床,且床与床间留置宽度0.8m的通道。在工人生活区内紧临宿舍依次紧挨设置食堂、浴室和厕所,食堂和浴室的污水作为厕所的冲洗用水。同时,在食堂外设置泔水池和垃圾池,均采用砖砌,四周砂浆抹灰,上铺木板覆盖,累积到一定数量时统一组织清运。简述现场文明施工管理的主要内容。

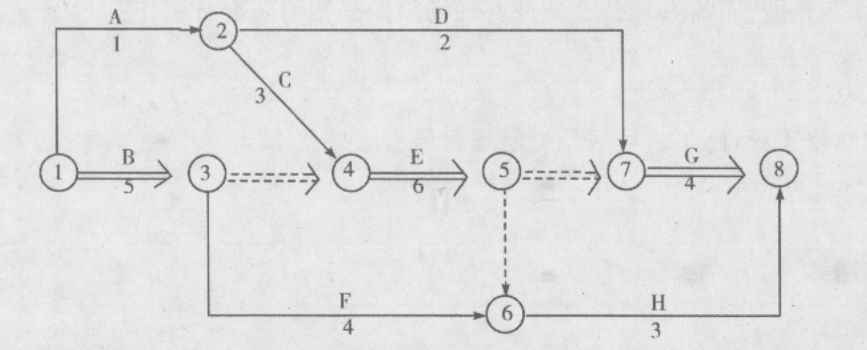

题干: 某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不做调整。
(4)材料和设备均由B承包商负责采购。
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的建安工作量(第1月~12月)见下表。
本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
15.指出本案招投标过程中哪些文件属于要约邀请、要约和承诺?

16.某小区内拟建一栋6层普通砖墙结构住宅楼,外墙厚370 mm,内墙厚240 mm,抗震设防烈度7度。某施工单位于2009年5月与建设单位签订了该工程总承包合同,合同工程量清单报价中写明:瓷砖墙面积为1000平方米,综合单位为110元/平方米。 事件一:现场需安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理按照技术人员提供的装配说明组织人员进行安装,安装结束后,现场质量安全员报请项目经理批准,物料提升机正式投入使用。 事件二:现场施工过程中,为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直槎,并沿墙高每8皮砖(490 mm)设置了2φ6钢筋,钢筋外露长度为500 mm。 事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管),从首层向上安装,五层卫生间防水施工结束后进行排水管安装, 事件四:施工过程中,建设单位调换了瓷砖的规格型号。经施工单位核算综合单价为150元/平方米。该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200平方米,但建设单位未确认变更单价,施工单位用挣值法进行了成本分析。备注:BCWS为计划完成工程预算费用;BCWP为已完工程预算费用;ACWP为已完工程实际费用;CV为费用偏差。 问题: 1.事件一中,物料提升机使用是否符合要求?说明理由。 2.物料提升机与建筑物之间通道有何防护要求? 3.事件二中,砖墙留槎的质量控制是否正确?说明理由。 4.事件三中,五层卫生间防水施工存在什么隐患?说明理由。 5.计算墙面瓷砖粘贴分项工程的BCWS,BCWP,ACWP,CV,并分析成本情况。

题干: 某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同、每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为240元/台班。施工网络计划如图所示(单位:天)。
甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:
1.降水方案错误,致使工作D推迟2天,乙方人员配合用工5个工日,窝工6个工日;
2.8月21日到8月22日,因供电中断停工2天,造成人员窝工16个工日。(箭线上方为工作名称,箭线下方为持续时间、双箭线为关键线路)
3.因设计变更,工作E工程量由招标文件中的300立方米:增至350立方米,超过了10%;合同中该工作的全费用单价为110元/立方米,经协商调整后全费用单价为100元/立方米;
4.为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15立方米,该工作全费用单价为128元/立方米;
5.在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。
17.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明原因。

18.某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2003年5月30日。该投资公司于2003年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2003年6月2日提交了投标保证金。开标会于2003年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2003年8月16日。工程开工后发生了如下几项事件: 事件一:因拆迁工作拖延,甲方于2003年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日;但乙方C项工作未受影响。 事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2003年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D项工作延误1d和人工窝工7个工日。 事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。 事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并使H项工作时间延长1d,人工窝工24个工日。 上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。 乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。

题干: 某建筑工程承建一地下车库工程,紧邻城市主要干道,施工现场狭窄。工程地上9层、地下3层,建筑面积20000平方米,基础开挖深度12m,地下水位3m,为了按时、优质地完成施工任务,施工单位应加强施工工序质量控制。
19.什么是质量预控?该工程项目工序质量控制的内容有哪些?

题干: 某工程设计为大放脚基础加地连梁,中心设计有局部下沉广场,拟采用大放坡开挖。该工程北侧原为山坡地,需将山脚整体开挖,设计有4.5m高的永久性石砌体护坡。

基础土方开挖完毕,突遇多年一遇大暴雨,山坡永久性开挖处刚刚喷射完成的锚喷护面遭雨水冲刷后局部塌方。经调查处理,拟采用石砌挡墙护面,挡土墙设计未给出泄水孔设计,施工单位对泄水孔的处理与监理单位存在很大争议。

下沉广场基坑全部泡水,抽水20个小时才得以清排干净。

过后,下沉广场土方回填后施工台阶及广场地面,半年后出现大量的沉降和开裂,经调查认为是原基坑底及肥槽回填土夯实密实度达不到设计要求,土体自身变形过大,强度和稳定性严重不够所致。

该工程事故频出,业主要求进行事故原因分析和处理,并追究责任单位相应责任。
20.下沉广场回填土不密实的原因及防治方法是什么?

题干: 某工程设计为大放脚基础加地连梁,中心设计有局部下沉广场,拟采用大放坡开挖。该工程北侧原为山坡地,需将山脚整体开挖,设计有4.5m高的永久性石砌体护坡。

基础土方开挖完毕,突遇多年一遇大暴雨,山坡永久性开挖处刚刚喷射完成的锚喷护面遭雨水冲刷后局部塌方。经调查处理,拟采用石砌挡墙护面,挡土墙设计未给出泄水孔设计,施工单位对泄水孔的处理与监理单位存在很大争议。

下沉广场基坑全部泡水,抽水20个小时才得以清排干净。

过后,下沉广场土方回填后施工台阶及广场地面,半年后出现大量的沉降和开裂,经调查认为是原基坑底及肥槽回填土夯实密实度达不到设计要求,土体自身变形过大,强度和稳定性严重不够所致。

该工程事故频出,业主要求进行事故原因分析和处理,并追究责任单位相应责任。
21.本案例中,挡土墙的泄水孔处应如何施工?

22.某大学教学楼工程,采用工料单价法计算出的各项造价为:土方支护及降水工程为2500万元,建筑工程为4500万元,给水排水安装工程为3500万元,通风空调安装工程为5200万元,室外工程为1800万元,税率按规定取3.4%;总包服务费(含税)1500万元,专业工程暂估价合计(含税)6500万元,暂列金额项目合计(含税)8000万元,计日工计价合计0元,文明施工措施费合计(含税)800万元,一切险(含第三者责任险),项目预留金费率为10%。 请简单说明其他项目的清单构成。

题干: 某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度38m,设计采用现浇混凝土井字梁。在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。

整个事故未造成人员死亡,重伤9人,轻伤14人,直接经济损失190余万元。

事故发生后,有关单位立即成立事故调查小组和事故处理小组,对事故的情况展开全面调查。质量事故调查报告中原因分析认为演播大厅屋盖梁板模板底支撑采用钢木混支是造成事故发生的主要原因。但工程质量事故处理报告中原因分析认为,支架体系水平拉结杆步距过大才是造成支撑系统失稳的真正原因。
23.工程质量事故处理报告的主要内容有哪些?

题干:


某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架剪力墙结构(柱网为9m×9m,


局部柱距为6m),梁模板起拱高度分别为20mm,12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采


用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。


事件1:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。


事件2:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗集料的最大粒径进行了检测,检测结果为40mm。


事件3:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。
24.事件3中,混凝土结构子分部工程施工质量合格的标准是什么?

25.某政府宾馆装饰装修工程,经有关部门批准采取公开招标的形式确定了中标单位并签订了《建设工程施工合同(示范文本)》,由于设计单位提供的图纸设计内容不是很完善,承包范围内工程量无法准确确定,需要进一步调整优化,为使工程能尽快开工,双方采用了可调价格合同形式签订了合同,从而避免双方承担过大风险。工程施工过程中,市场人工费价格涨幅较大,当地工程造价管理部门发布人工费价格调整文件因后续设计图纸不能及时出具,建设单位向施工单位发出暂时停止施工的通知,施工单位按要求暂停施工。 在本案工程施工中,对人工费价格上涨部分能否给予调价?请说明理由。

题干: 某监理单位对某施工单位总承包的工程进行监理,施工单位与外地某水泥厂签订了水泥供应合同,在工程开工前,施工单位通知水泥厂将水泥运到施工现场,水泥厂接到通知后第三天按施工单位要求的数量和质量水泥运到施工现场,同时提交了《工程材料报审表》,并只附了一份水泥技术说明书。施工单位通知监理工程师对水泥进行检验,检验后出具了检验报告,检验报告经项目经理审查并确认合格后,水泥卸到了施工单位指定的位置。
26.监理工程师对水泥进行检验并出具报告是否合适?为什么?

题干: 某建筑工程,建筑面积3.8万平方米,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下所示:施工过程中发生了以下事件:
事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。
事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元。
事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元。
事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元。
事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元。
其余各项工作的实际完成工期和费用与原计划相符。
27.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?

题干:


A、B两栋相同住宅,总面积86000平方米,施工分A、B两区,设两栋号经理,每人负责一区,每分区配一专职安全员。项目经理认为,栋号经理负责每个区的安全生产,自己就不过问安全的事了。



A区地下一层施工时,业主修改首层为底商,监理工程师通知地下一层顶板不能施工,但是墙柱可以施工。为了减少人员窝工,项目经理安排200人退场,向B区转



移剩余人员50人,A区墙柱施工完成后3个月复工,安排200进场。向业主索赔时,业主说,A区虽然停工了,但是B区还在施工,也没有人员窝工,因此只同



意A区工期延长3个月。



工程竣工后,项目经理要求质量监督站组织验收。
28.业主对索赔的说法是否正确?施工单位在A区停工时可索赔哪些费用?

题干: 某承包商按照《建筑施工安全检查标准》(JGJ59-1999)对某建筑安装工程进行安全检查,具体检查情况如:
1.该工程《安全管理检查评分表》、《文明施工检查评分表》、《基坑支护与模板工程安全检查评分表》、《“三宝”、“四日”防护检查评分表》、《物料提升机与外用电梯检查评分表》、《起重吊装安全检查评分表》、《施工机具检查评分表》的实得分分别为78分、80分、84分、82分、86分、85分、88分。
2.该工程使用了多种脚手架,落地式脚手架实得分为90分,悬挑式脚手架实得分为86分。
3.该工程使用了多台塔式起重机,塔式起重机甲实得分为86分,塔式起重机乙实得分为88分。
4.《施工用电检查评分表》中“外电防护”这一保证项目缺项(该项应得分值为20分,保证项目总分为60分),其他各项检查实得分为68分。
29.该建筑工程安全检查各分表得分换算到总表是多少?该工程总计得分是多少?在“外电防护”缺项的情况下,如果其他“保证项目”检查实得分合计为20分(应得分值为40分),该分项检查表是否能得分?建筑施工安全检查评分汇总表见下表。

30. 某单层工业厂房工程施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。 此时恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一名普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。 分析造成这起事故的原因。

题干: 某大型住宅小区内新建一地下车库工程,地上部分为社区活动中心,均为现浇混凝土结构,地下3层,地上2层。地下车库结构轮廓线紧临周边住宅楼,最近处距离11.7m。

本工程秋季开工,先施工地下围护结构,灌注桩支护,水泥搅拌桩止水帷幕。地上结构围护体系施工均在白天进行,由于日间城市环境噪声比较大,且附近居民楼白天很少有人,施工噪声未造成扰民,施工过程顺利完成。

围护结构强度达到相关要求值后开始土方开挖,土方开挖时已接近冬季枯水期尾声,冬季枯水期为地下车库土方开挖的最佳季节,施工单位为抢工期采取24h连续作业。大型挖土机械、出土车辆工作产生噪声严重影响周边居民的正常生活。居民直接向当地城管部门进行举报,城管部门现场检查后责令施工单位停工并限期整改。
31.试给出本案例中,灌注桩工程日间、土方工程日间及夜间噪声排放标准分别为多少?

题干: 某社区活动中心工程,2层框架结构,无地下室,总建筑面积2417平方米,层高均为4.5m,由于地质条件比较好,设计为放大基础加地连梁,房心回填土后夯实,再做首层地面。

在一层顶梁板施工时,钢筋制作安装、模板支设完毕,开始浇筑混凝土。当混凝土浇筑约1/4时,突遇特大暴雨,混凝土浇筑暂停,留置施工缝;待天气好转后,进行剩余混凝土浇筑。

该层模板拆除后,发现整层楼板下陷,第一次浇筑的1/4部分混凝土出现开裂。经调查,大雨时雨水浸湿一层地面夯实土层,致使模板底支架基础全部下沉,导致刚浇筑的混凝土发生开裂、楼板下陷。
32.关于施工缝的留置位置,相关规范如何规定?

题干: 某写字楼为剪力墙结构,因工程需要,在其剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁

(3)清洁后的基材一般在1h内注胶完毕

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。

玻璃幕墙验收时施工单位提交了下列资料:

(1)设计图纸、计算报告、设计说明、相关设计文件;

(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;

(3)进口材料的检验
33. 注胶工序的工艺是否合理?

34. 某施工单位承建了某办公楼工程。工程为钢筋混凝土框架结构,当年10月开工,日平均气温为15摄氏度左右。两个月后基础工程施工完成,此时受强冷空气南下 影响,连续数天日平均气温降低到2摄氏度,最低温度为-2摄氏度。由于没有及时采取措施,导致这段时间浇筑的混凝土板出现大面积冻害,抽样检查混凝土强度 不能满足设计要求。问题: 上述工程中,当平均气温降低到2摄氏度后,最低温度为-2摄氏度。应对混凝土的搅拌、运输和浇筑采取哪些措施?

题干:


某项工程业主与承包商签订了工程承包合同,合同中含有两个子项工程,估算工程量,甲项为2300立方米,乙项为3200立方米,经协商,甲项单价为180元/立方米,乙项为160元/立方米。承包合同规定:



(1)开工前业主向承包商支付工程合同20%的预付款。



(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣除质量保修金。



(3)当子项工程累计实际工程量超过估算工程量10%时,可进行调价,调价系数为0.9。



(4)工程师代表每月签发付款凭证最低金额25万元。



(5)预付款在最后两个月平均扣除。

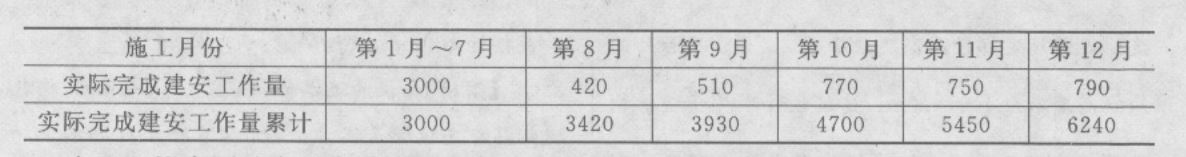

35.承包商每月实际完成并经签证确认的工程量如下表所示: 如何理解总包和分包付款?如发包人不按约定预付款,承包人应怎么做?

36.某宾馆装修改造工程,业主与承包方签订了装饰工程施工合同。合同约定,主要装饰石材由业主指定材质、颜色和样品,并向承包方推荐厂家,由承包方与生产厂家签订供货合同。 工程施工过程中发生下列事件: 事件1:石材供货商按照合同采购量将石材送至现场,进场时经工程师检查部分石材颜色色差过大,于是要求承包方退换处理,承包方以石材为业主指定为由不同意承担由此而引起的责任。 事件2:承包商与某材料供货商签订钢材供货合同未明确约定材料的供应时间。因工程施工急需材料,承包商要求材料供货商立刻将所需材料运抵施工现场,但遭到供应商的拒绝,5d后才将钢材运抵施工现场。 事件1中承包方的抗辩理由是否成立?请说明理由。

题干: 某市中心区新建一座商业中心,建筑面积26000平方米,地下两层,地上十六层,一至三层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中二层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡;
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;
(3)为满足模板加工的需要,搭设了一间50平方米的木工加工间,并配置了一只灭火器;
(4)受场地限制在工地北侧布置塔吊一台,高压线处于塔吊覆盖范围以内。
……
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现二层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经损失8万元。
37.指出施工总承包单位现场平面布置(1)~(4)中的不妥之处,并说明正确做法。

38.某商务楼建筑工程通过公开招标方式确定了三个不同性质的施工单位承担该项目的所有施工任务,建设单位分别与A公司签订了建筑主体土建工程施工合同与B公司 签订了机电设备安装合同;与C公司签订了外幕墙工程安装合同。三个合同中均约定了由建设单位全面协调现场其他施工单位的协作施工,为工程施工创造有利条 件。合同履行过程中,发生了如下事件: 事件1:A公司在签订合同后因自身管理能力和劳务组织人员存在困难,遂于承包商D签订分包合同,将部分工程交由其施工,同时约定由其按照分包合同额8%向A支付管理费用,一切责任由承包商D承担。 事件2:由于A公司施工时间拖延15d,造成B公司开工时间相应顺延,B公司遂向A公司提出索赔要求。 事件3:建筑主体结构完工后,A公司立即拆除了主体外围脚手架工程,C公司原计划由建设单位协调使用A单位外围脚手架安装幕墙工程的计划不得不改变,为此重新调整施工方案组织施工。后C公司就新方案实施引起的费用增加和工期延误向建设单位提出索赔。 事件2中B公司能否向A公司提出索赔要求?若不能,请指出正确做法。

题干: 某6层砖混结构的住宅楼,基础为钢筋混凝土条形基础,委托A监理公司监理,经过招标投标,B建筑工程有限公司中标,并于2008年3月8日开工。

施工过程验收时,验收小组发现部分砌体施工存在质量问题,要求返工重做,然后再行验收。

2009年1月28日工程整体竣工,并交付使用。

于2010年3月,某单元顶层一房间用户使用过程中屋面漏水,墙面出现渗漏现象。墙体抹灰面脱落,屋面板出现两道缝隙,造成了重大的质量隐患。
39. 该工程已交付使用,施工单位是否需要对此承担责任?为什么?

题干: 某工程为6层砖混结构住宅,下部有高为1.8m的杂物间,住宅层高3.3m,建筑物总高21.3m,建筑面积2860平方米,每层设有钢筋混凝土圈梁和构造柱,基础两端为扩孔桩基,其余为浅带形基础。在浇筑五层楼板时,房屋整体坍塌,造成2人死亡、6人重伤。
40.建筑工程安全检查的方法有哪些?

41.某商场装修多间门面,计划进度与实际进度见表1所示,图中粗实线表示计划进度(进度线上方的数据为每周拟完工作的计划成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划与实际进度匀速进行,且各分项工程实际完成工程量与计划完成工程量相等。 计算出第4周的累积BCWP,BCWS和ACWP;
