2025年04月04日二级建造师公路工程建造师案例题33

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

1.(一)      某高速公路施工项目,全长60.3km,设计车速为120km/h,路面面层采用水泥混凝土路面施工方法,并采用滑轮式摊铺机进行施工,具体的施工方法和问题的处理如下。     (1)施工中采用塑料填板;     (2)在混凝土抗压强度达到6MPa时拆除模板;     (3)确定了最佳拌和时间进行拌和;     (4)在混凝土摊铺前做了大量的准备工作;     (5)经检查混凝土入模前的坍落度为10~30cm;     (6)采用平缝加拉杆型纵缝一次铺筑宽度为5m的路面;     (7)采用切缝机清除接缝中夹杂的砂石等后,做了灌浆处理。     问题:(一)

题干: 某施工单位承接了一座公路隧道的土建及交通工程施工项目,该隧道为单洞双向行驶的两车道浅埋隧道,设计净高5m,净宽12 m,总长1 600 m,穿越的岩层主要由页岩和砂岩组成,裂隙发育,设计采用新奥法施工、分部开挖和复合式衬砌。进场后,项目部与所有施工人员签订了安全生产责任书,在安全生产检查中发现一名电工无证上岗,一名装载机驾驶员证书过期,项目部对电工予以辞退,并要求装载机驾驶员必须经过培训并经考核合格后方可重新上岗。
隧道喷锚支护时,为保证喷射混凝土强度,按相关规范要求取样进行抗压强度试验。取样按每组三个试块,共抽取36组,试验时发现其中有2组试块抗压强度平均值为设计强度为90%、87%,其他各项指标符合要求。检查中还发现喷射混凝土局部有裂缝、脱落、露筋等情况。
隧道路面面层为厚度5 cm、宽度9m的改性沥青AC-13,采用中型轮胎式摊铺机施工,该摊铺机施工生产率为80立方米/台班,机械利用率为0.75,若每台摊铺机每天工作2台班,计划5d完成隧道路面沥青混凝土面层的摊铺。
路面施工完成后,项目部按要求进行了照明、供配电设施与交通标志、防撞设施、里程标、百米标的施工。
2.补充项目部还应完成的其他隧道附属设施与交通安全设施。

题干: 某地区公路路基雨期施工过程中突遇冷空气气温下降,昼夜平均温度-3℃以下,持续一个星期,然后气温回暖,未发生冻土现象。该路段有填有挖,且需以挖做填。土质为砂类土,施工方技术员提出为保证雨期和冬期施工质量应采用以下几条主要措施:<br>(1)在填方坡脚外挖好排水沟;<br>(2)分层填筑时,每一层表面做成2%~4%的排水横坡;<br>(3)按横断面全宽平填,每层松铺厚度按正常施工减少20%~30%;<br>(4)挖填交界处、填土低于1m处停止填筑,待气温回暖后再实施。
3.施工方技术员提出的4条措施是否合理?为什么?

题干: 某施工单位承接了-4 x20 m简支梁桥工程。桥梁采用扩大基础,墩身平均高10 m。项
目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的
江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150 m处,施工
用砂均取自这里。项目部拟就14~ 34排架组织流水施工,见表。

根据施工组织和技术要求,基础施工完成后至少10 d才能施工墩身。
施工期间,还发生了如下事件:
事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程
中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何
尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应人的失误,将一批不合格的钢筋
运到施工现场,致使墩身施工推迟了10 d开始,承包人拟就此向业主提出工期和费用
索赔。
4.针对事件3,承包人是否可以提出工期和费用索赔?说明理由。

题干: 某施工单位承接了农村公路的5×16m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用租赁摊铺机摊铺。
桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。
在施工中发生了如下事件:
事件一:施工单位购买了三套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件二:在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。
5.现场预制梁场布置一般应考虑哪些因素?

6.某高速公路跨线大桥(7×20 m+65 m+7×20 m+5×20 m)引桥上部结构为预应力钢筋混凝土箱梁,后张法施工,采用预制吊装施工工艺。预制场布设在桥位附近荒地,地势平坦,承包人根据工期要求设置10个预制台座,预制场整平压实后,浇筑台座混凝土,抹光整平检验合格后预制箱梁。为防止箱梁预拱度出现偏差,承包人严格控制模板施工质量和立模高程;严格控制张拉时箱梁混凝土强度和存梁时间。箱梁预制过程中主要检验了箱梁混凝土强度和箱梁几何尺寸,以确保梁体质量,箱梁达到规定强度后移至存梁区,箱梁按两层水平存放,层与层之间支垫枕木。为加快工程进度,该大桥承包人报监理工程师批准并以业主认可后将部分箱梁移运、安装工程分包给具有相应资质的分包人,并签订分包合同。为保证箱梁的安装质量,主要检验了箱梁安装竖直度和箱梁顶面纵向高程。安装过程中发生了1片箱梁掉落地面的事故,幸未造成人员伤亡和设备损坏。该片箱梁经检查后作报废处理,直接经济损失约6万元人民币,承包人将事故报告监理工程师,经同意后继续施工。 问题 1.补充箱梁预拱度偏差的防治措施。预制箱梁主要检验内容遗漏哪几项?存梁分层存放时枕木应支垫在箱梁什么位置? 2.承包人对部分箱梁移运和安装工程的分包属于一般分包还是指定分包?请说明理由。 3.背景资料中只给出了箱梁安装主要检验内容中的两项,请补充另外两项。 4.判断背景资料中所列箱梁掉落地面情况属于哪类质量事故?按照工程质量事故报告制度的要求,承包人对该事故的处理方法是否妥当?请说明理由。

7.(四)      某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置如下:     (1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;     (2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;     (3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。     问题:(四)

8.在大多数公路工程中材料费占工程成本的50%以上,如果加上预算材料费以外的材料消耗,则材料费占工程成本的比重更大。因此,对材料费的控制就成为公路施工企业成本控制的重点。施工企业应加强材料的计划管理,认真查明材料的需要,经过对材料的供需平衡来编制各种计划,确保材料费成本得到有效控制。材料计划主要包括哪些计划?

题干: 施工项目的成本管理是项目经理的重要任务之一,其中管理原则是成本管理的指导思想,成本控制方法是管理原则的具体体现。某桥梁工程,施工项目部为了很好地控制施工成本,拟定了如下几条管理原则:
(1)成本管理最低化原则。
(2)全面成本管理原则。
(3)成本责任制原则。
(4)成本管理有效化原则。
并制定了具体的成本控制方法:
(1)建立项目成本审核签证制度,控制成本费用支出。在发生经济业务时,须经财务人员审核签证后支付。
(2)加强质量管理,控制质量成本,也就是控制内部故障成本和外部故障成本。
(3)定期开展“三同步”检查。……材料成本在整个项目成本中的比重最大,一般可达70%左右,而且有较大的节约潜力。
因此项目部在施工开始前,用分析法确定了材料的消耗定额。由于本工程需采购大量碎石等地材,为了严格控制进场材料质量,项目部把供应商出具的材料合格证明作为签订采购合同的依据。另外,项目部还强调对施工索赔的处理,避免因未能处理好索赔而降低效益。
9.请列举材料消耗定额在施工中的两种应用。

题干: 某桥主墩基础为钻孔灌注桩,地质依次为表层2m的砾石,以下为软土。主要施工过程如下:平整场地、桩位放样、埋设护筒,采用正循环钻成孔。终孔检验合格后清孔,泥浆相对密度和沉渣厚度(30cm)均满足要求。之后,吊装钢筋笼并固定牢靠。对导管进行接头抗拉试验,试验合格后,安装导管,导管底口距孔底的距离为25cm。混凝土坍落度18cm。施工单位考虑到灌注时间较长,经业主同意在混凝土中加人缓凝剂。首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中连续均匀进行。当灌注混凝土进行到23m时,发现导管埋管,施工人员采取了强制提升的方法;灌注到30m时,出现导管堵塞,施工人员采用型钢插入法疏通导管,之后继续灌注混凝土直到完成。养生后经检测发现断桩。
10.断桩可能发生在何处,原因是什么?

题干: 某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土。当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,在K30+500~K37+800段发现已成型的石灰稳定土基层表面产生大量裂缝。
11.简述石灰稳定土基层裂缝主要防治措施。

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
12.公路工程施工的组织形成包括哪几种?

题干: 某主跨为4m × 100m预应力混凝土简支T形梁桥,主墩基础采用直径2.2m的钻孔灌注桩,设计深度为25m,采用回转钻进施工法钻孔。施工单位严格按照设计文件和相关施工技术规范的要求进行施工,为了保证工程质量、工程进度、工程安全并控制工程成本,项目经理部分别组成了工程质量控制小组、工程进度控制小组、工程安全控制小组和工程成本控制小组。
工程施工过程中,各控制小组的部分工作如下:
工程质量控制小组设置了桥梁上部结构施工中的质量控制点。
(1)预拱度的控制。
(2)拱肋拱轴线的控制。
(3)主缆架设线型控制。
(4)支座预埋件的位置控制。
(5)伸缩缝安装质量控制。
工程进度控制小组根据现场实际情况,编制了本工程施工组织设计。
工程安全控制小组提出了如下安全技术要求。
(1)高处作业操作平台的临边要设置高度为0.8m的防护栏杆。
(2)遇有七级以上大风、大浪应停止水上作业。
(3)拆除工程应自上而下进行,先拆除承重部分,后拆除非承重部分。
工程成本控制小组为了确保降低施工项目成本,达到成本最低化目的,运用了科学管理方法,将施工成本目标层层落实,定期考核评定,使各部门、各小组和个人都来关心施工项目成本。
13.你认为降低桥梁工程项目施工成本的方法和途径有哪些?

14.(四)      某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件、运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置如下:     (1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机;     (2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车;     (3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。     问题:(四)

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气
象条件,综合分析相关工程和设备的情况,对本工程的施土机械进行了选择和协调。具体施工
中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运
机.装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土 、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于石方填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
15.常用的推土机有哪几种类型?

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于土石填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
16.平地机主要用于进行哪些作业?

题干: 某高等级公路全长50.8km,路面结构为沥青混凝土,路面宽度25m,设计车速120km/h。采用两台摊铺机梯队作业,全封闭施工。本工程于某年某月某日建成通车,通车不久,发现在K8+250~K9+580段有行车抖动、跳车等现象。建设单位、监理单位、质监单位相关人员进行了现场实地考查,一致认为在长期行车荷载作用下,容易继续发展为搓板、拥包,继而导致路面早期破坏,引发交通事故。通过初步分析认为是沥青路面施工中存在问题,因此,查阅了施工单位和监理单位的施工方案及现场管理纪录。在K8+250~K9+580段施工中施工及监理现场管理记录中有如下记录:
(1)有一台摊铺机原摊铺机手生病,用一新手代替,操作紧张造成摊铺机出现故障,维修2h后继续施工,施工完后,发现找平装置未完全修复。
(2)摊铺机施工过程中停机加水、急停急转。
(3)由于维修摊铺机造成沥青混合料放置时间延长;为避免摊铺温度下降,摊铺机行驶速度加快。
17.试从施工现场记录分析造成行车抖动、跳车的原因。

题干: 某高速公路项目,路面面层为沥青混凝土,基层为级配碎石,项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
1.项目经理部由总工程师组织进行了技术交底。
2.为真正落实公司的现场技术管理制度制定了执行细则,其中,为避免放样偏位,特别强调了落实测量双检测。
3.将以下(1)、(2)、(3)三项作为沥青混凝土面层施工质量控制关键点:(1)基层强度、平整度、高程的检查与控制。(2)沥青材料的检查与试验。(3)集料的级配、沥青混凝土配合比设计和试验。①铺筑了沥青混凝土试验段;②在底面层施工前,进行了测量放样和基层清扫;③加强质量检查控制,如开工前检查、工序检查和工序交接检查等。
18.铺筑沥青混凝土试验段的目的是什么?

题干: 某公路隧道最大埋深约130m,设计净高5.0m,净宽14.0m,隧道长940m。隧道区域内主要为微风化黑云母+长花岗岩,局部有微风化煌班岩脉穿插。围岩以Ⅳ~V类为主,进口段为Ⅱ~Ⅲ类围岩,岩体裂隙不甚发育,稳定性较好。隧道区域内地表水系不发育,区域内以基岩裂隙水为主,浅部残坡积层赋存松散岩类孔隙水,洞口围岩变化段水系较发达。施工单位拟采用新奥法施工。
19.什么叫新奥法?

20.(一)      某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量为40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。     在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。     在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。     问题:(一)

21.某桥梁工程,其基础为钻孔桩。该工程的施工任务由A公司总承包,其中桩基础施工分包给B公司,建设单位委托了C公司进行监理。
A公司要求B公司在施工前复核了该工程的原始基准点、基准线和测量控制点,在经A公司技术人员审核签认后,指令B公司进行该桥桩基础的施工。该桥1号桥墩桩基础施工完毕后发现整体桩位(桩的中心线)沿桥梁中线偏移,偏移量超过了规范允许的偏差。经检查发现,造成桩位偏差的原因是桩位施工图尺寸与总平面尺寸不一致所致。于是,A公司与监理公司共同商议按以下方案处理,并由A公司指令B公司尽快组织实施。
(1)补桩;
(2)承台的结构钢筋适当调整,外形尺寸做部分改动。
问题
A公司的做法有无不妥之处?为什么?你认为应该如何做?

题干: 某二级公路跨河大桥,左岸引桥结构为11跨20m预应力混凝土简支梁桥,柱式墩,1.5m桩基础。0号桥台至6号墩桩长12~14m,靠近主桥四跨桩长超过20m。由于该河段枯水期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。

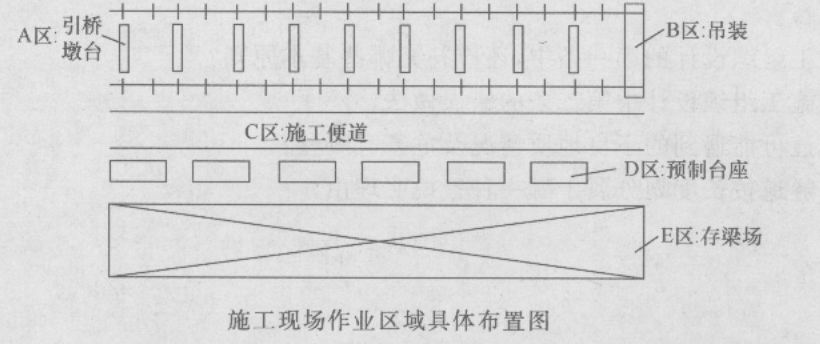

引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30cm,其下为砂砾土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E五个作业区域,具体布置如图所示。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
22.改正背景中锚板处混凝土变形开裂现场处理方法中的不妥之处。

题干: 某施工单位承接了某二级公路的普通水泥混凝土路面施工项目,合同段总长度36km,路面结构层为15cm厚级配碎石底基层、20cm厚水泥稳定碎石基层、24cm厚水泥混凝土面层,面层采用轨道摊铺机摊铺施工。钢材、水泥供应厂家由建设单位指定。施工单位对基层和面层分别组织一个专业队采用线性流水施工,其施工组织设计内容摘要如下。
摘要一:基层施工进度为每天450m,养护时间至少7d;水泥混凝土面层施工进度为每天400m,养护时间至少14d。所需最小工作面长度为3600m,其流水施工横道如图所示。
摘要二:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养护机和石屑撒布机,项目部根据实际情况调用。
摘要三:项目部要求工地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。
23.摘要三中工地试验室的做法能否保证进场水泥质量?说明理由。

24.(四)      某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要)。     (1)对于碎石提出了可松散性要求。     (2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。     (3)对于水泥提出了针入度的要求。     该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。     在工程施工中还发生了如下事件:     事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。     事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。     事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。     问题:(四)

25.某高速公路施工项目,全长60.3km,设计车速为120km/h,路面面层采用水泥混凝土路面施工方法,并采用滑轮式摊铺机进行施工,具体的施工方法和问题的处理如下: (1)施工中采用塑料填板。 (2)在混凝土抗压强度达到6.0 MPa时拆除模板。 (3)确定了最佳拌和时间进行拌和。 (4)在混凝土摊铺前做了大量的准备工作。 (5)经检查混凝土入模前的坍落度为±2.1 cm。 (6)采用平缝加拉杆型纵缝一次铺筑宽度为5m的路面。 (7)采用切缝机清除接缝中夹杂的砂石等后,作了灌浆处理。 问题 1.采用滑轮式摊铺机进行施工是否正确?如不正确,应采用何种施工机械? 2.该工程中具体的施工方法和对问题处理有何不妥?并改正。 3.应根据什么确定水泥混凝土的最佳拌和时间? 4.进行混凝土面层铺筑前的准备工作有哪些? 5.在什么时候应设纵向施工缝?在什么时候应设横向施工缝? 6.灌缝时,对填缝料的养生期有何规定?

题干: 某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层
节理、裂隙发育,富含裂隙水。隧道全长800 m,设计净高5m,净宽12 m,为单洞双向行驶的
两车道隧道。
施工单位针对该项目编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等
内容。拟采取二台阶开挖方法施工,施工顺序如图所示,并按①→⑨的顺序作业。针对
该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
26.施工单位编制的应急预案属于哪一类?除此之外,应急预案还有哪些种类?

题干: 某高速公路工程项目,施工项目经理部为了更好地对施工现场材料进行管理,根据工程的
性质、工期和施工条件,同时考虑材料供应市场情况的影响,对施工主要材料提出了如下要求。
(1)使用土质材料时必须了解其主要的物理机械特性。
(2)用于施工的粗集料应具有足够的强度和耐磨性,并且清洁、干燥、无风化、无杂质。
(3)施工用石粉应采用合成性岩石磨制的石粉,并且不应含泥土杂质和团粒。
(4)施工用水泥中的氧化镁和三氧化硫含量应符合规定。
(5)用于路面底层的粉煤灰应按等级使用。
(6)施工用水泥凝土中的水泥应采用专用水泥。
(7)施工中用沥青材料和钢材必须符合各项规定。
27.公路工程施工用水泥中的氧化镁和三氧化硫的含量是如何规定的?

题干: 某二级公路跨河大桥,左岸引桥结构为11跨20 m预应力混凝土简支梁桥,柱式墩,1.5 m桩基础。墩桩长12~14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。
引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E五个作业区域,具体布置如下图所示。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
28.就左岸靠近主桥四跨的桩长情况,该段引桥桩基采用人工挖孔方法施工是否恰当?说明理由。

题干: 某高速公路,全长37 km,设计车速130 km/h,路面基层采用粒料基层,施工方法采用填隙碎石施工,施工单位为了保证公路基层的施工质量,从碎石的备料、运输摊铺、撒铺等方面采取了有效的措施。
29.对粗碎石的运输有何要求?

题干: 某公路工程项目,经过招标投标确定了一家施工单位承担了该公路工程项目的总承包任务,双方签订了总承包合同,该承包商由于某些原因,将该工程的一部分工程经监理工程师批准后,分包给另外一家承包商来施工,总承包商和分包商签订了工程分包合同。总承包商为了加强施工物资采购,采用了公开招标方式选择供应商;经过招标投标过程,确定了一家供应商,双方签订了施工物资采购合同。
30.公路工程项目分包合同的主要内容有哪些?

31.(三)      某市拟兴建一条中心城区通往新区的6车道二级城市道路,全长15.8km,该城市道路要横跨110国道。总承包单位编制了交通综合系统工程施工组织设计,在编制过程中,结合了项目总体施工组织设计的基本内容,并根据交通工程施工的自身特点,充分考虑了其他内容。在具体的编制过程中,总承包单位进行了现场调研,分析了有关资料,并全面了解了社会需求、工程概括和施工条件后,确定了施工方案,选择了施工工艺,安排了施工顺序,制订了控制计划和施工措施。与此同时,总承包单位编制了绿化工程施工组织设计。     问题:(三)

题干: 某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核。在结合项目施工方案、施工手段和施工工艺等的基础上,针对项目不同的管理岗位人员,分别确定了成本目标责任制,现摘录该施工单位合同预算员的管理责任如下:
(1)参加对外的经济合同的谈判和决策;
(2)科学合理地布置施工现场平面,为文明施工、减少浪费创造条件;
(3)及时反馈和研究工程发生的变更,做好索赔,增加收入;
(4)严格执行限额领料制度;
(5)根据需要安排机械施工,减少机械使用成本;
(6)控制非生产支出。
32.简述财务成本人员的成本管理责任有哪些?

题干: 某桥梁重力式桥台,基础尺寸为10m×8.0m×10m,地质条件为覆盖层厚3.5m的含水量较大的黏性土和1.5m厚的强风化泥岩,下为中风化泥岩,基础嵌入中风化泥岩1m。地下水位处于原地面以下100cm。根据该桥台的水文地质,施工单位在基坑开挖过程中采取了挡板支护的加固措施,防止边坡不稳造成塌方。
33.采用混凝土加固坑壁的基坑开挖是否合适?为什么?
