某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5 000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。 施工前施工单位向工程师提交了施工组织设计和施工进度计划(见下图)。 该工程在施工过程中出现了如下事件。 事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。 事件2:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元、工作E持续时间延长30天。 事件3:因施工期间钢材涨价而增加材料费7万元。 针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
11.该工程的关键线路是( )。
12.根据《建设工程施工合同(示范文本)》(GF—99—0201),承包人未在索赔事件发生后28d内发出索赔意向通知,将失去请求补偿的索赔权利,说明施工索赔具有( )。
13.编制项目建议书属于建设工程项目全寿命周期( )。

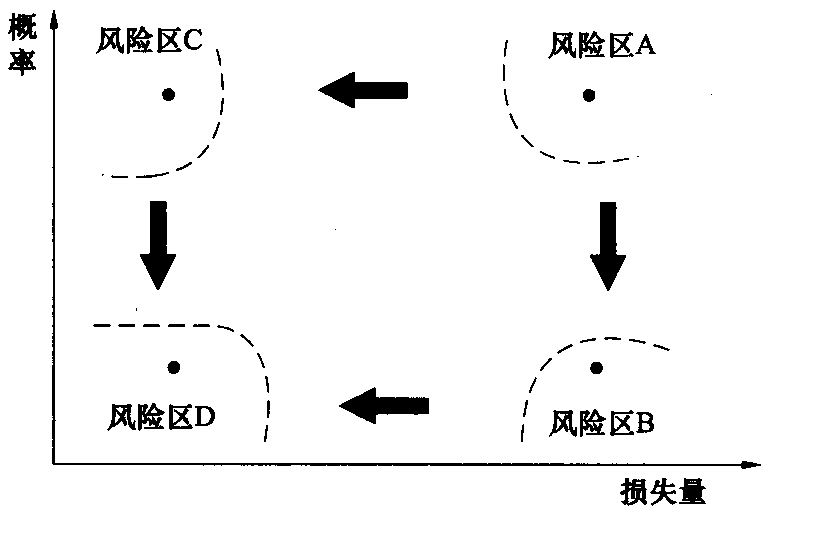

14.按照《建设工程项目管理规范》(GB/T 50326—2006)中风险评估等级,下图所示的事件风险量区域中,风险等级最高的区域是( )。
15.在施工成本动态控制过程中,当对施工成本计划与实际施工成本进行比较时,成本的计划值是( )。
16.编制施工机械台班使用定额时,施工机械必须消耗的时间包括有效工作时间、不可避免的中断时间以及( )。
17.若施工企业所能依据的定额齐全,则在编制施工作业计划时宜采用的定额是( )。
18.分部分项工程成本分析的预算成本来源是( )。
19.根据《建筑安装工程费用项目组成》(建标[2003]206号),施工企业生产工人的劳动保护费应计人建筑安装工程( )。
20.网络图中工作之间相互制约或相互依赖的关系称为逻辑关系,包括( )。
21.施工项目技术负责人每天在施工日志上对当天的施工质量和进度情况进行详细记载,属于项目目标动态控制过程中( )的工作。
22.由于承包人责任引起的暂停施工,如承包人在收到监理人暂停施工指示后( )d内不认真采取有效的复工措施,造成工期延误,可视为承包人违约。
23.确定施工成本偏差的严重性和偏差产生的原因,是施工成本控制过程中( )阶段要解决的问题。
24.施工安全生产必须坚持( )的原则,不断提高企业安全管理水平。
25.根据GB/T 19000—2000质量管理体系标准,质量管理就是确定和建立质量方针、质量目标及职责,并在质量管理体系中通过( )等手段来实施和实现全部质量管理职能的所有活动。
26.在某工程双代号网络计划中,工作M的最早开始时间为第15d,其持续时间为7d。该工作有两项紧后工作,它们的最早开始时间分别为第27d和第30d,最迟开始时间分别为第28d和第33d,则工作M的总时差和自由时差( )d。
题干:
某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5 000元。乙方按时提交了施工方案和施工网络进度计划(见下图),并得到甲方代表的同意。 实际施工过程中发生了如下几项事件。 事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。 事件2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。 事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。 事件4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。 事件5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为队0.9万元。 其余各项工作持续时间和费用均与原计划相符。
27.该工程实际工期为( )天。
28.小型项目或大型项目子项目的施工进度计划采用( )的方法编制。
29.运用动态控制原理控制施工质量时,质量目标除各分部分项工程的施工质量外,还包括( )。
30.某混凝土工程,6月份计划工程量为5000立方米,计划单价为400元/立方米;而6月份实际完成工程量为4000立方米,实际单价为410元/立方米,则该工程6月份的进度偏差为( )万元。
题干:
某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5 000元。乙方按时提交了施工方案和施工网络进度计划(见下图),并得到甲方代表的同意。 实际施工过程中发生了如下几项事件。 事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工15个工日。 事件2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。 事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。 事件4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。 事件5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为队0.9万元。 其余各项工作持续时间和费用均与原计划相符。
31.乙方可得到的工期补偿为( )天。
32.建设工程监理工作性质具有的特点不包括( )。
33.施工现场安全“五标志”中,“佩戴安全帽”属于( )标志。
34.施工现场外围设置的围挡不得低于( )m,以便避免或减少污染物向外扩散。
35.由于监理工程师原因引起承包商向业主索赔施工机械闲置费时,承包商自有设备闲置费一般按设备的( )计算。
36.某钢筋混凝土结构项目工程,施工完成几个月后,发现墙体表面出现裂缝宽度为0.4mm的裂缝,但不影响使用功能和外观的要求,则对该质量问题的一般处理方法是( )。
37.根据《建筑安装工程费用项目组成》(建标[号),下列费用中应计入企业管理费的是( )。
38.建筑工程采用的主要材料、半成品、成品、建筑构配件等均应进行现场验收。凡涉及工程安全及使用功能的有关材料,应按各专业工程质量验收规范规定进行复验,并应经( )检查认可。
39.施工进度目标的逐层分解是从( ),逐步地由宏观到微观,由粗到细编制深度不同的进度计划的过程。
41.全国统一定额、行业定额和企业定额是建设工程施工定额按( )进行的分类。
42.在计算双代号网络计划的时间参数时,工作的最早开始时间应为其所有紧前工作( )。
43.根据《标准施工招标文件》,现场地质勘探资料、水文气象资料的准确性应由( )负责。
|
|
|
