一、建造师案例题

1.某工业厂房的动力站安装工程。该工程的总承包商项目经理部坚持“安全第一、预防为主”方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施,并做了交底。

2.     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。                                                两台起重机的最佳使用工况 汽车式起重机 吊车臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 7 75.5      注:如果用抬吊时,不均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题:汽车式起重机吊车臂长/m作业半径/m额定负荷/t200t24.4971170t22.7775.5

题干: 某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800kVA),电动机采用三相异步电动机。
该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40摄氏度左右,且在清洗注油后即开始加电压试验,变压器安装完成后静止5h再开始进行交流耐压试验。
三相异步电动机在检查过程中经电气试验发现质量可疑。
3.机电设备工程项目设备检验的工作内容包括哪些?

4.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

5.     某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。                                                两台起重机的最佳使用工况 汽车式起重机 吊车臂长/m 作业半径/m 额定负荷/t 200t 24.4 9 71 170t 22.7 7 75.5      注:如果用抬吊时,不均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题:汽车式起重机吊车臂长/m作业半径/m额定负荷/t200t24.4971170t22.7775.5

6.(四)      某管道安装工程项目,有A、B、C三家潜在投标人,A投标人近期施工任务已经饱和,但企业考虑到该管道工程项目的利润丰厚,为了使企业增效,决定投标。B投标人投标时在确定了总价的前提下,适当调整了各分项工程的报价,使得该报价既不影响总报价又可在中标后获得较好的经济效益。C投标人在投标决策时,结合自身技术实力、经济实力、管理实力和业绩信誉实力综合考虑了影响该工程项目投标决策的客观因素后决定放弃投标。     问题(四)

7.(二)          某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。     情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。     情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。     情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。     情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。     问题(二)

题干: A安装公司承包了某6层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车吊吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。
8.由于装饰工程设计变更增加的新项目,在结算时A公司向业主索赔费用应按照什么方法确定?

9.(一)      某机电总承包公司通过投标承接了一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题(一)

题干: 某机电设备安装公司承包了一台带换热段的分离塔和附属容器、工艺管道的安装工程。合同约定,分离塔由安装公司制造或订货,建设单位提供制造图纸。由于该塔属压力容器,安装公司不具备压力容器制造和现场组焊资格,故向某具备资格的容器制造方订货。安装公司为了抢工期,未办理任何手续,在分离塔运抵现场卸车后,直接就吊装就位,并进行后续的配管工程。
在工程实施过程中,出现了以下事件:
事件一:在管道系统压力试验中,塔进、出口管道上的多个阀门发生泄漏。检查施工记录,该批由建设单位供货的阀门在安装前未进行试验。安装公司拆卸阀门并处理;后重新试压合格,工期比原计划延误6天。安装单位就工期延误造成的损失向建设单位索赔,遭到建设单位拒绝。
事件二:在联动试运行中,分离塔换热段管板与接管连接的多处焊缝泄露,试运行中止。安装单位对塔泄漏处进行了补焊处理后,再次启动试运行,而塔的原漏点泄漏更加严重,不得不再次停止试运行。分析事故原因,确定是由分离塔质量问题引起,但未查到分离塔的出厂质量证明文件和现场交接记录。由于分离塔待修停工,使该项目推迟竣工投产2个月。为此,建设单位要求安装单位承担质量责任并赔偿全部经济损失。
10.说明建设单位拒绝安装单位对事件一提出索赔的理由。

11.     某特种设备安装工程项目。业主与施工总承包企业签订了施工总承包合同,由于该施工总承包企业的施工设备不能到位,便将某专业性很强的非主体、非关键工程分包给具有相应资质条件的专业承包企业,并签订了专业承包合同,专业承包企业将钢筋、混凝土、脚手架、模板作业又分包给某劳务分包企业,并签订了劳务分包合同。     施工总承包企业为了选择一家合格的物资供应商在大批量采购时采用“询价—报价”方式选择了一家供应商,双方签订了物资采购合同;某次物资供应商提供的物资规格不符合合同规定,双方发生争执。     问题

12.(一)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。         附加说明:     1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。     2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。     A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(一)

13.(二)          某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。     情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。     情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。     情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。     情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。     问题(二)

14.某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗、劳动强度低的焊接方法,决定采用电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤。事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。

15.     某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题

16.     某机械设备安装工程项目.业主拟通过招标确定施工承包商。业主经过资格预审确定了A、 B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:     A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。     B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。     C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。     D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10天的条件。     E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。     F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。      问题

17.(四)      某起重运输设备安装工程项目,承包方为了满足施工要求,针对其专业技术要求编制了两个施工方案,施工方案编制完成后,组织了相关人员对其进行了技术经济分析和比较,经过对其进行技术经济分析和比较后,确定了其中一个施工方案为本工程项目的优选施工方案。     起重运输设备按合同规定的时间提前安装完毕,为了不影响建设单位对设备的性能试验,监理工程师要求施工总承包商尽快进行验收。     问题(四)

题干: 某机电设备安装公司承包了一台带换热段的分离塔和附属容器、工艺管道的安装工程。合同约定,分离塔由安装公司制造或订货,建设单位提供制造图纸。由于该塔属压力容器,安装公司不具备压力容器制造和现场组焊资格,故向某具备资格的容器制造厂订货。安装公司为了抢工期,未办理任何手续,在分离塔运抵现场卸车后,直接就吊装就位,并进行后续的配管工程。在工程实施过程中,出现了以下事件:一、管道系统压力试验中,塔进、出口管道上的多个阀门发生泄漏。检查施工记录,该批由建设单位供货的阀门在安装前未进行试验。安装公司拆卸阀门并处理完后重新试压合格,工期比原计划延误6d。安装单位就工期延误造成的损失向建设单位索赔,遭到建设单位拒绝。二、在联动试运行中,分离塔换热段管板与接管连接的多处焊缝泄漏,试运行中止。安装单位对塔泄漏处进行了补焊处理后,再次启动试运行,而塔的原漏点泄漏更加严重,不得不再次停止试运行。分析事故原因,确定是由分离塔质量问题引起,但未查到分离塔的出厂质量证明文件和现场交接记录。由于分离塔待修停工,使该项目推迟竣工投产2个月。为此,建设单位要求安装单位承担质量责任并赔偿全部经济损失。
18.安装单位在分离塔安装前应根据什么规定、申办何种手续?安装单位对分离塔进行补焊作业有什么不妥?

19.     某机械设备安装工程项目.业主拟通过招标确定施工承包商。业主经过资格预审确定了A、 B、C、D、E、F六家投标人作为潜在投标人,这六家潜在投标人在投标时出现以下情况:     A投标人在编制投标文件时主要依据设计图样、工程量表、其他投标人的投标书、有关法律法规等。     B投标人在编制投标文件时,首先确定了上级企业管理费及工程风险和利润,接着开始计算工料及单价。     C投标人在编制施工方案时,主要从工程量要求、技术要求、施工设备要求、施工利润要求、质量要求等五个方面综合考虑。     D投标人的投标文件按照招标文件的各项要求编制后,另外附加了工期需延长10天的条件。     E投标人在投标截止时间前递交了一份补充文件,提高了投标报价。     F投标人的投标组织机构由本单位的经营管理人员和专业技术人员组成。      问题

20.     某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为2℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题

题干: 某空调安装公司承接某综合性设施的通风空调系统安装工程,该工程包括风管及设备安装、防腐保温、系统调试等项目。该工程施工项目经理部为了确保工程安装质量,使施工能够顺利进行,确定了关键技术,并对其提出解决的对策。该工程施工项目经理部制定的关键技术的管理工作程序为:工程策划图纸会审建立组织确定关键技术编制技术文件落实资源作业交底必要的实验实施关键技术检查改进评价。
21.空调工程的风管系统施工主要有哪几个环节?

22.某机电安装工程公司承担了一机电工程项目的安装任务,合同工期为120天,合同价款为300 万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计。该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计。在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度;     (2)编制安全使用计划,确定施工成本管理目标;     (3)采用先进的施工技术;     (4)提出风险应对策略。

题干: 某机电安装公司承担了某钢厂新厂区油罐组焊,燃气、氧气管道安装施工,设计要求焊缝进行射线无损探伤检查。强度试验采用气压试验方法。
该公司在编制施工方案时,对油罐组焊、管道焊接方案采用综合评价法进行了技术经济比较,选定了最优方案。
管道焊后经射线探伤发现焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析,经查验,工艺文件已按程序审批,并进行了技术交底。但焊接记录中有部分焊材代用,部分焊机不符合要求,焊缝外观检查有漏检。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。
项目部根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安全技术措施。
23.指出焊接方案的技术效率应从哪些方面进行比较。

题干: 某机电工程公司承接了一座110 kV变电站建设项目,工期一年,时间紧、任务重。对此,该公司首先在内部组织了施工进度计划、施工生产资源、工程质量、施工安全、卫生及环境管理等协调工作,以便工程顺利展开;其次明确各级各类人员的安全生产责任制,以加强项目的安全管理;其三,施工过程中公司组织了与工程对应的季节、专业和综合等安全检查,以保障施工过程安全。该变电站地处偏僻地区,施工时,暂无电源供给,为加快施工进度,该公司自行采用自备电源组织了施工。变压器经开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封性试验,但在通电过程中烧毁。
24.公司组织的与工程对应的安全检查中,除背景资料指出的检查外还有哪些?安全检查的重点是什么?

25.     某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行吏底,然后由分包单位组织施工。     问题

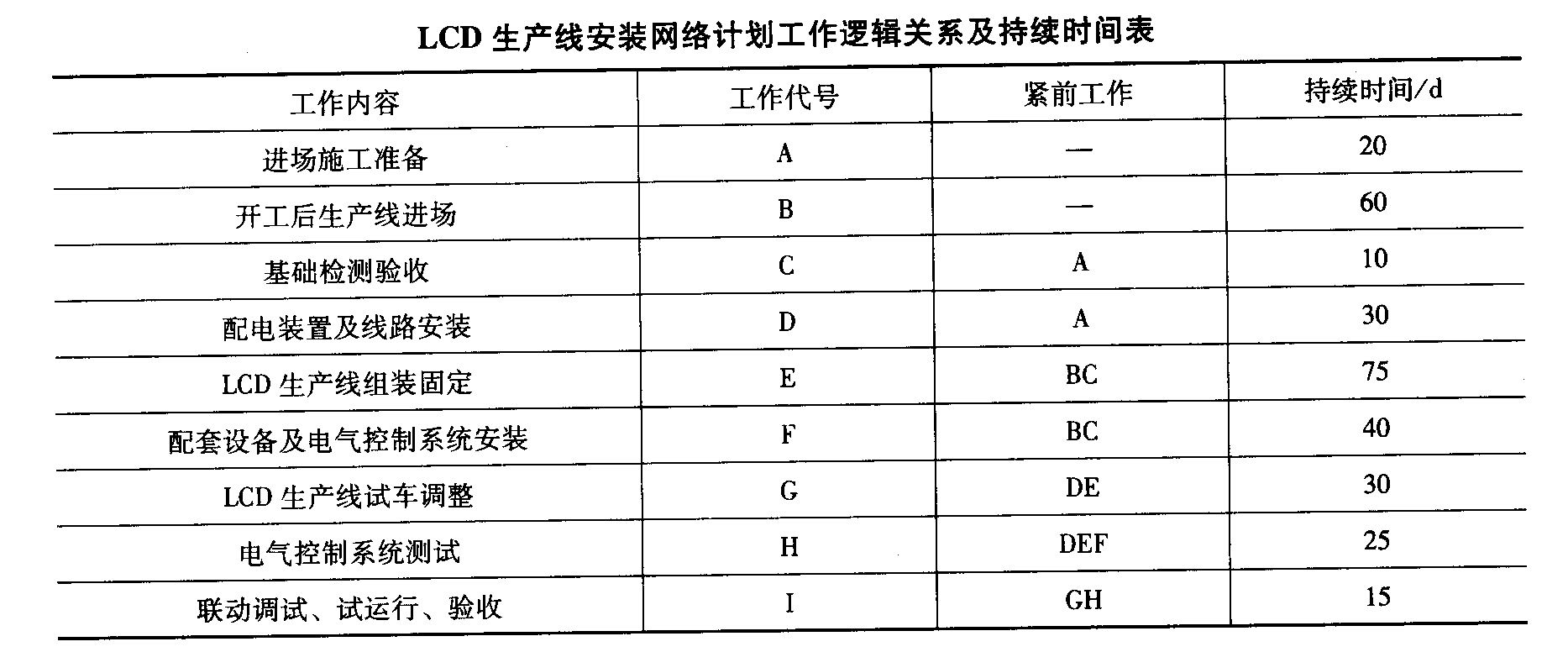

题干: 南方电子电气有限公司(建设单位)新建液晶屏( LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。

A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间延长为30d。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7d。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
26.LCD生产线设备晚到7d,是否影响总工期?说明理由。

27.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

28.(二)      某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车式起重机各一台。200t、170t汽车式起重机吊索具重量均为2t。由于现场条件限制,两台起重机的最佳使用工况如表3-2。      表3-2   两台起重机的最佳使用工况 汽车式起重机/t 吊车臂长/m 作业半径/m 额定负荷/t 200 24.4 9 71 170 22.7 7 75.5      注:如果用抬吊时,小均衡荷载系数取1.1。     项目技术负责人组织编制了吊装方案并经项目经理审核、批准。     问题汽车式起重机/t吊车臂长/m作业半径/m额定负荷/t20024.497117022.7775.5

题干: 某公司承担一项机电改建工程,工程量主要为新建4台5000立方米原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。
针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。
在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。
项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。
罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投入使用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。
29.在焊接反应器时,电焊作业存在哪些风险?

30.某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     施工过程中的部分施工工序和要点如下。     (1) 坚持先交接试验后通电运行、先接电启动后模拟动作的基本原则。     (2) 在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3) 在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4) 在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5) 所有电气试运行时必须在空载状态下进行。     (6) 电气设备安装技术人员应配合土建工程进行预留和预埋工作

31.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

32.(三)      某机电安装工程公司承担了一项机电工程项目的安装任务,合同工期为120d,合同价款为300万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度。     (2)编制资金使用计划,确定施工成本管理目标。     (3)采用先进的施工技术。     (4)提出风险应对策略。     问题(三)

33.     某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况:     情况一:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。     情况二:该机电安装工程公司根据质量监督和检验部门编制的经批准的施工组织总设计进行施工。     情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。     情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。     情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。     问题

34.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

35.(一)      某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

36.(二)      某公司承担一项机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投入使用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题(二)

题干: 政府投资的某机电工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件:
事件一:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380天作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金额汇总有误。
事件二:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位以中标单位再次新报价签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件三:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点,坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件四:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份《设计修改建议书》,提交给设计单位。
事件五:施工开始前,G单位向专业监理工程师报送了《施工测量放线报验表》,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
37.事件五中,专业监理工程师还应检查、复检哪些内容?

38.     某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况:     情况一:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。     情况二:该机电安装工程公司根据质量监督和检验部门编制的经批准的施工组织总设计进行施工。     情况三:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。     情况四:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。     情况五:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。     问题

39.(二)          某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。     情况1:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等。     情况2:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。     情况3:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。     情况4:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障、电气管线故障、给排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。     问题(二)

题干: 某电力建设公司将一电厂循环流化床锅炉安装工程进行邀请招标。某机电安装公司依据电力建设公司工程项目招标文件给定的工程量清单内容,以及采用综合单价法计算的要求,综合施工方案和企业定额等编制了投标报价文件。该公司以低价中标,与电力建设公司签订了固定总价合同。
机电安装公司虽然对工业锅炉安装比较熟悉,但对电厂循环流化锅炉安装工程缺少经验,对施工图分析不够,材料费估算有遗漏,二次搬运费和不可预见费估计偏低。加之在施工期间材料上涨,人工费提高;锅炉烟气采用电除尘和干式除尘系统与其他连接系统界定不明;电力建设公司提供的工程量有误。为此,机电安装公司向电力建设公司提出费用调整和索赔。
40.机电安装公司编制投标报价还应考虑哪些因素?

题干: 某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。
在合同履行过程中发生以下情况:
情况1:该机电安装工程公司根据监理单位编制的设备监造大纲,派有资格的专业技术人员到设备制造现场进行监造工作。
情况2:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。
情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。
情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。
情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。
41.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?

42.     某施工企业通过投标获得了某机电安装工程的施工总承包任务,该施工企业中标后的第10天与业主签订了固定总价机电安装施工总承包合同。随后,该施工企业将部分主体工程分包给具有相应资质条件的分包人,并签订了分包合同。施工总承包合同中约定的合同工期为380天,而依施工预算定额该工程工期应为360d。在合同履行过程中,施工总承包单位发现施工图设计文件中提供的某些工程尺寸有误,遂提出更正。     问题

43.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题
做题计时:00:00:00
