一、建造师案例题

题干: 一个施工项目,材料费往往占了施工成本的绝大部分,如果加上预算材料费以外的材料消耗,则材料费占工程成本的比重更大。因此,对材料费的控制就成为公路施工企业成本控制的重点。在工程的整个实施期间,必须有严格的材料计划和管理制度,确保材料费成本得到有效控制。某特大桥梁施工项目部拟定了如下两条材料计划的原则韧要求:
(1)做到经济合理、切实可行;
(2)各部门对材料严格审校。同时拟定了材料需要量计划,并由此确定了材料采购计划。
1.材料计划主要包括哪些计划?

题干: 某施工单位承接了2 km的山区二级公路工程项目,其中包含一座长260 m的双车道隧道。隧道进口洞顶覆盖层较薄,出口段的路堑地段受落石和塌方危害,隧道进出口段均设置12 m的拱式明洞。其中进口段的路堑对明洞有偏压,路床有软基处理,出口段的路堑对明洞无偏压。
隧道开挖后,及时修筑了第一次衬砌,通过施工中的监控量测,确定围岩变形稳定后,修筑防水层及进行第二次衬砌。
隧道洞口段路面采用水泥混凝土路面,路面结构层自上而下为:20 cm厚C30水泥混凝土面层;20 cm厚水泥稳定碎石层;20 cm厚填隙碎石基层。路面施工完成后进行了隧道通风、照明设施的施工。
隧道通车后,在进口段发现路面出现横向裂缝,施工单位对出现裂缝的原因进行调查分析,发现该段基层顶面标高比设计标高平均高出5 cm,而混凝土制备、浇筑工艺、养生都满足要求,切缝及时。
2.补充隧道中还需要施工的其他附属设施。

题干: 某桥采用25m×4m预应力混凝土空心板梁,施工采用预制安装,后张法施工工艺。施工单位设置的常见质量控制点有:支座预埋件的位置控制、板梁之间的高差控制、梁体之间现浇带混凝土质量控制以及伸缩缝安装质量控制。
3.请指出施工单位设置该预制板梁的常见质量控制点缺项部分。

题干: 承担某公路工程项目施工任务的某施工单位,根据有关文件和资料对该公路工程质量控制设置了关键点。该工程技术总负责人负责对技术文件、报告、报表进行了审核和分析,在具体施工中遇到以下情况:
(1)由于第三方的原因,该工程被迫停工,停工时项目经理组织有关人员对其质量进行了检查,均合格,停工15d后复工,项目经理在未检查的情况下指示断续施工。
(2)在某关键工序施工完毕后,为确保工序合格,由施工人员对其质量进行自检后,达到合格标准,紧接着便开始下道工序的施工。
4.公路工程质量控制关键点要根据哪些文件和资料的要求设置?

5.某桥梁工程,其基础为钻孔桩。该工程的施工任务由A公司总承包,其中桩基础施工分包给B公司,建设单位委托了C公司进行监理。
A公司要求B公司在施工前复核了该工程的原始基准点、基准线和测量控制点,在经A公司技术人员审核签认后,指令B公司进行该桥桩基础的施工。该桥1号桥墩桩基础施工完毕后发现整体桩位(桩的中心线)沿桥梁中线偏移,偏移量超过了规范允许的偏差。经检查发现,造成桩位偏差的原因是桩位施工图尺寸与总平面尺寸不一致所致。于是,A公司与监理公司共同商议按以下方案处理,并由A公司指令B公司尽快组织实施。
(1)补桩;
(2)承台的结构钢筋适当调整,外形尺寸做部分改动。
问题
A公司的做法有无不妥之处?为什么?你认为应该如何做?

题干: 某10m×25m预应力混凝土简支空心板梁桥,采用预制吊装,后张法施工。桥位处有一大块空地可作为预制场,地质情况为0.5m的强风化层,下为中风化砂岩。施工单位A采用定型钢模板预制板梁。
6.张拉板梁预应力筋时,有何技术要求?

题干: 某施工单位承接了某二级公路E3标段(K15+000~25+000)路基工程施工。由于该标段工程量集中,工期紧张,项目部对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。该标段作为一个单位工程,划分了分部、分项工程,依据质量检验评定标准对分项工程进行评分,项目部按优、良、合格、不合格四个等级来评定工程质量。项目部还根据不同管理层次和职能对采用新技术、新材料、新工艺的各环节设置了质量控制关键点,以便进行重点监控。项目部在抓质量的同时,也注重安全生产。在K23 I- 200~K24+100路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内人员、牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。石方路基施工完成后,项目部实测了压实度、纵断高程、中线偏位、宽度、横坡、边坡平顺度,各项指标均满足相应标准和要求。
7.补充石方路基实测项目。

8.某高速公路设计车速为130km/h,全长35km路面面层为三层沥青混凝土结构,1~20km的地基土为湿陷性黄土,20~35km之间的地基土为膨胀土,在膨胀土路基施工过程中发生如下情况: (1)用强膨胀土作为路填料。 (2)挖方地段当挖到距路床顶面以上20 cm时,停止继续向下开挖,并挖好了临时排水沟。 (3)在路堤与路堑交界地段,采用了台阶方式搭接,其搭接长度为1.5 m,并碾压密实。 (4)挖方边坡一次性挖到设计线,并立即做了浆砌护坡封闭。 问题 1.湿陷性黄土地基常用的处理方法有哪几种? 2.湿陷性黄土地区地基陷穴的处理方法有哪几种?各自的适用范围如何? 3.逐条判断施工单位在膨胀土路基施工过程中发生的情况是否妥当?并说明原因或改正不妥之处。

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
9.混合料的运输中应注意的主要问题是什么?

题干: 某公路工程项目,经过招标投标确定了一家施工单位承担该公路工程项目的总承包任务,双方签订了总承包合同,该承包商由于某些原因,将该工程的一部分工程经监理工程师批准后,分包给另外一家承包商来施工,总承包商与分包商签订了工程分包合同。总承包商为了加强施工物资采购,采用了公开招标方式选择供应商;经过招标投标过程,确定了一家供应商,双方签订了施工物资采购合同。
10.公路工程项目施工物资采购合同的主要条款有哪些?

11.(四)      某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要)。     (1)对于碎石提出了可松散性要求。     (2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。     (3)对于水泥提出了针入度的要求。     该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。     在工程施工中还发生了如下事件:     事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。     事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。     事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。     问题:(四)

12.某施工单位中标承包某段公路沥青混凝土路面施工,按照我国现行《公路沥青路面童工技术规范》(JTJ032-94)规定进行了沥青混凝土配合比设计,分目标配合比设计、生产配合比设计和生产配合比验证三个阶段完成。除马歇尔试验外,在沥青混凝土配合比设计中还应做哪些试验?

13.某桥梁工程,施工单位为了防止钻孔灌注桩出现断桩现象和桥梁钢筋混凝土结构出现构造裂缝,采取了一系列的措施。由于施工单位的措施得力,该桥梁工程未出现钻孔灌注桩断桩和钢筋混凝土结构裂缝现象。 问题 1.桥梁工程钻孔灌注桩断桩的防治措施有哪些? 2.桥梁工程钢筋混凝土结构的构造裂缝的防治措施有哪些?

题干: 某施工单位承接了一条长21 km的二级公路的路基、路面工程,路基宽12 m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。②各工点、各工序测量原始记录,观测方案布置图,放样数据计算书。……
K6+280~K6+910为土质路堑,平均挖方深度约13 m,最大挖深21.2 m,路段土质为细粒土。施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象。经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。
14.逐条判断测量管理制度中第(1)、(2)、(3)、(4)条是否正确,并改正错误之处。

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
15.施工单位采用液压旋挖钻孔机进行钻孔施工是否合理?若不合理,最好选择哪种设备?

16.某大桥工程施工项目,基础的开挖采用明挖基础施工方法;在围堰施工时采用双壁钢围堰施工,其施工工序为:钢套箱制作→就位→下汽→清基和浇筑水下混凝土→拆除钢套箱:基坑排水施工采用帐幕法施工;地基的加固方法采用换填法。双壁钢围堰施工的施工工序有何不妥?请改正。

题干: 某主跨为4×100m预应力混凝土简支T梁桥,主墩基础采用直径2.2 m的钻孔灌注桩,设计深度为25 m,采用回转钻进施工法钻孔。施工单位严格按照设计文件和相关施工技术规范的要求进行施工,为了保证工程质量、工程进度工程安全和控制工程成本,项目经理部分别组成了工程质量控制小组、工程进度控制小组、工程安全控制小组和工程成本控制小组。
工程施工过程中,各控制小组的部分工作如下。
工程质量控制小组设置了桥梁上部结构施工中的质量控制点是:
(1)预拱度的控制。
(2)拱肋拱轴线的控制。
(3)主缆架设线型控制。
(4)支座预埋件的位置控制。
(5)伸缩缝安装质量控制。
工程质量进度控制小组根据现场实际情况,编制了本工程施工组织设计。
工程安全控制小组提出了如下安全技术要求:
(1)高处作业操作平台的临边要设置高度为0.8m的防护栏杆。
(2)遇有7级以上大风、大浪应停止水上作业。
(3)拆除工程应自上而下进行,先拆除承重部分,后拆除非承重部分。
工程成本控制小组为了确保降低施工项目成本,达到成本最低化目的,运用了科学管理方法,将施工成本目标层层落实,定期考核评定,使各部门、各小组和个人都来关心施工项目成本。
17.逐条判断工程安全控制小组提出的安全技术要求是否妥当?如不妥,请改正。

题干: 某道路工程项目,施工总承包单位项目经理部根据该工程作业内容、土质条件,运距和气象条件,综合分析相关工程和设备的情况,对本工程的施工机械进行了选择和协调。具体施工中的部分工程施工机械的配置是:
(1)对于清基和料场准备等路基施工前的准备工作,选择的施工机械与设备主要有铲运机、装载机、自卸汽车和平地机。
(2)对于石方开挖工程,选择的机械与设备主要有推土机、铲运机、挖掘机、凿岩机和自卸汽车。
(3)对于土石填筑工程,选择的机械与设备主要有平地机、推土机、洒水车和挖掘机。
18.水泥混凝土路面施工主要机械设备有哪些?

题干: 某施工单位承包了一条21.7 km的二级公路,路面面层为沥青混凝土,基层为水泥稳定碎石。其中K22+300~K22+700路段,地面横坡陡于1:5,填方平均高度为12 m左右。施工单位填筑前,对地基原状土进行了检测,土的强度符合要求,然后对地基进行了压实处理。由于前后路段开挖后,可调运利用的填料主要是石方,为节约用地,降低建设成本,在请示建设单位后,施工单位将填土路基变更为填石路基,边坡为1:1.5。为了加快施工进度,采用了倾填的方式进行施工,在路床底面下1.0 m范围内改为分层填筑并压实。在整个施工过程中,施工单位对石方路基进行了质量检验。路堤填筑完毕后不久,该路段出现了部分边坡坍塌。经处理后,该项目通过验收,评定为合格工程。
19.背景资料中的“设计变更”,是否符合变更设计制度的要求?为什么?较大问题的变更如何处理方为有效?

题干: 某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。
施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。
为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。
在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。
20.桥梁工程中,选择施工机械的一般原则是什么?

题干: 某公路工程全长67km,计算行车速度为100km/h,按高速公路标准设计。全线设置11座互通式立交桥、22座分离式立交桥、10座大桥、72座中小桥等。总投资为50.0354亿元。工程2003年4月开工,2005年底竣工通车。
某路桥公司通过竞标承接该项目的施工任务。由于该项目时间紧、任务重,为了保证公司在该项目中取得较好的权益,该工程项目部决定采用工程施工项目的成本管理,并制定了一系列降低成本的措施,内容如下:
(1)进行合同交底,使项目经理部全面了解投标报价、合同谈判、合同签订过程中的情况。
(2)项目经理部应认真研读合同文件,对可能变更的项目、可能上涨的材料单价等进行预测,对项目的成本趋势做到心中有数。
(3)企业根据招标标底编制标后预算;由项目经理部根据标后预算具体安排施工。
(4)制定先进的施工方案,选择先进施工方法,节约成本。
(5)落实技术组织措施。
(6)组织均衡施工,加快施工进度。
(7)提高机械利用率和完好率。
21.除了该项目部提出的以上措施外,还有哪些降低成本的措施?

题干: 背景某项目经理在一次"加强成本管理,控制项目成本"的会议上就成本管理的原则和成本控制的方法说了以下一番话:
(1)成本管理原则:在该工程的成本管理中要实行成本最低化管理,即通过成本管理的各种手段,促进不断降低施工项目成本,以达到可能实现最低的目标成本的要求;要实行全面成本管理,即建设单位、监理单位、施工单位都要参与到成本管理的工作之中;要实行成本责任制,使各部门、各班组和个人都来关心项目成本管理。
(2)成本控制方法:为了使成本管理取得好的效果,要认真编制施工图预算,以施工预算控制成本支出;要加强质量管理,按规范要求组织施工,严格控制质量成本,也就是控制未达到质量标准而产生的损失费用;要定期开展"三同步"检查,即进度、质量、成本要同步。
(3)成本分为直接工程费和间接费两部分,其中直接工程费又可以分为直接费、其他直接费和现场经费。具体分类是:
1)直接费:人工费、材料费、施工机械使用费;
2)其他直接费:冬雨期施工增加费、夜班津贴及有关照明设施等增加的费用、职工探亲路费、工地转移费;
3)现场经费:临时设施费、现场管理费、行车干扰施工增加费、现场施工
22.你认为该项目经理对成本的分类中,哪些是正确的?哪些不妥?不妥的请重新归类,逐条回答。

题干: 某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核。在结合项目施工方案、施工手段和施工工艺等的基础上,针对项目不同的管理岗位人员,分别确定了成本目标责任制,现摘录该施工单位合同预算员的管理责任如下:
(1)参加对外的经济合同的谈判和决策;
(2)科学合理地布置施工现场平面,为文明施工、减少浪费创造条件;
(3)及时反馈和研究工程发生的变更,做好索赔,增加收入;
(4)严格执行限额领料制度;
(5)根据需要安排机械施工,减少机械使用成本;
(6)控制非生产支出。
23.请判断以上的职责中,哪些是合同预算员的责任?

题干: 某施工单位承接了某二级公路E3标段(K15+000~K25+000)路基工程施工。由于该标段工程量集中,工期紧张,项目部对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入的审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。该标段作为一个单位工程,划分了分部、分项工程,依据质量检验评定标准对分项工程进行评分,项目部按优、良、合格、不合格四个等级来评定工程质量。
项目部还根据不同管理层次和职能对采用新技术、新材料、新工艺的各环节设置了质量控制关键点,以便进行重点监控。
项目部在抓质量的同时,也注重安全生产。在K23+200~K24+100路段拟采用大型综合爆破进行石方路基施工。项目部编制了爆破设计书,并提交监理工程师审批后,成立了现场指挥机构并组织人员实施,在危险边界设置了明显标志,撤离了警戒区内的人员、牲畜,并在警戒区四周安排警戒人员,最后成功完成了大型综合爆破。石方路基施工完成后,项目部实测了压实度、纵断高程、中线偏位、宽度、横坡、边坡平顺度,各项指标均满足相应标准和要求。
24.根据质量控制关键点的设置原则,除背景提及的在“新技术、新材料、新工艺各环节”设置质量控制关键点处,还应在哪些情况下设置?

题干: 背景资料:
某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000 立方米(土石比例为6:4),填方249000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。施工过程部分事件摘要如下:
事件一:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出发设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。
事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件三:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
25.《公路工程设计变更管理办法》将设计变更分为哪几种?事件一中的设计变更属于哪一种?说明理由。

26.某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40 m的预应力混凝土简支箱梁桥,合同工期为15个月;采用长度为40~50 m、直径为1.5 m的桩基础,桥位处地层土质为亚黏土;下部结构为圆柱式墩、直径为1.3 m,柱顶设置盖梁,墩柱高度为4~12 m,桥台为重力式U型桥台。项目部为了降低成本,制订了先进的经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如图1所示。桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。 问题 1.说明背景资料中的预制场和搅拌站布置方式的优点。 2.针对0~15号及21~36号跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?请说明理由。 3.背景资料中采用的墩柱钢筋保护层控制方法是否可行?请说明理由。 4.如果主梁张拉后的预拱度超过了规范要求,将可能导致桥面系中产生什么病害?并提出防治这种病害的三条措施。 5.项目部在制订施工方案时,应主要考虑哪四个方面的内容? 6.指出背景资料中合格材料供方选择上的缺陷。并说明合格材料供方评价的依据。

27.(一)      某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量为40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。     在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。     在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。     问题:(一)

题干: 某二级公路全长68.53km,施工期气候干燥,气温较低。全路段的土质有粉质黏土、砂性土。当地石灰产量很多。设计单位根据相关情况在路面结构设计中采用了石灰稳定土无机结合料基层,面层为沥青混凝土。施工单位采用路拌法施工基层。为了保证石灰稳定土基层的强度,施工单位对土质进行了改善,施工中还对压实度进行了控制,在沥青混凝土面层施工前,在K30+500~K37+800段发现已成型的石灰稳定土基层表面产生大量裂缝。
28.简述石灰稳定土基层裂缝主要防治措施。

题干: 某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行实验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
29.请简述横接缝的处理方法。

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料需用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求;
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求;
(3)对于水泥提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件一:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件二:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5d向上级公司进行了汇报。
事件三:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定的周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
30.分析事件三中存在的仪器管理问题,并提出正确的处理方法。

题干: 某山区一级公路,全长215.23km,路堑边坡高陡,边坡高度多在15~40m,最大高度60m以上,岩质边坡坡度多在70。以上,土质边坡坡度多在40。以上。公路沿线地质条件复杂,岩层产状复杂多变,岩体十分破碎且风化严重,风化深度可达数十米。形成厚度大于20m的残积层。残积物颗粒为松散的砂泥质结构。沿线雨量充足,年平均降雨量1700mm以上。该公路石方工程2383万m,施工时采用大爆破,施工质量不高,施工后期坡顶残留物、危岩和浮石未彻底清理。路堤填筑时考虑石料较多,强度较大,适当加陡坡度但严格按照设计宽度填筑碾压。2003年11月通车至今,该路发生大量路基边坡病害,大量高边坡路段出现密集的鸡爪状纵向水沟,中下部冲刷成直径1~5m,深5~7m的落水洞,上下落水洞相连,坡面支离破碎。其中K26+500~K26+650路段右侧边坡顶部厚约10m的残积层在雨后顺坡向下坍滑,越过下挡墙淤埋侧沟,部分淤埋路面影响行车安全。
31.请分析路堤填筑方法是否正确。

题干: 某施工单位甲承接了一座3×30 m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如下图所示。

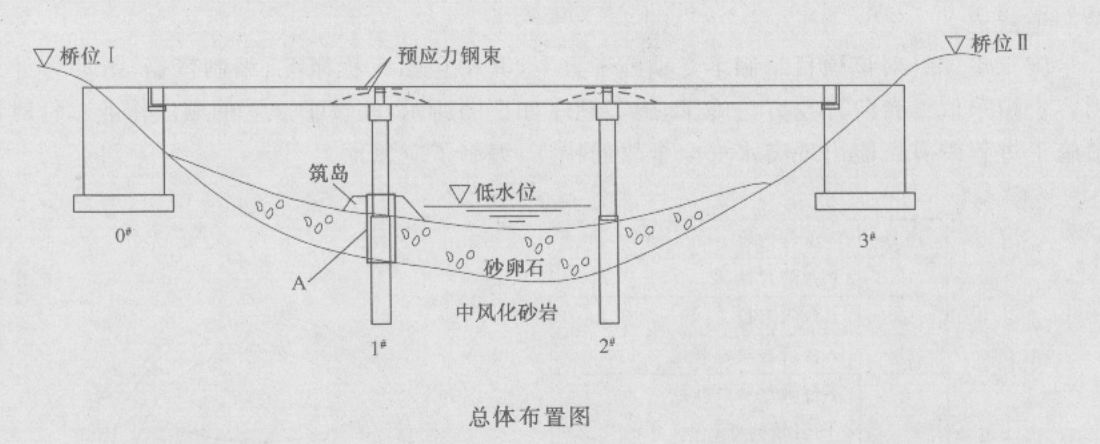

地质钻探资料揭示,墩有厚度5~8 m不等的砂卵石覆盖层,其强度大于25 MPa,卵石平均粒径为20 cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。
施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。
桥梁上部结构的主要施工工序包括:
①安装临时支座;
②拆除临时支座;
③安放永久支座;
④架设T梁;
⑤浇筑T梁接头混凝土;
⑥现浇T梁湿接缝混凝土;
⑦浇筑横隔板混凝土;
⑧张拉二次预应力钢束。
32.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。

题干: 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20+3×36+5×20)m预应力钢筋混凝土箱梁桥,箱梁混凝土强度等级为C40。
变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。支架施工时,对预拱度设置考虑了以下因素:
(1)卸架后上部构造本身及活荷载一半所产生的竖向挠度。
(2)支架在荷载作用下的弹性压缩挠度。
(3)支架在荷载作用下的非弹性压缩挠度。
(4)由混凝土收缩及温度变化而引起的挠度。
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养<护;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。
箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施。
(1)选用优质的水泥和骨料。
(2)合理设计混凝土配合比,水灰比不宜过大。
(3)严格控制混凝土搅拌时间和振捣时间。
33.除背景中提到的三条构造裂缝防治措施外,再列举两条防治措施。

题干: 某施工单位在某桥梁工程施工过程中,为落实成本控制目标,进行了项目成本考核,在结
合项目施工方案、施工手段和施工工艺等的基础,针对项目不同的管理岗位人员,分别确定了
成本目标责任制,现摘录该施工单位合同预算员的管理责任如下:
(1)参加对外的经济合同的谈判和决策。
(2)科学合理地布置施工现场平面,为文明施工减少浪费创造条件。
(3)及时反馈和研究工程发生的变更,做好索赔,增加收入。
(4)要严格执行限额领料制度。
(5)根据需要安排机械施工,减少机械使用成本。
(6)控制非生产支出。
34.简述财务成本人员的成本管理责任有哪些?

35.(一)      某大型桥梁工程,主跨为50m预应力钢筋混凝土简支T形梁,T形梁施工采用预制吊袋,预应力采用后张法施工。     施工单位项目部对该工程施工现场的生产要素管理做了详细的安排。施工的组织形式采取矩阵式管理组织形式。施工中所使用的钢材为预应力钢绞线。     为了达到提高机械作业的生产率,降低机械运转费用和延长机械使用的寿命,在组织机械化施工时,特别注重了系列机械的组合。     在桥梁基础灌注桩施工过程中,针对施工现场的地质条件为卵石和漂石,施工单位采用液压旋挖钻孔机进行钻孔施工。     问题:(一)

题干:

背景资料:

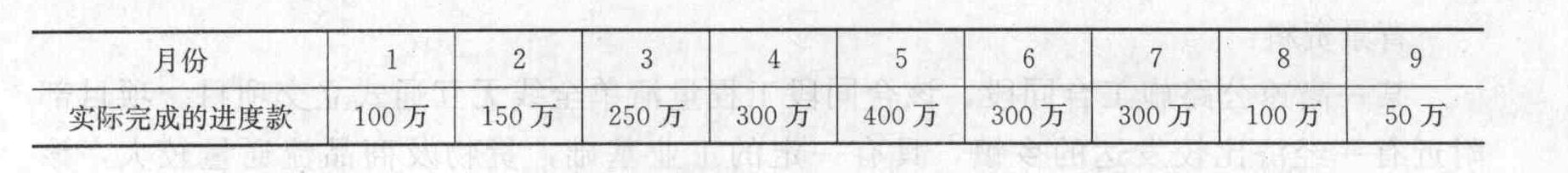

某工程签约合同总价为2000万元,开工预付款为合同总价的10%在第1月全额支付。下表是承包人每个月实际支付完成的工程进度款(实际完成量可能超过或少于签约合同价,本题实际完成进度款总额1950万元)。根据《公路工程标准施工招标文件》(2009年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。”扣回相应的开工预付款。


36.计算从起扣月开始每个月应扣回的金额。

题干: 某二级公路跨河大桥,左岸引桥结构为11跨20 m预应力混凝土简支梁桥,柱式墩,1.5 m桩基础。墩桩长12~14 m,靠近主桥四跨桩长超过20 m。由于该河段枯水期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110 V电压的灯具照明。
(2)电器设备必须同时装设接零和接地保护。
(3)起吊设备必须有限位器、防脱钩器等装置。

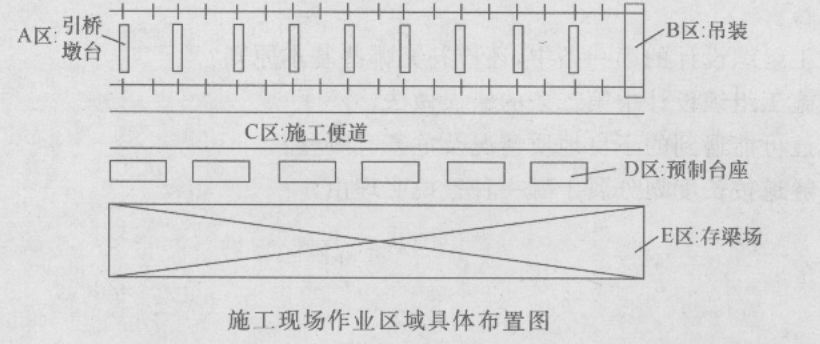

引桥所处河滩宽阔平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30 cm,其下为砂砾土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E五个作业区域,具体布置如下图所示。
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补。
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。
37.改正背景中挖孔桩安全控制要点的错误之处。

题干: 背景资料:

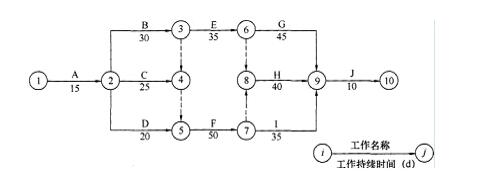

某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如图所示的网络计划(时间单位:d),并经监理工程师批准后实施。

在实施过程中,发生了如下事件:
事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d;
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d;
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
38.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。

题干: 某隧道二次衬砌为厚度40cm的C25模筑混凝土。承包人施工中存在泵送混凝土水灰比偏大;局部欠挖超过限值未凿除;模板移动部分钢筋保护层厚度不足等因素,造成其中一段衬砌完工后顶部、侧墙均出现环向裂缝,局部地段有斜向裂缝,严重者出现纵、环向贯通裂缝,形成网状开裂,缝宽最小0.1mm,最大4mm,必须进行补救处理。
39.分析衬砌开裂原因。

40.某二级公路路基宽度8.5m(0.75m+7.00m+0.75m),路面结构组成为:30cm填隙碎石底基层、25cm水泥稳定碎石基层、22cmC30水泥混凝土面层。先进行填隙碎石底基层施工,主要施工顺序如下:备料一运输粗碎石一摊铺一撒铺填隙料和碾压在填隙碎石底基层整个施工过程中需要使用哪几种压实机具?各自有什么用途?
