2025年04月02日二级建造师市政工程建造师案例题44

题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

题干: 某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如图所示(单位:天)。施工过程中发生如下事件。事件一:工程进行中,建设单位要求施工单位图9施工进度计划对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122d。
1.事件一中建设单位的说法是否正确?为什么?

题干: 某城镇雨水管道工程为混凝土平口管,采用抹带接口,总长900m,埋深6m,场地无需降水施工。
项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工。每段长300m,每段工期为30天,总工期为90天。
项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定:
(1)沟槽开挖时,挖掘机司机按测量员测放的槽底高程和宽度成槽,经人工找平压实后进行下道工序施工。
(2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串筒或溜槽输送混凝土。
沟槽开挖过程中,槽壁变形量显著增大。随着开挖深度的增加,槽顶地表出现许多平行沟槽裂缝。但施工单位对此没有在意,继续按原方案开挖。当沟槽施工至5m深时,基坑出现了明显的坍塌征兆。项目经理决定对基坑进行加固处理,组织人员在坑内抢险,但已经为时过晚,基坑坍塌造成了多人死亡的事故,并造成了巨大的经济损失。
项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进度及时进场。
由于C段在第90天才完成拆迁任务,使工期延迟30天。浇筑C段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。
2.本工程施工时,项目经理在安全管理上犯了哪些重大错误?

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
3.该分包合同是否有效?请说明法律依据。

4.     某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某市政道路排水管道工程长2.24km,道路宽度30m。其中,路面宽18m,两侧人行道
各宽6m;雨、污水管道位于道路中线两边各7m。路面为厚220mm的C30水泥混凝土;基
层为厚200mm的石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。工程从当年
3月5日开始,工期共计300d。施工单位中标价为2534.12万元(包括措施项目费)。
招标时,设计文件明确:地面以下2.4~4.1m会出现地下水,雨、污水管道埋深
在4~5m。
施工组织设计中,明确石灰土雨期施工措施为:①石灰土集中拌和,拌和料遇雨加盖
苫布;②按日进度进行摊铺,进入现场石灰土,随到随摊铺;③未碾压的料层受雨淋后,
应进行测试分析,决定处理方案。
对水泥混凝土面层冬期施工措施为:①连续五天平均气温低于-5攝氏度或最低气温低于
一15攝氏度时,应停止施工;②使用的水泥掺入10%粉煤灰;③对搅拌物中掺加优选确定的早
强剂、防冻剂;④养护期内应加强保温、保湿覆盖。
施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目部采用
5.施工组织设计经项目经理批准后就施工,是否可行?应如何履行手续才是有效的?

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造
师相关制度办法执行情况的专项检查。在检查中发现下述情况。
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修
缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交
通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验
收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报
审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审
查意见栏只有“同意”两字,施工项目负责人栏只有签名。
6.第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去?

7.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

题干: 某桥梁工程施工前,施工单位了解工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。
8.施工方案主要包括哪些方面的内容?

题干: 某城镇雨水管道工程为混凝土平口管,采用抹带接口,总长900m,埋深6m,场地无需降水施工。
项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工。每段长300m,每段工期为30天,总工期为90天。
项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定:
(1)沟槽开挖时,挖掘机司机按测量员测放的槽底高程和宽度成槽,经人工找平压实后进行下道工序施工。
(2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串筒或溜槽输送混凝土。
沟槽开挖过程中,槽壁变形量显著增大。随着开挖深度的增加,槽顶地表出现许多平行沟槽裂缝。但施工单位对此没有在意,继续按原方案开挖。当沟槽施工至5m深时,基坑出现了明显的坍塌征兆。项目经理决定对基坑进行加固处理,组织人员在坑内抢险,但已经为时过晚,基坑坍塌造成了多人死亡的事故,并造成了巨大的经济损失。
项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进度及时进场。
由于C段在第90天才完成拆迁任务,使工期延迟30天。浇筑C段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。
9.指出质量保证措施(1)、(2)存在错误或不足,并改正或补充完善。

题干: 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如图所示。施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
10.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。

题干: 某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120d;竣工时间提前奖励为3000元/d,误期损失赔偿费为5000元/d。经项目监理机构批准的施工进度计划如图所示(单位:天)。施工过程中发生如下事件。事件一:工程进行中,建设单位要求施工单位图9施工进度计划对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122d。
11.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。
在检查中发现下述情况:
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。
12.第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去?

13.     某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。     为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

14.     某热力管线暗挖隧道,长3.4km,断面有效尺寸为3.2m×28m,埋深3.5m。隧道穿越地层为砂土层和砂砾层,除局部有浅层滞水外,无需降水。     承包方A公司通过招标将穿越砂砾层段468m隧道开挖及初期支护分包给B专业公司。     月公司依据A公司的施工组织设计,进场后由工长向现场作业人员交待了施工做法后开始施工。     施工后,月公司在距工作竖井48m施工时,发现开挖面砂砾层间有渗水且土质松散,有塌方隐患。月公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固技术措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象,随后A公司派有经验的专业技术人员协助月公司研究解决。     质量监督部门在工程竣工前例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在月公司人员手中。     问题

题干: 某市政公司承包某路段的改建工程,全长2. 5km,工期为当年7月至次年2月。该路段为1四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、14cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm 细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
15.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方?

16.(三)      某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:     (1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。     (2)对道路沿线施工影响范围内进行环境与资源调查。     (3)做好城市道路的施工准备工作。施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。     该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。     问题

题干: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全管理领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始施工。
17.指出施工方案中错误之处并给出正确做法。

18.     某市政公用工程项目,经有关部门批准采取公开招标的方式确定了中标单位并签订合同。该工程合同条款中部分规定如下:     (1) 由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。     (2) 施工单位按建设单位代表批准的施工组织设计(或施工方案)组织施工,施工单位不承担因此引起的工期延误和费用增加的责任。     (3) 甲方向施工单位提供场地的工程地质和地下主要管网线路资料,供施工单位参考使用。     (4) 建设单位不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。     在施工招标文件中,按工期定额计算,该工程工期为573d。但在施工合同中,双方约定:开工日期为2006年12月15日,竣工日期为2008年7月25日,日历天数为586d。     在工程实际实施过程中,出现了下列情况:     工程进行到第6个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工。该工程项目属于指令停工下马项目,因此,业主向承包商提出暂时中止合同实施的通知。承包商按要求暂停施工。     复工后在工程后期,工地遭遇当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。     问题

19.某市政桥梁工程,总包方A市政公司将钢梁安装工程分包给B安装公司。总包方A公司制定了钢梁吊装方案并得到监理工程师的批准。由于工期紧,人员紧缺,B公司将刚从市场招聘的李某与高某经简单内部培训组成吊装组。某日清晨,雾气很浓,能见度较低,吊装组就位,准备对刚组装完成的钢桁梁实施吊装作业,总包现场监管人员得知此事,通过手机极力劝阻。为了赶工,分包无视劝阻,对吊装组仅做简单交底后,由李某将钢丝绳套于边棱锋利的钢梁上。钢丝绳固定完毕,李某随即指挥吊车司机高某,将钢梁吊离地面实施了第一吊。钢梁在21m高处因突然断绳而坠落,击中正在下方行走的两位工人,致使两位工人当场死亡。事后查明钢丝绳存在断丝超标和严重渗油现象。 问题 1.针对本事故,总分包方的安全责任如何划分?说明理由。 2.本工程施工中的不安全行为有哪些? 3.本工程施工中物的不安全状态有哪些? 4.项目部在安全管理方面存在哪些问题?

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:

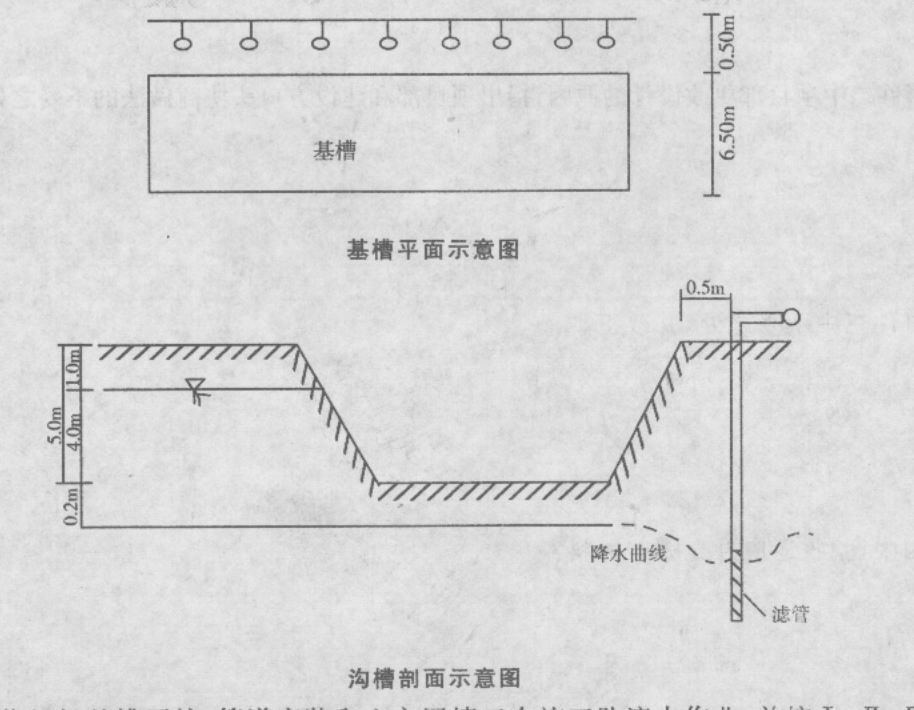

20.指出降水井点布置的不妥之处,并写出正确的做法。

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
21.在后张有黏结预应力混凝土结构时,除了采用钢管抽芯方法外,还有哪些方法比较实用?

题干: 某项目部承接华北地区某城市道路绿化工程,为全长2.5 km,道路两侧栽植行道树,按设计要求,行道树为深根性的国槐。胸径为12?15 cm。
在施工过程中,发生了如下事件:
事件1:国槐带土球移植,土球大小符合规范要求,项目部在苗木运来之前挖好了树穴,树穴上大下小,上口径比下口径大15?20 cm,树穴上口直径与土球直径接近,挖出的表土和底土混合均匀后放置一边备用。
事件2:在挖树穴时发现,有3个树位处地表下0.6 m处有页岩,针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木的变更方案。
事件3:为保证树木成活,项目部在树木定植后第三天开始连续浇水3天,每天一次,浇水三次之间,中耕一次。
事件4:施工完毕,项目部对栽植做了记录,作为验收资料,内容包括:土壤特性、气象情况、环境条件、种植位置、栽植后生长情况、采取措施以及栽植人工和栽植单位与栽植者的姓名等。
22.指出事件1中项目部做法的错误之处,并改正。

23.(二)      某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下。     (1) 选用初凝时间3h以下的P32.5号水泥。     (2) 水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。     (3) 施工最低气温为-5℃。     (4) 基层保湿养生不宜小于3h。     (5) 基层的压实厚度最多不超过30cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。     [问题]

题干: 某公司以1300万元的报价中标一项直埋热力管道工程,并于收到中标通知书50d后,
接到建设单位签订工程合同的通知。
招标书确定工期为150d,建设单位以采暖期临近为由,要求该公司即刻进场施工并要
求在90d内完成该项工程。
该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证书且有类似工程经
验的人担任项目经理。此外,由于焊工不足,该工程项目部抽调具有所需焊接项目合格证,
但已在其他岗位工作近一年的人员充实焊工班,直接进入现场进行管道焊接。
为保证供暖时间要求,工程完工后,即按1.25倍设计压力进行强度和严密性试验,试
验后连续试运行48h后投入供热运行。
24.指出该公司选用项目经理的违约之处,说明担任本工程项目经理还应具备的基本条件。

25.某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下。 (1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。 (2)项目经理对管理工程师提出的设计变更要求在执行前向执行人员进行书面交底。 (3)项目开工前编制的测量控制方案经监理工程师批准后方可实施。 (4)项目技术负责人对承包方自行采购的物资进行验证。 (5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。 (6)项目技术负责人应对工序的施工情况做记录。 (7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。 问题 1.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。 2.对施工机械设备的质量控制应符合哪些规定?

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E这五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面卢明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商月为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。
26.招标人对投标单位进行资格预审应包括哪些内容?

27.某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50 t履带吊,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带吊倾斜,板梁砸向另一台履带吊驾驶室,将一名吊车驾驶员当场砸死,另有一人受重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标志,保护了现场,并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加调查,调查中发现下述现象。 (1)项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。 (2)项目部编制了板梁架设的专项安全施工方案,方案中明确规定履带吊下要满铺路基箱板,路基箱板的长边要与履带吊行进方向垂直,但两台履带吊下铺设的路基箱板,其长边都几乎与履带吊行进方向平行,而这正是造成此次事故的主要原因之一。 (3)查到了项目部向分包队伍的安全技术交底记录,签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。 (4)仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确而给作业人员带来的潜在威胁和避难措施的详细内容。 (5)事故造成的直接经济损失达50万元。通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。 问题 1.事故报告应包括哪些内容?签报程序规定是什么? 2.该事故属几级事故? 3.上述中(1)、(2)、(3)、(4)种现象分别违反了哪些安全控制的什么要求? 4.按事故处理的有关规定,还应有哪些人参与调查? 5.对事故处理是否全面?请说明理由。

28.     某城市道路工程项目,施工图设计中要求基层采用石灰粉煤灰稳定砂砾,面层采用沥青混合料施工。     在基层施工过程中的一些情况如下:     (1) 选用的粉煤灰中SiO2、Al2O3和Fe2O3的总含量为60%。     (2) 通过配合比试验确定相关的指标。     (3) 混合料拌成后的平均堆放时间为30h。     (4) 拌成后的混合料的含水量略小于最佳含水量。     沥青混合料面层施工严格按行业标准CJJ1-90的规定对其质量进行控制。     某段道路的施工正赶上季节性的雨期。     问题

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。

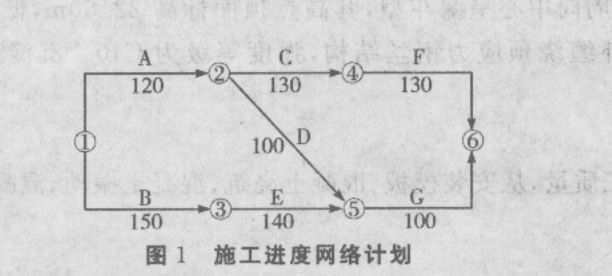

施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图1),并得到监理工程师的批准。
该工程在施工过程中发生了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件二 ;基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元,机械费2万元。
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
事件四;结构施工段段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
29.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。如果可以,施工单位可以获得的工期补偿是多少天?

题干: 项目部承接的新建道路下有一条长750m、直径1000mm的混凝土污水管线,埋深为地面以下6m。管道在0+400至0+450处穿越现有道路。
场地地质条件良好,地下水位于地面以下8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界将工程划分为A1、B1两段施工(如图1),并编制了施工进度计划,总工期为70天。其中,A1段(425m)工期40天,B1段(325m)工期30天,A段首先具备开工条件。[006-002-007-000-9787566103192-image/006-002-007-000-9787566103192-004-001.jpg]
[注]:A1、B1为第一次分段;A2、B2、C2为第二次分段。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议业主将现有道路段(即C2段)50m改为顶管施工,需工期30天,取得了业主同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。
30.采用横道图说明作为项目经理应如何安排在70天内完成此项工程,横道图如图2所示。

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图

施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:

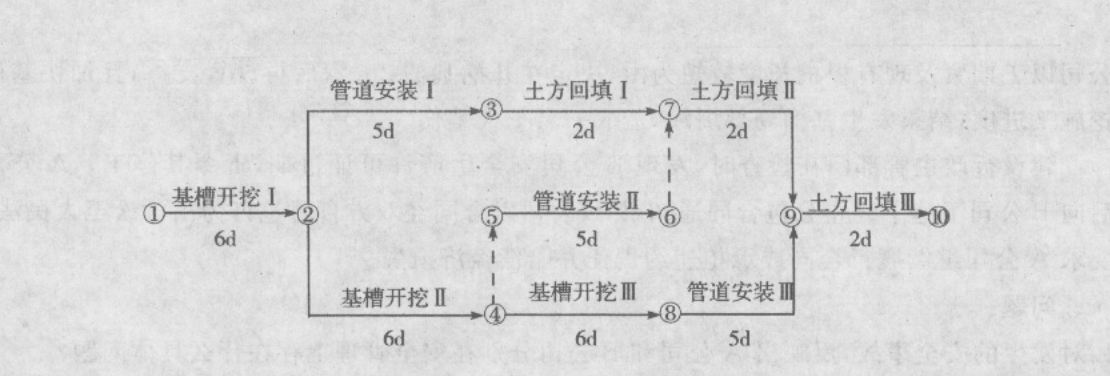

31.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。
项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
32.补充项目部向企业提供月度施工进度报告的内容。

题干: 某城市拟对全市的给水系统进行全面改造,通过招标,选择了一家企业作为施工总承包。
在给水厂站施工过程中,对降水井的布置提出了要求:
(1)面状基坑采用单排降水井,布置在基坑外缘一侧。
(2)降水井的布置在地下水补给方向适当减少,排泄方向适当加密。
(3)当面状基坑很小时可考虑布置单个降水井。
(4)在基坑运土通道出口两侧不应设置降水井。
为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。
该给水工程在合同约定的工期内实现了送水并网。
33.为保证滤池过滤效果,应严格控制哪些环节的施工质量?

题干: 某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施
工组织设计的每一个环节抓住其关键,作出了最恰当的安排,并选择了合理有效的措施。
在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂
浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中
采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。
在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受
污染情况。
34.喷锚暗挖法隧道施工时进行现场监测的目的是什么?

35.(二)      某实施监理的城市桥梁工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定:     1.A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:     (1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。     (2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。     (3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。     2.B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:     (1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11d起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。     (2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。     (3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。     3.C工程在施工招标文件中规定工期按工期定额计算,工期为550d。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581d。     问题

36.(三)      某城市桥梁工程的钻孑L灌注桩成孔方法采用正循环回转钻孔原理,在钻孔的过程中产生了钻孔偏斜,施工人员采取了补救措施后,才使得钻孔顺利进行。     该施工单位档案管理人员对施工全过程中形成的施工技术文件进行了组卷,卷内的文件排列顺序依次是:封面、目录、文件材料和备考表。     档案管理人员在编排的文件资料有:施工试验资料;竣工测量资料;测量复核及预检记录;使用功能试验记录;施工报告;施工图设计文件会审与技术交底记录;隐蔽工程检查验收记录;设计变更通知单、洽商记录;工程质量检验评定资料;竣工图;原材料、产品、半成品、构配件、设备出厂质量合格证书、出厂检(试)验报告和复试报告;施工组织设计;工程竣工验收文件。     问题

题干: 某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。双方签订了分包合同,在合同中双方约定:
(1)在分包队伍进场前,分包商编制专项施工组织设计报监理工程师审批。
(2)当分包队伍进场时,总包商不再确认分包商从业人员资格,由分包商自行管理。但应对分包商负责人及分包队伍有关人员进行安全教育和施工交底。交底采用书面形式,由总包商负责人签字后交分包商有关人员。
(3)在合同履行过程中,总包商不再派人对其进行管理,以分包商自行管理为主。
(4)分包商对于其分包现场的脚手架、设施、设备等安全防护设施可以根据施工需要自行移动或拆除。
项目实施过程中,总包方发现一安全隐患,要求分包方立即整改,但分包方不予理会,继续施工,结果发生一死一伤的安全事故。
37.安全隐患的三个重点是什么?

题干: 某城市道路改造工程,随路施工的综合管线有0. 4MPa的DN500中压燃气、DN1000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。
施工过程中发生了如下事件:
事件一:B公司发现土层松散,有不稳定迹象,但根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有采取超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。
事件二;事故调查组在核查B公司施工资格和安全生产保证体系时发现.B公司根本不具备安全施工条件。
38.B公司对事故应该怎么负责?

题干: 某项目部承建一项城市道路工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
项目部按要求配置了专职安全员,并成立了以安全员为第一责任人的安全管理领导小组,成员由安全员、项目经理及工长组成。项目部根据建设工程安全检查标准要求,在大门口设置了工程概况牌、环境保护制度牌、施工总平面图公示标牌。
项目部制定的施工方案中,对水泥稳定碎石基层的施工进行详细规定:要求350mm厚水泥稳定碎石分两层摊铺,下层厚度为200mm,上层厚度为150mm,采用15t压路机碾压。为保证基层厚度和高程准确无误,要求在面层施工前进行测量复核,如出现局部少量偏差则采用薄层贴补法进行找平。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底,并开始施工。
39.指出施工方案中错误之处并给出正确做法。

40.(四)      某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。     在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取施救措施,未造成更大的损失。     在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。     问题

题干: 某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段
为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,
9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,
6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安
全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目
的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现
场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立
即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安
全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面
层施工措施。
41.沥青混凝土冬期施工应采取的措施是什么?

42.某城镇雨水管道工程为混凝土平口管,采用抹带结构,总长900 m,埋深6m,场地无需降水施工。项目部依据合同工期和场地条件,将工程划分为A、B、C三段施工,每段长300 m,每段工期为30天,总工期为90天。项目部编制的施工组织设计对原材料、沟槽开挖、管道基础浇筑制订了质量控制保证措施。其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定: (1)沟槽开挖时,挖掘机司机测量员测放的槽底高程和宽度成槽,经人工找平压实后进行下道工序施工。 (2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于2m时,采用串筒或溜槽输送混凝土。项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小,按计划用量在开工前一次进场入库,并做了见证取样试验。混凝土管按开槽进度及时进场。由于C段在第90天才完成拆迁任务,使工期推迟30天。浇筑C段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。 问题 1.项目部制定的质量控制保证措施中还缺少哪些项目? 2.指出质量保证措施(1)、(2)存在错误或不足,并改正或补充完善。 3.为什么必须提供所用水泥检测资料后方可继续施工?

题干: 某桥梁工程施工前,施工单位了解工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。
43.施工组织设计的编制的依据是什么?

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
44.沥青路面工程承包价和目标成本的确定方法是否正确?为什么?
