一、建造师案例题

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800 m,A公司将工程全部分包给B公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0.5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑。但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌。造成一名工人重伤。
建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工,A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
1.发生事故后B公司是否应该支付合同总价的0.5%作为补偿?说明理由。

题干: 某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22. 50m,低点顶面标高22. 10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26. 50m。
2.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?

3.     某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道 200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。     新增线路部分地下水位位于一4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁?采用预制吊装施工。     项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。     施工中,发生了如下导致施工暂停的事件:     事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。     事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断?天。     项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。     问题:

4.某城市拟对全市的给水系统进行全面改造,通过招标投标,选择了一家企业作为施工总承包单位。在给水厂站施工过程中,对降水井的布置提出以下要求。 (1)面状基坑采用单排降水井,布置在基坑外缘一侧。 (2)降水井的布置在地下水补给方向适当减少,排泄方向适当加密。 (3)当面状基坑很小时可考虑布置单个降水井。 (4)在基坑运土通道出口两侧不应设置降水井。为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格控制。施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。该给水工程在合同约定的工期内实现了送水并网。 问题 1.指出对降水井布置要求中的不妥之处,并改正。 2.为保证滤池过滤效果,应严格控制哪些环节的施工质量? 3.基坑内构筑物施工中的基本抗浮措施有哪些? 4.送水并网应具备哪些条件?

5.(一)      某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:     (1)在墩台基础中埋放了厚度为120mm的石块,且埋放的数理为混凝土结构体积的20%。     (2)在浇筑混凝土时选择了一天中气温较高时进行。     (3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。     (4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。     (5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。     问题

6.(一)      某城市拟对全市的给水系统进行全面改造,通过招标投标,选择了一家企业作为施工总承包单位。     在给水厂站施工过程中,对降水井的布置提出以下要求。     (1) 面状基坑采用单排降水井,布置在基坑外缘一侧。     (2) 降水井的布置在地下水补给方向适当减少,排泄方向适当加密。     (3) 当面状基坑很小时可考虑布置单个降水井。     (4) 在基坑运土通道出口两侧不应设置降水井。     为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格控制。     施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。     该给水工程在合同约定的工期内实现了送水并网。     [问题]

7.(四)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图7所示(单位:天)。     施工过程中发生如下事件。     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122天。          [问题]

题干: 某市政跨河桥上部结构为长13 m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了如下网络计划图,经监理工程师批准后实施。网络计划图
在施工过程中,发生了以下事件:
事件1:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了 5 d。
事件2:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件3:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。
8.根据网络图计算该工程的总工期,找出关键线路。

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0 m。基坑平面尺寸为145m×20m,基坑挖深为12 m,围护结构为600 mm厚地下连续墙,采用四道φ609 mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12 m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第一道支撑下移1.0 m,取消第四道支撑。
9.现场围挡不合要求,请改正。

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
10.请补充对工程技术人员成本管理责任要求。

题干: 某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。双方签订了分包合同,在合同中双方约定:
(1)在分包队伍进场前,分包商编制专项施工组织设计报监理工程师审批。
(2)当分包队伍进场时,总包商不再确认分包商从业人员资格,由分包商自行管理。但应对分包商负责人及分包队伍有关人员进行安全教育和施工交底。交底采用书面形式,由总包商负责人签字后交分包商有关人员。
(3)在合同履行过程中,总包商不再派人对其进行管理,以分包商自行管理为主。
(4)分包商对于其分包现场的脚手架、设施、设备等安全防护设施可以根据施工需要自行移动或拆除。
项目实施过程中,总包方发现一安全隐患,要求分包方立即整改,但分包方不予理会,继续施工,结果发生一死一伤的安全事故。
11.该起事故中,分包商承担什么责任?为什么?

12.     某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道 200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。     新增线路部分地下水位位于一4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁?采用预制吊装施工。     项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。     施工中,发生了如下导致施工暂停的事件:     事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。     事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断?天。     项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。     问题:

13.(四)      某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22. 50m,低点顶面标高22. 10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26. 50m。
14.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?

题干: 某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施
工组织设计的每一个环节抓住其关键,作出了最恰当的安排,并选择了合理有效的措施。
在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂
浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中
采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。
在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受
污染情况。
15.城市隧道工程的主要施工方法有哪些?

题干: 某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计
了施工平面图。
在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔
事故,施工单位及时采取补救措施,未造成更大的损失。
在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。
16.简述施工平面图的设计步骤。

17.     某城市道路工程,基层采用石灰稳定土,面层采用水泥混凝土。在施工过程中的部分质量控制要点如下。     1.对基层施工的控制要点:     (1) 基层土颗粒最大粒径不超过40mm。     (2) 基层细粒土最大粒径不大于l0mm。     (3) 用12t以上压路机碾压,先重型后轻型。     (4) 严禁用薄层贴补的办法找平基层。     (5) 养生采用干养,养生期不宜小于7d。     2.对面层施工的控制要点:     (1) 水泥采用不低于32.5级的普通硅酸盐水泥。     (2) 碎(砾)石选用最大粒径不超过50mm。     (3) 设计混凝土配合比时,以抗折强度设计,以抗压强度检验。     (4) 混凝土搅拌的最长时间不得超过最短时间的五倍。     问题

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
18.请逐条判断大体积墩台及其基础施工时的部分施工工艺和方法是否妥当?如不妥,请改正。

19.(二)      某实施监理的城市桥梁工程项目分为A、B、C三个单项工程,经有关部门批准采取公开招标的形式分别确定了三个中标人并签订了合同。A、B、C三个单项工程合同条款中有如下规定:     1.A工程在施工图设计没有完成前,业主通过招标选择了一家总承包单位承包该工程的施工任务。由于设计工作尚未完成,承包范围内待实施的工程虽性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。合同条款中规定:     (1)乙方按业主代表批准的施工组织设计(或施工方案)组织施工,甲方不应承担因此引起的工期延误和费用增加的责任。     (2)甲方向乙方提供施工场地的工程地质和地下主要管网线路资料,供乙方参考使用。     (3)乙方不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。     2.B工程合同额为9000万元,总工期为30个月,工程分两期进行验收,第一期为18个月,第二期为12个月。在工程实施过程中,出现了下列情况:     (1)工程开工后,从第三个月开始连续四个月业主未支付承包商应付的工程进度款。为此,承包商向业主发出要求付款通知,并提出对拖延支付的工程进度款应计利息的要求,其数额从监理工程师计量签字后第11d起计息。业主方以该四个月未支付工程款作为偿还预付款而予以抵消为由,拒绝支付。为此,承包商以业主违反合同中关于预付款扣还的规定,以及拖欠工程款导致无法继续施工为由而停止施工,并要求业主承担违约责任。     (2)工程进行到第10个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工,该项目属于指令停工项目。因此,业主向承包商提出暂时中止执行合同实施的通知。为此,承包商要求业主承担单方面中止合同给承包方造成的经济损失赔偿责任。     (3)复工后在工程后期,工地遭遇当地百年以来最大的台风,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了两个月。为此,业主要求承包商承担工期拖延所造成的经济损失责任和赶工的责任。     3.C工程在施工招标文件中规定工期按工期定额计算,工期为550d。但在施工合同中,开工日期为2005年12月15日,竣工日期为2007年7月20日,日历天数为581d。     问题

20.(四)      某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。     在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取施救措施,未造成更大的损失。     在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。     问题

题干: 某排水管道工程采用承插式混凝土管道,管座为180度;地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后12 h进行;对暂时不接支线的管道预留孔未进行处理。
21.改正项目部沟槽开挖和槽底处理做法的不妥之处。

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
22.对后张法预留孔道预埋的要求有哪些?

题干: 某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下:
(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。
(2)项目经理对管理工程师提出的设计变更要求在执行前向执行人员进行书面交底。
(3)项目开工前编制的测量控制方案经管理工程师批准后方可实施。
(4)项目技术负责人对承包方自行采购的物资进行验证。
(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。
(6)项目技术负责人应对工序和施工情况做记录。
(7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。
23.对施工机械设备的质量控制应符合哪些规定?

24.(一)      某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26.50m。     [问题]

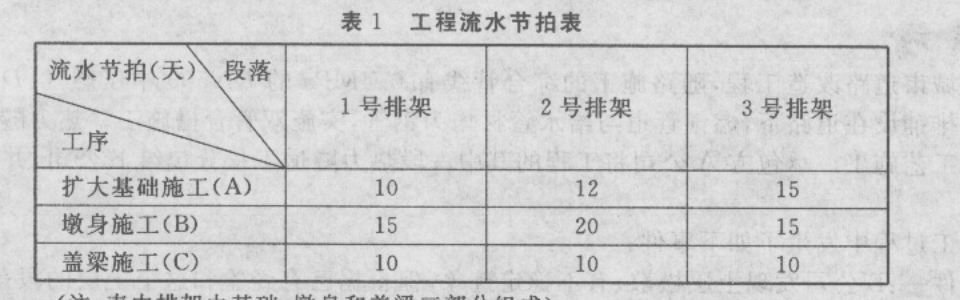

题干: 某施工单位承接了-4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自梁或自购。项目部拟就1号~3号排架组织流水施工,各段流水节拍见表1。
(注:表中排架由基础、墩身和盖粱三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件一;施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
事件二:盖梁承重支架采用满堂排架,脚手架采用双排落地脚手架。施工中采取的施工方案如下:
(1)承重支架的立杆底部采用通长的槽钢。
(2)设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座200mm处的立杆上。
(3)立杆接长全部采用搭接。
(4)盖梁施工脚手架部分与承重支架必须连接。
25.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
26.请补充对工程技术人员成本管理责任要求。

27.     某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下:     (1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。     (2)项目经理对监理工程师提出的设计变更要求在执行前向执行人员进行书面交底。     (3)项目开工前编制的测量控制方案经监理工程师批准后方可实施。     (4)项目技术负责人对承包方自行采购的物资进行验证。     (5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。     (6)项目技术负责人应对工序和施工情况做记录。     (7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。     问题

28.     某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如下图所示 (时间单位:周),各工作可以缩短的时间及其增加的赶工费见下表,其中H、L分别为道路的路基、路面工程。                                                                                各工作可以缩短的时间及其增加的赶工费 分布工程名称 A B C D E F G H I J K L M N 可缩短的时间/周 0 1 1 1 2 1 1 0 2 1 1 0 1 3 增加的赶工费/(万元/周) - 0.7 1.2 1.1 1.8 0.5 0.4 - 3.0 2.0 1.0 - 0.8 1.5      问题分布工程名称ABCDEFGHIJKLMN可缩短的时间/周01112110211013增加的赶工费/(万元/周)-0.71.21.11.80.50.4-3.02.01.0-0.81.5

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。
项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
29.补充项目部向企业提供月度施工进度报告的内容。

题干: 某城市道路改造工程,随路施工的综合管线有0.4 MPa的DN500中压燃气、DN1000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。
(1)B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进度,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。
(2)事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。
30.B公司对事故应该怎么负责?

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸为145m×20m,基坑挖深为12m,围堰结构为600mm,厚地下连续墙,采用四道直径609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一负责人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。
31.根据基坑周边环境,补充监测项目。

题干: 某工程项目业主与承包商签订了设备安装工程施工合同,其中合同中含两个子项工程,估算工程量甲项为2000立方米,乙项为3000立方米,子项工程实际工程量见表1。经协商合同单价甲项为160元/立方米,乙项为120元/立方米。承包合同规定如下:
(1)开工前业主应向承包商支付合同价20%的预付款。
(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留质保金。
(3)当子项工程实际累计工程量超过估算工程量的10%时,可进行调价,调价系数为0.9。
(4)根据市场情况规定价格调整系数,平均按1.2计算。
(5)工程师签发月度付款最低金额为20万元。
(6)预付款在最后两个月扣除,每月扣50%。

32.从第二个月起,至第四个月每月的工程量价款是多少?工程师应签发的工程款是多少?实际签发的付款凭证金额是多少?

题干: 某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混
凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。
由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备
工作。
水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间
运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。
项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经
现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验
结论为合格。
为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依
据进度计划、调整资料对施工进行总结。
33.项目部在施工进度总结时的资料依据是否全面?如不全面,请予以补充。

34.某城市环路立交桥工程,长1.5km,其中跨越主干道部分采用钢-混凝土组合梁结构,跨径47.6m。鉴于吊装的单节钢梁质量大,又在城市主干道上施工,承建该工程的施工项目部为此制订了专项施工方案,拟采取以下措施: (1)为保证起重机的安装作业,占用一侧慢行车道,选择在夜深车稀时段自行封路后进行钢梁吊装作业。 (2)请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。 (3)将安全风险较大的临时支架的搭设通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。 问题 1.结合本工程说明专项施工方案与施工组织设计的关系,施工组织设计包括哪些主要内容? 2.项目部拟采取的措施(1)不符合哪些规定? 3.项目部拟采取的措施(2)中验算内容和项目齐全吗?如不齐全,请补充。 4.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施(3)是否全面?若不全面,还应做哪些补充?

35.     某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道 200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。     新增线路部分地下水位位于一4.0m处(原地面高程为±0.000m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁?采用预制吊装施工。     项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。     施工中,发生了如下导致施工暂停的事件:     事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。     事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断?天。     项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。     问题:

题干: 某施工单位承揽了一项排水厂站的总承包工程,在施工过程中发生了如下事件。
事件一:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急
需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒
绝。两天后才将材料运到施工现场。
事件二:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设
备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商
要以原价执行,双方产生争执。
事件三:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将
租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件四:该施工单位与某分包单位所签订的合同中,明确规定要降低分包工程的质量,
从而减少分包单位的合同价款,为施工单位创造更高的利润。
36.事件三中合同终止的原因是什么?除此之外,还有什么情况可以使合同的权利义务终止?

题干: 某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计
了施工平面图。
在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔
事故,施工单位及时采取补救措施,未造成更大的损失。
在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。
37.常用预防扩孔事故产生的措施有哪些?

题干: 某市政工程基础采用明挖基坑施工,基坑挖深为5. 5m,地下水在地面以下1.5m,坑底黏土下存在承压水层。坑壁采用网喷混凝土加固。基坑附近有高层建筑物及大量地下管线。设计要求每层开挖1.5m,即进行挂网喷射混凝土加固。某公司承包了该工程,由于在市区,现场场地狭小,项目经理决定把钢材堆放在基坑坑顶附近;为便于出土,把开挖的弃土先堆放在基坑北侧坑顶,然后再装入自卸汽车运出。由于工期紧张,施工单位把每层开挖深度增大为3.0m,以加快基坑挖土加固施工的进度。
在开挖第二层土时,基坑变形量显著增大,变形发展速率越来越快。随着开挖深度的增加,坑顶地表出现许多平行基坑裂缝。但施工单位对此没有在意,继续按原方案开挖。当基坑施工至5m深时,基坑出现了明显的坍塌征兆。项目经理决定对基坑进行加固处理,组织人员在坑内抢险,但已经为时过晚,基坑坍塌造成了多人死亡的重大事故,并造成了巨大的经济损失。
事故发生后,施工单位及时采取措施,保护现场,抢救人员和财产,并及时上报有关部门,按“四不放过”原则进行了处理。
38.项目经理在本工程施工时犯了哪些重大失误?

题干: 某市政道路排水工程长2.24km,道路宽度30m。其中,路面宽18m,两侧人行道各宽6m;雨、污水管道位于道路中线两边各7m。路面为厚220mm的C30水泥混凝土;基层为厚200mm石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。工程从当年3月5日开始,工期共计300天。施工单位中标价为2534. 12万元(包括措施项目费)。
招标时,设计文件明确表明:地面以下2. 4~4. 1m会出现地下水,雨、污水管道埋深在4~5m。
施工组织设计中,明确石灰土雨期施工措施:
(1)石灰土集中拌合,拌合料遇雨加盖苫布;
(2)按日进度进行摊铺,进入现场的石灰土,随到随摊铺;
(3)未碾压的料层受雨淋后,应进行测试分析,决定处理方案。
对水泥混凝土面层冬期施工措施为:
(1)连续五天平均气温低于-5摄氏度或最低气温低于—15摄氏度时,应停止施工;
(2)使用的水泥掺入10%的粉煤灰;施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目部采用单排井点降水后,管道施工才得以继续进行。项目经理将降水费用上报,要求建设单位给予赔偿。
39.施工组织设计经项目经理批准后就施工,是否可行?应如何履行手续才是有效的?
