2025年04月21日一级建造师通讯与广电建造师案例题10

题数: 答题时间:120分钟
专业:通讯与广电

一、建造师案例题

题干: 某架空光缆线路工程位于南方,建设单位根据经过审批的初步设计与材料供货商签订了供货合同;经过招投标选定了施工单位和监理单位。在与施工单位进行合同谈判时,建设单位认为施工单位在此工程施工过程中不会有贷款的问题,因此决定取消费用表中的财务费。建设单位最终与施工和监理单位分别签订了合同。施工合同规定本工程采用包工不包料的承包方式,工程预付款为合同额的5%,工程开工日期为4月1日。开工后施工单位一直未收到预付款。在施工过程中,由于经常遇到下雨天,施工单位的实际进度滞后,而且出现窝工的问题,施工单位对此向监理单位提出工期和费用的索赔。施工单位为了能够获得更多的工作量,在敷设光缆时,在规定预留光缆的电杆上都多预留了15m光缆。由于工程在山区施工,向山上运电杆的难度很大,工效降低很多。施工单位在做工程结算时,考虑到上述因素,因此将立杆的工作量在山区立杆定额的基础上又乘了2%的系数。
1.项目经理部的工程结算存在哪些问题?为什么?

2.某本地网通信光缆架空线路工程线路全长50km,光缆沿途需与3条110kV高压电力线、多条低压裸露电力线及1条直埋光缆交越。业主已选定监理单位。施工合同规定:除光缆、接头盒和尾纤外,其余材料全部由施工单位承包,施工地点位于丘陵地带。本工程不含爆破且施工季节为多雨季节。施工过程中发现吊线垂度不符合规范要求。利用因果分析图法分析工程中影响吊线垂度质量的因素。

3.某通信运营商计划在某地建设3G试验网,工程由只有设备入网资质的3G设备生产厂商编制了初步设计,工程估算价在280万元,此初步设计经研究得到批准。该运营商决定采用包工不包料的形式将此项目承包给一家长期合作的施工单位,并请施工单位选定基站的站址,然后由设计单位根据选定的站址及设备的情况编制施工图设计。施工单位拿到设计以后,由于部分站点选择在民用建筑上安装,运营商工程管理人员又数量有限,因此委托施工单位负责完成所选站址的租用谈判工作。在此项目的施工过程中,质量监督机构进行了现场检查,并对运营商的违规操作做出了处罚。此工程项目实施阶段的程序符合要求吗?通信工程项目基建程序中的实施阶段要求如何进行管理?

4.A施工单位具有甲级通信信息网络系统集成资质,通过招投标承接到某通信运营商的6省长途传输设备扩容工程的施工任务。由于施工阶段A施工单位正在从事另外一项大型工程的施工,因此无能力再按照合同约定完成此项目。限于合同的工期要求,A施工单位经与建设单位协商,将5省的工程量分包给具有丙级通信信息网络系统集成资质的B施工单位施工。A施工单位将材料检验、线缆绑扎、单机及系统测试作为重要过程进行管理。B施工单位根据A施工单位的质量管理要求进行管理,在施工前请A施工单位的技术人员给自己的作业人员讲课,并按照A施工单位设置的重要过程和质量控制点进行控制。B施工单位项目经理将施工要求向3省的施工负责人作了口头交底。B施工单位在施工过程中,放绑的线缆多次出现返工,并且两个机房更换列熔丝基座时发生短路事故。 质量监督机构现场检查时,发现B施工单位的机架安装、焊接、线缆绑扎等工程质量均不符合规范要求,因此质量监督机构对A, B两个施工单位均做出了处罚。B施工单位认为工程由A施工单位承包,不应处罚自己;A施工单位认为质量问题是B施工单位造成的,自己也不应受到处罚。 机架安装工作的质量控制点有哪些?

题干: 某施工单位通过招投标以定额价格3.2折的费用承揽到通信综合楼电源设备安装工程,合同中规定"施工单位应按照设计施工。除经甲方同意,工程中发生设计以外的工作量,合同价款不予调整"。施工过程中,施工单位发现部分电源线的线径较细,因此提出改变电源线规格程式的变更申请。建设单位认为工程为包工包料的承包方式,不予追加费用,施工单位因此仍按照设计要求敷设各种电源线。由于投标报价较低,施工单位为了节约费用,将机架的保护接地端子连接到了工作接地线上。在施工过程中,现场监理人员一直在陪同施工单位施工,观察施工单位的工作过程,并在需要签字的技术文件上都作了签字确认。工程验收时,建设单位发现部分走线架上的缆线有交叉现象、个别机架垂直度不符合要求,电源线端头漏铜较多等问题。建设单位因此决定另选一家施工单位处理工程中的遗留问题。在工程试运行阶段,维护人员发现部分电源线温度过高,建设单位因此请现场的其他施工单位及时更换,事故的处理结果也未上报。
5.施工单位在此工程施工过程中存在哪些问题?为什么会存在这些问题?应怎样避免?

6.某电信运营商对一交换设备安装工程进行招标,工程造价为3500万元。通过招投标工作,选定了一家具有二级通信工程施工总承包资质的施工单位A进行工程总承包。工程开工后,A施工单位按规定向所在省质量监督站办理了质量监督申报手续。 工程进行中,由于A施工单位施工人员和机具紧张,将工程中的总配线架的搬迁工作分包给了一家具有通信用户管线建设企业资质的施工单位B。 质量监督机构在进行现场检查时,要求工程参建单位出示企业资质和个人资格证书,施工单位予以了配合,但本工程的监理单位拒绝了质量监督站的要求。省质量监督站对监理单位进行了处罚,监理单位对此处罚不服。 运营商的招标工作是否符合要求?为什么?

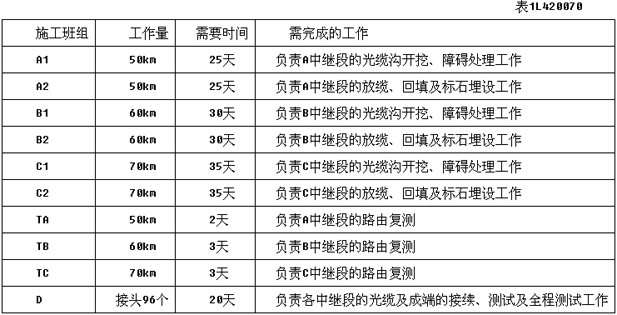

7.某项目经理部负责本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的形式承包,工程的路由报建工作已由建设单位完成,工程于4月15日开工,工期37天。该工程包括三个中继段,其中A中继段为50km,B中继段为60km,C中继段为70km,三个中继段构成一个环形网。项目经理部将各中继段均分为两个作业组,在各中继段进行流水作业。各段的作业组中,1组负责挖沟及障碍处理,2组负责放缆、回填及标石的埋设,各组的日进度均为2km。三个中继段的路由复测工作分别由TA、TB、TC三组完成。规定光缆盘长为2km。由于施工单位只能为项目经理部配备一套测试仪表及一台熔接设备,因此项目经理部决定三个中继段的接续测试工作由D组负责完成。各中继段的竣土资料整理工作包含在施工过程中完成,不再单独安排时间编制。各组的工作量、完成时间以及需完成的工作如表1所示。 此工程建设单位提出光缆接头和成端接续两项工作哪项应先完成?为什么?

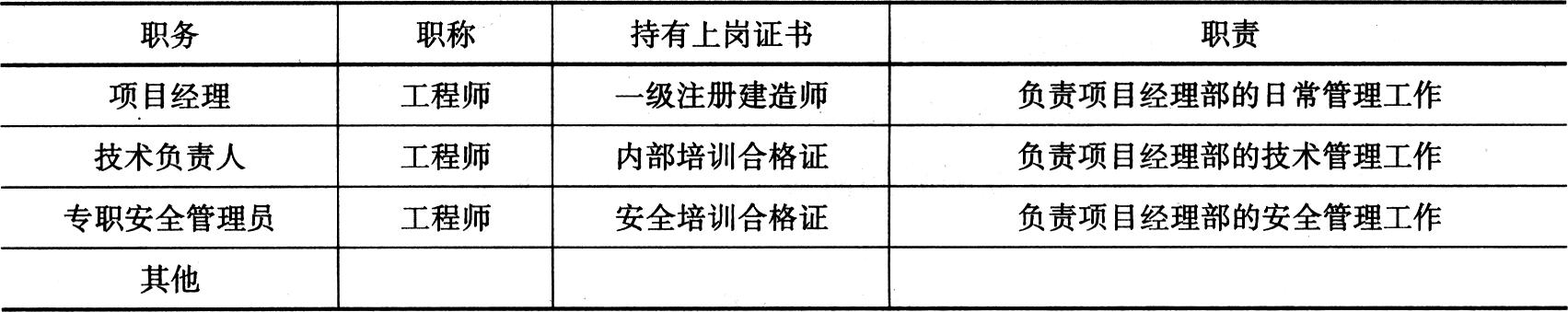

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如下表:

项目经理部的施工组织设计中对安全的要求如下:
(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。
(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。
(3)安全技术交底工作由专职安全管理员向主要施工人员交底。
在施工过程中,发生了以下事情:
(1)挖好的杆坑使得一人腿部摔伤。
(2)过路口架设吊线时,吊线使得一名骑车人摔伤。
(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。
(4)在人孔内接续时,便道上一行人掉入人孔中。
(5)一名施工人员在人孔内作业时被毒气熏晕。
(6)管道内的电缆线间绝缘不达标。
经过全体管理人员、施工人员的努力,工程按期完工。
8.项目经理部的哪些工作不符合安全管理规定?

题干: 某架空线路工程为三类工程,施工地点位于山区,建设单位通过招投标选定了一乙级监理单位和一通信信息网络系统集成甲级资质的施工单位,施工合同规定工程按月进度付款。监理单位在工程开工后按照监理合同的要求向建设单位报送了监理规划,并向建设单位送交了对总监理工程师任命的文件。监理单位到达施工现场后,施工单位向总监理工程师递交了开工申请报告和施工组织设计。监理单位对此施工组织设计进行了审查,认为此文件的内容齐全、符合合同要求,同意施工单位按照此文件进行施工。监理单位按照施工组织设计的施工要求和施工计划对施工单位开始进行监理。在施工过程中,施工单位在立杆和埋设拉线时通知了监理单位,监理单位因为无交通工具而未到现场。现场监理人员后来随施工单位对立好的电杆和埋好的拉线进行了现场检查,认为从地面上露出的电杆和拉线部分来看,施工是满足规范要求的,于是现场监理人员在隐蔽工程随工验收签证上签字确认合格。施工单位每天向现场监理人员报送进度日报,现场监理人员每周汇总后上报总监理工程师,总监理工程师根据周进度报表按月汇总后向施工单位签发支付工程进度款的凭证。施工单位拿着总监理工程师签发的月进度凭证向建设单位收取工程进度款时,建设单位以资金紧张为由,暂不拨付进度款。到第二个月时,施工单位仍未得到工程进度款。此时施工单位因资金紧张向总监理工程师递交了停工报告。监理单位经过在建设单位和施工单位之间进行调解后工程最终停工。后经建设单位的筹款,施工单位拿到进度款以后,向监理单位报送复工报告,工程复工。施工单位计算停工期间的损失,并向监理单位提出了索赔要求,监理单位经过核实批复了施工单位的索赔申请。经施工单位的努力工作,顺利完成了全部工程量,并编写好了竣工资料,施工单位向监理单位递交了交工报告。在监理单位对本工程的监理过程中,总监理工程师按时向建设单位报送了监理周报和月报。监理单位在收到交工报告后,对施工单位的工程质量和竣工工程资料进行了全面检查,认为没有问题后编写了检查报告,并报送建设单位,同时向建设单位提出验收申请。经建设单位、监理单位和施工单位的共同验收,工程顺利交工。监理单位协助建设单位对施工单位的工程结算进行了审计,并向建设单位递交了工程监理总结报告。
9.建设单位选定的监理单位的资质符合要求吗?乙级监理单位有资格监理甲级施工单位施工的工程吗?监理单位承揽业务的资质等级要求是如何规定的?

题干: 某项目经理部负责南方某市话线路工程的施工,工程于7月1日开工,9月30日完工,施工内容包括制作架空杆路、敷设架空电缆和管道电缆、安装配线设备、制作总配线架成端等工作量,工程采用包工不包料的形式承包。项目经理部的人员构成情况如表1L420100所示。[yjjzs/txygdgc/tx_98_1.gif]项目经理部的施工组织设计中对安全的要求如下:(1)在施工过程中,应保证施工人员、仪表、车辆、设备、机具的安全。(2)本工程保证实现无人员伤亡事故,设备、仪表、工机具保证无破损。项目经理部的专职安全员负责工程的安全管理工作,对工程中的安全问题进行经常性的检查,杜绝安全隐患。(3)安全技术交底工作由专职安全管理员向主要施工人员交底。在施工过程中,发生了以下事情:(1)挖好的杆坑使得一人腿部摔伤。(2)过路口架设吊线时,吊线使得一名骑车的人摔伤。(3)敷设架空电缆时,遇到吊线带电,使得一名施工人员从杆上摔落。(4)在人孔内接续时,便道上一行人掉入人孔中。(5)一名施工人员在人孔内作业时被毒气熏晕。(6)管道内的电缆线间绝缘不达标。经过全体管理人员、施工人员的努力,工程按期完工。
10.本工程应制定哪些应急预案?应急预案应包括哪些内容?
