题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制定了项目安全生产责任制,把安全责任目标分解到岗,落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。简述风险管理策划中对班组长要求的看法。班组长在风险管理策划中应负责哪些工作?

题干: 某施工单位承担的一项机电安装工程进入单体试运行阶段。项目部计划对一台解体出厂、现场组装的大型往复活塞式压缩机进行试运行。试运行前,施工单位培训了试运行操作人员,决定组建试运保修班组,拟定了人员名单。项目部对试运行前的条件进行了检查、确认:
(1)与机组相关的工程和资料:除压缩机出口管道系统未进行水压试验外,其他工程已按设计文件的内容全部完成,并按质量验收标准检查合格,完工工程施工技术资料齐全。出口管道未进行水压试验原因是与一台反应器相连,短时间内还不具备水压试验的条件。
(2)压缩机本体安装检查情况:未查到压缩机随机技术资料,施工班组解释,机组安装合格后,该资料已还给建设单位设备管理部门,机组其他安装资料完整;润滑油路系统清洗合格,资料完整;压缩机作为一个分项工程,未进行质量评定。
(3)试运行方案;试运行方案已编制完成并报有关单位。
(4)测试仪表、工具、记录表格齐全。
(5)试运行所需动力、仪表、空气、冷却水等确有保证。项目部认为,机组试运行条件基本具备,出口管道系统未进行水压试验,对压缩机试运行影响不大,而该压缩机是否试运行影响后续动设备的试运行。为了加快试运行进程,项目部决定进行压缩机试运行,在条件具备时再进行出口管道系统水压试验。在准备进行试运行时,被监理单位制止。
2.指明项目部认为压缩机组试运行条件基本具备,决定在出口管道系统水压试验前先进行该机组试运行是否正确?说明理由。

3.背景资料某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗、劳动强度低的焊接方法,决定采用电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤,事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。问 题:1.机电安装工程施工中常用的焊接方法有哪些?2.在机电安装工程施工中常用的电弧焊机有哪几种?选择电弧焊机的原则是什么?3.焊接检验内容包括哪些?4.管道设备防腐的种类有哪些?5.质量事故调查组织机构由哪些人员组成?6.质量事故调查报告的内容有哪些?

4.某施工单位承担的一项机电安装工程进入单体试运行阶段。项目部计划对一台解体出厂、现场组装的大型裂解石油气压缩机进行试运行,该压缩机转速为5850转/分。试运行前进行检查,确认试运行范围内的工程,压缩机出口管道系统设计压力为11.2MPa,组对焊接工作已经结束,除少量固定焊口外,无损检测也基本结束,其他相关工程已全部完成,并按质量验收标准检查合格。由于工作量大,出口管道在10日内也不能完成所有工作。由于这台压缩机的试运行影响后续动设备的试运行。项目部认为,机组本体试运行条件具备,仅出口管道系统还存在一些尾项,对压缩机试运行影响不大,决定立即进行该压缩机的试运行。 压缩机采用空气作为介质,按照规范的规定,压缩机试运转采用逐级升压直至达到额定压力,在每级压力下连续运转2小时的方式下进行。在排气压力达到3/4额定压力运转40分钟后,出口管道中有一道焊口泄漏,多道法兰接口严重泄漏,试运行中止。试运行班组作业人员在管道安装班组的配合下,将出口管道从压缩机法兰处卸开,对管道泄漏部位进行补焊或处理。处理完成后,将出口管重新与压缩机连接并继续进行试运,运转时将排气压力直接升到3/4额定压力,运转了1小时20分钟后,试运行班长认为在此压力下总计运行时间达到了规定的2小时,决定将压力升至额定压力运行。达到额定压力后,压缩机发生较大振动,运动部件有异常响声。试运行结束后复查压缩机位移值超标,不符合压缩机单机试运行的要求。 从管道系统未达到试运行前要求具备的条件来分析压缩机被迫中止试运行的主要原因是什么。

5.背景资料某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如下图所示,该计划满足合同工期100 d的要求。在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25 d后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。在施工过程中,由于业主要求变更设计图纸,使工作B停工10 d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:1.调整方案:将工作J的持续时间压缩5 d。2.费用补偿要求:1.工作J压缩5 d,增加赶工费25 000元;2.塔吊闲置15 d补偿:600元/d(塔式起重机租赁费)×15 d=9 000元;3.由于工作B停工10 d造成其他有关机械闲置、人员窝工等综合损失45 000元。问题:1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?2.工作B停工10 d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?

题干: 某机电安装公司通过公开招标承建某制造厂的机电工程项目,合同总价为2500万元,工期为2年。双方议定采用动态调值计算。其中不调值部分占20%,人工费15%,人工成本指数110;材料费45%,材料成本指数105;机械费20%,机械费成本指数90。竣工结算时,人工成本指数120,材料成本指数95,机械费成本指数105。

合同规定:预付款按合同总价的20%支付,预付款延期支付11周。致使安装公司垫付材料费,依据合同规定,安装公司提出费用索赔(每周的延期付款利率5‰按周计入复利算)。
6.间接成本主要包括哪些费用?

题干: A机电工程公司总承包了一新建机械厂的通风与空调工程,总工期为6个月。主辅材料均由A机电公司供应。其中分部分项工程量清单计价合计为536万元;措施项目清单计价合计60万元;其他项目清单计价合计15万元。取费费率为:规费费率4.85%;税率3.56%。
合同规定,主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月的进度工程款中扣回。
A公司经过测算,决定公司按照工程总造价的15%提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。
项目部经过测算,在目标成本的基础上人工费可以降低2.5%;材料费可以降低5%;机械费可以降低6%:其他直接费降低9%;间接费降低11%。

项目经理部编制的成本计划和前四个月实际完成工程造价以及当月发生的主材费见下表。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好地完成了公司下达的成本目标,并节余35万元。

[up2015/abc4f1ef878-97f3-496e-b597-2a9eaeae7e06.jpg]


7.若背景中的人工费占计划成本20%、材料费占50%、机械费占15%、其他直接费占5%、间接费占10%,项目部计划成本降低额是多少?

题干: 某高层建筑地上38层,地下3层。地下3层为停车库及变电所、水泵房、冷水机房和锅炉房等动力中心。地上1至5层(包括裙房在内)为商业用房,6层至20层为办公用房,22层至37层为酒店宾馆。机电工程有给水排水、通风与空调、建筑电气、建筑智能、电梯和消防等分部、分项工程。在建筑的21层和38层设置了设备层,设备层中安装有配电柜、风机和热泵等大型设备。

业主招标文件说明,商业用房和办公用房为粗装修毛坯房,酒店宾馆要精装修,并要求商业用房首先投入使用,以期及时回收投资。该工程由某具有房屋建筑特级资质和机电安装一级资质的建筑安装公司中标总承包承建,合同约定:所有设备、材料经业主指定品牌后,由建筑安装公司进行订货采购。

宾馆在精装修中,商业用房和办公用房的用户认为该建筑安装公司的施工安装质量可靠,信誉良好、报价合理,主动邀请建筑安装公司承包商业用房和办公用房的精装修及机电工程的施工。
8.建筑安装公司编制机电工程进度计划时,哪些分部、分项工程应优先完成?

9.某机电安装公司在2010年所承接的化工项目中,一条材质为15CrMo的压力管道经现场组对、手工焊接完成后,在无损检测时发现该压力管道中多道焊口不合格,致使工期推迟、经济损失3万元。对此监理工程师会同项目质量技术人员进行了现场和资料检查,以及相应分析,发现以下问题: (1)在对参与焊接的10名焊工进行检查时发现,代号为0204和0223两名职工的“焊工合格证书”是2007年8月签发的;代号为0207的“焊工合格证书”的试件钢号分类代号为I;代号为0211的“焊工合格证书”在Ⅱ类钢号下的试件形式位置代号为1G。 (2)焊接记录中记载代号为0211的焊工施焊过的焊口包括:2道水平固定焊口和1道垂直固定焊口。 (3)焊接期间曾遇到一段时期的雨季影响。 背景资料中所提及的4名焊工能否进行15CrMo低合金钢管道的焊接作业?说明理由。

题干: 某安装公司投标一机场出发大厅的机电工程,机电工程的内容有:通风空调、电气照明、给水排水、消防、安保工程。根据招标书、施工图及施工现场的情况编制了机电工程的施工图预算。其定额直接费为3000万元,其中人工费为300万元。脚手架搭拆费按人工费的4%计算(其中人工费占25%),其他直接费为12%、临时设施费为11%、间接费为90%、现场管理费为20%、利润为80%、税金为3.41%。
安装公司中标后,依据工程合同、施工图纸、施工定额、施工及验收规范、标准图集、施工组织设计等有关文件编制了施工预算。
10.编制机场出发大厅机电工程的施工图预算有哪些步骤?

11.某安装公司承接了一大型超市的机电安装工程,其中将一项消防喷淋管道改造工程分包给一家具有资质的专业公司施工。超市里出售有化妆品、纺织品、文化用品、百货等,因超市每天营业时间从上午9时至晚上8时,甲方要求改造工程的实施不影响正常的营业,施工单位拟采取夜间施工。 是否需要制定安全管理责任制?简述制定的内容。

题干: 南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。
12.如按合同工期完成,A施工单位如何进行工期调整?

题干: 某机电总承包一级企业通过招标,承建一大型商务办公楼的机电安装工程,合同规定承包范围:给排水、电气、空调通风系统、消防系统、电梯安装。工程所需的空调冷水机组由业主提供。其他分部分项工程的分包方可由总承包企业按规定选择。电梯分包给负责安装的电梯生产厂。消防工程由企业选定的专业公司施工。选定某机电作业劳务公司负责给排水施工作业。消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。
13.电梯安装时,一安装工人从高处坠落受重伤,哪些单位应立即开展什么工作?

题干: 某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,叶轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的配合间隙,重新组装了设备。为此安装公司增加费用人民币6万元。
为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了14天,增加费用4万元。
此外,业主特批12万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行机泵的试运行。
在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。
14.泵系统试运行前应具备的条件有哪些?

题干: 某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。
管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。
地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制定了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。
15.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?

题干: 某具有一级总承包资质的A机电安装公司,承接一商业大厦的机电安装总承包工程,经由业主同意将制冷站的空调系统的制冷燃气机组、电气、压力管道等分包给具有专业施工资质和压力管道安装许可证的B单位负责安装,设备及主材由业主提供。A公司编制了施工组织设计和施工进度计划,并得到业主和监理公司的批准。
16.B单位在制冷站安装工程完成后,经自检合格后,通知业主和监理检查验收是否符合程序?

题干: 某总承包项目,按照采购进度计划,采购项目部将两台解体安装的大型压缩机运至现场交付给施工项目部。同时移交的还包括其他辅助零件和工程使用材料。压缩机运抵现场后,施工项目部接收前做了开箱检查。
在施工中,通过光谱分析检查发现运抵现场的钢管材料成分与设计要求不符。因此,对不符合要求的管材进行了调换。
施工项目部针对采购的设备及材料对工程进度和质量的影响进行了认真的分析,并编制了控制文件。
17.针对钢管存在的问题,施工项目部应如何处理?

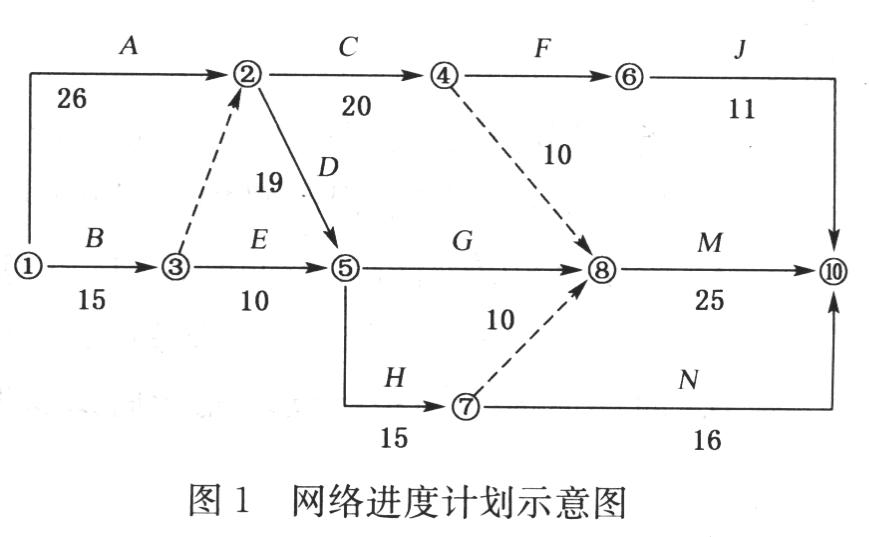

18.某机电安装工程。施工单位(乙方)与建设单位(甲方)签订了施工合同。合同约定,由于甲方责任的损失按实际发生全额赔偿,工期每提前(或拖后)1天奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。 该网络进度计划如图1所示。 施工过程中发生了如下事件: 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费用5万元。因地基复查使基础施工工期A延长3天,人工窝工15个工日。 事件二:B施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,B工作工期拖延5天。 事件三:在D施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3天。 事件四:因乙方购买的室外划等号管线材料质量不合格,甲方令乙方重新购买,因此造成G工作多用人工8个工日,该工作工期延长4天,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在M施工时采取了加快施工的技术措施,使得该工作工期缩短了1周,该项技术组织措施费为0.6万元。 其余各项工作实际作业工期和费用与原计划相符。 针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。

题干: 某机电工程公司承担一大型储运码头储运罐区的改扩建工程,工程范围主要为新建2台3500立方米储油球罐和1台5000立方米储油球罐及其管线,以分段切割吊卸的方法拆除2台10m高的原油罐。针对作业活动,项目部对风险进行了识别和评价,制定了安全技术措施和应急预案。同时为保证工程质量,项目部针对不同的施工阶段制定了质量控制措施。
19.项目部应从哪些方面制定质量控制措施?

题干: 某医院由多幢大楼(门诊楼、急诊楼、住院楼和综合楼等)组成,安装公司承包了该医院的机电工程,机电工程内容有建筑给水排水,建筑电气、通风空调、智能化等工程。工程合同约定为固定总价5000万元,每幢大楼完工后立即进行竣工验收。工程的设备、材料均由业主指定品牌,由安装公司组织采购。在施工准备阶段安装公司项目部编制了施工组织设计、施工总进度计划、施工方案及设备、材料采购计划。
安装公司项目部进场开工后,因业主未预付工程款,造成材料不能及时到达施工现场,影响了工程的施工。项目部向业主发出要求预付工程款的通知。业主收到通知后仍不按要求预付,直到安装公司项目部停止施工,业主才向安装公司支付了工程款。项目部收到工程款后,重新组织施工,施工中,因医院的负压空调和智能化控制采用了新技术,设计修改很多,项目部及时与业主和设计协调确认,使医院的机电工程按合同完工,其中门诊楼的机电工程单独竣工验收,并且投入运行。
20.门诊楼能否单独竣工验收?竣工验收应具备哪些条件?

21.背景资料某机电工程公司承接了一座110 kV变电站建设项目,工期1年,时间紧、任务重。对此,该公司首先在内部组织了施工进度计划、施工生产资源、工程质量、施工安全、卫生及环境管理等协调工作,以便工程顺利展开;其次明确各级各类人员的安全生产责任制,以加强项目的安全管理;其三,施工过程中公司组织了与工程对应的季节、专业和综合等安全检查,以保障施工过程安全。该变电站地处偏僻地区,施工时,暂无电源供给,为加快施工进度,该公司自行采用自备电源组织了施工。变压器经开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封性试验,但在通电过程中烧毁。问 题:1.纠正该公司擅自采用自备电源施工的错误做法。2.分析变压器烧毁的施工原因。根据公司安全生产责任制,该工程项目部领导各应承担何种性质的安全生产责任?3.公司内部施工进度计划协调主要有哪几方面的工作?4.公司组织的与工程对应的安全检查中,除背景资料指出的检查外还有哪些?安全检查的重点是什么?

题干: A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元,合同约定总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠一天,业主需支付双倍利息给A公司:工程价格不因各种费率、税率、汇率变化及各种设备、材料、人工等价格变化而作调整。
施工过程中发生下列事件:
事件1:A公司因:
(1)当地发生短期局部战乱,造成工期延误30天,直接经济损失30万美元。
(2)原材料涨价,增加费用150万美元。
(3)所在国劳务工因工资待遇罢工,工期延误5天,共计增加劳务工工资50万美元。
(4)美元贬值,损失人民币1200万元。
(5)进度款多次拖延支付,影响工期5天,经济损失(含利息)40万美元。
(6)所在国税率提高,税款比原来增加50万美元。
(7)遇百年一遇大洪水,直接经济损失20万美元,工期拖延10天。
事件2:中央空调接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒做接地极,双方发生分歧。
事件3:负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。
22.计算工期索赔和费用索赔。

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装、车间内通风空调风管安装、动力电气线路、消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
23.针对本工程安全方面存在的主要风险因素,项目部应制定哪些安全技术措施?

题干:

某大型长输天然气管道工程建设项目由天然气管道、场站组成,天然气干线全长1150km,管径1016mm,设计压力为6.4MPa,沿线设首站1座,中间站4座,末站1座,阀室30座。

某施工总承包企业中标并承担该项管道建设项目的施工任务。按照工程建设程序,施工单位按照规定的时限,向监理人报送了施工组织设计。施工组织设计内容如下:

(1)施工方案

(2)施工现场平面布置图

(3)施工进度计划和保证措施

(4)劳动力及材料供应计划

(5)安全生产、文明施工措施

监理机构审核后认为:该施工组织设计以工程规模、结构特点、技术复杂程度和施工条件进行了编制,但是按照国家现行的施工规范的内容不完全符合要求,退回施工单位要求重新完善。经重新修改后的施工组织设计达到了规范标准,监理机构上报业主批准予以实施。在输气管道通过的地区,沿管道中心线两侧各200m范围内,有聚集居民住户57户,管道分段试压,采用气压试验,施工单位为了保证管道试压安全和工作质量,对试压准备工作进行了全面检查,检查内容包括试压方案报批、试压人员、试压设备、计量仪表(如压力表)以及质量安全保证措施落实情况,对升压过程进行了严密的监控。


24.该建设项目在工程运行方面体现了哪些危险性?

题干: 其施工单位承建一南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2010年11月10日开工,2011年9月10日竣工。
该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。由于南方沿海空气湿度高、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。
项目部制定的施工进度计划中,施工高峰期在6月至8月,正值高温季节。根据地下室的气候条件和比赛大厅高空作业多的特点,需制定针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动;电动机与风机的联轴器同轴度超差。
25.风管及部件进场做什么检验?风管系统安装完毕后做什么检验?

题干: 某安装公司投标一机场出发大厅的机电工程,机电工程的内容有:通风空调、电气照明、给水排水、消防、安保工程。根据招标书、施工图及施工现场的情况编制了机电工程的施工图预算。其定额直接费为3000万元,其中人工费为300万元。脚手架搭拆费按人工费的4%计算(其中人工费占25%),其他直接费为12%、临时设施费为11%、间接费为90%、现场管理费为20%、利润为80%、税金为3.41%。
安装公司中标后,依据工程合同、施工图纸、施工定额、施工及验收规范、标准图集、施工组织设计等有关文件编制了施工预算。
26.安装公司中标后,应编制哪些分部分项工程的施工预算?

27.某工程项目业主通过工程量清单招标方式确定某投标人为中标人,并签订了合同,工期4个月。部分工程价款条款如下:(1)分项目工程清单中含有两个混凝土分项工程,工程量分别为甲项为2300 立方米,乙项为3 200立方米,综合单价分别为180元/立方米,160元/立方米,当某一分项工程实际工程量比清单工程量增加(或减少)10%以上时,应进行调整,调整系数为0.9(1.08)。(2)措施项目清单中含5个项目,总费用为18万元。(3)其他项目清单中仅有专业工程暂估价一项,费用为20万元,实际核定为17万元。(4)规费费率为3.32%,税金为3.47%。有关付款如下:(1)材料预付款为分项工程合同价的20%,于开工前支付,在最后两个月均扣。(2)措施费于开工前及第2月末分两次平均支付。(3)专业工程暂估价在最后一个月按实结算。(4)业主按每次承包商应得工程款的90%支付。(5)工程竣工验收后进行结算,并按实际造价的5%扣保证金。每月完成的工程量如下表所列:问题:1.该工程预计合同总价为多少?材料预付款为多少?首次支付措施费为多少?2.每月分项工程量价款为多少?承包商每月应得工程款为多少?3.分项工程量总价款为多少?竣工结算前,承包商应当累计工程款为多少?

28.某变压器厂装配车间为全钢结构厂房,跨度为28m,长180m,轨道中心跨距为22m,轨道顶标高22.5m。某安装公司承接了一台160/40t桥式起重机安装工程,起重机自重175.8t,安装工期15天。为了确定能保证安全可靠、保证工期、降低成本的吊装方案,已初选出用汽车吊吊主梁分片吊装方案和用扒杆吊装方案。根据调查资料和该公司实践经验及该公司租用大型汽车吊的实际情况,已定出各评价的权重及方案的评分值见下表。起重机安装调试后,建设单位是否可以立即使用?说明理由。

题干: 某石油化工施工单位承担了一个原料油罐区工程,主体工程为4台30000立方米浮顶油罐。由于中标时距离合同要求的开工时间很短、工期紧,该施工单位为了保证合同要求的开工日期,工程先行开工,在开工后即刻组织进行施工组织设计的编制工作。在施工组织设计中的主要施工方案设计中,浮顶油罐采用正装法施工,其部分工序的施工流程如下图所示。部分工序的施工流程

工程开工一个月后,业主考虑到罐区的综合效益,决定将罐区还未施工的2台30000立方米浮顶油罐在原址上改为2台50000立方米浮顶油罐,修改了油罐和系统的设计。由于对施工单位前期的工程进度和施工质量满意,修改后的罐区工程仍由该施工单位施工,并要求再编制施工组织设计。施工单位认为已经编制了原罐区的施工组织设计,改动后工程内容基本相同,施工方法相同,决定不再编制新的施工组织设计。在业主的要求下,施工单位在原施工组织设计的基础上,对改动部分进行修改,补充部分新增工程内容,形成新的施工组织设计修订版本,报项目总工程师批准后,下发施工作业队实施。
29.施工单位对工程变化后修编施工组织设计的做法是否适宜?为什么?

题干: A公司承包某厂车间扩建机电安装工程,工程范围有桥式起重机安装;车间内通风空调风管安装;动力电气线路;消防管道安装等。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。A公司项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。施工中,A公司将厂内的工艺设备运输任务分包给B公司。在运输重25t的设备时,A公司的代表曾提出过要用25t车运输此设备,但B公司却使用了在市场上购买报废的10t半挂运输车,设备装上车后没有采取固定措施。结果半挂车拐弯时,设备自车上摔下,除了保险公司赔偿外业主还直接损失65万元。经查,B公司没有制定设备运输方案,也没有安全技术交底记录。
30.A公司在这次事故中负有哪些责任?为什么?

31.某施工单位承担的一项机电安装工程进入单体试运行阶段。项目部计划对一台解体出厂、现场组装的大型裂解石油气压缩机进行试运行,该压缩机转速为5850转/分。试运行前进行检查,确认试运行范围内的工程,压缩机出口管道系统设计压力为11.2MPa,组对焊接工作已经结束,除少量固定焊口外,无损检测也基本结束,其他相关工程已全部完成,并按质量验收标准检查合格。由于工作量大,出口管道在10日内也不能完成所有工作。由于这台压缩机的试运行影响后续动设备的试运行。项目部认为,机组本体试运行条件具备,仅出口管道系统还存在一些尾项,对压缩机试运行影响不大,决定立即进行该压缩机的试运行。 压缩机采用空气作为介质,按照规范的规定,压缩机试运转采用逐级升压直至达到额定压力,在每级压力下连续运转2小时的方式下进行。在排气压力达到3/4额定压力运转40分钟后,出口管道中有一道焊口泄漏,多道法兰接口严重泄漏,试运行中止。试运行班组作业人员在管道安装班组的配合下,将出口管道从压缩机法兰处卸开,对管道泄漏部位进行补焊或处理。处理完成后,将出口管重新与压缩机连接并继续进行试运,运转时将排气压力直接升到3/4额定压力,运转了1小时20分钟后,试运行班长认为在此压力下总计运行时间达到了规定的2小时,决定将压力升至额定压力运行。达到额定压力后,压缩机发生较大振动,运动部件有异常响声。试运行结束后复查压缩机位移值超标,不符合压缩机单机试运行的要求。 背景中压缩机重新运转的程序与时间是否符合试运行的规定?说明理由。

题干: 某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。
施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明;建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
32.事件1至事件3中,施工总承包单位的做法是否妥当?说明理由。

题干: 某机电工程,合同总额为1000万元,工期为10个月,该工程主要材料和设备占合同总额的60%,按合同总额的10%支付预付款,预付款的扣回按余下工程还需的主要材料和设备与预付款等值开始起扣,每月以抵充工程款的方式陆续收回,工程保修金按合同总额的5%,每月从工程款中按5%扣留,合同总价不调整。已知:第1个月到第4个月实际完成工作量为每月80万元,第5个月至第6个月,实际完成工程量每月为100万元,其余时间工程进度每月完成120万元。
33.本工程预付款从第几个月开始起扣?

34.某石化总厂(甲方)与某安装公司(乙方)签订了某机电设备安装施工合同。该安装工程项目涉及的设备和材料均由甲方提供。甲乙双方合同规定,采用单价合同,每一分项工程的实际工程量增加或减少超过招标文件中工程量的10%以上时调整单价。工作B、E、C作业使用的主要施工机械一台(乙方自备),台班费用为400元/台班,其中台班折旧费为50元/台班,施工网络计划如下图所示(单位:天)。 图中箭头上方为工程名称,箭头下方为持续时间,双箭头为关键线路。 甲乙双方合同约定8月15日开工。工程施工中发生如下事件: 事件一:由于甲供设备和材料迟迟未到货,致使工作D推迟2天,乙方人员配合用工5个工作日,窝工6个工作日; 事件二:8月21、22日场外停电,停工2天,造成人员窝工16个工日,机械台班2个台班,每个台班单价50元/台班; 事件三:因设计变更,工作E工程量由招标文件中的300立方米增加至350立方米,超过了10%。合同中该工作综合单价为55元/立方米,经协商后综合单价调为50元/立方米; 事件四:为保证施工质量,乙方在施工中将工作及原设计尺寸扩大,增加工作量15立方米该工作综合单价为78元/立方米; 事件五:在工作D、E均完成后,甲方指令增加一项临时工作K,经核实,完成此项工作需要1天时间,机械台班1个,人工工日10个。 上述哪些事件乙方可以提出索赔要求?哪些不可以提出索赔要求?说明理由。

题干: 某项目部总承包了一个制药车间的全部机电安装工程,除土建分包外,工程包括有机械设备安装、工艺管道安装、常压容器安装、电气安装、自动化仪表安装和给水排水安装等。其中管道3500m(其中DN100以上的蒸气管道500m);设备有85台套/65t;非标制作23台/52t;室内洁净度为N7级。施工中,关键设备反应釜因焊接施工措施不当导致内搪的玻璃涂层发生严重灼伤,形成质量问题。

工程竣工验收投入使用后,计算机房由甲供的风机盘管的冷冻水柔性接管发生断裂现象而漏水,施工单位采用新型柔性接管返修。
35.项目部对出现的质量问题,应如何进行原因分析?
