1.(二)      某公司承担一机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题(二)

题干: 某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程产品质量的所有人员进行了控制。施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:(1)机房通向井道的预留孔随时开通以方便施工。(2)井道安装好导轨后放基准线进行配管配线。(3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。(4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。(5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。(6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。
2.施工人员的哪些方面直接影响工程质量?

题干: 某机电公司承建某市新建一座油库的机电安装工程任务。工程内容包括:3000立方米、5000立方米储油罐各四台、卸油站一座及输油管网工程等。合同工期为270d,土建工程已全部完工。

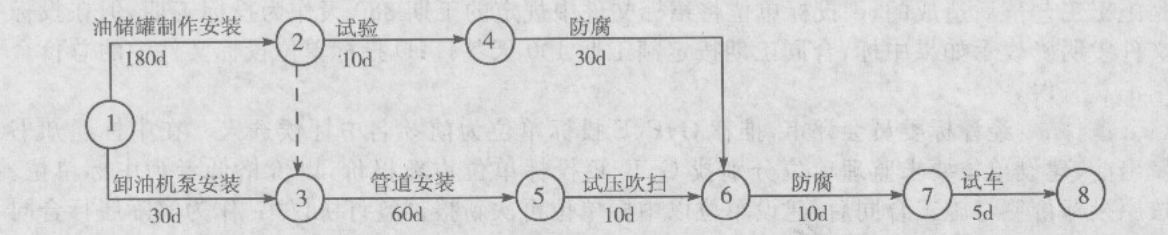

该公司项目部根据劳动力资源和施工机具的条件(主要是电焊工和焊机),优先安排储油罐制作安装,待完成后,再进行输油管网施工。储油罐安装采取液压顶升倒装法,焊前进行了焊接工艺评定。项目部制订的网络进度计划如下图所示:
在施工过程中,由于气候条件影响,致使储油罐制作安装延期20d。为确保工期,项目部对原网络进度计划进行及时调整。
3.储油罐的检验试验有哪些要求?

4.(三)      某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同,该工程项目的变压器采用自耦式变压器(容量为800kVA),电动机采用三相异步电动机。     该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40℃左右,且在清洗注油后即开始加电压试验,变压器安装完成后静止5h再开始进行交流耐压试验。     三相异步电动机在检查过程中经电气试验发现质量可疑。     问题(三)

5.(三)      某机电安装工程公司承担了一项机电工程项目的安装任务,合同工期为120d,合同价款为300万元。     该安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定了施工总进度计划,在施工总进度计划明确后,拟订具体的施工方案。     该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的控制管理措施,在具体的施工成本管理中实施了以下措施:     (1)加强施工调度。     (2)编制资金使用计划,确定施工成本管理目标。     (3)采用先进的施工技术。     (4)提出风险应对策略。     问题(三)

6.某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播、事故照明、消防给水和排烟系统。     该工程火灾探测器采用感烟、感温复合型探测器。安装完毕后,对该火灾探测器进行现场测试,并由相关部门对该系统工程进行了验收。     该工程施工项目经理部根据谊工程的特辣性,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。

7.     某公司承担一机电改建工程,工程量主要为新建4台5000m3原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。     针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。     在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业,其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。     项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。     罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。     问题

题干: 某机电工程项目经招标由具备机电安装总承包一级资质的A安装工程公司总承包,其中锅炉房工程和涂装工段消防工程由建设单位直接发包给具有专业资质的B机电安装工程公司施工。合同规定施工现场管理由A安装工程公司总负责。工程监理由一家有经验的监理公司承担,工程项目主材由A安装公司提供,工程设备由建设单位和C单位签订合同。A、B公司都组建了项目部。在施工过程中发生如下事件:
事件一:锅炉进场后,B公司对出厂随带文件进行了点检即开始施工,监理工程师发现文件不齐全,指令B公司停工。
事件二:由于锅炉汽包延期一个月到货,致使B公司窝工和停工,造成经济损失,B公司向A公司提出索赔被拒绝。
事件三:A公司制定了现场安全生产管理目标和总体控制规定,B公司没有执行。
事件四:涂装工段工程验收后,建设单位向公安消防监督机构提交工程消防验收申请,要求公安消防监督机构消防验收,由于B公司提交的资料不全,公安消防监督机构不受理。
8.在事件四中,B公司应提交哪些资料,公安消防监督机构才受理?

9.某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制订如下: (1)机房通向井道的预留孔随时开通以方便施工。 (2)井道安装好导轨后放基准线进行配管配线。 (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。 (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。 (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。 (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。 问题 1.施工项目经理部对施工人员主要从哪些环节进行控制? 2.施工人员的哪些方面直接影响工程质量? 3.逐条说明该电梯工程的施工程序和施工安全技术措施是否妥当?如不妥,请改正。

10.(三)      某空调工程,该工程采用集中式空调系统,风管系统设计工作压力为1600Pa。某工程公司承担了此空调工程的施工任务,在风管的制作与安装施工过程中,其部分具体的施工方法和过程如下:     (1)风管穿过需要封闭的防火防爆楼板时,设置了1.2mm厚的钢板防护管。     (2)风管在安装过程先安装支管,而后安装主干管。     (3)采用了耐酸橡胶板制作输送温度高于70℃的烟气的风管。     (4)当支、吊架的混凝土养护强度达到设计强度的65%时,进行风管的承重安装。     (5)风管系统安装完成后,经严密性检验合格,进行下道工序的施工。     风管安装完成后,经工程质量验收评定组织评定为合格。     问题(三)

11.某啤酒生产线设备安装工程项目。施工项目经理部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。     施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用 PDCA循环方法对该工程进行质量控制。     以下是该施工项目经理部在质量控制过程中的部分具体方法:     (1) 确定质量总目标并分解成分目标;     (2) 绘制竣工图;     (3) 对工程进场材料进行检验;     (4) 进行联动调试和试运转;     (5) 检查竣工资料文件;     (6) 编制施工组织总设计;     (7) 参加设计技术交底;     (8) 对施工工艺、方法、工序进行质量监督。

12.     某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。     管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下:     (1)采用闪点为40℃的可燃液体介质对管道进行液压试验。     (2)在进行液压试验时其环境温度为2℃。     (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍。     (4)泄漏性试验合格后进行真空度试验。     问题

13.(四)      某起重运输设备安装工程项目,承包方为了满足施工要求,针对其专业技术要求编制了两个施工方案,施工方案编制完成后,组织了相关人员对其进行了技术经济分析和比较,经过对其进行技术经济分析和比较后,确定了其中一个施工方案为本工程项目的优选施工方案。     起重运输设备按合同规定的时间提前安装完毕,为了不影响建设单位对设备的性能试验,监理工程师要求施工总承包商尽快进行验收。     问题(四)

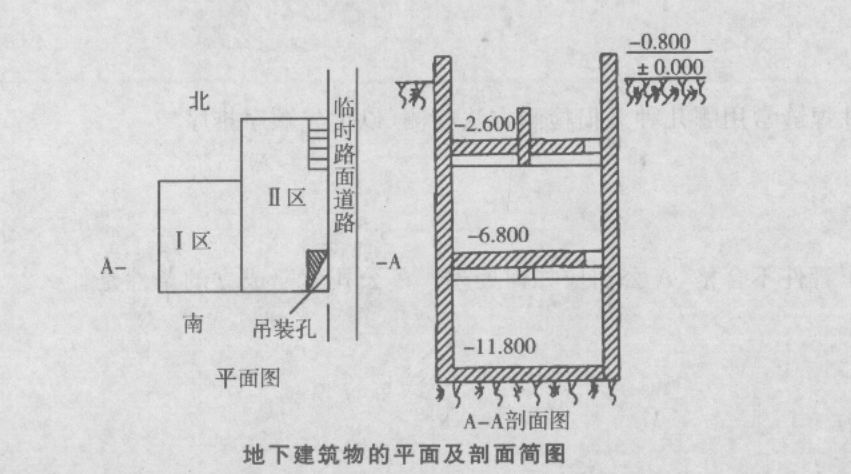

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求是:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t),吊运至设备所在平面层,经水平拖运才能就位。
14.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安排哪些工程施工?说明理由。
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12 13 14
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
