您好,欢迎来到七彩网!

当前科目:【监理工程师】 若刷新题可选择 可选择题型 请选择题型数量

2025年04月21日监理工程师案例分析简答题15

题数: 答题时间:120分钟
专业:案例分析

一、简答题

题干: 某实施监理的工程,甲施工单位选择乙施工单位分包基坑支护土方开挖工程。
施工过程中发生如下事件:
事件1:乙施工单位开挖土方时,因雨期下雨导致现场停工3天,在后续施工中,乙施工
单位挖断了一处在建设单位提供的地下管线图中未标明的煤气管道,因抢修导致现场停工7
天。为此,甲施工单位通过项目监理机构向建设单位提出工期延期10天和费用补偿2万元
(合同约定,窝工综合补偿2000元/天)的请求。
事件2:为了赶工期,甲施工单位调整了土方开挖方案,并按约定程序进行了调整,总监
理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立
即向甲施工单位签发工程暂停令,同时报告了建设单位。乙施工单位未执行指令仍继续施工,
总监理工程师及时报告了有关主管部门,后因围护结构变形过大引发了基坑局部坍塌事故。
事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经
项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人
员则由项目总工程师兼任。
事件4:甲施工单位为了便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的
地下车库内。
1.指出事件3中甲施工单位的做法有哪些不妥,写出正确的做法。

题干: 某工程项目,建设单位通过招标选择了一家具有相应资质的监理单位承担施工招标代理
和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合
同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。
在施工公开招标中,有A、B、C、D、E、F、C、H等施工单位报名投标,经监理单位资格预审
均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持
认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招标投标管理办公室主任1人、建
设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。
评标时发现,8施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施
工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合
招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投
标文件均符合招标文件要求。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单
位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施
工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安
装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损
坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭
后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支
出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
2.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位于2005年11月底向中标的监理单位发出监理中标通知书,监理中标价
为280万元;建设单位与监理单位协商后,于2006年1月10日签订了委托监理合同。监理合
同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理
费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工
日期为2006年2月10日,施工总工期为24个月。
事件2:由于吊装作业危险性较大,施工项目部编制了专项施工方案,并送现场监理员签
收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。施工项目经理便
安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工
程师回答说:这是施工单位内部的事情。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作
业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的
吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程
师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签
收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人
称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。监理单位
要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理
单位对此负有责任,不同意增加监理费。
3.指出事件2中专业监理工程师的不妥之处,写出正确做法。

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约
定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,
人工补偿费为50元/工日;总工期为120天;竣工时间提前奖励为3 000元/天,误期损失赔偿

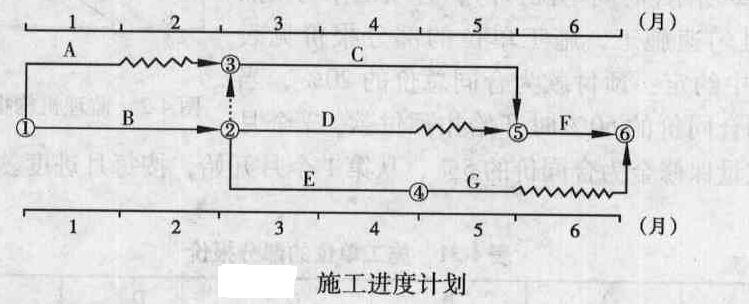

费为5 000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)。

施工过程中发生了如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数
的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用
和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建
费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进
行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;
由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停
一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C
工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能
按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按
正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验
方法进行检验,施工单位要求建设单位承担该项试验的费用。
该工程的实际工期为122天。
4.事件1中建设单位的说法是否正确?为什么?

题干: 某市高等专科学校由于在校学生的增加,决定建设一座学生宿舍楼,通过招标,该高等专
科学校选择了A施工单位,签订了施工合同,并委托某监理单位实施施工阶段的监理任务,
也签订了委托监理合同。
2009年3月15日,监理单位按国家有关规定向本市建设行政主管部门申请领取施工许可
证,建设行政主管部门于2009年3月16日收到申请书,认为符合条件,于2009年4月10日
颁发了施工许可证。因施工图设计出现问题,一直未开工,于是办理了延期开工申请,直到
2009年8月10日才开工。
施工中A施工单位将部分工程分包给B施工单位。
施工现场存在许多电力管线,监理单位向建设单位提出要办理有关申请批准手续。
5.《中华人民共和国建筑法》对分包工程做了哪些禁止性规定?

题干: 某项目施工网络计划已经监理机构批准如图。在准备施工前,经过监理批准增加
一个新工作J,该工作持续时间为5天。必须是A工作完成后才开始,F工作开始前完
成。由于J工作和H工作性质相同,且共用一台机械,故需顺序施工。

业主为了赶工期,向监理提出可以免费给施工单位提供一台施工机械,这样J工作和
H工作不需顺序施工了,工期可能缩短。
6.业主给施工单位施工机械后,关键线路是什么?新工期是多少?请画出新网络图。

题干: 某监理单位对实施监理的某跨越大江大河的桥梁施工工程的动力供应、施工照明、安全防
护设备、施工场地空间条件以及交通运输和道路条件在施工前进行了检查。
承包单位因条件限制,不能建立试验室,则委托某一具有相应资质的专门试验室作为本工
程施工用试验室。监理工程师经检查同意使用该试验室。
施工中由于某爆破作业比较危险,承包单位为了保证本单位从事爆破作业人员的生命安
全,决定从劳工市场雇佣三名无爆破作业上岗证人员去实施爆破作业。
7.对本案例中使用的大型临时设备在使用前,该如何办理相关手续才准投入使用?

题干: 某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司
确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件
中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价
法。投标有效期为60天。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市
日报上发布,且采用邀请招标方式招标。
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加
投标的人数太多,为减少评标工作量,要求招标代理公司仅对报告的潜在投标人的资质条件、
业绩进行资格审查。
开标后发现:
(1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。
(2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3)C投标人提交的银行投标保函有效期为70天。
(4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负
责人的印章。
(5)E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同
投标协议书。
(6)F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。
经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人
进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致,不压缩工
期,降价3%。
8.F投标人的投标文件是否有效?对其撤回投标文件的行为应如何处理?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。
合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计
算基数的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调
整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工

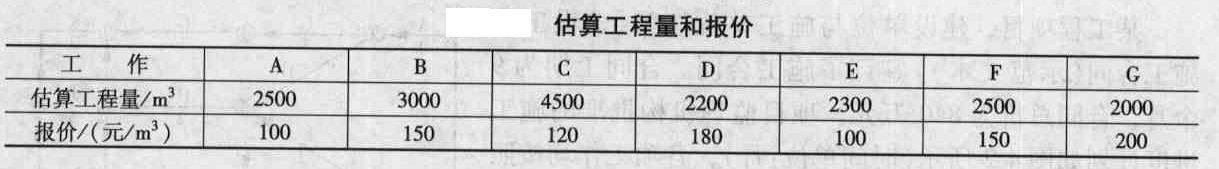

作的估算工程量和施工单位的报价见表,该工程的各项工作按最早开始时间安排,按月匀
速施工,经总监理工程师批准的施工进度计划如图所示。


施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场
费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工
单位称施工合同专用条款并未对此作出约定,因此建设单位提供的材料,施工单位没有送检的
义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增
加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作
执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润
率为5%,计税系数为3.14%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价
格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表。施工单位
随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,
钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
9.计算4月份、5月份、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。

题干: 某实施监理的工程项目,监理公司与业主签订了委托监理合同后,建设单位将编制监理规 划的有关文件交给监理单位,要求监理单位报送监理规划,监理单位收到有关文件后,总监理工程师派负责合同管理的专业监理工程师组织有关人员进行编制,经过45天的编制,完成了监理规划。经监理公司负责人审核批准后,在监理交底会后报送建设单位。
10.监理规划内容的时效性要求是什么?

题干: 某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中
发生了如下事件。
事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没
能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投
标文件。
事件2:评标委员会评标报告对C投标人的投标报价有如下评估:
C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50 m)”项目中,工程量2万立方米与
单价500元/立方米的乘积与合价10万元不符。工程量无错误,故应进行修正。
事件3:招标人确定B投标人为中标人,按照《堤防和疏浚工程施工合同范本》签订了施工
承包合同。合同约定:合同价500万元,预付款为合同价的10%,保留金按当月工程进度款
5%的比例扣留。施工期第1个月,经监理单位确认的月进度款为100万元。
事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未
能按时提交,承包人据此提出了有关索赔要求。
11.事件4中,指出承包人提出索赔的要求是否合理并简述理由。

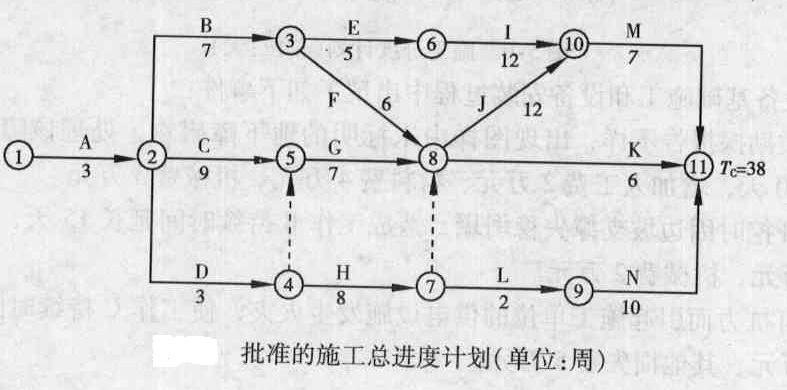

12.菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所

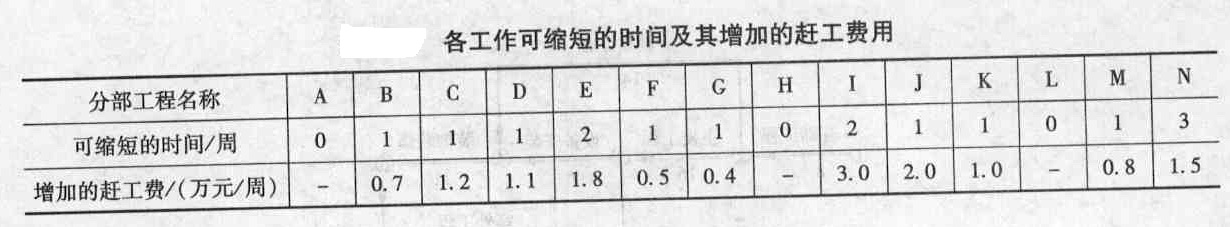

示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。


建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在H、L工作施工前,建设单位通过设计单位将此400m的道路延长至600m。请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?

题干: 某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。招标投标文件中有关资料如下。
(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4500 立方米和3 200 立方米。清单报价中甲项综合单价为1 240元/立方米,乙项综合单价为985元/立方米。
(2)措施项目清单中环境保护、文明施工、安全施工、临时设施四项费用以分部分项工程量清单计价合计为基数,费率为3.8%。
(3)其他项目清单中包含零星工作费一项,暂定费用为3万元。
(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%,税金率为3.41%。
在中标通知书发出以后,招标投标双方按规定及时签订了合同,有关条款如下。
(1)施工工期自2012年3月1日开始,工期4个月。
(2)材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最后两个月平均扣回。
(3)措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。
(4)零星工作费于最后一个月按实结算。
(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。
(6)质量保证金从承包商每月的工程款中按5%的比例扣留。
承包商各月实际完成(经业主确认)的工程量,如表4-1所示。
施工过程中发生了以下事件。
事件1:5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1.5万元。
事件2:实际发生零星工作费用3.5万元。
13.列式计算6月份承包商实际完成工程的工程款。

题干: 某实施监理的工程项目,采用以直接费为计算基础的全费用单价计价,混凝土分项工程的
全费用单价为446元/立方米,直接费为350元/立方米,间接费费率为12%,利润率为10%,营业税税
率为3%,城市维护建设税税率为7%,教育费附加费率为3%。施工合同约定:工程无预付
款;进度款按月结算;工程量以监理工程师计量的结果为准;工程保留金按工程进度款的3%
逐月扣留;监理工程师每月签发进度款的最低限额为25万元。
施工过程中,按建设单位要求设计单位提出了一项工程变更,施工单位认为该变更使混凝
土分项工程量大幅减少,要求对合同中的单价作相应调整。建设单位则认为应按原合同单价
执行,双方意见分歧,要求监理单位调整。经调整,各方达成如下共识:若最终减少的该混凝土
分项工程量超过原先计划工程量的15%,则该混凝土分项的全部工程量执行新的全费用单
价,新全费用单价的间接费和利润调整系数分别为1.1和1.2,其余数据不变。该混凝土分项
工程的计划工程量和经专业监理工程师计量的变更后实际工程量如表所示。
14.每月的工程应付款是多少?总监理工程师签发的实际付款金额应是多少?

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的
20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按
进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经
查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此,项目
监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程
款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经计
算,该混凝土工程的直接费为200万元,取费费率:措施费为直接工程费的5%,间接费费率
为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时
间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工期的申请。
该工程前7个月施工单位实际完成的进度款见表。
15.写出项目监理机构对混凝土工程中出现细微裂缝质量问题的处理程序。
做题计时:00:00:00
暂 停 开始
答题卡
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩网 ©2025 七彩网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
