2025年04月25日一级建造师公路工程建造师案例题28

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

1.某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于起K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500单跨为120m,另一座位于K3+600单跨为110m。招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了AB联合体协议书。AB联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将AB联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。招标人的加分政策和超过6人时采用抽签办法确定投标人正确吗?为什么?

题干: 某一高速公路第八施工合同段长12km,有一特大跨河桥,施工现场附近有砂石料场,价格低廉。施工用钢材、水泥由业主提供,砂石材料由承包商自行采购,考虑到与附近居民的关系协调,承包商将砂石材料的供应指定给附近的砂石料场,由于附近料场中粗砂含泥量偏高,级配不理想,承包人施工混凝土质量不能满足要求,承包人重新选择砂石材料供应商。
2.为保证工程质量、施工进度和控制成本,承包人在与施工物资供应商签订施工物资采购合同时,采购合同中应明确哪些主要条款?

题干: 某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m。路面结构形式为:基层为两层18cm的石灰粉煤灰稳定碎石,底基层为一层18cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层;桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。
项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备丁作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
3.项目部需要采购哪几大类地材,项目部材料采购程序存在什么问题?

4.某山岭区一级公路在进行道路土方路堤填筑时,由于横断面现状地形与设计图偏差较大,且填料较松散,为保证路堤边坡稳定,施工方提出在此处增设一段重力式挡土墙。设计方现场勘察后认为适于此地的挡墙应为加筋土挡墙,其主要原因是地基承载力不够。设置加筋土挡墙的理由是否合理?简述其施工工序。

题干: 某桥梁3号墩为桩承式结构,承台体积约为180立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~80cm腐殖土,80~290cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm,基坑开挖后边坡失稳,且边坡有渗水,挖至设计标高后,基底土质松软,施工单位对这些不良的地质现象都作了适当的处理。在施工前对承台模板作了详细的模板设计。
5.当基坑边坡不稳,且出现渗水时,应采取哪些措施处理?

题干: 某桥主墩基础为钻孔灌注桩,地质依次为表层5m的砾石、37m的漂石和软岩。主要施工过程如下:
平整场地、桩位放样、埋设护筒,采用冲击钻成孔。下放钢筋笼后,发现孔底沉淀量超标,但超标量较小,施工人员采用空压机风管进行扰动,使孔底残留沉渣处于悬浮状态。之后,安装导管,导管底口距孔底的距离为35cm,且导管口处于沉淀的淤泥渣之上,对导管进行接头抗拉试验,并用1.5倍的孔内水深压力的水压进行水密承压试验,试验合格后,灌注混凝土,混凝土坍落度18cm,在整个过程中连续均匀进行。
施工单位考虑到灌注时间较长,在混凝土中加入缓凝剂。首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为3m。当灌注混凝土进行到10m时,出现塌孔,施工人员用吸泥机进行清理;当灌注混凝土进行到23m时,发现导管埋管,但堵塞长度较短,施工人员采取用型钢插入导管的方法疏通导管;当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;进行到32m时,又一次堵塞导管,施工人员在导管始终处于混凝土中的状态下,拔抽抖动导管,之后继续灌注混凝土直到完成。养护后经检测发现断桩。
6.在灌注水下混凝土时,导管可能会出现哪些问题?

题干: 某路桥施工企业中标承包某一级公路H合同段的路基施工。其中:K20+000~K21+300为填方路段,路线经过地带为旱地,原地面横坡平缓,该路段填方53000立方米 ; K21+320~K21+700为挖方路段,表面土质为砂性土,下为风化的砂岩,其强度为14MPa左右,该路段挖土方55000立方米,挖石方6100立方米; K21 + 720~K26+000为半填半挖路段,土石方基本平衡。沿线未发现不良地质路段。
7.本合同段内进行土石方调配后还多余的土方、石方数量有多少?

题干: 某施工单位承接了一项4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m,项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。

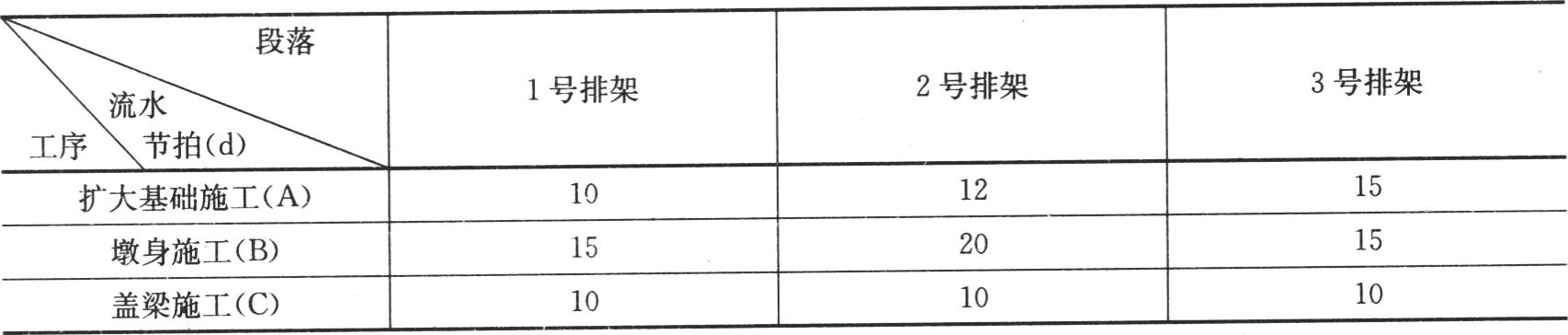

在离本工程不远的江边有丰富的砂源,经检验砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1~3排架组织流水施工,各段流水节拍见下表:
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件一:由于业主大型安装设备的进场,业主委托承包商对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件二:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件三:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
8.针对事件三,承包商是否可以提出工期和费用索赔?说明理由。

题干: 某高速公路施工合同段全长18km,合同段包含大桥3座,涵洞及通道12个,路堤填筑均为土方,路面基层为水泥稳定碎石基层,面层为沥青混凝土。施工单位进场后,项目部精心组织施工,认真履行合同。完工后施工单位和建设单位分别提出了交工、竣工验收要求。
9.公路工程竣工验收阶段的主要工作是什么?

题干: 某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布置为70m+4×120m+70m,主梁采用箱形截面,墩身为空心墩,墩高50~75m。桥墩采用群桩基础,平均桩长约60m(示意图如下图所示)。
施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。
10.本桥变截面箱梁宜采用什么方法施工?本桥承台属于高桩承台还是低桩承台?

题干: 某高速公路左右线隧道,洞口间距42m,左线长3316m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空面积为58.16平方米,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。
该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~Ⅴ级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位
在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。
针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。
2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2009年7月6日,确认累计死亡人达10人。
事故发生后,施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实“五项制度”中的“施工现场危险告知制度”。
11.监控量测数据处理中,发现的“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?

12.某高等级公路全长50.8km,路面结构为沥青混凝土,路面宽度25m,设计车速120km/h。采用两台摊铺机梯队作业,全封闭施工。本工程于某年某月某日建成通车,通车不久,发现在K8+250~K9+580段有行车抖动,跳车等现象。建设单位、监理单位、质量监督单位相关人员进行了现场实地考查,一致认为在长期行车荷载作用下,容易继续发展为搓板、拥包,继而引发交通事故,导致路面早期破坏。通过初步分析认为是沥青路面施工中存在问题,因此,查阅了施工单位和监理单位的施工方案及现场管理记录。在K8+250~K9+580段施工中施工及监理现场管理记录中有如下记录:(1)有一台摊铺机原摊铺机手生病,用一新手代替,操作紧张造成摊铺机出现故障,维修2h后继续施工,施工完后,发现找平装置未完全修复。(2)摊铺机施工过程中停机加水、急停急转。(3)由于维修摊铺机造成沥青混合料放置时间延长,为避免摊铺温度下降,摊铺机行驶速度加快。(4)……(5)……除上述施工记录外,造成沥青混凝土路面不平整的原因还有哪些?请说出两种。

13.某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。(1)确定了现场质量检查控制制度,内容如下:1)工序交接检查:对关键工序或对工程质量有重大影响的工序,要在互检的基础上,组织专职人员进行交接检查,以确保工序合格。2)停工后复工的检查:因处理质量问题或某种原因停工后再复工时,均应检查认可后方可复工。3)巡视检查:对施工操作质量应该进行巡视检查。(2)确定了钻孔桩的质量控制点。内容包括:桩位坐标控制、垂直度控制、清孔质量控制等。项目经理部制订的现场质量检查控制制度有哪些不完善之处?不完整的请补充。

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
14.列式计算施工单位施工进场道路可获得的直接费。

题干: 某工程签约合同总价为2000万元,开工预付款为合同总价的10%在第1月全额支付。下表是承包人每个月实际支付完成的工程进度款(实际完成量可能超过或少于签约合同价,本题实际完成进度款总额1950万元)。根据《公路工程标准施工招标文件》(2009年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。”扣回相应的开工预付款。
15.计算从起扣月开始每个月应扣回的金额。

题干: 某三跨预应力混凝土连续刚构桥,跨度为90m+155m+90m,箱梁宽14m,底板宽7m,箱梁高度由根部的8.5m渐变到跨中的3.5m,根据设计要求,0号块混凝土为托架浇筑,然后拼装挂篮,用悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。施工单位根据该桥的特点,制定了详细的施工流程,其中对箱梁悬臂浇筑阶段的主要施工工序如下:
(1)在两主墩的两侧安装托架并预压,架立模板,绑扎0号块钢筋,浇筑混凝土并张拉预应力筋;
(2)拼装挂篮,用堆载法预压挂篮,以消除挂篮的非弹性变形;
(3)按设计标高值加预加抬高量值架立模板、绑扎钢筋、浇筑各个节段的箱梁混凝土;张拉预应力筋;
(4)拆除模板,移动挂篮,开始下一个节段的施工;
(5)在整个悬臂浇筑过程中,定时进行箱梁节段标高的测量,以及应力和温度的观测,整个测量完全满足设计和施工技术规范的要求。
16.采用堆载法预压挂篮除了消除非弹性变形外,还有哪些目的?

17.某段土方填筑路基施工完成之后进行了检测,在用贝克曼梁法进行弯沉测试时步骤如下:(1)在测试路段布置测点,测点在路中线上,并画上标记。(2)将试验车后轮对准测点前约3~5cm处位置上。(3)将弯沉仪插入汽车后轮之间的缝隙处与汽车方向一致,弯沉仪测头置于测点上(轮隙中心后方3~5cm)并安装百分表于弯沉仪的测定杆上,百分表调零,用手指轻轻叩打弯沉仪,检查百分表是否稳定回零。(4)测定者吹哨发令指挥汽车缓缓前进,百分表随路面变形的增加而持续向前转动。当指针转动到最大值时,迅速读取初读数,汽车仍在前进,表针反向回转,待汽车驶出弯沉影响半径(3.0m以上)之后,吹口哨或挥动红旗指挥停车。待表针回转稳定后读取最终读数,汽车行进速度宜为5km/h左右。(5)测得的数字整理计算,求得代表弯沉值。弯沉测试除贝克曼梁法外还有哪些方法?

18.某隧道二次衬砌为厚度40cm的C25模筑混凝土。采用先拱后墙法施工时,拱架支撑变形下沉,承包人施工中存在泵送混凝土水灰比偏大;局部欠挖超过限值未凿除;模板移动部分钢筋保护层厚度不足等因素,造成其中一段衬砌完工后顶部、侧墙均出现环向裂缝,局部地段有斜向裂缝,严重者出现纵、环向贯通裂缝,形成网状开裂,缝宽最小0.1mm,最大4mm,必须进行补救处理。根据背景材料,请分析衬砌开裂原因。

题干: 公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,《公路工程设计变更管理办法》要求各级交通主管部门应当加强对公路工程设计变更活动的监督管理,明确了不同类型公路工程设计变更的具体要求。
19.公路工程设计变更中哪些属于一般设计变更?

题干: 某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000立方米(土石比例为6:4),填方2490000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。
施工过程中部分事件摘要如下:
事件1:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
20.指出事件2中施工方法存在的问题,并提出正确的施工方法。

题干: 某沥青混凝土路面工程,路面结构形式自上而下依次为:上面层4cm AC-16(I)中粒式沥青混凝土、中面层6cm AC-25(I)粗粒式沥青混凝土、下面层8cm AC-25(I)粗粒式沥青混凝土,工程量为:上面层482200平方米、中面层484200平方米、下面层470100平方米,施工有效工期为200d。某企业准备使用一台3000型沥青混凝土拌合站进行拌合,拌合站的有关参数为:搅拌器每次搅拌量3000kg,加料时间6s;混合料搅拌时间41s;成品料卸料时间5s。一台摊铺宽度为12m的超大型摊铺机进行摊铺。
21.分析沥青混凝土拌合站是否能满足施工要求?

题干: 某公路工程所需的主要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运输。项目部材料采购部门拟按工程量清单→材料供应计划→材料用量计划→材料用款计划→材料采购计划的顺序进行材料计划管理,并对几种材料的主要工程指标及工程特性提出了如下要求(摘要):
(1)对于碎石提出了可松散性要求。
(2)为区分砂的粗细度,提出了砂的平均密度和湿度要求。
(3)对于水泥,提出了针入度的要求。
该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增加较多,主要原因是砂、碎石材料成本的增加。但有关资料表明,砂、碎石的购入原价与施工预算时的价格一致。
在工程施工中还发生了如下事件:
事件1:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响结构,因此未做任何处理。
事件2:在满堂支架桥梁施工中,发生了支架垮塌,造成直接经济损失40万元。项目部在事后的第5天向上级公司进行了汇报。
事件3:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定周检确认时间间隔的仪器也投入使用,使路基工程按时完工。
22.分析事件3中存在的仪器管理问题,并提出正确的处理方法。

23.某年某月某日13时26分,某公路施工危险化学品仓库发生特大爆炸事故。爆炸引起大火,1h后着火区发生第二次强烈爆炸,造成更大范围的火灾。直到6日凌晨5时,才扑灭这场大火。这起事故造成15人死亡,200多人受伤(其中重伤25人),直接经济损失超过2.5亿元。经事故调查,专家组认定仓库违章改做化学危险品仓库以及仓库内化学危险品违章存放是事故的主要原因;仓库4号仓内混存的氧化剂和还原剂接触是事故的直接原因。“8.5”特大爆炸火灾事故是一起严重的责任事故。简述重大危险源的概念。

24.某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:注:表中排架由基础、墩身和盖梁三部分组成。根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

题干: 某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500,单跨为120m,另一座位于K3+600单跨为110m。
实施过程中发生如下事件:
事件1:招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。
事件2:在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了 A、B联合体协议书。A、B联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将A、B联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。
事件3:C公司中标后,签订了施工合同。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,并测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书。
事件4:施工开始不久,经业主和监理书面批准,项目部将部分工程分包给一具备资质的施工单位,并签订了分包合同。为组织好施工,分包商就分包工作编写了施工组织设计,并提交监理审批。
25.招标人的加分政策和超过6人时采用抽签办法确定投标人正确吗?为什么?

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
26.逐条判断施工单位对压实工序书面要求的正确性,并改正错误之处。

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
27.除水泥混凝土抗压强度试验以外,还应该进行什么试验?

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
28.列式计算1#主墩钻孔桩停工3天可索赔的钻机停工费用。
