1.某高层住宅工程,使用一台QTZ63塔吊(塔吊臂长50m,远端吊重1.6t)进行起重吊装作业。 2010年10月9日,使用塔吊吊运木方时,木方用铁丝捆扎后再托底兜着吊起。正好木材堆场旁边有一块大钢模也要吊运到同一地方进行清理,现场生产经理考虑大钢模加木方重量远未达到此时塔臂的安全载重量,便指挥直接将大钢模用长钢丝绳加挂在木方下面约3m处,一次性完成转场作业。 由于大钢模所处位置不在吊钩正下方,木材已吊离地面,看不清是否存在斜拉起吊,直接提升吊钩时,形成斜拉吊物,大钢模离地后发生大幅摆动,带动塔臂上下晃动严重,导致捆扎木方的铁丝松脱,木料从约30m处高空散落,将下面施工人员3人砸成重伤。 经查,该工程起重吊装作业没有编制专项施工方案,也没有持证上岗的信号工。 简述预防高处落物伤人的安全技术措施。

2.Z公司承接了某市市区一新建写字楼工程,施工现场内场地十分狭窄,并且一侧临近市区街道。 Z公司在布置办公区、生活区与作业区时,应考虑的主要规定有哪些?

题干: 施工总承包单位与建设单位于2008年2月20日签订了某二十层综合办公楼工程施工合同。合同中约定:
(1)人工费综合单价为45元/工日;
(2)一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期一天;
(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:
事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件二:3月21日施工总承包单位租赁一台吊车(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2天,3月23日上午8时恢复基坑开挖工作。
事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间共造成人员窝工300工日。
事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350平方米。会议室墙面采用人造木板装饰,其中细木工板用量600平方米,用量最大的一种人造饰面木板300平方米。
针对事件一到事件三,施工总承包单位及时向建设单位提出了工期和费用索赔。
3.事件一到事件三中,施工总承包单位可获得的工期和费用索赔各是多少?

4.某工地一10m×6.5m的焊接车间内,一端作为材料存放场地,氧气瓶、乙炔瓶、二氧化碳气瓶整齐顺墙根摆放一起;另一端两名工人正在进行电焊作业,另一名工人在门口吸烟。由于天气炎热,三人只穿了衬衫作业。 由于电焊机故障,焊机整体带电,正在施焊的两名工人触电,而开关箱中装设的漏电保护器失灵,吸烟的工人迅速打开总配电箱,发现未设置初级漏电保护器。于是切断总开关,导致整个工地全部停电。触电工人经抢救脱离危险,两人均造成重伤。经查,此三人中只有抽烟的工人有“特种作业操作证”。 请简要分析本案例中焊接车间存在的安全隐患。

题干: 某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同。经甲方批准的施工网络进度计划如图所示:
施工过程中发生如下事件:
事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天。
事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天。
事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元。
5.乙方共可得到索赔的工期为多少天?费用为多少元?

题干:
某施工单位通过竞标获得了某工程项目。甲乙双方签订了有关工程价款的合同,其主要内容有:

(1)工程造价为2400万元,主要材料费占施工产值的比重为70%;

(2)预付备料款为工程造价的25%;

(3)工程进度款逐月计算;

(4)工程保修金为工程造价的5%,保修2年;

(5)材料价差调整按规定进行,最后实际上调各月均为5%,各月完成的实际产值如表2所示。
6.该工程的预付款、起扣点为多少?

7.某在建住宅楼工程,建筑面积51454.24平方米,高95.8m,地下2层,地上32层,基础形式为筏形基础,结构体系为全现浇钢筋混凝土剪力墙结构,施工单位选用大钢模板作为地上墙体施工模板体系,电梯井墙体采用定型筒模,顶板模板采用12厚竹胶板,木方背楞,钢管支撑体系。 混凝土达到拆模要求时,拆模的一般顺序是什么?

题干: 某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮耐候密封胶库存不够,操作人员为了不延误工期及时采用了不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求,9月份在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,施工时没有预埋件,而且抹灰工序已经完成,现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。
在施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:
(1)室温为25摄氏度,相对湿度为50%;
(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸人溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;
(3)清洁后的基材一般在1h内注胶完毕;
(4)从注胶完毕到现场安装其间隔为一周。
在玻璃幕墙与每层楼板之间填充了防火材料,并有1.5mm厚的铝板固定。为了便于通风,防火材料与玻璃之间留有3mm的间隙。
玻璃幕墙工程验收前,应将其表面擦洗干净。
玻璃幕墙验收时施工单位提交了下列资料:
(1)设计图纸、计算报告、设计说明、相关设计文件;
(2)材料、配件、附件及组件的产品合格证书、质量保证书、复验报告;
(3)进口材料的检验检疫证明;
(4)隐蔽工程验收文件;
(5)幕墙物理性能检验报告;
(6)幕墙部分及分项检验记录;
(7)外观质量评定表;
(8)幕墙工程出厂合格证。
玻璃幕墙工程验收时应对玻璃幕墙安装施工项目进行隐蔽验收。玻璃幕墙工程质量检验应进行观感检验和抽样检验,应以一幅玻璃幕墙为检验单元,每幅幕墙均应检验。玻璃幕墙工程抽样检验数量,每幅幕墙的竖向构件或竖向拼缝和横向构件或横向拼缝应各抽查5%,并均不得少于3根;每幅幕墙分格应各抽样5%,并不得少于10个,所抽检质量均应符合规定。
8.施工单位提供的竣工验收资料的内容是否齐全?如果不齐全,还需要补充哪些资料?

题干: 某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。
9.试回答以下问题:施工现场布置运输道路有哪些要求?

题干:

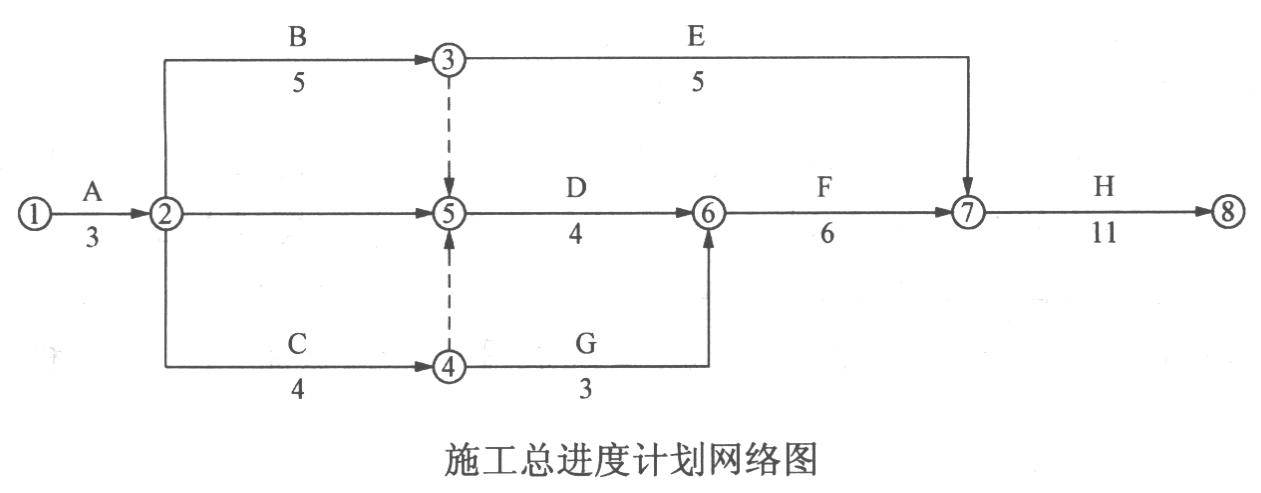

某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如下图所示(时间单位:月)。

施工过程中发生下列事件:

事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。

事件二:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。

事件三:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。

事件四:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。

10.事件一发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。

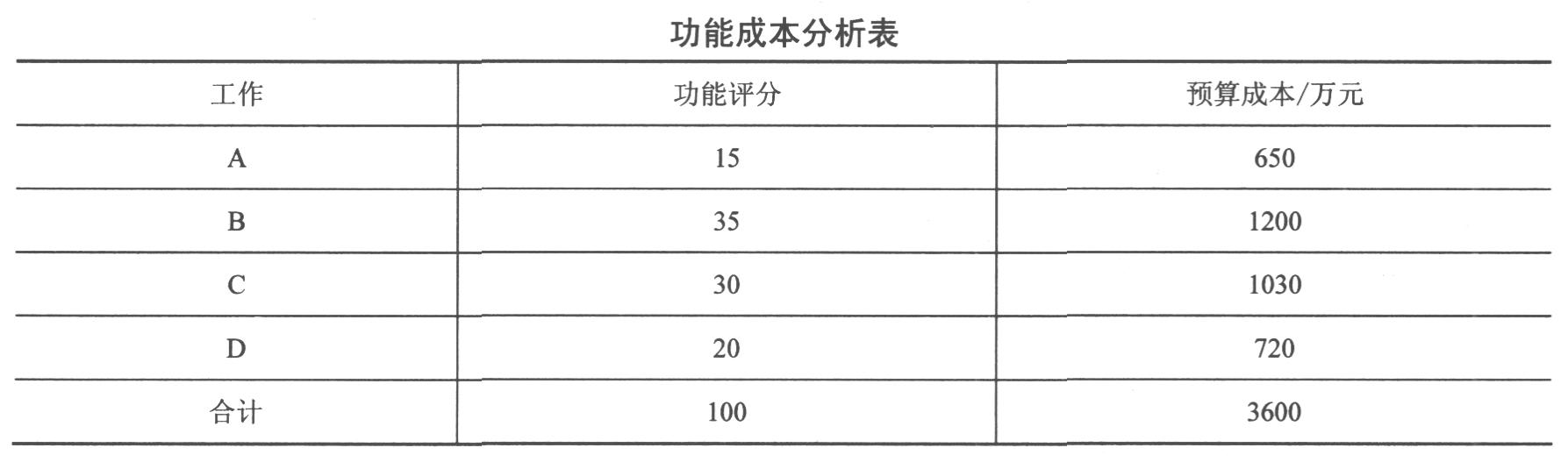

题干: 某施工单位承接了某项目工程的总承包施工任务,该工程由A、B、C、D四项工作组成,由于施工场地狭小,为了进行成本控制,项目经理针对各项工作进行了分析,其功能成本分析表结果见下表。

工程进展到第25周5层结构时,公司各职能部门对该项目进行突击综合大检查。

检查成本时发现:

C工作,实际完成预算费用960万元,计划完成预算费用为910万元;实际成本855万元,计划成本为801万元。

检查现场时发现:

(1) 塔式起重机与临时生活设施共用一个配电箱;无配电箱检查记录。

(2) 塔式起重机由木工班指挥。

(3) 现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。

(4) 脚手架和楼板模板拆除后乱堆乱放,无交底记录。

工程进展到28周6层结构拆模后,劳务分包方作业人员直接从窗口向外抛垃圾,造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
11.针对本次扬尘事件,项目经理应如何协调管理?

题干: 某高科技集团在上海浦东投资兴建总部办公大楼,为了加快建设进度、尽快投入使用,业主采用平行承发包模式,将土建工程、装饰装修工程分别与两家不同的工程公司A、B分别签署了相应的土建施工合同、装饰装修施工合同。
土建施工单位A在基础施工完成后,与城市市政管线进行初步连接的过程中,发现市政接口与新建工程的相对位置与业主给定的原设计图纸不符,认为是业主提供市政接口资料有误,A单位提出应由业主补偿由于市政管线位置与原图给定不符所带来增加的施工工作量。
监理工程师实地检查后,认为施工单位新建建筑定位放线可能有误,提出重新复查定位线。A单位从开工前设计院移交坐标点位重新进行引测,仍与施工现状相符。监理单位上报建设单位后,建设单位要求更换测量仪器再次复测。施工单位只好停工配合复测,此次结果仍证明新建工程位置与原设计相符。A单位又向建设单位提出了因两次检查的配合费用和相应停工损失的索赔要求。
此外,土建施工A单位在工程结构施工完成时,装饰装修B单位也进入施工现场,此时施工现场存在大量垂直运输工作。由于A单位设置的施工电梯运输能力的限制,无法同时满足实际需要,A单位为了自身施工需要,当自身工
12.若再次检验不合格,施工单位应承担什么责任?

13.某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。 地下部分适合采用何种形式的流水施工方式?简述该种流水施工方式的组织过程,并按此方式计算地下部分流水施工工期。

14. 某省重点工程,地下1层,地上15层,通过公开招标,择优选择了其中一家施工单位A作为中标单位,并与其签订了建设工程施工合同,合同格式采用《建 设工程施工合同(示范文本)》(GF-1999-0201)。承包工作范围包括土建、机电安装和装修工程。该工程为框架结构,开工日期为2003年4月1 日,合同工期为18个月。业主还通过招标与监理单位签订了委托监理合同。在施工过程,发生如下几项事件。 事件1:A单位在深基坑开挖前制定了专项施工方案,经A公司技术负责人审查后交项目经理签字后实施。 事件2:基槽挖至设计标高并清理好后,监理单位与施工单位A共同进行了验槽。验槽结束后,总监同意施工单位进行下一道工序的施工。项目经理部随后做了如下几项工作。 ①5月1日进行垫层施工。 ②5月2日上午签订了基础钢筋采购合同,5月2日晚上组织钢筋进场,5月3日上午开始下料加工;下午材料员安排钢筋工截取了钢筋试件并送往法定检测单位检测。 ③5月4日组织塔吊进场,同时安排了几名有经验的工人进行塔吊的安装并于5月7日晚上安装完毕,由于当天晚上要进行基础底板钢筋绑扎,为了加快钢筋绑扎速度,项目经理决定使用塔吊将下好料的钢筋从钢筋加工后场调至绑扎位置。 ④5月10日模板和钢筋绑扎工作结束。 事件3:在主体结构施工至第五层时,发现部分混凝土试块强度不合格,因此,施工单位聘请了法定检测单位进行检测,检测结果实体强度达到设计要求。 事件4:由于施工单位A没有设备安装能力,因此,在设备安装前,施工单位A自行决定将安装工程分包给一家有设备安装资质的B公司施工,并且与其签定了分包合同。空调设备由建设单位负责采购,设备供应商C公司供货。由于设备供应商C公司没有按照合同约定的时间供货,造成了设备安装B公司2万元人民币的窝工损失。因此,设备安装B公司直接向建设单位提出了索赔意向。 事件5:单位工程完工后,施工单位在2004年9月10日向总监理工程师提交了工程验收报告。当地建筑工程质量监督站和建设单位一起于2004年9月11日组织设计、施工、监理等相关人员对工程进行了竣工验收。 事件6:在工程进入保修期间,由于台风和特大暴雨等不可抗力造成了建筑物的防水层的损坏。建设单位要求施工单位进行维修并承担经济责任。 事件6中的防水层维修责任是否属于施工单位维修责任,为什么?

15.某政府投资的大型商场项目,总建筑面积30 000平方米,地下3层,地上10层,建筑高度40 m,采用现浇混凝土框支-剪力墙结构。基础形式为筏形基础,基坑深度14 m。周边居民小区离基坑仅30 m。该大型商场总造价2500万元,因审批等原因,不得不将总造价削减至2000万元,建设单位针对该工程的各主要工作进行了分析,其功能成本分析表结果如表2所示。考虑到公开招标周期太长,流程繁琐,决定采用邀请招标的方式,随向符合资质要求、具备承担该项目的A,B,C,D四家承包商发出了投标邀请书,E承包商作为建设单位的长期合作伙伴,因资质不符合要求,向建设单位提出与D承包商组成联合体进行投标,由D单位作为联合体牵头人;A、B两家承包商因提高中标率也组成了联合体,由A单位作为联合体牵头人,两个联合体均签订了联合体共同投标协议。经评标后由A、B承包商组成的联合体中标。中标后,由A承包商代表联合体与建设单位签订了施工总承包合同及补充协议,协议规定施工方让利10%进行工程结算。A承包商的项目经理作为该项目的项目经理,全程参与了该项目的投标过程,并主持编制了施工项目管理规划大纲及施工组织设计。施工组织设计包含:工程概况、施工方案、施工平面图、施工进度计划、施工部署等,编制完成后交与监理工程师和建设单位工程师进行审批。在基坑开挖后,周边小区居民家中出现墙体裂缝,有的居民找到项目经理要求停止施工,有的居民向有关部门投诉。 问题: 1.根据价值工程理论,完成表3,指出最需改进的工作。 2.该项目的招标、投标及中标有无不妥?请说明理由。 3.该项目中标后,签订合同阶段有无不妥?请说明理由。 4.A承包商的项目经理在投标过程中有无不妥?请说明理由。 5.施工组织设计的内容除此以外还包括哪些(至少写出4点)? 6.基坑开挖的原则是什么?针对居民家中出现的墙体裂缝,项目经理应如何应对?

16.某单位为解决职工住房,新建一座住宅楼,地上20层,地下2层,钢筋混凝土剪力墙结构,业主与施工单位、监理单位分别签订了施工合同、监理合同。施工单位(总包单位)将土方开挖、外墙涂料与防水工程分别分包给专业性公司,并签订了分包合同。施工合同中说明:建筑面积25 586 平方米,建设工期450天,2000年9月1日开工,2001年12月26日竣工,工程造价3 165万元。专用条款约定结算方法:合同价款调整范围为业主认定的工程量增减、设计变更和洽商;外墙涂料、防水工程的材料费。调整依据为本地区工程造价管理部门公布的价格调整文件。 问题 (1)总包单位于8月25日进场,进行开工前的准备工作。原定9月1日开工,因业主办理伐树手续而延误至9月6日才开工。总包单位要求工期顺延5天。此项要求是否成立?根据是什么? (2)土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总包单位向业主要求索赔,对否?为什么? (3)在基础回填过程中,总包单位已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总包单位再次取样复验,结果合格。总包单位要求监理单位支付试验费,对否?为什么? (4)总包单位对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行试验,改进成功并用于本工程。总包单位要求此项试验费由业主支付。监理工程师是否批准?为什么? (5)结构施工期间,总包单位经总监理工程师同意更换了项目经理,但现场组织管理一度失调,导致封顶时间延误8天。总包单位以总监理工程师同意为由,要求给予适当工期补偿。总监理工程师是否批准?为什么? (6)在进行结算时,总包单位根据投标书,要求外墙涂料费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。监理工程师应支持哪种意见?为什么?

17.某大学教学楼工程,采用工料单价法计算出的各项造价为:土方支护及降水工程为2500万元,建筑工程为4500万元,给水排水安装工程为3500万元,通风空调安装工程为5200万元,室外工程为1800万元,税率按规定取3.4%;总包服务费(含税)1500万元,专业工程暂估价合计(含税)6500万元,暂列金额项目合计(含税)8000万元,计日工计价合计0元,文明施工措施费合计(含税)800万元,一切险(含第三者责任险),项目预留金费率为10%。 请简单说明直接费的构成和间接费的构成。

题干: 某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。
18.试回答以下问题:施工现场安全管理中,安全标志一般有几种?在哪几个“口”设置安全警示标志?

19. 某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚 度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,局部轻质隔墙,工程精装修交工。2008年3月15日开工,外墙结构及装修 施工均采用钢管扣件式双排落地脚手架。 事件1:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育 内容。施工项目负责人回答;“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建 设行政主管部门的严厉批评。 事件2:轻质隔墙下端用木踢脚覆盖,饰面板与地面留有5~10mm缝隙。石膏板的接缝缝隙为8~10mm。 事件3:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 事件4:截止2009年4月底,计划铺设地板面积1000平方米,预算价格110元/平方米;实际铺设面积1200平方米,实际价格150元/平方米。 事件3中,指出木地板施工的不妥之处,并写出正确的做法。

题干:

某大型商厦主楼22层,地下室4层,整个建筑呈“T”形,占地面积为13400平方米,总建筑面积为235480平方米,其中地下室面积5014平方米,本工程地下室采用钢筋混凝土结构,底板为C30防渗(P10)钢筋混凝土,外墙采用C40防渗钢筋混凝土,施工缝用BW—91型止水带,防水采用内防水;该工程2011年开工。基坑支护采用排桩锚索体系,地下结构施工过程,桩顶变形较大,监理工程师提出对围护结构进行质量检查后排队风险。在上部结构施工过程中,又发现混凝土强度达不到要求;竣工后,经当地质量监督站核定达不到合格等级,经法定检测单位检测,该内墙混凝土强度不满足设计要求。
20.混凝土强度达不到要求,应如何处理?

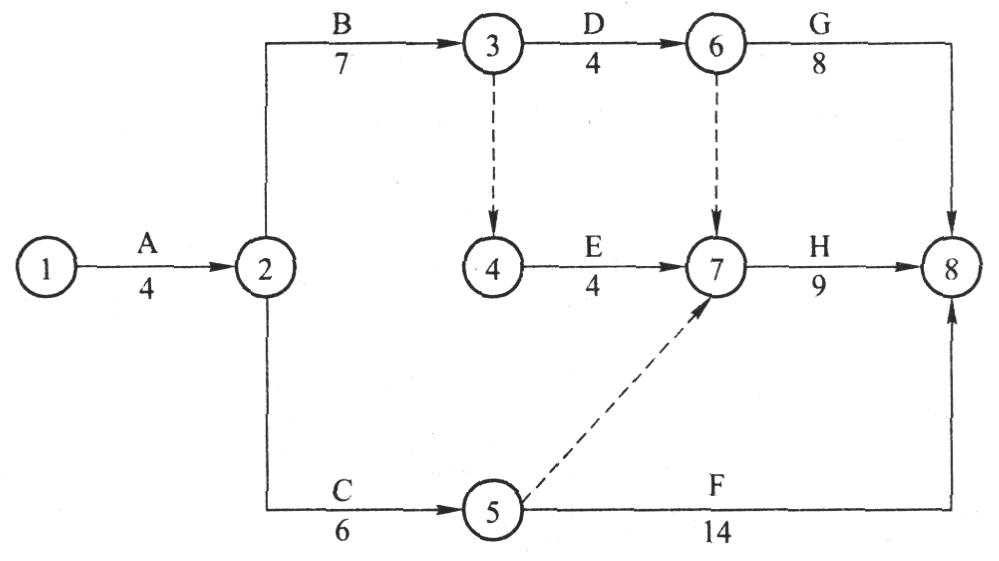

21.某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月).并经总监理工程师和业主确认。 经仔细研究后,拟进行如下调整: 调整1:将D工作施工时间延长了2个月 调整2:将H工作施工时间缩减至7个月。 试列式计算原施工进度计划中工作G的总时差和自由时差,并计算其总工期。

题干:

李某购买了一住宅,产权登记在其母王某的名下。该住宅工程的设计单位为天润设计公司,该公司设计资质等级为二级。房屋竣工交付后,李某委托了具有相应资质的装饰装修企业进行室内装饰装修工作,并与其签订了书面合同。

李某要求装饰装修企业进行如下装饰装修工作:

(1)将承重墙上原有的门窗尺寸减小,未经原设计单位提出设计方案

(2)要求变动承重结构,并由另一设计资质等级一级的设计单位华兴设计公司作出了设计方案

(3)将没有防水要求的房间改为厨房间,经燃气管理单位批准

(4)拆除连接阳台的砖、混凝土墙体

(5)可能损坏房屋原有节能设施,降低节能效果的装修行为

(6)拆改燃气管道和设施。

李某在住宅室内装饰装修工程开工前,向小区物业管理企业申报登记,物业管理企业要求其提供的资料有装饰装修方案、装饰装修企业的资质证书、王某同意进行装饰装修工作的证明、房屋买卖合同及付款凭证等。
22.物业管理企业的要求是否恰当?为什么?

23.某海军部队新建两栋军用供应站及附属工程,其中部分工程涉及国防,属军事机密,现本工程已经竣工,在竣工验收、备案及档案移交等方面涉及下列问题,急需迅速确定解决。该工程档案中应提交城建档案馆管理的资料是什么?

24.某施工单位(乙方)与建设单位(甲方)签订了某项写字楼工程的地基强夯处理和基础工程施工合同。由于工程量无法准确确定,根据施工合同专用条款的规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。乙方的分项工程首先向监理工程师申请质量认证后,向造价师提出计量申请和支付工程款。 工程开工前,乙方提交了施工组织设计并得到批准。 在工程施工过程中,当进行到施工图规定的处理范围边缘时,乙方在取得在场监理工程师认可的情况下,使夯基范围适当扩大。在施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出了计量付款要求,但遭到拒绝。试问造价工程师拒绝承包商的要求是否合理?并说明原因。

题干: 某工业园区2层标准厂房工程,共15个单体,总计建筑面积115340平方米,框架结构,独立基础,局部地下有设备房。

梁板中水平受力筋采用单面搭接连接,竖向受力筋采用埋弧压力焊连接。

在10号厂房二层钢筋安装施工时,焊工A与工人B在进行框架柱钢筋对焊埋弧作业时未按规定穿戴绝缘鞋和手套。当时焊工A右手拿起焊把钳正要往钢筋对接处连接电焊机的二次电源时,不慎触及焊钳的裸露部分,致使触电倒地身亡。工人B看到A触电,顺手操起身旁一根φ48钢管试图打掉焊工A手上焊把钳,导致自身也触电,经抢救脱离生命危险,但B受重伤。
25.进行安全生产管理时,经常提及的“三个同时”、“四不放过”的内容是什么?

26.某省博物馆建筑工程,被省政府列为重点工程项目,招标人考虑到工程本身技术难度大,结构类型复杂,一般的建筑企业难以胜任,遂决定采用邀请招标的方式招标,并于2010年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业均接受邀请并购买了招标文件,招标文件规定,2010年5月10日上午9时为投标截止时间。 在投标截止时间之前,A、C、D、E四家企业提交了投标文件,B企业由于路途遇到交通管制其投标文件于2010年5月10日上午9时15分送达。2010年5月11日上午,在当地招投标监督管理办公室主任主持下进行了公开开标。 评标委员会由7人组成,其中当地招投标监督管理办公室1人、公证机构1人、招标人代表1人、技术经济专家4人。评标过程中,评标委员会发现A企业投标文件无法定代表人签字和单位公章。后经评标委员会评标确定D企业中标,2010年5月15日招标人向D企业发出了中标通知书,2010年6月25日双方签订了书面合同。 A和B企业的投标文件是否有效?请说明理由。

题干:

某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮结构胶库存不够,操作人员为了不延误工期及时采用了

不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求。9月在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,

施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%;

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;

(3)清洁后的基材一般在1h内注胶完毕;

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm厚的铝板固定。
27.玻璃幕墙安装施工应对哪些项目进行隐蔽检验?

28.某幕墙施工单位承接一写字楼工程,施工高度为75m。为保证施工质量及安全,幕墙公司针对此次施工编制了专项方案,同时组织施工技术、安全、质量等部门的 专业技术人员进行审核,审核合格后,该项目项目经理签字。随后,该公司组织召开了专家论证会。专家组由5名相关专业的专家组成,其中含业主、监理代表各一 名。会后,幕墙公司根据论证报告完善专项方案后,直接按照该方案组织实施。 简述专项方案编制应当包含的内容。

题干: 某企业总承包的某公寓楼工程的投标文件中,土建工程的分部分项工程量清单计价合价为11810814.96元,措施项目清单计价合价为710609.49元,其他项目清单计价合价为223212.33元,规费费率为清单价的6%,税率为不含税造价的3.41%。有部分任务由业主自行分包,并由承包企业管理,业主还自购部分材料,在招标文件中列出了预留金。
29.按工程量清单计价使用的分部分项工程的综合单价中包含哪些费用?

题干:

A、B两栋相同住宅,总面积86000平方米,施工分A、B两区,设两栋号经理,每人负责一区,每分区配一专职安全员。项目经理认为,栋号经理负责每个区的安全生产,自己就不过问安全的事了。

A区地下一层施工时,业主修改首层为底商,监理工程师通知地下一层顶板不能施工,但是墙柱可以施工。为了减少人员窝工,项目经理安排200人退场,向B区转

移剩余人员50人,A区墙柱施工完成后3个月复工,安排200进场。向业主索赔时,业主说,A区虽然停工了,但是B区还在施工,也没有人员窝工,因此只同

意A区工期延长3个月。

工程竣工后,项目经理要求质量监督站组织验收。
30.业主对索赔的说法是否正确?施工单位在A区停工时可索赔哪些费用?

31.某政府机关计划投资2000万元进行办公大楼的装饰改造,由于工程工期紧,建设单位要求招标代理公司采用邀请招标的方式确定中标单位,共有A、B、C、D、E、F六家投标单位参加了投标,工程评标和开标时发现以下情况: (1)A投标单位投标报价书某分项工程报价出现遗漏; (2)B投标单位投标文件未按照招标文件要求进行密封; (3)C投标单位施工组织设计附图用纸显示企业水纹背景; (4)D投标单位承诺的工程竣工日期晚于招标文件要求的完成期限; (5)E投标单位投标文件部分页码装订顺序发生颠倒; (6)F投标单位投标文件所附营业执照未在有效期内。 为了更多体现建设单位的意见,建设单位要求评标委员会由6人组成,其中3人分别为建设单位的总工程师、总经理和行政主管,另3人从评标专家库中抽取。 经过评标,建设单位确定低于成本价的最低投标价E投标单位为中标单位。 建设单位要求采取邀请招标的方式是否妥当?请说明理由。

题干: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:

(1) 施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。

(2) 施工总承包单位有健全的安全制度文件。

(3) 施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
32.该基坑坍塌的直接原因是什么?从技术方面分析,造成该基坑坍塌的主要因素有哪些?

题干: 某高层建筑外立面采用隐框玻璃幕墙,幕墙的立柱、横梁和玻璃板块都由加工厂制作。玻璃与铝合金框采用双组分硅酮结构密封胶粘结,玻璃板块安排在专用的注胶间制作,注胶间的温度控制在20摄氏度~25摄氏度,相对湿度保持在45%以上。玻璃板块打胶完成后,移送到室外养护。养护6d后,运到现场安装。工程完成后,施工单位提供了玻璃板块注胶记录和玻璃板块安装的隐蔽工程验收记录,未提供注胶过程中和出厂前的有关试验记录,竣工验收时发现玻璃板块底部没有安装金属托条。
33.玻璃板块安装完成后,在嵌缝前进行的隐蔽工程验收应主要检查哪些内容?

题干: 大连某超高层写字楼项目,内筒外框结构,地上54层,裙房4层,地下3层。标准层施工时,采用1台F0/23B和1台H3/36B塔吊完成垂直吊装作业,同时设置2台SCD200/200C型高速双笼高速施工电梯完成人员和材料的运输。

在塔吊、施工电梯安装完成后,分别对其必要安全装置进行检查,验收合格后,遵照有关安全技术标准、规范、规程和使用说明书中有关规定进行操作。

施工电梯与各楼层过桥连接,并设置相应的安全防护措施。
34.施工电梯与各楼层过桥安全防护措施应如何设置?

题干: 某展览馆主体混凝土结构施工完毕,正式进入装饰装修施工阶段,外墙一层为全玻幕墙,二层及以上为干挂石材幕墙。室内装修与外墙装饰同时进行,室内部分展馆为精装修,设计有大量的异形木作(现场制作)和油饰工程。

由于施工现场用地紧张,四周紧临既有建筑,只得将装修材料加工场地设置在室内场馆大厅。木工操作间暂时使用某小展厅,有工人在室内吸烟,木工操作间内锯末被火星引燃,该班组歇工时未发现险情,在将各种机具拉闸断电后离开。下一班组上工时锯末已将地下刨花引燃,幸好被及时扑灭,但大量烟尘导致邻近范围内所有已完油漆饰面烟熏污染必须返工,木工机具不同程度损坏。

外墙幕墙施工,顶层某石材挂件质量缺陷导致石材从高空掉落,正好砸在中间某层一正在作业的手电钻接长软电缆上,导致电路短路、电钻壳体瞬间带电,操作工人触电摔倒,从12m高空坠落,经抢救无效于20h后死亡,经调查死亡原因为触电后高坠死亡。
35.手持电动工具的安全控制要点有哪些?

36.某办公楼工程,地上8层,采用钢筋混凝土框架结构,设计有1层地下车库,外墙为剪力墙,中间部位均为框架结构。填充墙砌体采用混凝土小型空心砌块砌体。 本工程基础底板为整体筏板,由于当地地下水埋深比较浅,混凝土设计强度等级为C30P8,总方量约1300立方米,施工时采用2台HBT60混凝土拖式地泵连续作业,全部采用同一配合比混凝土、一次性浇筑完成。 填充墙砌体施工过程一切正常,在对砌体子分部工程进行验收时,发现地上五层砌体某处开裂,验收如何进行各方存在争议,故验收未能继续进行。后因监理工程师一再要求返工,故将开裂处拆除重砌,再次验收通过。 本工程竣工验收时,勘察单位未能参加,质量监督部门认为竣工验收过程勘察单位没有参加,视为竣工验收过程组织不符合程序,责成建设单位另行重新组织竣工验收。 用于检查结构构件混凝土强度的试件应如何留置?针对本案例,基础底板混凝土强度标准养护试件应取多少组?并简述过程。

37.某单位工程为单层钢筋混凝土排架结构,共有80根柱子。施工合同中约定,本工程必须达到优良标准。 在施工过程中监理工程师发现刚拆模的钢筋混凝土柱子中有16根存在工程质量问题,其中10根柱子蜂窝、露筋严重;6根柱子比较轻微,存在局部麻面、露筋、蜂窝,且截面尺寸小于设计要求。截面尺寸小于设计要求的6根柱子经设计单位验算,可以满足结构安全和使用功能要求,可不加固补强。 对此,施工单位提出如下三种处理方案: 方案一:10根柱子加固补强,补强后不改变外形尺寸,不造成永久性缺陷另6根柱子不加固补强; 方案二:16根柱子全部返工重做; 方案三:10根柱子返工重做,另6根柱子不加固补强。 对于16根柱子的质量问题,简要分析可能的原因。

38.某工程三侧紧邻该市主要大街,另外一侧为市区内待建用地,采用公开招标的方式选择施工单位,由某中央直属企业中标承建。由于本工程地理位置的特殊性,建设工程施工现场是企业对外的“窗口”,现场安全、文明施工直接关系到公司的形象。施工现场设置了专职的保洁员,负责现场日常的清扫和保洁工作。由于担心工人宿舍内凌乱无序被路人发现,20间工人宿舍均没有在侧墙上设置窗户,全部改为墙顶玻璃采光天窗。由于工人人数众多(高峰期时现在施工工人达348人),且宿舍内净高达2.6m,所以宿舍内床铺采用双层,没有通铺,全部为单人床,且床与床间留置宽度0.8m的通道。在工人生活区内紧临宿舍依次紧挨设置食堂、浴室和厕所,食堂和浴室的污水作为厕所的冲洗用水。同时,在食堂外设置泔水池和垃圾池,均采用砖砌,四周砂浆抹灰,上铺木板覆盖,累积到一定数量时统一组织清运。简述该工程现场围挡设置有何要求。

题干: 某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度38m,设计采用现浇混凝土井字梁。在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。

整个事故未造成人员死亡,重伤9人,轻伤14人,直接经济损失190余万元。

事故发生后,有关单位立即成立事故调查小组和事故处理小组,对事故的情况展开全面调查。质量事故调查报告中原因分析认为演播大厅屋盖梁板模板底支撑采用钢木混支是造成事故发生的主要原因。但工程质量事故处理报告中原因分析认为,支架体系水平拉结杆步距过大才是造成支撑系统失稳的真正原因。
39.工程质量事故处理的依据主要有哪些方面?

40.某公司拟建一座15层的综合办公楼,采用邀请招标的方式邀请了甲、乙、丙三家设计公司进行方案的设计,其对比项目的内容如下: 甲公司方案:结构方案为框架-剪力墙结构,楼板采用现浇钢筋混凝土楼板,墙体材料采用砌块,窗户采用单框双铝合金窗,面积利用系数85%,单方造价为1420.50元。 乙公司方案:结构方案为大柱网框架结构,楼板采用预应力大跨度叠合楼板,墙体材料采用多孔砖和空心砖,窗户采用单框双玻铝合金窗,面积利用系数为88%,单方造价为1560.80元。 丙公司方案:结构方案为框架结构,楼板采用现浇钢筋混凝土楼板,墙体材料采用内浇外砌,窗户采用单框双玻塑钢窗,面积利用系数为85%,单方造价为1340元。 经论证,设计方案的方案功能得分及重要系数详见下表。 运用价值工程方法选择最优方案。

41.某高层建筑外立面采用隐框玻璃幕墙,幕墙的立柱、横梁和玻璃板块都由加工厂制作。玻璃与铝合金框采用双组分硅酮结构密封胶粘结,玻璃板块安排在专用的注胶间制作,注胶间的温度控制在20~25摄氏度,相对湿度保持在45%以上。玻璃板块打胶完成后,移送到室外养护。养护6d后,即运到现场安装。工程完成后,施工单位提供了玻璃板块注胶记录和玻璃板块安装的隐蔽工程验收记录,提供了注胶过程中蝴蝶试验记录。竣工验收时发现玻璃板块底部没有安装金属托条,经检查施工技术资料,未发现隐框玻璃幕墙玻璃板块安装的隐蔽工程验收记录。 幕墙玻璃板块的安装时间是否正确?说明理由。

题干:

某一级资质装饰施工队承接了一大厦南面石材及北面玻璃幕墙的安装工作。在进行石材幕墙施工中,由于硅酮结构胶库存不够,操作人员为了不延误工期及时采用了

不同于硅酮结构胶的另一品牌,事后提供了强度试验报告,证明其性能指标满足了承载力的要求。9月在北面剪力墙的外侧安装点式玻璃幕墙。土建工程已经完毕,

施工时没有预埋件,而且抹灰工序已经完成。现需要在该处安装后埋件,安装完毕后土建要对其进行抹灰和涂料处理。抹灰后埋件不得外露。

施工过程中,其幕墙生产车间正在进行结构胶注胶生产工序,情况如下:

(1)室温为25摄氏度,相对湿度为50%;

(2)清洁注胶基材表面的清洁剂为二甲苯,用白色棉布蘸入溶剂中吸取溶剂,并采用“一次擦”工艺进行清洁;

(3)清洁后的基材一般在1h内注胶完毕;

(4)从注胶完毕到现场安装其间隔为一周。

在玻璃幕墙与每层楼板之间填充了防火材料,并用1.5mm厚的铝板固定。
42.注胶工序的工艺是否合理?防火材料的填充工艺是否合理?如有不妥的地方应该如何处理?

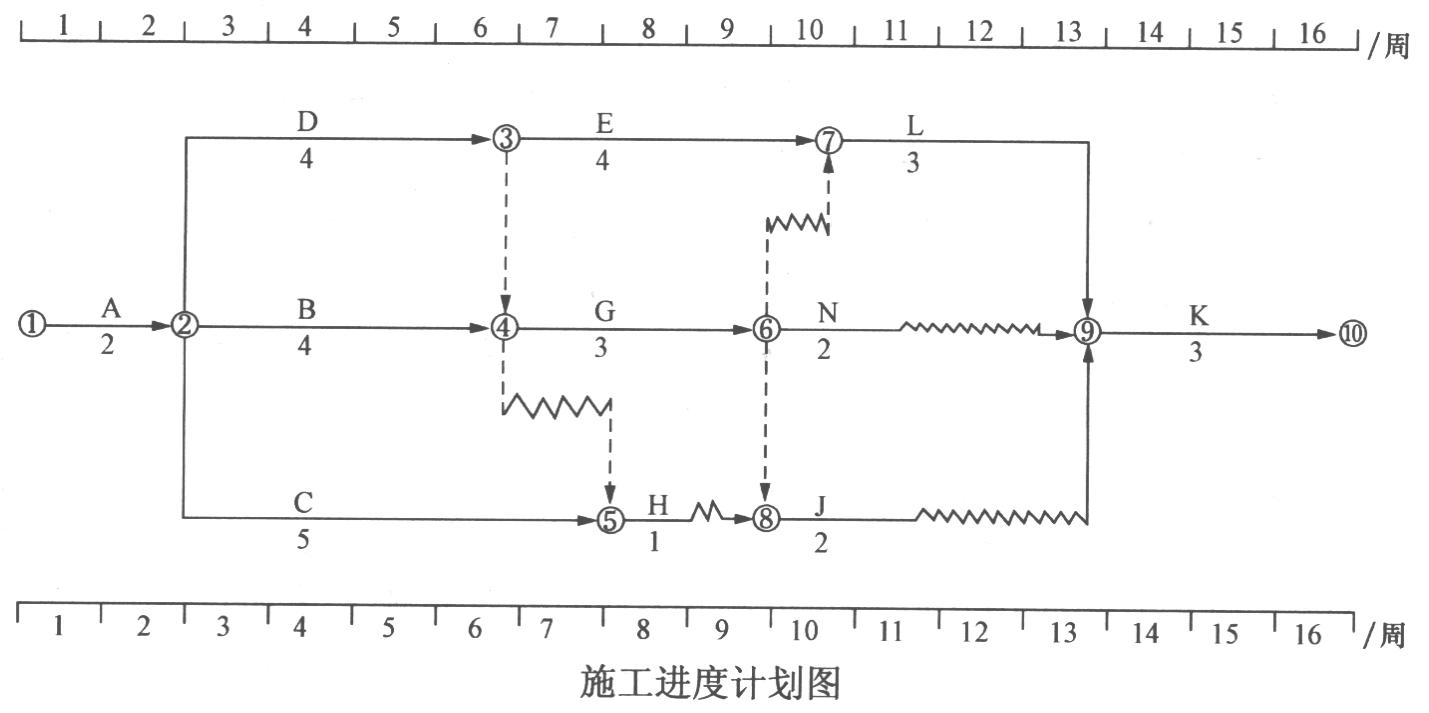

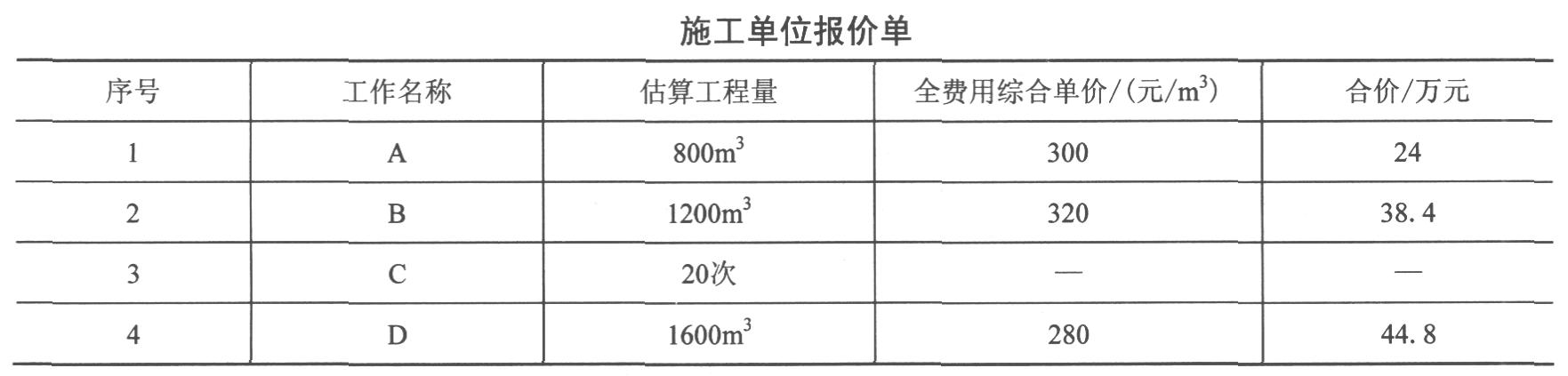

43.某工程的施工合同工期为16周,项目监理机构批准的施工进度计划,如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。 工程施工到第4周时进行进度检查,发生如下事件: 事件一:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。 事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。 事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。 事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。 前4周施工单位可以得到的结算款为多少元?

44.某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。 施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。 合同履行过程中,发生了如下事件: 事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。 事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。 事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如下图所示(时间单位:月)。 施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?

45.北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 简述高处作业的基本安全要点。

46.装饰公司承接了综合楼食堂装饰工程,食堂隔墙为砌筑结构,砌筑时按要求在2.1m(门洞上口)增加了一道圈梁,顶部和梁或板交接处采用砖斜砌,防火门框安装时先用射钉固定,再用砂浆封堵。装饰内容有墙面干挂烧毛石材、矿棉板吊顶、金属吊顶、厨房墙地砖。食堂层高5.5m,吊顶标高3.5m,厨房需要做防水。进场后,公司按工程需要陆续进场了600平方米25厚烧毛石材、500平方米矿棉板吊顶、1000平方米防滑砖、100平方米多层板、400平方米铝合金吊顶、铝合金龙骨、实木龙骨、实木装饰板材等材料,食堂墙面采用干挂方式,吊顶吊筋采用直径为8mm的通丝吊筋,间距1m。厨房防水采用了赛柏斯刚性防水涂料,防水做完后,按要求进行了试水试验。地砖完工后,应业主要求,需要增加一个穿楼板的冷凝水管,为减小破坏,满足装饰效果,工人用水钻开洞,洞口用油膏密封。 指出并纠正装饰公司厨房防水施工的不正确之处。

47.某装饰工程公司承接某市区一栋18层的办公大楼装饰工程,现场安排某安全员负责工地的消防安全管理,并做如下安排: (1)电焊工从事电气设备安装和气焊作业时均要求按有关规定进行操作。 (2)因施工需要搭设了临时建筑,为降低成本就地取材,用木板搭建工人宿舍。 (3)施工材料的存放、保管符合防火安全要求。 (4)现场有明显的防火宣传标志,施工现场严禁吸烟。 (5)使用明火按规定执行,专人看管,人走灭火。 该工程的消防安全管理工作比较到位,在施工全过程中未发生一起火灾。 简述施工现场用火的有关规定。
