一、建造师案例题

1.某高速公路列入明年建设计划,交通主管部门成立了一个开发公司运作该项目。项目资金来源主要靠财政拨款。为了树立良好的政府工程形象,项目严格按照公路建设的基本程序进行。公路的建设资金除了财政拨款外,还可以有哪些渠道和来源?

题干: 某道路工程施工采用了包工包地方材料的合同。合同中约定,当工期发生共同性延误时,按照不利于承包商原则进行处理。工程施工过程中,在一个关键工作面上又发生了几种原因造成临时停工。6月20日至6月26日,承包人的施工设备出现了从未出现过的故障。应于6月24日交给承包人的后继图纸直到7月10日才交给承包人;7月7日到7月12日施工现场发生了该季节罕见的特大暴风,造成了7月11到7月14的该地区的供电全面中断。
2.由于几种情况的暂时停工,承包人在7月15日向监理工程师提交延长工期25d,成本损失费人民币2万元/d(此费率已经监理工程师核准)和利润损失费人民币2000元/d的索赔要求,共计索赔款55万元。承包商的这些要求能否得到支持?

题干: 某高速公路N合同段路基工程施工,工期18个月,其中K23+200~K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38~49之间),在较远地带分布有膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。
场地清理完毕后,对路基横断面进行测量放样,动力触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路基。
施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期K(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料,经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂性土两种路堤填料,施工单位随即组织施工,在路堤施工中,采用一层粉土,一层砂性土交错分层水平填筑,每层压实厚度22cm左右;碾压时,采用纵向分行进行,直线段由中间向两边,曲线段由外侧向内侧的方式进行碾压。
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
3.根据公路工程变更后合同价款的确定方法,结合背景资料,填料变更的变更价款应如何确定?

题干: 公路工程设计变更,指工程初步设计批准之日起至竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
为加强公路工程建设管理,规范公路工程设计变更行为,保证公路工程质量,保护人民生命及财产安全,《公路工程设计变更管理办法》要求各级交通主管部门应当加强对公路工程设计变更活动的监督管理,明确了不同类型公路工程设计变更的具体要求。
4.公路工程设计变更中哪些属于重大设计变更?

题干: 某施工企业承包了一段36.8km的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m。路面结构形式为:基层为两层18cm的石灰粉煤灰稳定碎石,底基层为一层18cm的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm的下面层,6cm的中面层和5cm的SMA表面层;桥上只铺5cm的SMA表面层,隧道内为水泥混凝土路面。

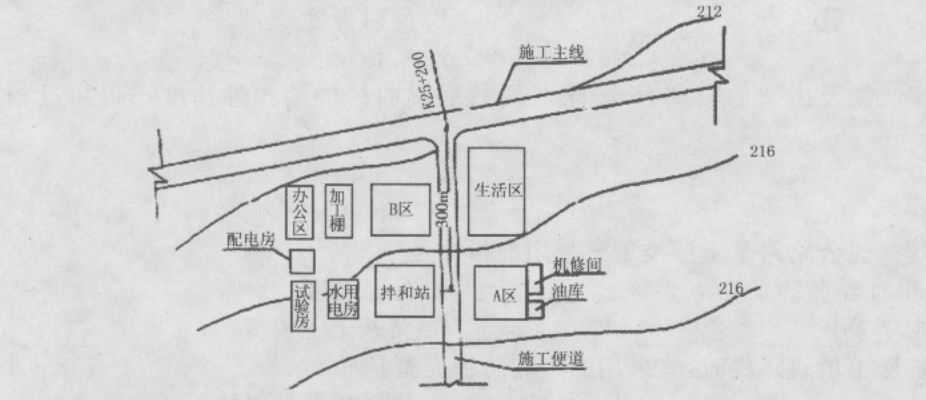

项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下图所示。
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备丁作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
5.项目部需要采购哪几大类地材,项目部材料采购程序存在什么问题?

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。

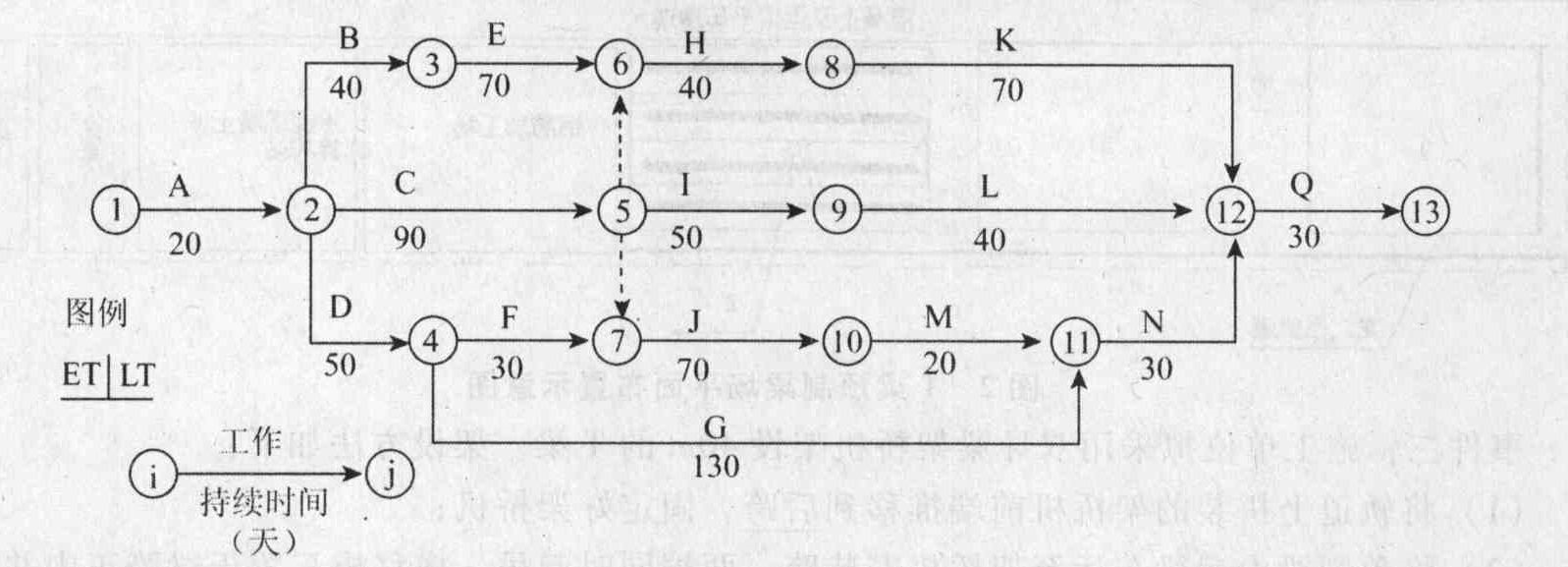

施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
6.按进度计划要求,若挖掘机每天只安排一个班制,施工单位每天应投人多少台挖掘机?(不考虑备用)

7.某承包商通过竞标取得某标段公路建设项目后,立即组织施工队伍进场施工。为保证工期和控制成本,同时考虑到自身特点及业主和监理工程师要求,承包商决定将一部分防护工程和部分通道与涵洞工程分包给另外承包商施工,报业主或监理工程师审查后,该承包商与分包商签订了分包合同,在分包合同中明确了分包合同的主要内容。请指出工程分包合同的主要分类及其他们之间的区别,并指明该承包商的分包合同属于哪类工程分包。

题干: 某高速公路K合同段,主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,土石比例为3.4 : 6.6,石方抗压强度20MPa左右,地表上覆盖层较薄。施工过程部分事件摘要如下:
事件1:由于工期紧,施工单位在冬季安排了下列施工项目。
①含水量高的流动土质、流沙地段的路堑开挖。
②岩石地段的路堑或半填半挖地段,进行开挖作业。
③铲除原地面的草皮、挖掘填方地段的台阶。
事件2:在填筑路提时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
8.指出事件1中不宜冬期施工的项目。

题干:

某公路工程的施工进度计划垂直图如下。根据垂直图可以说明工程的施工组织安排和施工进度计划。

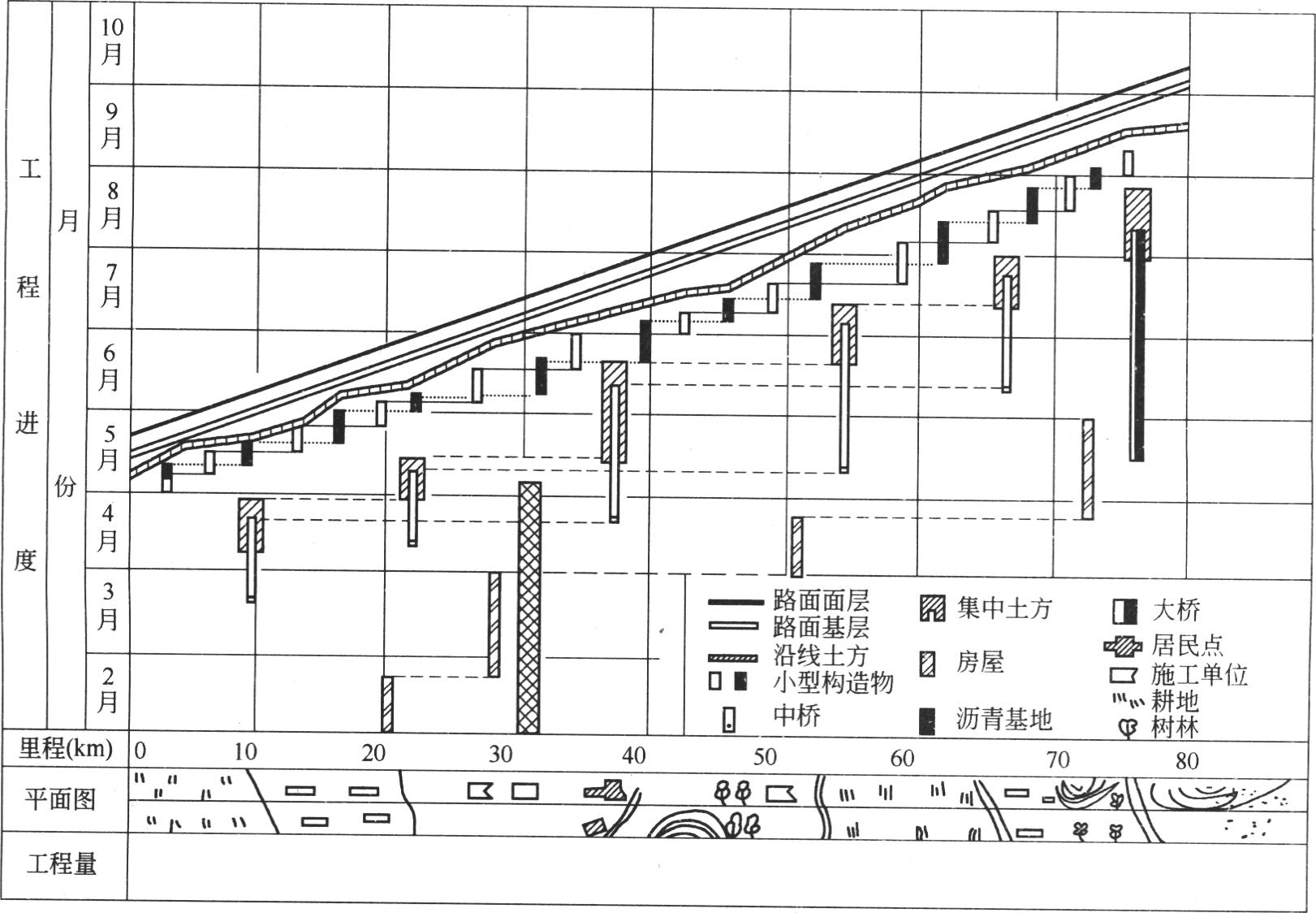

9.桥头引道集中土方有几个施工队,分别在哪些位置和时段施工?

题干: 某道路工程施工采用了包工包地方材料的合同。合同中约定,当工期发生共同性延误时,按照不利于承包商原则进行处理。工程施工过程中,在一个关键工作面上又发生了几种原因造成临时停工。6月20日至6月26日,承包人的施工设备出现了从未出现过的故障。应于6月24日交给承包人的后继图纸直到7月10日才交给承包人;7月7日到7月12日施工现场发生了该季节罕见的特大暴风,造成了7月11到7月14的该地区的供电全面中断。
10.若承包人对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按工日计价。该要求是否合理?应如何处理?

11.某高速公路施工项目,实行公开招标,以预算价作标底。其中第一合同段(起止桩号K0+000~K10+000)由G公司中标,中标价比标底价下浮15%,合同总价为1.32亿元。该合同段设计图中A区(K0+000~K1+200)路基需作为软基处理,路基底宽40m,淤泥厚度平均为1.5m,采取清淤回填石碴方案,综合价为40元/m。。进场后,经监理、业主、施工三方进行联合调查,发现A区的淤泥平均厚度达到2m,B区(K8+000~K8+200)也存在软基,平均深度达8m。经业主委托,由设计单位确定如下处理方案:A区采取清淤回填石碴方案不变,B区采取粉喷桩处理方案。现承包人根据合同有关规定提出,原清淤换填投标单价太低,粉喷桩没有投标报价,要求重新确定单价。根据目前公路工程变更定价的惯例第一合同段软基处理单价应如何确定?

12.1994年4月22日,某公路工程处第三项目经理部在某立交桥施工期间,对立交作业区域内原有厂房拆除过程中,发生了一起因被拆除的建筑物坍塌,导致2人死亡的事故。建设单位委托第三项目部进行30002厂房拆除工程的施工,并要求4月底前拆完。条件是第三项目经理部向建设单位上交4万元,拆除下来的钢筋由第三项目经理部支配。项目经理K在工期紧,项目自身无能力进行此项拆除工程和民工队负责人L多次要求承包此项拆除工程的情况下,最终将此项工程分包给了L民工队。条件是以拆除下来的钢筋作为支付L的拆除施工的工程款,并于3月27日签订了合同书。厂房是砖混结构的二层楼房。民工队为了能以最小的投入获得最多的收益,不支搭拆除工程的脚手架,而是站在被拆除厂房的楼板上,用铁锤进行作业。4月22日,厂房只剩最后一间约16平方米的休息室时,民工L、H和C站在休息室顶棚(二楼地板,二楼已被拆除)上,继续用铁锤捶击顶棚。同日下午16∶45左右,房屋中心部位的顶棚水泥已基本脱落,民工L、H和C仍用铁锤捶击暴露出来的钢筋。只是顶棚呈Ⅴ字形折弯,继而拉倒两侧墙壁,C及时跳下逃生,L和H被迅速缩口的顶棚Ⅴ字形折弯包夹。L在送往医院途中死亡,H在经医院抢救1h后死亡。如何制定事故的预防对策?

题干: 某公路工程,合同价4000万元,合同工期270天。合同条款约定:
(1)工程预付款为合同价的10%,开工当月一次性支付;
(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;
(3)工程进度款按月支付;
(4)工程质量保证金按月进度款的5%扣留;
(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。
施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。

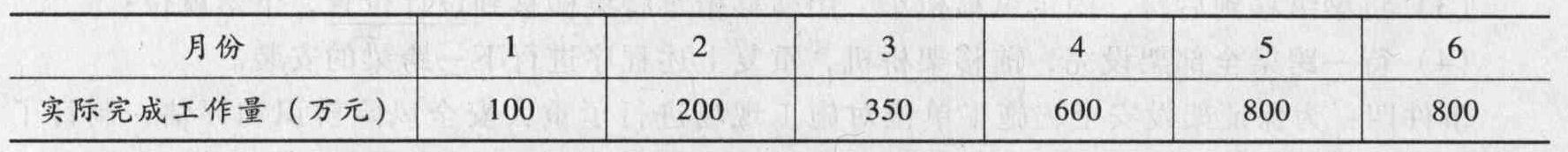

前6个月(即1~6月份)每月完成的工作量见下表:
6月份钢材的现行价格指数为110,其余材料价格无变化。

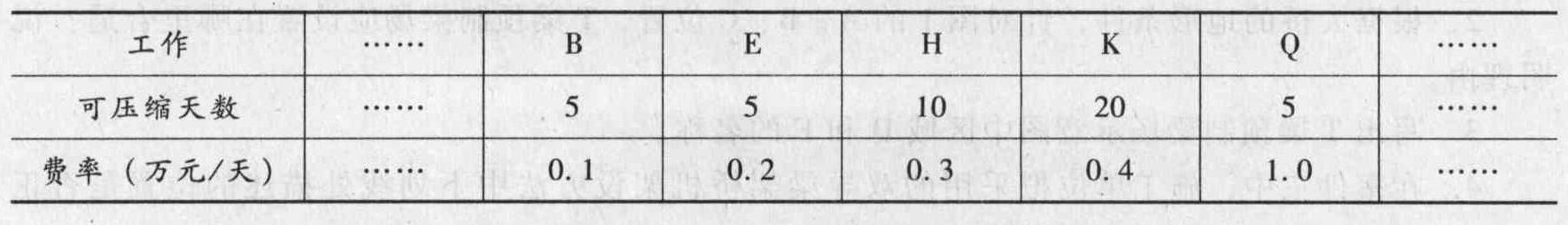

施工过程中,在第三个月末检查时发现:E工作延误20天,C工作延误10天,F工作按计划进行,G工作提前10天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表条件按经济性原则进行了计划调整。
在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天,对此,施工单位在规定时间内提出了工期及费用索赔。
13.列式计算6月份的调价款。

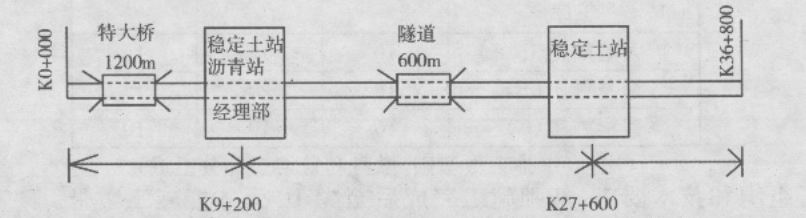

题干: 某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下。
图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。
由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。
14.写出施工平面布置示意图中A区、B区的名称,补充水泥混凝土拌和站的基本组成系统。

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。

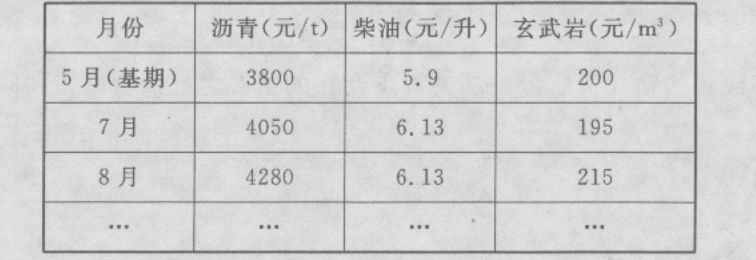

基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
15.该工程SMA沥青混合料最少需要拌制多少盘?(列式计算)

题干: 某高速公路项目,全长45.5km,设计车速为120km/h。路面面层采用C30钢纤维水泥混凝土。该项目施工单位对面层的施工过程如下:
第一步,该施工单位按要求进行水泥混凝土配合比设计,采用实验室确定的“实验室配合比”直接配料;
第二步,施工单位按要求架设模板;
第三步,配备一座间歇式搅拌楼,由于该搅拌楼刚从附近工地搬迁过来,且未超过标定有效期,该施工单位在确认试拌合格后,认为没有必要重新进行标定;
第四步,对搅拌混凝土进行现场取样,做水泥混凝土抗压强度试验;
第五步,采用必要的运输工具将新拌混凝土在规定的时间内合格地运到摊铺现场;
第六步,采用小型机具铺筑法进行摊铺和振捣施工;
第七步,整平饰面:振动、提浆、整平后用圆盘式抹面机往返2~3遍进行压实整平饰面;
第八步,按要求进行各类接缝的设置与施工;
第九步,按要求进行混凝土的养生;
第十步,养生期满后,采用软拉毛机械进行抗滑沟槽施工;
第十一步,清除混凝土板缝中夹杂的砂石、泥浆、尘土及其他污染物后进行灌缝施工及灌缝养生。
16.你认为该搅拌楼是否应该重新标定?
