2025年04月05日二级建造师建筑工程建造师案例题42

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120 d;竣工时间提前奖励为3 000元/d,误期损失赔偿费为5 000元/d。经项目监理机构批准的施工进度计划如下图所示。施工过程中发生如下事件:事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件三:(1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3 d(每停一天影响30工日、10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停一天影响40工日、10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停一天影响20工日、5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122 d。
1.逐项说明事件三中项目监理机构是否应批准施工单位提出的索赔,说明理由,并给出审批结果(写出计算过程)。

2.     [背景材料]     某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程公司与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。     该工程总承包施工单位在施工过程中发生了以下事件。     事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。     事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。     事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h、对水泥浆进行搅拌。     事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。     [问题]

3.某施工单位承担了某学校实验楼的施工任务,并与该学校签订了该项目建设工程施工承包合同。现就部分合同内容做如下摘录。 1.施工单位按工程师批准的施工组织设计(或施工方案)组织施工,施工单位不应承担因此引起的工程延期和费用增加的责任。 2.承包人应当按照协议书约定的开工日期开工。承包人如不能按时开工,可以以书面形式向发包人提出延期开工的要求,并说明理由,发包人应在接到延期开工申请后的24 h内以书面形式答复承包人。发包人在接到延期开工申请后的24 h内不答复,视为同意承包人要求,工期相应顺延。 3.建设单位向施工单位提供施工场地的工程地质和地下主要管网线路资料,供施工单位参考使用。 4.施工单位不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。 5.无论监理工程师是否进行验收,但其要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥离或开孔,并在检验后重新覆盖或修复。检验合格,发包人承担由此发生的全部追加合同价款,赔偿承包人损失,并相应顺延工期。检验不合格,承包人承担发生的全部费用,工期应予顺延。 6.承包人应按专用条款约定时间,向发包方提交已完工程量的报告。发包方接到报告后3d按设计图纸核实已完工程量,作为工程价款支付的依据。 问题依据《中华人民共和国建筑法》等有关规定,逐条指出上述合同内容中是否存在不妥之处,并改正。

题干: 某办公楼工程,建筑面积23 723 平方米,框架一剪力墙结构。地下1层,地上12层,首层高4.8 m,标准层高3.6 m。顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。工程结构施工采用外双排落地脚手架。工程于2007年6月15日开工,计划竣工日期为2009年5月1日。事件一:2008年5月20日7时30分左右。因通道和楼层自然采光不足,瓦工陈某不慎从9层未设门槛的管道井坠落至地下一层混凝土底板上,当场死亡。事件二:顶层吊顶安装石膏板前,施工单位仅对吊顶内管道设备安装申报了隐蔽工程验收。监理工程师提出隐蔽工程申报验收有漏项,应补充验收申报项目。
4.吊顶隐蔽工程验收还应补充申报哪些验收项目?

题干: 某单项工程,按如下进度计划网络图组织施工:
原计划工期是170d,在第75d进行进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。
本工程各工作相关参数见下表:
5.重新绘制调整后的进度计划网络图,并列出关键线路(工作表示)。

题干: 某装饰装修工程公司通过分包方式承揽了某大厦的金属幕墙的施工任务。
在金属幕墙框架的安装中,采取的施工方法如下:
(1)连接件焊接时,采用了点焊,目的是控制因焊接产生变形。
(2)立柱与连接件的连接采用了铸铁螺栓。
(3)在所有相同金属接触面上进行防止金属电解腐蚀处理。
(4)为了提高防锈处理的效果,涂了两层防锈漆。
在安装金属板前进行了避雷系统的安装。
6.对金属幕墙框架防锈处理的要求是什么?

7.某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所到各项工作的估算工程量和施工单位的报价如下表所示。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如下图所示。施工过程中,发生如下事件:事件一:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。事件二:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。事件三:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2 000 立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160 ~立方米,间接费费率为15%,利润率为5%,计税系数为3.14%。事件四:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见下表。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。事件四中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调整工作的新单价。

8.某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏形基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。 事件1:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。 事件2:工程施工至结构四层时,该地区发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。 事件3:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。 事件4:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。 问题 1.事件1中,底板混凝土的养护开始与持续时间是否正确?说明理由。 2.事件2中,是否应对脚手架进行验收?说明理由。还有哪些阶段对脚手架及其地基基础应进行检查验收。 3.事件3中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容? 4.事件4中,指出木地板施工的不妥之处,并写出正确的做法。

9.(一)      某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。     事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。     事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经由专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。     事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。     问题(一)

题干: 某装饰装修工程公司通过分包方式承揽了某大厦的金属幕墙的施工任务。在金属幕墙框架的安装中,采取的施工方法如下:(1)连接件焊接时,采用了点焊,目的是控制因焊接而产生的变形;(2)立柱与连接件的连接采用了铸铁螺栓;(3)在所有相同金属接触面上进行防止金属电解腐蚀处理;(4)为了提高防锈处理的效果,涂了两层防锈漆。在安装金属板前进行了避雷系统的安装。
10.对金属幕墙的防水、防雷节点的处理要求有哪些规定?

11.(二)      某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间钢桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。     在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(如下图所示)和一份工程报告。          工程报告的主要内容如下:     (1)鉴于本项目需要安装专业的进口设备,需要将设备安装工程分包给专业安装公司。     (2)本项目两侧临街,且为繁华交通要道,故需在施工之前搭设遮盖式防护棚,以保证过往行人安全。此项费用未包含在投标报价中,业主应另行支付。     总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请,见下表。      施工单位索赔申请 序号 内容 数量 费用计算 备注 1 新增混凝土工程量 300m3 300×200元=60000元 混凝土工程量单价200元/m3 2 混凝土搅拌机闲置补偿 60台班 60×100元=6000元 台班费100元/台班 3 人工窝工补偿 1800工日 1800×28元=50400元 工日费28元/工日      在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。     在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后1个月。     问题序号内容数量费用计算备注1新增混凝土工程量300m3300×200元=60000元混凝土工程量单价200元/m32混凝土搅拌机闲置补偿60台班60×100元=6000元台班费100元/台班3人工窝工补偿1800工日1800×28元=50400元工日费28元/工日

12.      (四)     [背景资料]     某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:     事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。     事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。     事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。     事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。     为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。     为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。

13.     [背景材料]     某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,了解是因为现场所堆放的材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到工中。     [背景材料]     某工程为地上7层、地下1层的钢筋混凝土框架结构。该工程在进行上部结构施工时,一天安全员检查巡视正在搭设的扣件式钢管脚手架,发现部分脚手架钢管表面锈蚀严重,了解是因为现场所堆放的材料缺乏标志,架子工误将堆放在现场内的报废脚手架钢管用到工中。     [问题]

题干: 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现了施工过程乙在施工过程甲完成之前1d提前插入施工。
14.试编制该工程流水施工计划图。

15.      (一)     [背景资料]     某18层办公楼,建筑面积32000m2,总高度71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2009年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。     经事故调查发现:     (1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有细扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。     (2)专职安全员在事故发生时不在现场。     (3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。

题干: 某市中心区新建一座商业中心,建筑面积26000平方米,地下2层,地上16层,1—3层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中2层南侧有通长悬挑露台,悬挑长度为3m。施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。该施工总承包单位进场后,立即着手进行施工现场平面布置:
(1)在临市区主干道的南侧采用1.6m高的砖砌围墙作围挡。
(2)为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路。
(3)为满足模板加工的需要,搭设了一间50平方米的木工加工间,并配置了一只灭火器。
(4)受场地限制在工地北侧布置塔式起重机一台,高压线处于塔式起重机覆盖范围以内。
主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。主体结构施工完毕后,发现2层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理。该事故造成直接经济损失1500万元。
16.在高压线处于塔式起重机覆盖范围内的情况下,施工总承包单位应如何保证塔式起重机运行安全?

题干: 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工程质量保修按国务院279号令执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。施工过程中,发生下列事件:
事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约1.0平方米的空鼓区域,责令限期整改。
事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
17.事件一中,对于建设单位供应的该批次钢筋,建设单位和施工单位各应承担哪些责任?

题干: 某商业大厦外的幕墙工程,施工情况如下:
(1)建设方提出,应对铝塑复合板的剥离强度、花岗石石材的弯曲强度和放射性、玻璃的化学成分以及石材用密封胶的污染性进行抽样复验。
(2)东立面墙的节点,施工队未及时通知有关单位验收就进行隐蔽,监理工程师要求重新检验。
(3)检验批是这样划分的:南北立面各为明框玻璃幕墙,因尺寸、规格完全相同,合并为一个检验批;隐框幕墙和半隐框玻璃幕墙,合并为一个检验批;金属幕墙和石材幕墙合并为一个检验批。
18.监理工程师要求对未经验收的隐蔽工程重新检验是否合理?一般幕墙工程应对哪些隐蔽工程项目进行验收?

题干: 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:
事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
19.事件四中,室内环境污染物浓度再次检测时,应如何取样?

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2)和风险分析表(见表1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制订相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图3)进行调整,组织加快的成倍节拍流水施工。
20.找出项目施工总进度计划(图1)的关键线路。

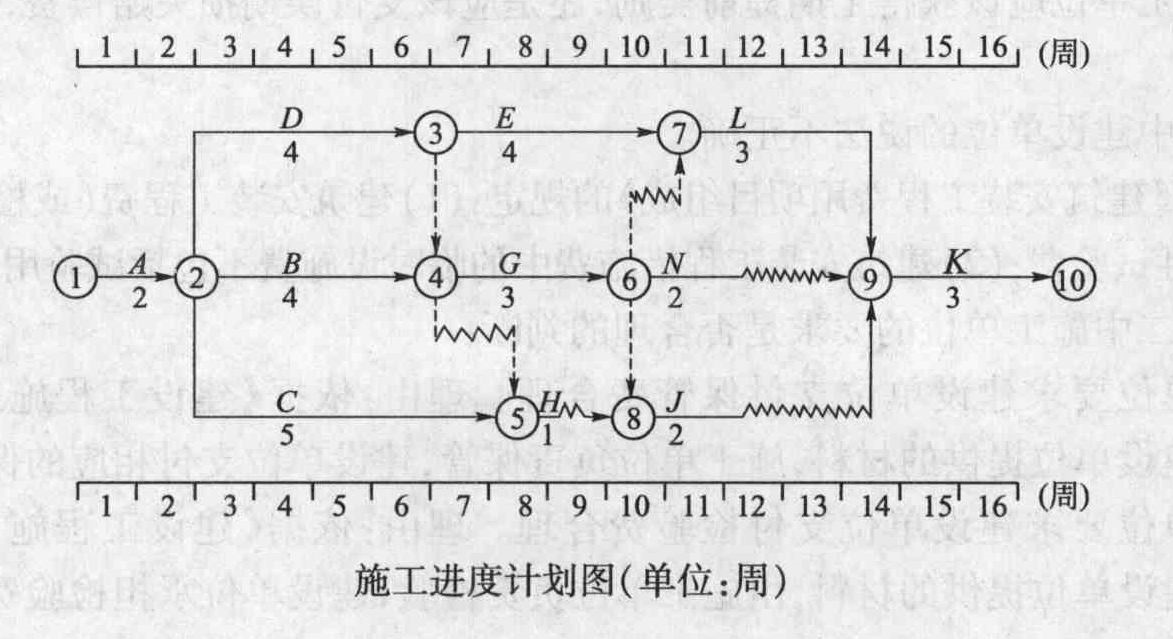

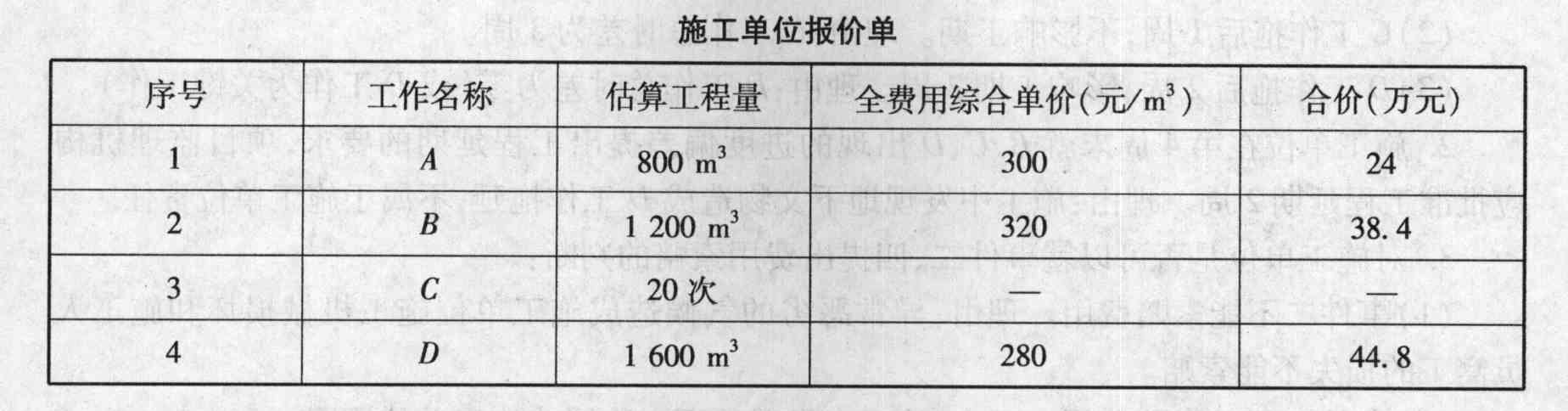

题干: 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周时进行进度检查,发生如下事件:事件-:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 n13,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
21.事件三中C工作发生的费用如何结算?

22.某办公楼工程,建筑面积153 000平方米,地下2层,地上30层,建筑物总高度136.6 m,地下钢筋混凝土结构,地上型钢混凝土组合结构,基础埋深8.4 m。施工单位项目经理根据《建设工程项目管理规范》( GB/T 50326-2006),主持编制了项目管理实施规划,包括工程概况、组织方案、技术方案、风险管理计划、项目沟通管理计划、项目收尾管理计划、项目现场平面布置图、项目目标控制措施、技术经济指标等十六项内容。风险管理计划中将基坑土方开挖施工作为风险管理的重点之一,评估其施工时发生基坑坍塌的概率为中等,且风险发生后将造成重大损失。为此,项目经理部组织建立了风险管理体系,指派项目技术部门主管风险管理工作。项目经理指派项目技术负责人组织编制了项目沟通计划。该计划中明确项目经理部与内部作业层之间依据《项目管理目标责任书》进行沟通和协调;外部沟通可采用电话、传真、协商等方式进行;当出现矛盾和冲突时,应借助政府、社会、中介机构等各种力量来解决问题。工程进入地上结构施工阶段,现场晚上1 1点后不再进行土建作业,但安排了钢结构焊接连续作业。由于受城市交通管制,运输材料、构件的车辆均在凌晨3~6点之间进出现场。项目经理部未办理夜间施工许可证。附近居民投诉:夜间噪声过大,光线刺眼,且不知晓当日施工安排。项目经理派安全员接待了来访人员。之后,项目经理部向政府环境保护部门进行了申报登记,并委托某专业公司进行了噪声检测。项目收尾阶段,项目经理部依据项目收尾管理计划,开展各项工作。指出上述项目沟通管理计划中的不妥之处,说明正确做法。外部沟通还有哪些常见方式?

题干: 某广场地下车库工程,建筑面积18000平方米。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF—99—0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:
事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架),工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):工程清理、恢复费用18万元;施工机械设备重新购置和修理费用29万元;人员伤亡善后费用62万元;工期顺延6天。
23.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

题干: 某施工总承包单位承担一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土5~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5 m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
24.该基坑坍塌的直接原因是什么?从技术方面分析,造成该基坑坍塌的主要因素有哪些?

25.某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。该工程总承包施工单位在施工过程中发生以下事件。 事件一:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。 事件二:基坑验槽时,总承包施工单位技术负责人组织建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。 事件三:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。 事件四:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。 问题 1.该大厦工程项目装饰装修工程的分包过程有何不妥之外,并改正。 2.《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么? 3.判断施工总承包单位在施工过程中发生的事件是否妥当;如不妥当,请改正。 4.基坑验槽时,应重点观察哪些部位? 5.基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求?

26.(一)      [背景资料]      某工程建设项目,网络计划如图2所示。在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作的持续时间变化,网络计划的实际工期为89天,如图3所示。           表1      工作持续时间发生改变与原因 工作代号 业主原因 不可抗力因素 施工单位原因 延续时间延长 延长或缩短l天的经济得失/(元·天-1) A 0 2 0 2 600 B 1 0 1 2 800 C 1 0 -1 0 600 D 2 0 2 4 500 E 0 2 -2 0 700 F 3 2 0 5 800 G 0 2 0 2 600 H 3 0 2 5 500 合计 10 8 2 20           问题:工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短l天的经济得失/(元·天-1)A0202600B1012800C10-10600D2024500E02-20700F3205800G0202600H3025500合计108220

27.      (三)     [背景资料]     某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:     事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。     事件二:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。     事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。

28.   [背景材料]     某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下图所示(单位:d)。          施工过程中发生了以下事件。     事件一:底板防水工程施工时,由于特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人员窝工和施工机械闲置造成乙方直接经济损失10万元。     事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。     事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。     事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。     事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修映,开工30d,直接费损失0.5万元。     其余各项工作,   实际完成工期和费用与原计划相符。     [问题]

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3. 41%。经项目监理机构批准的施工进度计划如下图所示。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费。为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程Ⅳ,根据工艺要求,,N在E结束以后开始,在H开始前完成,持续时间1个月,Ⅳ工作的直接费为400元/n13,工程量为3 000 立方米。
29.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

30.      (二)      [背景资料]     某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如下图所示。          施工过程中发生如下事件:     事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。     事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。     事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。

题干: 某市国贸大厦工程由该市建工集团一公司承建施工。2010年4月22日下午4时,施工单位在例行安全检查中发现基础工程出现险情,组织土方队68人对工程北线东部基础采取挖土减载及加固处理。晚上12点钟左右,现场经理、工长、安全员在现场监护巡查中发现该区域土体开始滑移,工棚、墙体、地坪裂缝加剧,立即果断地命令现场在基础内施工的58名工人和工棚内已进入梦乡的10名土方工迅速撤离现场,并通知值班电工立即切断了该区域的全部电源。该段基坑边坡和临时工棚于23日凌晨1点10分因突降倾盆大雨而大面积坍塌,然而,由于施工单位认真履行安全检查的职能,防范严密,措施有力,及时发现和消除重大事故隐患,一起特大人身伤亡事故避免了。
31.基坑发生坍塌以前的主要迹象是什么?

32.(一)     [背景资料]     某装饰装修工程公司通过分包方式承揽了某大厦的金属幕墙的施工任务。     在金属幕墙框架的安装中,采取的施工方法如下:     (1)连接件焊接时,采用了点焊,目的是控制因焊接产生变形。     (2)立柱与连接件的连接采用了铸铁螺栓。     (3)在所有相同金属接触面上进行防止金属电解腐蚀处理。     (4)为了提高防锈处理的效果,涂了两层防锈漆。     在安装金属板前进行了避雷系统的安装。

33.某建设工程项目通过招标投标选择了一家建筑公司作为该项目的总承包单位,业主委托某监理公司对该工程实施施工监理,在施工过程中,由于总承包单位对地基和基础工程的施工存在一定的技术限制,将此分部工程分包给某基础工程公司,在施工及验收过程中,发生如下情况: (1)地基与基础工程的检验批和分项工程质量由总包单位项目专业质检员组织分包单位项目专业质检员进行验收,监理工程师不参与对分包单位检验批和分项工程质量的验收。 (2)地基与基础分部工程质量由总包单位项目经理组织分包单位项目经理进行验收,监理工程师参与验收。 (3)主体结构施工中,各检验批的质量由专业监理工程师组织总包单位项目专业质量检查员进行验收。各分项工程的质量由专业监理工程师组织总包单位项目专业技术负责人进行验收。 (4)主体结构分部工程、建筑电气分部工程、装饰装修分部工程的质量由总监理工程师组织总包单位项目经理进行验收。 (5)单位工程完成后,由承包商进行竣工初验,并向建设单位报送了工程竣工报验单。建设单位组织勘察、设计、施工、监理等单位有关人员对单位工程质量进行了验收,并由各方签署了工程竣工报告。 问题 1.以上各条的质量验收做法是否妥当?如不妥,请予以改正。 2.单位工程竣工验收的条件是什么? 3.单位工程竣工验收的基本要求是什么? 4.单位工程竣工验收备案由谁组织?备案时间上有什么要求?

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
34.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。

题干: 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如下图所示。各工作均按匀速施工。施工单位的报价单(部分)见下表。工程施工到第4周时进行进度检查,发生如下事件:事件-:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 n13,工作持续时间未变。事件二:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件三:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。事件四:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
35.前4周施工单位可以得到的结算款为多少元?

36.某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:事件一:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。事件二:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。事件三:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。事件四:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定:分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。补充协议的约定是否合法?说明理由。

题干: 甲公司投资建设一幢地下一层、地上五层的框架结构商场工程,乙施工企业中标后,双方采用《建设工程施工合同》(示范文本)( GF-1999-0201)签订了合同。合同采用固定总价承包方式,合同工期为405 d,并约定提前或逾期竣工的奖罚标准为每天5万元。合同履行中出现了以下事件:事件一:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4. 30 m变更为4.80 m,当日乙方停工。25 d后甲方才提供正式变更图纸,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25 d的书面报告及相关索赔资料,但甲方收到后始终未予答复。事件二:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕3个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。事件三:从甲方下达开工令起至竣工验收合格止,本工程历时425 d。甲方以乙方逾期竣rT为由从应付款中扣减了违约金100万元。乙方认为逾期竣工的责任在于甲方。
37.事件三中,乙方是否逾期竣工?说明理由并计算奖罚金额。

题干: 某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格,进入装饰装修施工阶段。该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150 d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。 在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。
38.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?

题干: 某医院门诊楼,位于市中心区域,建筑面积28326平方米,地下1层,地上10层,檐高33.7m。框架剪力墙结构,筏板基础,基础埋深7.8m,底板厚度1100mm,混凝土强度等级C30,抗渗等级P8。室内地面铺设实木地板,工程精装修交工。2008年3月15日开工,外墙结构及装修施工均采用钢管扣件式双排落地脚手架。
事件一:2008年6月1日开始进行底板混凝土浇筑,为控制裂缝,拌制水泥采用低水化热的矿渣水泥,混凝土浇筑后10h进行覆盖并开始浇水,浇水养护持续15d。
事件二:工程施工至结构四层时,该地区发生了持续两小时的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架进行检查验收,排除隐患后恢复了施工生产。
事件三:2008年9月25日,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。
事件四:室内地面面层施工时,对木搁栅采用沥青防腐处理,木搁栅和毛地板与墙面之间未留空隙,面层木地板与墙面之间留置了10mm缝隙。
39.事件四中,指出木地板施工的不妥之处,并写出正确的做法。

题干: 背景资料:
某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m工业厂房(带地下室)的施工合同。乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1立方米的反铲挖掘机施工。甲、乙双方合同约定基坑工程于5月11日开工,5月20日完工,在实际施工中发生如下几项事件:
事件一:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。
事件二:基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日。
事件三:5月19日接到监理工程师于5月20日复工令,5月20日至5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日。
事件四:5月23日用30个工日修复冲坏的永久道路,5月24日恢复正常挖掘工作,最终基坑于5月30日挖坑完毕。
40.每项事件工期索赔各是多少天?总计工期索赔是多少天?

题干: 某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2009年5月30日。该投资公司于2009年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2009年6月2日提交了投标保证金。开标会于2009年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2009年8月16日。工程开工后发生了如下几项事件。事件一:因拆迁工作拖延,甲方于2009年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日,但乙方C项工作未受影响。事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2009年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1 000元,并使H项工作时间延长ld,人工窝工24个工日。上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
41.第4家施工单位撤回投标文件,招标方对其投标保证金应如何处理?为什么?

42.      (三)     [背景资料]     某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。招标文件要求:提交投标文件和投标保证金的截止时间为2008年5月30日。该投资公司于2008年3月6日发出招标公告,共有5家建筑施工单位参加了投标。第5家施工单位于2008年6月2日提交了投标保证金。开标会于2008年6月3日由该省建委主持。第4家施工单位在开标前向投资公司要求撤回投标文件和退还投标保证金。经过综合评选,最终确定第2家施工单位中标。投资公司总(甲方)与中标单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2008年8月16日。工程开工后发生了如下几项事件。     事件一:因拆迁工作拖延,甲方于2008年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2d,并分别造成人工窝工6个和8个工日;但乙方C项工作未受影响。     事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2008年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1d和人工窝工7个工日。     事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,相关费用增加了1.5万元,并使施工时间增加了2d。     事件四:在F项工作施工时,因甲方供材出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并使H项工作时间延长1d,人工窝工24个工日。     上述事件中,A、D、H三项工作均为关键工作,没有机动时间,其余工作均有足够的机动时间。
