您好,欢迎来到七彩学习网!

当前科目:【一级建造师】 若刷新题可选择 可选择题型 请选择题型数量

2025年04月26日一级建造师建筑工程建造师案例题31

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

题干:


某18层综合楼,地下一~二层为超市,地下三层为车库和设备间。地上一~三层娱乐场所,四层以上为办公楼。其中,五层设有680座位的多功能会议室。某建筑装饰工程公司承包了装饰设计与施工。



施工过程中,项目经理对防火施工提出以下要求:



(1)对装修采用的材料,必须按规范进行见证取样及抽样检验



(2)木质材料表面进行防火涂料处理时,应对材料所有表面进行均匀涂刷两次,不得漏刷。而且必须在第一次涂刷表面干后,进行二次涂刷



(3)对具有贯穿孔的泡沫塑料,阻燃剂必须浸透



(4)对装饰织物进行阻燃处理时,阻燃剂必须浸透纤维。



按建设单位要求,在原有的防火门框及表面加装装饰木贴面材料及其他装饰后,改变了门框和门的尺寸。



该工程质量验收时,技术资料完整;所用装修材料或产品的见证取样检验结果满足设计要求;装修施工过程中的抽样检验结果,包括隐蔽工程的施工过程中及完工后的



抽样检验结果符合设计要求;现场进行阻燃处理、喷涂、安装作业的抽样检验结果符合设计要求;施工过程中的主控项目检验结果全部合格;一般项目检验结果合格率为83%。
1.该工程验收能够达到合格标准吗?为什么?

题干: 某开发商公开招标一个办公楼,该工程建筑面积34000平方米,地上15层,地下2层,工期为280d。招标文件规定,按工程量清单计价规范进行计价,并提供了工程量清单的模式。
2.投标方在投标报价时,确定综合单价的依据是什么?

3.某一级施工企业近五年陆续承建了某中学砖混结构6层教师宿舍楼一幢(砖基础采用条形基础)、某公司高档写字楼20层框架-剪力墙结构一幢(基础采用了地下连续墙工艺),抗震设防烈度为7度,总建筑面积32860平方米。 简述地下连续墙工程质量检查与检验的内容。

题干: 某写字楼外立面装修采用单元式隐框玻璃幕墙。幕墙设计方案如下;预埋件安装位置图纸设计后交给土建施工单位预埋,预埋件采用进口哈芬槽埋件,在结构边梁的梁顶以及梁底预埋。幕墙单元板块在公司生产车间组装,加工完成后运至施工现场安装;幕墙全部采用吸热反射中空钢化玻璃,为保证涂膜效果,将镀膜层朝向室外;玻璃板块采用自攻螺钉与铝框同定并采用硅酮结构密封胶黏结牢固。
幕墙施工方案如下:玻璃幕墙安装与主体结构施工出现交叉作业,结构施工外架采用工字钢挑架,外挑宽度1.5m。为保证幕墙施工安全,在挑架下层工字钢上方满铺木跳板,并设置一层大眼网及一层密目网。硬防护以上为结构施工区,以下为幕墙施下区。在幕墙施工区顶层设置小型屋面吊,将单元板块吊运至楼层内集中堆放,冉采用定滑轮等工具将单元板块垂放至作业面进行安装,屋面吊摆放位置根据幕墙施工需要现场调整。
幕墙安装前在进行预埋件校验时发现,个别预埋件的误差太大,经设计同意改为后置埋件,后置埋件采用进口慧鱼牌化学锚栓同定。幕墙防雷用的均压环与各立柱的钢支座紧密连接后与土建的防雷体系也进行了连接,并增加了防腐垫片作防腐处理。单元板块安装完成后,幕墙与楼板接缝采用防火岩棉封堵,为满足建筑装饰需要,岩棉上方用铝塑板与铝框及混凝土结构固定作为托架,其上浇筑陶粒混凝土垫层,并粘贴石材面层,幕墙安装完成后,施工单位进行了淋水试验,试验用水由楼层内卫生间用蛇皮管接至室外,将出水口搭放在幕墙玻璃上进行淋水,试水3分钟后未发现渗漏现象。
验收时,幕墙施工单位向总包单位提供了以下文件:
(1)幕墙工程的竣工图或施工图、结构计算书、设计变更文件及其他设计文件;
(2)幕墙工程所用各种材料、附件及紧固件、构件及组建的产品合格证书、性能检测报告、进场验收记录和复验报告;
(3)进口预埋件、化学锚栓的产品合格证书、性能质检报告以及拉拔试验报告;
(4)打胶、养护环境的温度、湿度记录,硅酮结构胶的相融性试验及拉断试验记录;
(5)防雷装置测试记录;
(6)隐蔽工程验收文件;
(7)幕墙构件和组建的加工制作记录,幕墙安装施工记录;
(8)淋水试验记录;
(9)其他质量保证资料。
总包单位将幕墙施工资料整理后与总包施工资料共同组卷存放。
4.幕墙验收存在哪些问题?

5.某工程项目合同价为905万元,合同工期6个月,合同开工、竣工日期分别为2009年5月1日和2009年10月31日。合同中约定: (1)工程进度款按月结算,不考虑调价 (2)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的9%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位 (3)保留金金额暂定为合同价的5%。业主自第一个月起,在施工单位的应得工程款中按8%的比例扣留保留金,直到累计扣留达到合同总额的5%为止。 第1个月到第3个月造价工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?

题干: 某7层写字楼,总建筑面积9500平方米,框架结构。通过公开招标,业主分别与承包单位、监理单位签订了工程施工合同和委托监理合同。工程开工日期2007年4月1日,竣工日期为2008年2月28日。承发包双方在专用条款中,对工程变更、工程计量、合同价款的调整及工程款支付等都作了规定。工程总价为4000万元,工程预留保修金为5%。约定采用工程量清单计价,工程增减的约定幅度为10%。
6.工程竣工决算一般应如何进行?

题干: 某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。
7.试回答以下问题:施工平面图设计的依据有哪些?

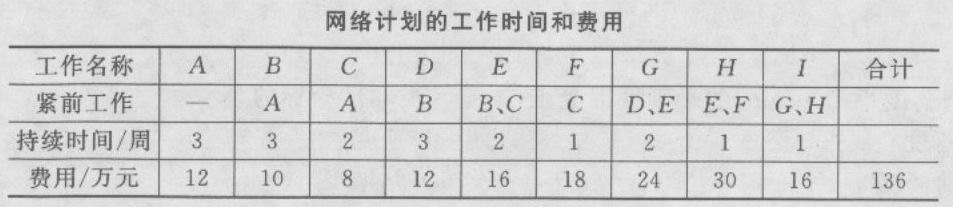

题干: 某单位施工的建筑工程计划工期12周,各丁作关系及各自持续时间和预算费用额列入下表中。工程进行第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成。
8.重新绘制第9周至完工的时标网络计划。

题干: 某大型住宅小区内新建一地下车库工程,地上部分为社区活动中心,均为现浇混凝土结构,地下3层,地上2层。地下车库结构轮廓线紧临周边住宅楼,最近处距离11.7m。

本工程秋季开工,先施工地下围护结构,灌注桩支护,水泥搅拌桩止水帷幕。地上结构围护体系施工均在白天进行,由于日间城市环境噪声比较大,且附近居民楼白天很少有人,施工噪声未造成扰民,施工过程顺利完成。

围护结构强度达到相关要求值后开始土方开挖,土方开挖时已接近冬季枯水期尾声,冬季枯水期为地下车库土方开挖的最佳季节,施工单位为抢工期采取24h连续作业。大型挖土机械、出土车辆工作产生噪声严重影响周边居民的正常生活。居民直接向当地城管部门进行举报,城管部门现场检查后责令施工单位停工并限期整改。
9.土石方工程夜间施工,项目经理部应如何处理噪声扰民?

题干:


某大楼玻璃幕墙工程由A公司承担施工。隐框玻璃幕墙采用的中空玻璃由A公司委托玻璃厂加工,采用两道密封,第一道为丁基热熔密封胶密封,第二道采用聚硫密封胶密封,胶缝尺寸由玻璃加工厂按普通门窗中空玻璃的胶缝尺寸确定。隐框幕墙的玻璃板块由A公司下属加工厂制作,玻璃与铝合金框采用双组分硅酮结构密封胶粘结。半隐框玻璃幕墙采用单片镀膜玻璃,其玻璃面板上墙安装就位后,直接在现场注胶,玻璃的镀膜面朝向室外一侧。



隐框玻璃幕墙的玻璃板块制作时间是2004年10月10日~10月15日,安装时间是同年10月30日~11月10日。板块制作中,按规定做了剥离试验,均合格。在幕墙构件制作安装前,A公司对隐框和半隐框玻璃幕墙分别制作了试样,委托有资质的检验单位检测三项主要物理性能。根据设计图纸,隐框幕墙立柱跨度有3200mm、3400mm和3600mm三种规格;幕墙除分格高度根据立柱跨度不同按比例有所增减外,其所用主材型号、品种、胶缝尺寸以及作用于幕墙单位面积上的力均相同。A公司的试样是按立柱跨度3400mm制作的。
10.A公司制作的幕墙三项主要物理性能试样是否正确?为什么?

11.某单位为职工家属区宿舍楼统一装修,其厨房、卫生间墙面采用釉面陶瓷砖。墙砖粘贴半年后,经检查发现,约占总量25%的墙砖釉面开裂(胎体没有发现开裂),表面裂纹方向无规律性。另外,还发现部分墙砖有空鼓、脱落现象。 试述通常情况下,墙砖空鼓、脱落的主要原因。

题干: 某建筑安装工程公司承包的某造修船厂车间新建工程,钢结构屋架地面拼装基本结束。中午过后,专业吊装负责人,酒后来到车间西北侧东西向并排停放的三榀长21m、高0.9m,自重约1.5t的钢屋架前,弯腰蹲下,在最南边的一榀屋架下查看拼装质量。当发现北边第三榀屋架略向北倾斜时,即指挥两名工人用钢管撬平并加固。由于两工人用力不均,使得那榀屋架反过来向南倾倒,导致三榀屋架联锁一起向南倒下。当时负责人还蹲在构件下,没来得及反应,整个身子就被压在了构件下,经医护人员现场抢救无效死亡。
12.安全教育的要求是什么?

13.某政府机关新建高层办公大楼幕墙工程公开招标,有6家具有建筑幕墙施工资质的企业参加投标。开标后,招标人按照法定程序组织评标委员会进行评标,评标的标准和方法在开标会议上公布,并作为《招标文件》附件发送给各投标人。评标委员会在对各投标人的资信、商务、技术标书评审过程中发现:A投标人出具的《安全生产许可证》已过期;投标人B在投标函上填写的报价内容,大写与小写不一致。经综合评审按照得分的多少,评标委员会推荐C、D、E公司分别为第一、第二和第三中标候选人,后招标人认为D公司具有办公建筑幕墙工程丰富的施工经验,最后确定由D公司中标,但D公司投标报价略高于C公司,招标人要求其以C公司的报价承包本项目,D公司欣然同意并作出了承诺。 投标人B的投标是否为有效标?请说明理由。

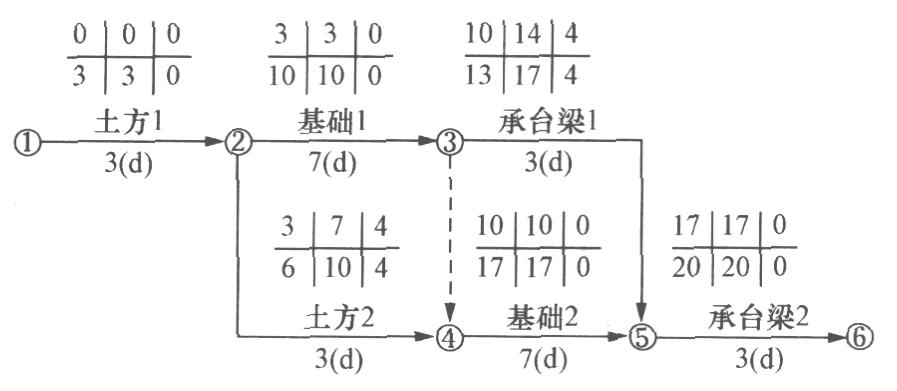

14.某办公楼工程,建筑面积5500平方米,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。 在工程施工中发生以下事件: 事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件二:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 针对本案例所述的各事件,施工总承包单位是否可以提出工期索赔?分别说明理由。

15.非地震地区某小区共有40栋砖混住宅楼工程,分两期组织流水施工,每期20栋。 先期施工的20栋楼建成后不久,发现在纵墙的两端出现斜裂缝,多数裂缝通过窗口的两个对角,裂缝向沉降较大的方向倾斜,并由下向上发展。裂缝集中在墙体下部,向上逐渐减少,裂缝宽度上大下小,其数量及宽度随时间而逐渐发展。 此时,后期施工的20栋楼刚刚开工,现场监理单位组织施工、设计、勘察单位进行现场质量问题分析,形成质量事故处理报告,报告中决定后期的20栋楼从两方面来防治裂缝的发生:一是加强基底处理;二是提高上部结构的刚度,增强墙体抗剪强度。 后期20栋屋面卷材施工正值盛夏,施工完毕后立刻发现屋面卷材起鼓,小的约数十毫米,大小鼓泡成片串连,大的直径可达300mm以上。 简要叙述工程质量事故处理报告的基本要求。

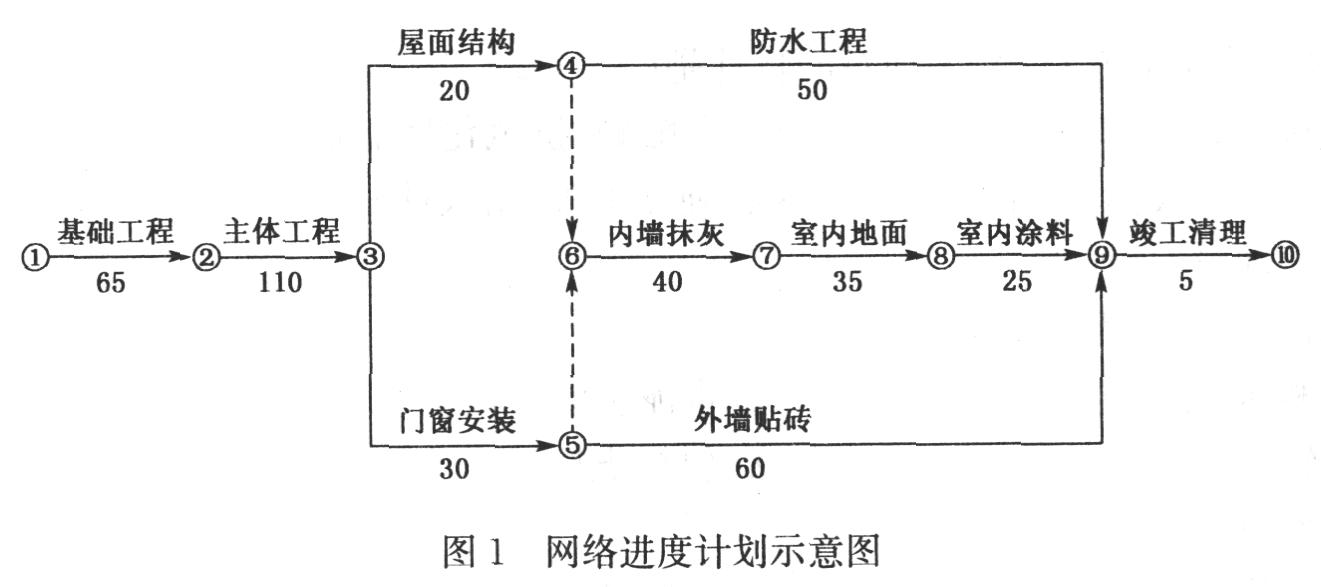

16.某12层商务酒店工程,业主通过公开招标与某建筑公司签订了土建工程施工合同,合同工期310天。合同中约定,工期每提前1天,奖励施工单位8000元。施工单位按时提交了单位工程施工组织设计,并得到了监理工程师的批准。其中,工程施工的网络进度计划如图1所示。该工程施工过程中发生了以下几项事件:事件1:基坑开挖时,在施工现场发现文物,为保障文物的挖掘工作,现场停工。施工单位向建设单位提出赔偿工期1个月,费用10000元的要求。事件2:主体工程施工阶段,监理工程师发现施工单位的施工工艺不合理出现质量事故,故要求返工。造成工期拖延3天,发生返工费3万元。事件3:室内防水工程施工时,因空气流通不畅以及安全检查工作不到位,发生一场火灾。由于发现和扑救及时,没有人身伤亡发生,但致使工期拖延1天,材料损失2000元。事件4:因甲方提供的外墙面砖质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工50个工日(每日工资23.5元),机械多闲置2个台班(每台班按500元计),预算外材料费损失2.5万元,其他费用损失2万元,重新粘贴预算价5万元,因拆除、重新粘贴使工期延长5天。事件5:室内装修施工时,施工单位为保证合同工期,采取了赶工措施,使内墙抹灰施工缩短2天,室内地面施工缩短2天,该项技术措施费为2.2万元。其余各项工作持续时间和费用均与原计划相同。在以上事件发生后,施工单位是否可以向监理工程师提出索赔要求?为什么?

17.某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期36周。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期18周。编制了图4-1所示的网络进度计划。该工程施工过程中发生了以下事件。 事件一,基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误0.7周。 事件二,B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误1.5周。 事件三,甲建筑公司因人员与机械调配问题造成C工作增加工作时间0.5周,窝工损失2万元。 事件四,乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误0.5周,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。 问题 (1)施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。 (2)如果合同中约定,由于业主原因造成延期开工或工期延期,每延期一周补偿施工单位6 000元,由于施工单位原因造成延期开工或工期延误,每延误一天罚款6 000元。计算施工单位应得的工期与费用补偿各是多少?

题干: 某工程项目难度较大,技术含量较高,经有关招标投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:

(1) 工程预付款为合同总价的25%。

(2) 工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。

(3) 除设计变更和其他不可抗力因素外,合同总价不做调整。

(4) 材料和设备均由B承包商负责采购。

(5) 工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。

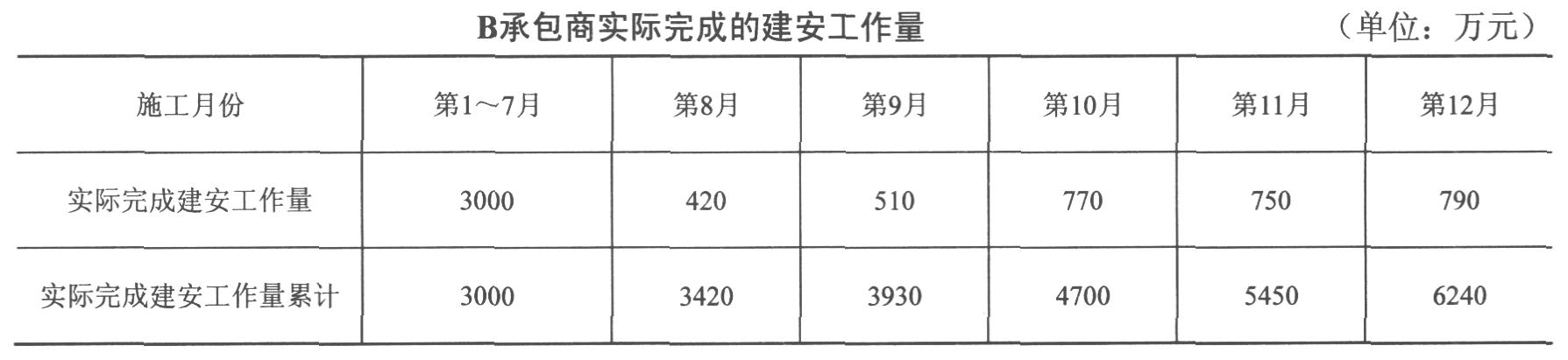

经业主工程师代表签认的B承包商实际完成的建安工作量(第1~12月)见下表。



本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
18.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益的措施?

题干: 某装饰公司承接了寒冷地区某商场的室内、外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件:
事件一:因木龙骨为甲供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。
事件二:在送样待检时,为赶计划,施工单位未经监理许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求。
事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验。
19.事件一中,外墙陶瓷砖复试还应包括哪些项目,是否需要进行内墙砖吸水率复试?铝塑复合板应进行什么项目的复验?

题干: 某办公楼工程,建筑面积35 000平方米,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。

施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。

合同履行过程中,发生了如下事件:

事件一:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。

事件二:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。

事件三:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。

事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
20.事件四中,幕墙还有哪些部位需要做隐蔽记录?

21.某钢筋混凝土框架结构的办公楼,其中地下面积为18000平方米,地上面积为10000平方米。计算其承包成本得出:人工费为350.15万元,材料费为3200.85万元,机械费为308.76万元,措施费为直接费的7.8%,间接成本为直接成本的9.0%。 当以直接费为计算基础时,请列表计算该项目的建安工程造价以及单方造价(保留到小数点后三位)。

题干: 某单层工业厂房工程施工拆除顶层钢模板时,将拆下的25根钢管(每根长4.5m)和扣件运到井字架的吊篮上,6名工人随吊篮盘一起从屋顶下落到地面。
此时,恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一个普工开动卷扬机。在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成3人死亡、3人重伤的事故。
22.该单位在2h内书面向有关单位报告事故,并按规定逐级上报。简要说明报告事故时应包括哪些具体内容。

题干: 某大型工程,由于技术特别复杂,对施工单位的施工设备与同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2007年4月20日下午4时为投标截止时间,5月10日发出中标通知书。
在4月20日,上午A、B、D、E四家企业提交了投标文件,但C企业于4月20日下午5时才送达。4月23日由当地投标监督办公室主持进行了公开开标。
评标委员会共有7人,其中当地招标办公室1人,公证处1人,招标人1人,技术经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于5月10日向A企业发出了中标通知书,双方于6月12日签订了书面合同。
23.指出开标工作的不妥之处,并说明理由。

24.装饰公司承接了综合楼食堂装饰工程,食堂隔墙为砌筑结构,砌筑时按要求在2.1m(门洞上口)增加了一道圈梁,顶部和梁或板交接处采用砖斜砌,防火门框安装时先用射钉固定,再用砂浆封堵。装饰内容有墙面干挂烧毛石材、矿棉板吊顶、金属吊顶、厨房墙地砖。食堂层高5.5m,吊顶标高3.5m,厨房需要做防水。进场后,公司按工程需要陆续进场了600平方米25厚烧毛石材、500平方米矿棉板吊顶、1000平方米防滑砖、100平方米多层板、400平方米铝合金吊顶、铝合金龙骨、实木龙骨、实木装饰板材等材料,食堂墙面采用干挂方式,吊顶吊筋采用直径为8mm的通丝吊筋,间距1m。厨房防水采用了赛柏斯刚性防水涂料,防水做完后,按要求进行了试水试验。地砖完工后,应业主要求,需要增加一个穿楼板的冷凝水管,为减小破坏,满足装饰效果,工人用水钻开洞,洞口用油膏密封。 指出并纠正装饰公司厨房防水施工的不正确之处。

题干: 某单位施工的建筑工程计划工期12周,各丁作关系及各自持续时间和预算费用额列入下表中。工程进行第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成。
25.如果要保持工期不变,第9周后需压缩哪项工作?

26.某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有搭设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50mm,接缝口应用密封材料封严,宽度不小于5mm。从安全防护措施角度指出发生这一起伤亡事故的直接原因。

题干:


某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:



事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。



事件二:招标文件中明确说明该项目的资金来源落实了2600万元。



事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。



事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。



事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
27. 就事件二,谈谈你对这一说明的理解?

题干: 某施工总承包单位承担一项建筑基坑工程的施工。基坑开挖深度12m,基坑南侧距坑边6m处有一栋6层住宅楼。基坑土质状况从地面向下依次为:杂填土0~2m,粉质土2~5m,砂质土15~10m,黏性土10~12m,砂质土12~18m。上层滞水水位在地表以下5m(渗透系数为0.5m/d),地表下18m以内无承压水。基坑支护设计采用灌注桩加锚杆。施工前,建设单位为节约投资,指示更改设计,除南侧外其余三面均采用土钉墙支护,垂直开挖。基坑在开挖过程中北侧支护出现较大变形,但一直未被发现,最终导致北侧支护部分坍塌。事故调查中发现:
(1)施工总承包单位对本工程作了重大危险源分析,确认南侧毗邻建筑物、临边防护、上下通道的安全为重大危险源,并制订了相应的措施,但未审批。
(2)施工总承包单位有健全的安全制度文件。
(3)施工过程中无任何安全检查记录、交底记录及培训教育记录等其他记录资料。
28.本工程基坑最小降水深度应为多少?降水宜采用何种方式?

题干: 某综合楼,现浇混凝土框架-剪力墙结构,地上18层,地下2层,建筑物檐高60.16m,建筑面积60000平方米。屋面卷材防水工程施工后,在女儿墙、屋面及房根部和出屋面管道处、排水口处出现了渗漏现象。
29.屋面突出物(管道等)处的施工质量应如何控制?

30.某建筑工程公司与某业主以《建设工程施工合同(示范文本)》签订了一项建造办公楼的工程承包合同。合同规定工程工期为220d,工程质量标准为合格,工程 价款按照月进度审核已完工程量价款的80%支付,支付至合同总价85%停止支付,剩余款项于工程竣工验收合格,双方竣工结算一致后支付。 施工中,按照施工方月申报已完工程量累计760万元,但业主仅支付了400万元。 施工中,发生了大量的设计变更,施工方及时提出变更费用的申请,并要求审核予以支付变更款项。但业主以现场审价人员配备不足,结算时再一并考虑为由予以拒绝。 工程施工后期,施工单位由于管理上原因,施工进度严重之后,业主遂要求建筑公司调整进度计划力争工程按期竣工,否则要求解除合同,另行选择其他施工单位施工。 业主对于设计变更洽商款项的审核意见是否合理?请说明理由。

31.某建筑工程,建筑面积23 824平方米,地上10层,地下2层(地下水位-2.0m)。主体结构为非预应力现浇混凝土框架-剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm。抗震设防烈度7度。梁、柱受力钢筋为HRB335,接头采用挤压连接。结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。 事件一:钢筋工程施工时,发现梁、柱钢筋的挤压接头有位于梁、柱端箍筋加密区的情况。在现场留取接头试件样本时,是以同一层每600个为一验收批,并按规定抽取试件样本进行合格性检验。 事件二:结构主体地下室外墙防水混凝土浇筑过程中,现场对粗骨料的最大粒径进行了检测,检测结果为40mm。 事件三:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。 该工程梁模板的起拱高度是否正确?说明理由。模板拆除时,混凝土强度应满足什么要求?
做题计时:00:00:00
暂 停 开始
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
