2025年04月19日一级建造师公路工程建造师案例题39

题数: 答题时间:120分钟
专业:公路工程

一、建造师案例题

题干: 某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12m,路面宽度2×10m,长45.5km,工期4个月。施工内容包括:旧路面病害的治理、玻纤格栅铺设、6cm厚AC—20下面层摊铺、5cm厚AC—16中面层摊铺,4cm厚SBS改性沥青SMA上面层摊铺。设计中规定上面层SMA混合料必须采用耐磨值高的玄武岩碎石。
施工单位采用厂拌法施工。为保证工期,施工单位配置了2台3000型间歇式沥青混凝土拌和站(假设SMA沥青混合料的压实密度为2.36t/立方米,每台3000型拌和站每拌制一满盘料的重量为3000kg),4台10m可变宽摊铺机,8台双钢轮压路机及4台胶轮压路机。
玻纤格栅采用人工铺设:先洒一层热沥青作粘层油(0.4~0.6kg/立方米),然后用固定器将一端固定好,用人工将玻纤格栅拉平、拉紧后,用固定器固定另一端。
施工单位采用马歇尔试验配合比设计法通过三阶段确定了混合料的材料品种、配合比、矿料级配及最佳沥青用量,用以指导施工。
该工程施工期间,原材料价格波动很大,施工合同中约定只对沥青、柴油及玄武岩采用调值公式法进行价差调整。
基期为当年5月,工程款按月计量,每月调整价差。该工程投标函投标总报价中,沥青占35%,柴油占15%,玄武岩占20%,各月价格见下表。
施工单位7月份完成工程产值3156万元,8月份完成工程产值4338万元。
1.该工程中,铺设玻纤格栅的主要作用是什么?

题干: 某高速公路M合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方2400000立方米(土石比例为6:4),填方2490000立方米,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定,因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为16元/立方米。
施工过程中部分事件摘要如下:
事件1:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为3.4:6.6,变更后的土石方开挖综合单价调整为19元/立方米。经测算,变更后的项目总价未超过初步设计批准的概算。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,局部路段因地形复杂而采用竖向填筑法施工,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
2.指出事件2中施工方法存在的问题,并提出正确的施工方法。

题干: 某桥梁3号墩为桩承式结构,承台体积约为180立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~80cm腐殖土,80~290cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm,基坑开挖后边坡失稳,且边坡有渗水,挖至设计标高后,基底土质松软,施工单位对这些不良的地质现象都作了适当的处理。在施工前对承台模板作了详细的模板设计。
3.承台模板加工、制作、安装时应注意哪些问题?

4.某二级公路全长32.66km,施工期气候干燥,气温较低。全路段的土质有黏质粉土、砂土、重黏土,但当地石灰产量很多。路面基层采用了石灰稳定土无机结合料底基层,二灰碎石上基层,面层为沥青混凝土。施工单位采用路拌法施工底基层。为了保证石灰稳定土底基层的强度,施工中对压实度进行了控制,在上基层施工前,发现在K1+500~K6+800段发现已成型的石灰稳定底基层表面产生大量裂缝。简述石灰稳定土基层裂缝主要防治措施。

题干: 某市外环路全长51.4km,其中,北外环路总长10.56km,规划路面宽度为50m,路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质粘土,全线均为软弱路基地段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1) 土工织物铺垫。K1 + 780~K1 + 980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~200g/平方米,抗拉强度为2050kN/m)铺垫。
(2) K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的灰砂桩挤密。灰砂桩施工时工艺程序如下:平地→φ12铁杆掏孔→加料(生石灰块+水泥+大粒黄砂)→捣实。
5.灰砂桩施工时工艺程序是否完备?如果不完备请写出完备的工艺程序。

题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
6.指出事件2中施工单位进行路堑开挖所采用方法的名称,采用该方法是否恰当?说明理由。

7.南方某特大桥,主梁为预应力混凝土连续箱梁,采用WDJ碗口式钢支架施工,箱梁混凝土强度C50,配合比为:水泥:砂:石:水:外加剂=470∶700∶1055∶190∶9.5,坍落度14~16cm,第一段箱梁底腹板混凝土浇筑完成后,拆除内模时发现箱梁腹板内侧出现竖向构造裂缝。防止钢筋混凝土结构出现构造裂缝的措施有哪些?

题干: 某高速公路L合同段(K55+600~K56+600),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,67%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:
事件1:施工单位在路段开工后发现,部分路段地基下面发现溶洞。施工单位与监理单位联合向建设单位以书面形式提出工程设计变更的建议。建设单位组织勘察设计、施工、监理等单位及有关专家对溶洞处理进行了经济、技术论证,建议处理方案是对小型的溶洞直接用浆砌片石等回填密实,对大型溶洞采用桥梁跨越,由设计单位及时完成勘察设计,形成设计变更文件,变更后的造价超过施工图设计批准预算60万元,经建设单位审查确认后,开始实施变更方案。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时,改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件3:该路堤施工中,严格质量检验,实测了压实度、弯沉值、纵断高程、中线偏位、宽度、横坡、边坡。
8.指出事件3中路堤质量检验实测项目哪个不正确?还需补充哪个实测项目?

9.某一级公路工程K9+000~K36+000段路面结构形式为:底基层采用填隙碎石、基层采用水泥稳定碎石、面层采用C30水泥混凝土。施工工期安排在某年夏天,日间气温高达36℃,工程任务重、工期紧。路面施工完成后,该项目的施工单位对路面底基层、基层、面层进行了施工质量自检。对填隙碎石底基层检验实测了平整度、纵断高程、宽度、厚度、横坡。对水泥混凝土面层的检验实测了平整度、中线平面偏位、抗滑构造深度等,平整度用平整度仪按全线每车道每200m测1处,中线平面偏位用经纬仪进行检测,每200m测2点,抗滑构造深度用铺砂法进行检测,每200m测1处。检测结果均符合要求。该施工单位对填隙碎石的实测项目是否全面?说明理由。

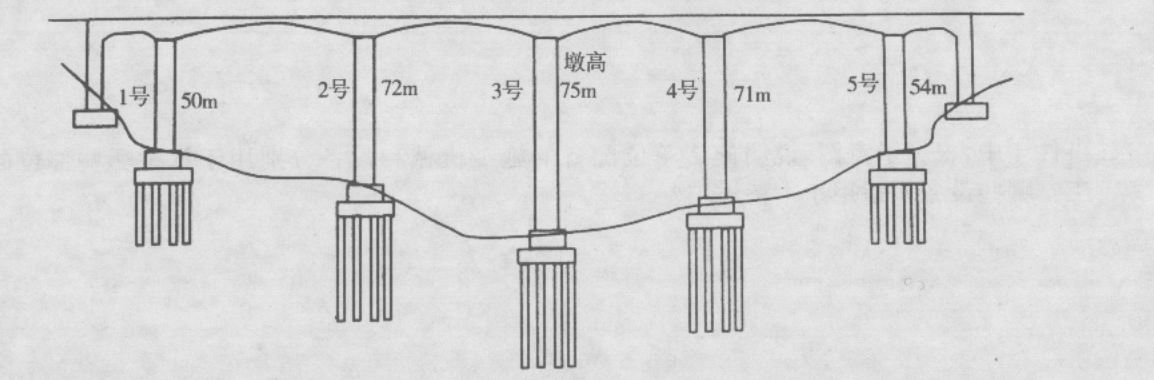

题干: 某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:[006-001-005-000-9787566103307-image/006-001-005-000-9787566103307-006-001.jpg]
事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。
事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
10.事件1中,施工方案中有何不妥之处?请指出并改正。当水下混凝土堵塞导管时,还有哪些方法疏通?请指出。

11.某桥主跨为40×50m预应力混凝土简支T梁桥,主墩基础为直径2.0m的钻孔灌注桩,桥址处地质为软岩层,设计深度为20m,采用回转钻进施工法钻孔。根据有关检验标准,施工单位制定了钻孔灌注桩的主要检验内容和实测项目如下:(1)终孔和清孔后的孔位、孔形、孔径、倾斜度、泥浆相对密度;(2)钻孔灌注桩的混凝土配合比;(3)凿除桩头混凝土后钢筋保护层厚度;(4)需嵌入柱身的锚固钢筋长度。请补充钻孔灌注桩成孔质量检查的缺项部分。

题干: 某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中K48+010~K48+328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20m+3×36m+5×20m)预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。支架施工时,对预拱度设置考虑以下因素:
(1)卸架后上部构造本身及活载一半所产生的竖向挠度;
(2)支架在荷载作用下的弹性压缩挠度;
(3)支架在荷载作用下的非弹性压缩挠度;
(4)由混凝土收缩及温度变化而引起的挠度。
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、采用气割进行预应力筋下料;箱梁采用洒水覆盖养生;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施:
(1)选用优质的水泥和骨料;
(2)合理设计混凝土配合比,水灰比不宜过大;
(3)严格控制混凝土搅拌时间和振捣时间。
12.确定上述变更属于哪类变更,列出工程变更从提出到确认的步骤。

题干: 某公路工程施工总承包二级企业承包了单跨跨度为120m的桥梁工程项目,桥梁上部结构施工中出现垮塌事故。监理工程师立即报告建设单位,施工单位着手事故处理。
13.该质量事故的调查处理由谁负责?

14.某三跨预应力混凝土连续刚构桥,跨度为80m+135m+80m,采用悬臂浇筑法对称施工,挂篮采用自锚式桁架结构。在施工过程中发现,悬臂现浇混凝土箱梁拆模后准备张拉预应力索时,箱梁腹板混凝土出现了裂缝,且是呈一种有规律地出现于与底板约呈45度的斜裂缝。试分析箱梁腹板混凝土出现裂缝的原因?采取什么措施可以防止此类裂缝的发生。

题干: 某施工单位承接了某高速公路路基本合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:
(一)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,烘膛炮等方法。
(二)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(三)爆破顺序采用从上至下的分台阶,顺路线方向纵向推进爆破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(四)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000立方米,采用2台装载机(每台作业率720立方米/台班)和6台自卸汽车(每台作业率300立方米/台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
15.在不考虑加班的情况下,K20+300~K20+520路段石方调运工作需要多少天?(列式计算)

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
16.列式计算1#主墩钻孔桩停工3天可索赔的钻机停工费用。

题干: 某高速公路跨江特大桥项目,中标价2.49亿元,主桥为(105+180+105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位+12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m。由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用φ2.0m钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系梁和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:
(1)桩位坐标控制;
(2)护筒埋深控制;
(3)泥浆浓度控制;
(4)桩底贯入度控制;
(5)护筒内水头高度控制;
(6)导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1万元(费率1%),进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000元/天;另一台为自有,投标报价为台班费1600元,停置费1000元/天,利润率7%。
17.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?

题干: 某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。施工单位确定的土方路基施工中常见的质量控制关键点如下:
(1)施工放样与断面测量;
(2)路基原地面处理,并认真整平压实;
(3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件1:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:
(1)在填筑路堤前,应在填方坡脚以外挖掘排水沟。
(2)选用黏性土作为填料。
(3)路堤分层填筑。每一层表面,应做成1%~2%的排水横坡。当天填筑土层,在第二天早晨碾压。
事件2:K15+200~K15+900为土质路堑,平均挖方深度约10m,最大挖深15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
18.指出事件1中项目部雨期填筑路堤方法的错误之处,并改正。

题干: 某公路项目,签约后,由于受地质特点和施工条件等原因,并且业主提出T程质量高、施工进度快的要求。因此设计方详细权衡了各种路面施工技术的优缺点后,拟采用水泥混凝土路面。该施工技术要求面层混凝土材料必须具有较高的抗弯拉强度和耐磨性,良好的耐冻性以及尽可能低的膨胀系数和弹性模量。
19.水泥混凝土面层铺筑的技术方法有哪些?

题干: 某高速公路隧道施工项目是双洞隧道。其中左洞(起止桩号K3+300~K4+200),右洞(起止桩号K3+250~K4+300)穿越的岩层主要是坚硬岩,岩体较完整,块状或厚层状结构;采用新奥法钻爆施工。两洞口处设有明洞,边坡比较稳定。隧道洞身线路为人字坡。
20.采用新奥法钻爆施工的基本原则是什么?按照炮眼的位置和作用分为哪些,以及各种炮眼设置的作用是什么?光面爆破的分区起爆顺序是什么?

题干: 某公路工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2012年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2012年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2012年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2012年9月30日正式签订了工程承包合同。合同总价为6 240万元,工期12个月,竣工日期2013年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%;
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;
(3)除设计变更和其他不可抗力因素外,合同总价不做调整;
(4)材料和设备均由B承包商负责采购;
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的工作量(第1月~第12月)见下表。
21.指出本案例招、投标过程中哪些文件属于要约邀请、要约和承诺?

题干: 某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工(示意图如下)。
施工过程中发生如下事件:
事件1:为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了地材供应商。
事件2:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施:
(1)考虑到灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。
(2)首批混凝土灌注后埋置导管的深度为1.2m。在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养生后经检测发现断桩。
事件3:项目经理部决心精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作:
(1)项目经理部由总工程师组织进行了技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件4:施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
事件5:台背填筑时,采用与桥头引道一致的黏土作为台背填料,并对进场的填料进行检验,采用水平分层填筑方法填筑,分层松铺厚度20cm,用夯压机械进行夯实,每层夯实完工后进行自检合格并报监理工程师验收后回填下一层。
22.事件2中,请指出采取的三条措施是否正确?如不正确,请指出并改正。(逐条回答)

题干: 某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表。[006-001-005-000-9787566103307-image/006-001-005-000-9787566103307-004-008.jpg]
(注:表中排架由基础、墩身和盖梁三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间还发生了如下事件:
事件1:由于业主大型安装设备的进场,业主委托承包人对一旧桥进行加固。加固工程中的施工项目在原合同中有相同项目,承包人要求直接采用相关单价来处理加固费用。
事件2:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对基槽几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件3:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包人拟就此向业主提出工期和费用索赔。
23.计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

24.某高等级公路全长50.8km,路面结构为沥青混凝土,路面宽度25m,设计车速120km/h。采用两台摊铺机梯队作业,全封闭施工。本工程于某年某月某日建成通车,通车不久,发现在K8+250~K9+580段有行车抖动,跳车等现象。建设单位、监理单位、质量监督单位相关人员进行了现场实地考查,一致认为在长期行车荷载作用下,容易继续发展为搓板、拥包,继而引发交通事故,导致路面早期破坏。通过初步分析认为是沥青路面施工中存在问题,因此,查阅了施工单位和监理单位的施工方案及现场管理记录。在K8+250~K9+580段施工中施工及监理现场管理记录中有如下记录:(1)有一台摊铺机原摊铺机手生病,用一新手代替,操作紧张造成摊铺机出现故障,维修2h后继续施工,施工完后,发现找平装置未完全修复。(2)摊铺机施工过程中停机加水、急停急转。(3)由于维修摊铺机造成沥青混合料放置时间延长,为避免摊铺温度下降,摊铺机行驶速度加快。(4)……(5)……除上述施工记录外,造成沥青混凝土路面不平整的原因还有哪些?请说出两种。

题干: 背景资料:
某新建一级公路工程第二标段里程桩号为K15+300~K24+150,其中K22+750~K22+900为一座大桥,上部结构为预制箱梁。工程所在地区属于冬Ⅱ区,地处海拔1700~1800m之间,工期12个月,春季开工。
施工现场总平面布置示意图如图4所示,现场需在A、B、C三个区域分别布置桥梁梁板预制场(含水泥混凝土拌合站)、水泥稳定土拌合站和承包人驻地三种临时工程。
由于预制场地基地质良好,现场预制箱梁采用了混凝土底模。承包人在驻地现场入口醒目位置设置了工程简介牌和安全生产牌等。现场清表后新建临时便道1、2、3,其他便道为现场已有便道。
  该工程拟就近从采石场采购1000m3碎石,碎石出厂价80元/m3,运杂费5元/m3,以上价格不含增值税,该材料增值税率3%,场外运输损耗率1%,场内运输操作损耗率2%,采购及保管费率2.67%。

25.根据《公路工程施工安全技术规范》JTG F90-2015,为保证临时工程的安全,B区与采石场爆破区直线距离S最短需要多少米?依据施工方便、合理、安全、经济、环保等施工现场总平面图布置原则,A、B、C区分别布置哪种临时工程最合理?

题干: 某桥梁3号墩为桩承式结构,承台体积约为180立方米,承台基坑开挖深度为4m,原地面往下地层依次为:0~80cm腐殖土,80~290cm黏土,其下为淤泥质土,地下水位处于原地面以下100cm,基坑开挖后边坡失稳,且边坡有渗水,挖至设计标高后,基底土质松软,施工单位对这些不良的地质现象都作了适当的处理。在施工前对承台模板作了详细的模板设计。
26.当基坑边坡不稳,且出现渗水时,应采取哪些措施处理?

题干: 某公路路面工程,里程桩号为K5+000~K29+000,总长度为24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、水泥混凝土面层(单层),面层采用轨道摊铺机摊铺施工。建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。施工单位根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能力相同,各完成12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度).200m/d(已经包含各种影响,下同);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少7d,所需工作面的最小长度为1000m;水泥混凝土面层专业队组施工进度为160m/d,所需最小工作面长度1200m。要求施工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。
施工过程中,还发生了如下事件:
事件1:在水泥稳定碎石基层施工中,发生一起质量事故,造成直接经济损失25万元。项目部在事后的第5天向上级公司进行了汇报。
事件2:施工单位现有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养生机和石屑撒布机,项目部可根据实际情况调用。
27.分析和计算基层与面层之间的搭接关系和搭接时距。

题干: 某沥青混凝土路面工程,路面结构形式自上而下依次为:上面层4cm AC-16(I)中粒式沥青混凝土、中面层6cm AC-25(I)粗粒式沥青混凝土、下面层8cm AC-25(I)粗粒式沥青混凝土,工程量为:上面层482200平方米、中面层484200平方米、下面层470100平方米,施工有效工期为200d。某企业准备使用一台3000型沥青混凝土拌合站进行拌合,拌合站的有关参数为:搅拌器每次搅拌量3000kg,加料时间6s;混合料搅拌时间41s;成品料卸料时间5s。一台摊铺宽度为12m的超大型摊铺机进行摊铺。
28.分析沥青混凝土摊铺机是否能满足施工要求?

题干: 某公路工程项目(K0+000~K6+000)依法进行招标。该项目有两座公路隧道施工项目起止桩号分别位于K1+100~K2+200和K4+250~K5+300,有两座公路桥梁,一座位于K0+500,单跨为120m,另一座位于K3+600单跨为110m。
实施过程中发生如下事件:
事件1:招标人在招标文件中规定,投标人需要桥梁工程一级和隧道工程一级以上的专业资质,接受联合体投标;对获得本地区优秀施工质量奖项的投标人在评标时业绩分加3分。资格预审采用合格制,考虑到减少评标工作量,招标人在资格申请人须知中补充规定,如果通过资格预审的申请人一旦超过6人时采用抽签确定其中6人。
事件2:在进行资格预审时,某申请人由A桥梁公司和B隧道公司组成联合体,A桥梁公司的专业资质是桥梁工程一级和隧道工程二级,B隧道公司的专业资质是桥梁工程二级和隧道工程一级,并签订了 A、B联合体协议书。A、B联合体协议书约定A桥梁公司负责该工程项目的两座桥梁施工,B隧道公司负责该工程项目的两座隧道施工。招标人在进行资格审查时认为,根据法律和申请人须知的规定“由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级”;将A、B联合体确定为桥梁工程二级和隧道工程二级,未达到招标的最低资质要求,因此未通过资格预审。
事件3:C公司中标后,签订了施工合同。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
(1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用。
(2)测量外业工作必须有多余观测,并构成闭合检测条件。
(3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认。
(4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,并测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录。
(5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件。
②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书。
事件4:施工开始不久,经业主和监理书面批准,项目部将部分工程分包给一具备资质的施工单位,并签订了分包合同。为组织好施工,分包商就分包工作编写了施工组织设计,并提交监理审批。
29.补充事件3第(5)条中作为竣工文件的其他测量归档资料。

题干: 某山区公路工程,业主在招标时给出了工程量清单,要求采用工程量清单报价的方法进行报价,给出的工程细目共七部分,投标时,承包商在核算工程数量时发现桩基的设计数量比清单数量少,承包商为了降低报价,就对工程量清单进行了更改,按更改后的数量进行报价;在某桥梁工程报价时,承包商发现没有模板和脚手架细目,认为业主有漏项,以后工程施工时再进行增项,在报价时未考虑此费用。各细目的单价确定后,承包商进行了汇总,得出了投标总价,写入了投标书。
30.据上述材料,说出承包商投标时有无不妥之处,如有请指出,并说明理由。

题干: 某施工单位中标承担了某路段高速公路收费系统的施工,该路段设计车速为100km/h,有8处互通立交,其中2处互通立交连接其他高速公路,其余6处连接地方道路。全线设一个监控、通信、收费分中心,6个收费站,采用封闭式半自动收费方式,并且纳入全省高速公路联网收费。
收费车道计算机系统具有按车道操作流程正确工作、对车道设备的管理与控制、设备状态自检并将故障信号实时上传等功能。设计文件要求货车不称重而按载重吨位分型收费,但是在招标文件中要求收费应用软件应满足货车计重收费的需要。签订合同10天后,业主正式书面告知施工单位,本路段要增加货车计重收费系统,并且提供了原设计单位收费系统变更的相应图纸和说明,其涉及的变更未超过批准的建设规模。业主请施工单位组织实施。
31.说明本工程新增货车计重收费系统的变更依据和变更确认过程。

题干: 某路桥集团公司承建一桥梁工程(如下图所示),在施工过程中发生如下事件:
事件1:该桩基为摩擦桩,地质条件中有3m左右的卵石地层,为避免坍孔,施工方案中,施工单位决定采用液压旋挖钻机;灌注水下混凝土时,当堵塞导管时,采用型钢插入导管来疏通。
事件2:在施工1号桥墩时,因人手不够,施工单位临时从劳务市场招聘了王某、李某和张某等10人,经简单技术交底后上岗作业。
事件3:在施工两侧桥台时,施工单位采用扣件式钢管脚手架。张某将安全带挂在牢固的结构上。施工中,随手将扳手放在脚手架上,脚手架受振动后扳手从上面滑落,砸到正在下面交叉作业的王某头部。由于王某没有戴安全帽,被砸成重伤。
事件4:在月度结算时,合同工程师发现工程量清单中的桥台混凝土没有填单价和总价,认为报价有漏项,便核算了相关费用,在合同规定时间内向监理工程师提出索赔。
32.事件3中,请指出张某有哪些违规之处,并给出正确做法。高处作业时安全带应如何使用?

题干: 某大型施工单位承接53km四车道高速公路路面及交通工程施工,路面单幅宽10.5m,自下而上路面结构层为:底基层为18cm厚4%水泥稳定碎石;基层为36cm厚6%水泥稳定碎石(分两层摊铺);面层为7cm厚AC-20,6cm厚AC-16,5cm厚SBS改性SMA沥青混合料。全线有4个互通式立交连接地方道路,其中设有4个匝道收费站,1个监控、收费及通信分中心,该分中心集中管理本路段监控系统、收费系统和通信系统,施工单位承担了包括安全设施、监控系统、收费系统、通信系统等施工。
施工单位将路段中间K25+000右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量双钢轮振动压路机及两台16T的XP胶轮压路机。
路面施工过程中,施工单位对上面层的压实十分重视,确定了质量控制关键点,并就压实工序做出如下书面要求:
(1)初压采用双钢轮振动压路机静压1~2遍,初压开始温度不低于140摄氏度;
(2)复压采用双钢轮振动压路机振压4遍,复压初始温度不低于130摄氏度;
(3)终压采用胶轮压路机静压1~2遍,终压结束温度不低于120摄氏度;
(4)相邻碾压重叠宽度应大于30cm;
(5)为保证沥青混合料碾压过程中不粘轮,应采用洒水车及时向混合料洒水。
改性SMA路面试验路段施工中,发现大量油斑。施工单位技术员分析后认为产生油斑的原因可能是:运输距离较远,SMA混合料中骨料与沥青产生离析;拌和时间太短,导致拌和不够充分;拌合料(特别是纤维掺加剂)及路表含有一定的水分等,经采取措施处理后,路面施工正常进行。
路面工程全部完工并验收后,施工单位进行了交通工程收费系统的施工,两周后,收费站出口车道的自动栏杆、通行信号灯等单机(体)设备安验及配线施工完毕。
收费系统全部施工完毕交付使用后,某收费站发生如下事件:
事件1:收费亭内收费员由于要核对某车辆信息,需与收费站监控值班员直接通话。
事件2:某日深夜,有歹徒袭击收费亭,收费员遭遇人身威胁。
33.补充3条产生油斑的可能原因。

34.某公路桥梁,下部构造为桩柱式实心桥墩,重力式桥台。施工单位工程部门在编制工程质量控制体系实施细则时,对墩柱施工中规定质量控制关键点如下:(1)墩身钢筋骨架质量控制;(2)墩身平面位置控制;(3)墩身模板强度、刚度和支撑定位控制;(4)墩身混凝土分层浇筑振捣质量控制。在进行关键点质量控制的措施上,要求相关检测数据必须满足质量评定标准规定的偏差值,并规定墩柱主要检测内容为:断面尺寸,柱墩顶高程、竖直度、相邻间距。如果基本要求满足评定标准规定,按以上墩柱主要检测内容检测合格,对混凝土浇筑外观鉴定扣分后,可否进行其分项工程质量评定?如不能进行,请说明理由。

题干: 某大型公路改建项目,竣工完成后,竣工验收由批准工程设计文件的地方交通主管部门主持,主要是全面考核建设成果,对建设项目进行综合评价,确定工程质量等级。竣工验收主持单位在收到建设单位申请验收报告后,详细核查了交工验收的工程及竣工文件,发现质量有缺陷,未能完全符合设计要求。
35.公路工程交工验收的主要工作内容有哪些?

题干: 某公路工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2012年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2012年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2012年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2012年9月30日正式签订了工程承包合同。合同总价为6 240万元,工期12个月,竣工日期2013年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%;
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;
(3)除设计变更和其他不可抗力因素外,合同总价不做调整;
(4)材料和设备均由B承包商负责采购;
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的工作量(第1月~第12月)见下表。
36.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益的措施?

题干: 某高速公路隧道为双线分离式隧道,左线起讫桩号为ZK9+680~ZK10+303,全长623m,右线起讫桩号为YK9+683~YK10+305,全长622m。隧道净空宽度为10m,净空高度为6.49m,该隧道右线(地质)纵断面图如下图所示。

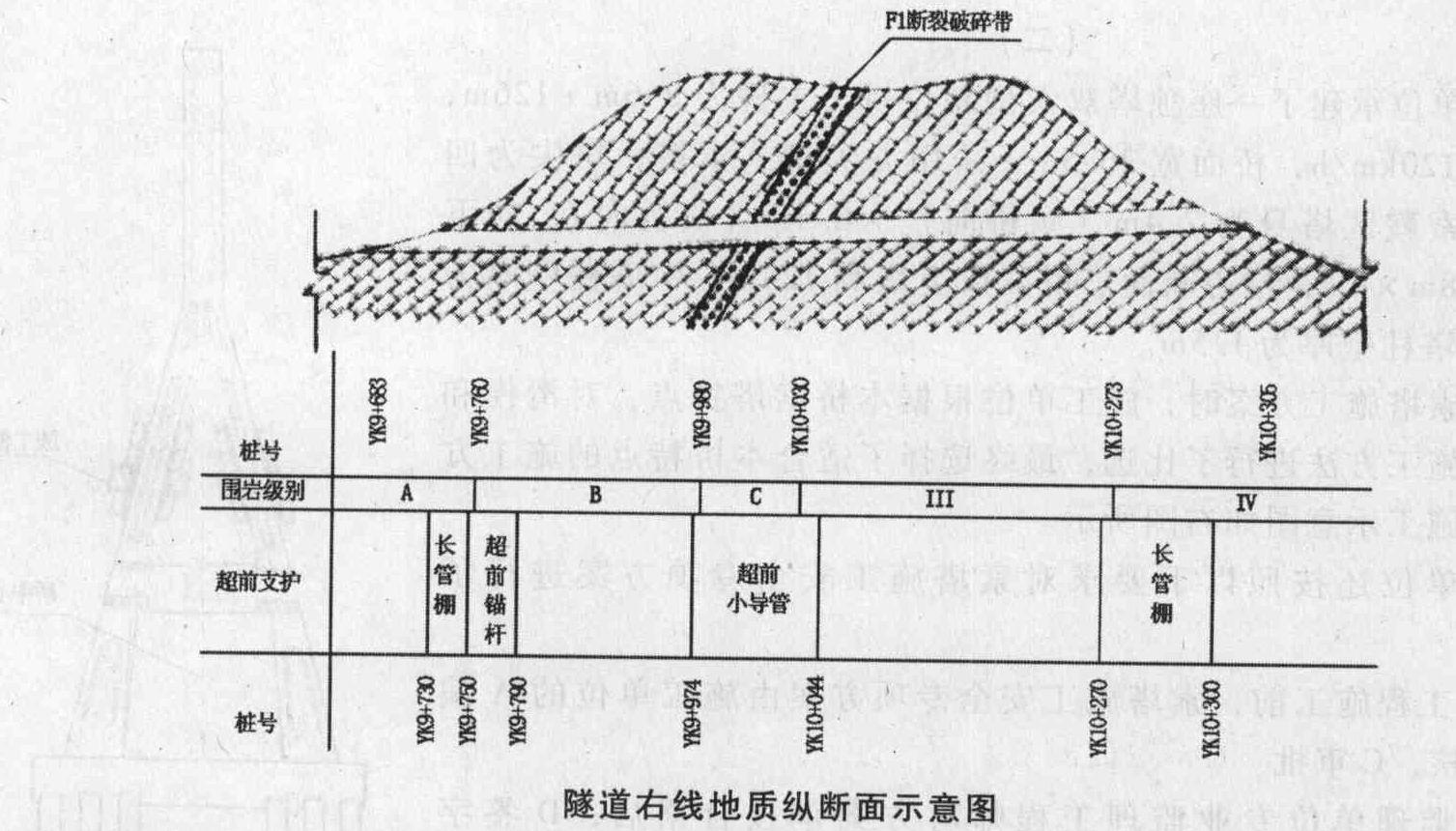

图中水文、地质概况如下:
A段:围岩为中风化灰岩,岩质坚硬,岩体破碎;属浅埋段。[BQ]=280~330。存在少量裂隙水。
B段:围岩为弱风化灰岩,岩质坚硬,岩体呈块状,完整性好。[BQ]=396~440。存在裂隙水,以渗水为主。
C段:围岩为中、弱风化灰岩,岩质坚硬,岩体呈块体、破碎状。存在F1断裂破碎带。[BQ]=220-245。以渗水为主,可能产生瞬时涌水。
根据围岩分级的综合评判方法,该右线隧道围岩分布有Ⅲ、Ⅳ、V级围岩。为确定YK9+730~YK9+790段施工方法,承包人对预裂爆破和光面爆破的工艺特点进行了比较(见下表),结合本段的地质特点,决定采用预裂爆破方案施工。[006-001-005-000-9787516007396-image/006-001-005-000-9787516007396-001-005.jpg]
根据水文、地质条件以及开挖断面的宽度,承包人拟对YK9+790~YK9+974段采用全断面开挖施工、初次支护采用“钢筋网片+喷射混凝土+锚杆”方案。
37.结合本项目的水文、地质条件,指出该隧道施工中的质量安全事故。

题干: 某工程合同总价为2000万元,开工预付款为合同总价的10%。下表是承包人每个月实际支付的工程进度款。根据《公路工程标准施工招标文件》(2009年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。”扣回相应的开工预付款。
38.开工预付款的起扣月是第几月?

题干: 某施工单位承接了某公路B合同段K8+000~K9+800的路基、路面、1座3×20m的简支梁桥和8道涵洞施工,合同工期为200天。该段土质以松散砂土和黏土为主,路基主要工程量见下表。
注:表中挖方为天然密实方,填方为压实方,天然密实方与压实方的换算系数为:土方1.16,石方0.92,假设换算系数不因土石混填而改变,调运方在经济运距内。
施工单位进场后,积极组织施工,并将路而分成三个段落组织流水作业,并绘制了施工平面布置示意图和网络计划图,分别如下所示。
路基施工中,石方开挖采用爆破,土方开挖采用挖掘机配自卸汽车作业。经实测,挖掘机的台班平均生产率为560立方米/台班,机械利用率为0.85。填筑施工采用土石混合倾填,并进行纵向分幅,用振动压路机碾压。
桥梁墩台基础施工完毕后,为确保工程质量,监理工程师要求施工单位挖开再次检查坑底承载力和基础混凝土质量,施工单位对此提出开挖费用索赔。
该路段投入使用一年后,在K9+200~K9+600段出现了路基的纵向裂缝。
39.分析说明施工单位是否应该获得桥梁基坑开挖检查的索赔费用。
