2025年02月19日一级建造师水利工程建造师案例题15

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

题干: 某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同,合同中估算工程量为8000立方米,单价为200元/立方米,合同工期为6个月,有关付款条款如下:
(1)开工前发包人应向施工单位支付合同总价20%的工程预付款;
(2)发包人自第一个月起,从施工单位的工程款中,按5%的比例扣留保留金;
(3)当累计实际完成工程量不超过估算工程量10%时,单价不调整;超过10%时,对超过部分进行调价,调价系数为0.9;
(4)工程预付款从累计工程款达到合同总价的30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。施工单位每月实际完成并经监理单位确认的工程量见表1F420155-2。
1.合同总价为多少?工程预付款为多少?(计算结果以万元为单位,保留到小数点后二位,下同)

题干: 某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
实施过程中,发生如下事件:
事件1:总承包商于2004年8月25日进场,进行开工前的准备工作。原定2004年9月1日开工,因业主办理伐树手续而延误至2004年9月6日才开工,总承包商要求工期顺延5天。
事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。
事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。
事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总承包商要求此项试验费由业主支付。
事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。
事件6:监理工程师检查防渗工程,发现止水安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。
事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。
事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
2.在事件1中,总承包商的要求是否成立?根据是什么?

3.某水利水电工程项目,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目200万元)。合同中规定:(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清;工程预付款按合同条件中的公式扣还,其中 式中R——每次进度付款中累计扣回的金额;A——工程预付款总金额;S——合同价格;C——合同累计完成金额。(2)发包人从第一次支付工程款起按10%的比例扣保留金,直至保留金总额达到合同价的5%为止。(3)物价调整采用调价公式法。(4)材料预付款按发票值的90%支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。(5)利润率为7%。(6)工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。合同执行过程中,由于发包人违约合同解除。合同解除时的情况为:(1)承包人已完成工程量清单中合同额2200万元。(2)临建项目已全部完成。(3)合同履行期间价格调整差额系数为0.02。(4)承包人近期为工程合理订购某种材料300万元,入库已三个月;合同解除时,该种材料尚有库存50万元。(5)承包人已为本工程永久设备签订了订货合同,合同价为50万元,并已支付合同定金10万元。(6)承包人已完成一个合同内新增项目100万元(按当时市场价格计算值)。(7)承包人按合同价格已完成计日工10万元。(8)承包人的全部进场费为32万元。(9)承包人的全部设备撤回承包人基地的费用为20万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5万元。(10)承包人人员遣返总费用为10万元。(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。合同解除时,发包人应进一步支付承包人多少金额?

4.某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。乙施工单位向项目监理机构提出延长工期申请是否正确?说明理由。

题干: 陈村拦河闸设计过闸流量2000立方米/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:
事件1:招标人对主体工程施工招标进行公开招标,招标人拟定的招标公告中有如下内容:
(1)投标人须具备堤防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。
(2)投标人必须具有××省颁发的投标许可证和安全生产许可证。
(3)凡有意参加投标者,须派员持有关证件于2006年6月15日上午8:00~12;00,下午14:30~17:30向招标人购买招标文件。
(4)定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。
事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/立方米、389元/立方米、l元/立方米。受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为分包人。

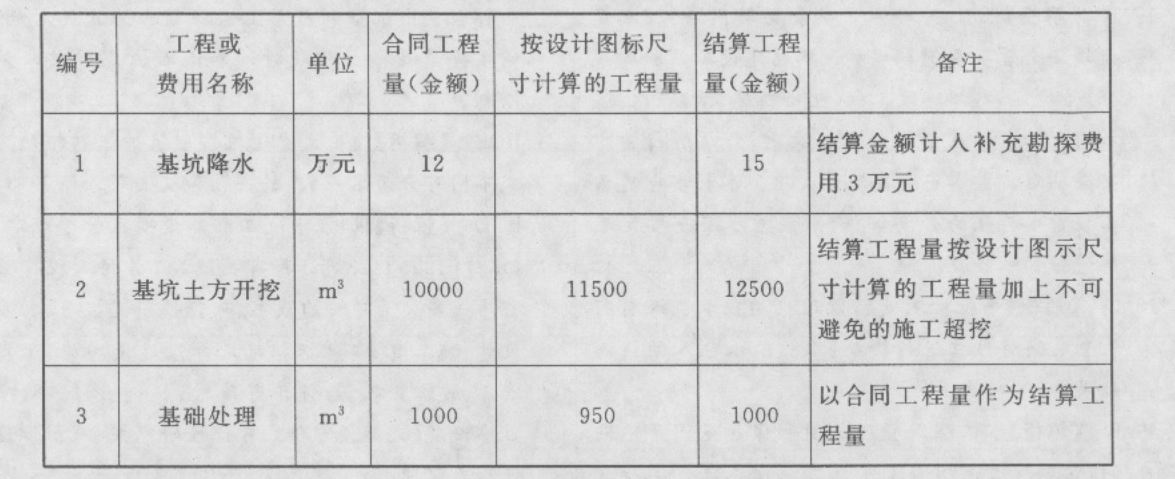

事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单见下表:
5.若其他直接费费率取2%,现场经费费率取6%,间接费费率取6%,企业利润率取7%,计算背景材料中每立方米混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润。(保留二位小数)

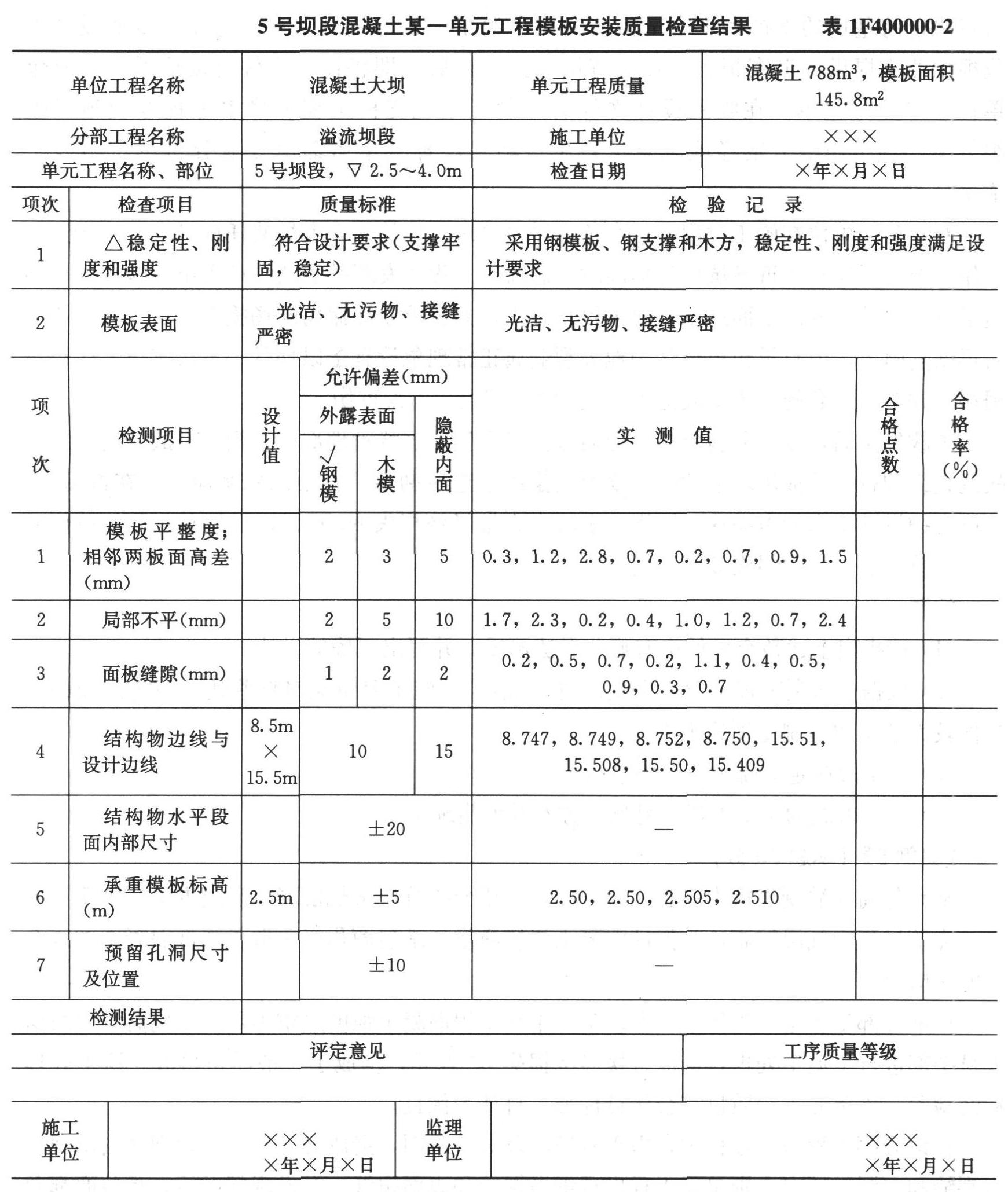

6.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如表1F400000-2所示。分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率75%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?

7.某混凝土大坝主体工程,建设单位将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事件:事件1:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求甲施工单位编制脚手架工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。事件2:开工前,专业监理工程师复核甲施工单位报验的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失效,随即向甲施工单位发出了《监理通知单》。事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了《监理通知单》要求整改;在巡视时发现乙施工单位已安装的管道存在严重质量隐患,即向乙施工单位签发了《暂停施工通知》,要求对该分部工程停工整改。事件4:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位作出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。指出事件3中专业监理工程师做法是否妥当。不妥之处,说明理由并写出正确做法。

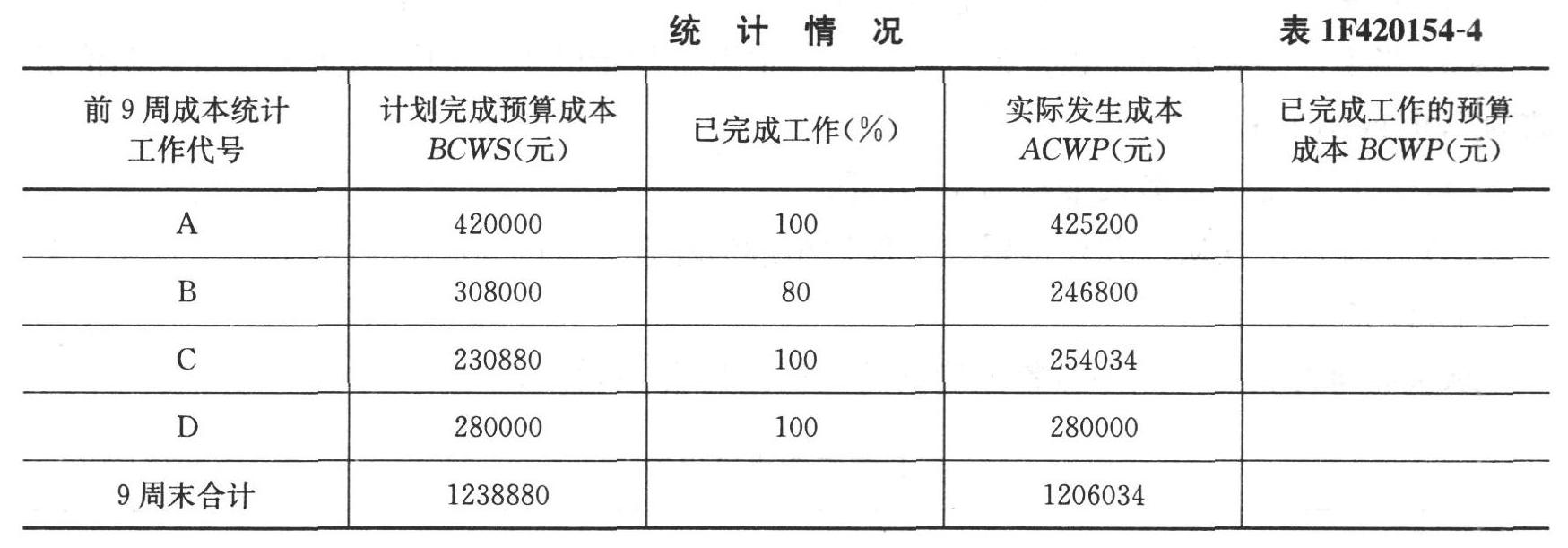

8.某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。将上表复制到答题纸上,在表中计算前9周每项工作(即A、B、C、D各项工作项)的BCWP。

题干: 某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。
9.A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖进行下一道工序的施工?为什么?

题干: 某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:建设工期278天,2004年9月1日开工,工程造价4357万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
实施过程中,发生如下事件:
事件1:总承包商于2004年8月25日进场,进行开工前的准备工作。原定2004年9月1日开工,因业主办理伐树手续而延误至2004年9月6日才开工,总承包商要求工期顺延5天。
事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。
事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。
事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总承包商要求此项试验费由业主支付。
事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。
事件6:监理工程师检查防渗工程,发现止水安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍有部分有误,需进行返工。
事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。
事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。
10.在事件6中,返修的经济损失由谁承担?监理工程师有什么不妥之处?

11.某水利工程施工项目,发包人依据《水利水电土建工程施工合同条件》,与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。施工中发生了下列事件:事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:(1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米;B:基础处理80元/立方米;(2)土石坝C:砂卵石、岩石地基开挖50元/立方米;D:基础处理60元/立方米。事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。在事件1设计文件变更过程中,施工单位、设计单位的做法有无不妥之处?说明理由。

题干: 碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
12.在①法律法规;②技术标准;③批准的建设文件;④建设工程合同;⑤建设监理合同中,应作为编制施工组织设计文件依据的有哪些?

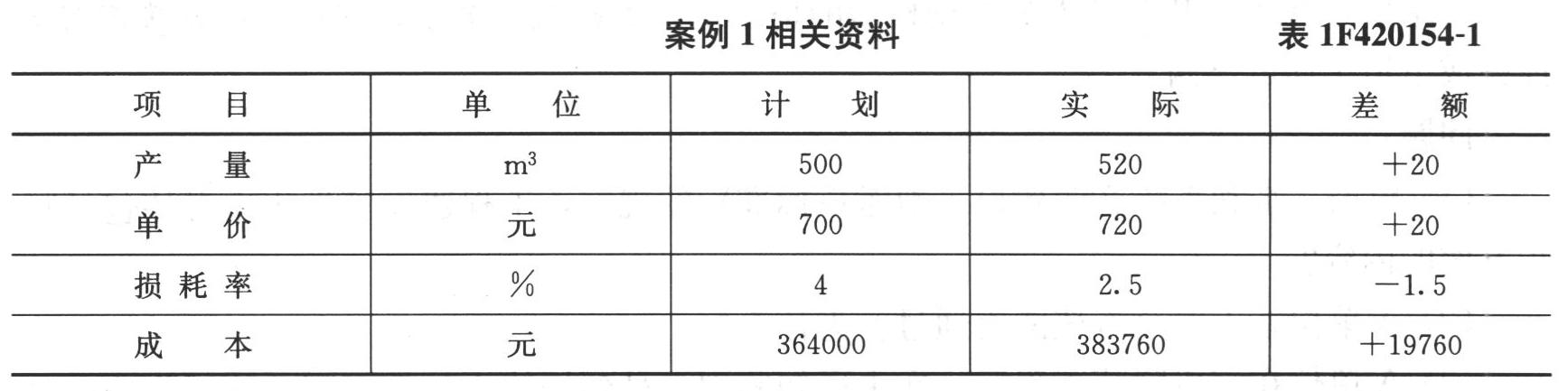

题干: 某混凝土工程,目标成本为364000元,实际成本为383760元。根据表1F420154-1相关资料进行项目成本分析。
13.施工成本分析的方法有哪几种?

题干: 某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
14.分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。

15.某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表1F420154-4。计算9周末的费用偏差CV与进度偏差SV,并对结果含义加以说明。
