一、建造师案例题

题干: A公司项目部承包了42层办公大楼的机电安装工程,工程内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化、电梯等机电安装工程,合同总工期为24个月。施工中,在电线采购中,业主向A公司竭力推荐B电线生产厂的产品。A公司为了搞好和业主的关系,尽量接受业主的推荐。项目部合理加快施工进度,编制了质量预控方案,设置了质量控制点,选择施工机具,材料能及时送到施工现场,使工程进展顺利。
1.A公司接受采购B电线生产厂家的产品后,应做哪些后续工作?

题干: 某施工单位承包的机电安装单项工程办理了中间交接手续,进入联动试运行阶段。建设单位未按合同约定,要求施工单位组织并实施联动试运行,由设计单位编制试运行方案。施工单位按要求进行了准备,试运行前进行检查并确认:
(1)已编制了试运行方案和操作规程;
(2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。
联动试运行过程中,一条热油合金钢管道多处出现泄漏,一台压缩机震动过大,试运行暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。压缩机安装检验合格后,由于运行介质不符合压缩机的要求,未进行单机试运行,经业主和施工单位现场技术总负责人批准留待后期运行。
问题处理完毕后,重新开始试运行并达到规定的要求。经分析、评定确认联动试运行合格。施工单位准备了“联动试运行合格证书”,证书内容包括:工程名称;装置、车间、工段或生产系统名称;试运行结果评定;附件;建设单位盖章、现场代表签字;设计单位盖章、现场单位签字;施工单位盖章、现场单位签字。
2.指出施工单位准备的“联动试运行合格证书”的缺项。

题干: 某机电安装公司中标了东北铸造厂一保本价为目标的机电安装工程。合同额1980万元,工程材料费占工程造价的60%,工程设备由业主提供,按照合同规定,若当地主管部门有明确的调价规定,可以执行该规定。该公司注重项目成本各阶段的控制,给项目经理部下达目标成本为1800万元,项目经理部以此为计划成本,认真编制了成本计划,对成本控制的内容责任落实,重点突出,方法得当,同时按规定结算,实现成本降低率为5%,因此,工程竣工后也取得了较好的经济效益。
3.该项目构成直接工程费的主要因素是什么?

题干: 某机电工程公司承担一大型储运码头储运罐区的改扩建工程,工程范围主要为新建2台3500立方米储油球罐和1台5000立方米储油球罐及其管线,以分段切割吊卸的方法拆除2台10m高的原油罐。针对作业活动,项目部对风险进行了识别和评价,制定了安全技术措施和应急预案。同时为保证工程质量,项目部针对不同的施工阶段制定了质量控制措施。
4.为保证焊接质量,应从哪些方面进行焊前检查控制?

题干: 某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。
5.背景资料中的建筑给水排水、……、建筑智能化等工程通常称为何种工程?

题干: 某施工单位通过公开招标方式获得了某外资企业一新建的大型炼钢厂机电安装工程项目,并与业主签订了施工承包合同。在投标和施工过程中发生下列事件:

事件一:投标人在投标阶段,根据招标文件所提供的施工图纸核对工程量清单,发现工程量清单中的工程量与施工图纸存在较大差异。

事件二:由于某施工单位施工任务严重不足,因此在投标决策时,采用了风险标的投标策略。

事件三:合同规定机电设备安装工程采用现行国家标准,但是在施工阶段提出采用外商所在国的标准。由于外商所在国的标准比我国标准要求高,因此施工单位及时提出了索赔要求。
6.本次投标报价,投标人应如何进行报价分析?

题干:

具有国家一级资质的国有企业,以EPC项目总承包模式承包了国家重点能源建设项目,包括管道线路施工、站场运行设备安装等。

合同约定:业主负责进口设备的采购,由EPC项目部或承包单位负责所有管道主材、非关键设备和物资采购。

为了提高建设项目工程质量的全过程控制,EPC项目部针对所负责的采购项目进行了认真的策划,并顺利完成了采购工作。

在管道线路施工过程中,发现部分钢管内部存在一定程度的锈蚀,可能会影响管道的安全运行。为此EPC项目部报请业主批准,请来相关工程专家进行了论证,制定了切实可行的措施。

在站场设备安装时,进口阀门由于运输原因不能及时到货安装,承包商为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止安装工作。


7.施工组织总设计应由谁来编制?本工程中其应编制哪些施工方案?

题干: 某具有一级总承包资质的A机电安装公司,承接一商业大厦的机电安装总承包工程,经由业主同意将制冷站的空调系统的制冷燃气机组、电气、压力管道等分包给具有专业施工资质和压力管道安装许可证的B单位负责安装,设备及主材由业主提供。A公司编制了施工组织设计和施工进度计划,并得到业主和监理公司的批准。
8.现场监理工程师在燃气管道焊接中,发现一名焊工操作证已过期,应如何处理?

题干: 某市博览中心的机电工程由某安装公司总承包,合同约定,安装公司负责设备采购、施工和试运行验收,工期为2个月,合同价为固定总价。机电工程中的一些主要设备由业主指定供货商,其中空调工程的冷水机组等设备,业主指定了某国厂商的产品。安装公司及时向厂商进行了产品询价,得知设备从订货、运输到施工现场最少需要6个月。安装公司依据冷水机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与厂商签订了设备供货合同。
工程施工到6个月后,因该国的政局不稳定,冷水机组等设备延期60天到达我国口岸,所以冷水机组等设备在通关时,未经商检就直接运到施工现场。安装公司组织本公司人员对设备进再了开箱验收。因设备晚到60天,安装公司调整了施工进度计划,增加施工人员和机械设备,加班加点,冷水机组等设备按原计划安装到位,通电试运行并验收合格。由于安装公司因赶工期增加了费用支出,向业主提出费用索赔,被业主拒绝。
9.安装公司与厂商订立的设备供货合同中还应包括哪些内容?

题干: 某电建公司通过招投标承揽到一座2×500MW火力发电厂的主体工程安装项目。该安装工程在整个发电厂建设项目中属于其中的一项单位工程,该电建公司将其中的非标制作工程、通风工程等分部工程分包给某机械制造厂和一些专业承包单位。各专业工程陆续开展工程质量检查、验收与评定。
10.质量检验的方法有哪几种?

题干: 5月15日某施工企业在进行某机电工程中行车吊装时,施工人员不慎从25m高的空洞中坠落地面,经抢救无效当场死亡。事故发生后施工单位立即组织调查组进行调查处理。调查后发现,作业前技术人员编写了安全措施,并进行了安全交底,该施工人员是刚进单位不久的一般劳务工,并患有高血压病。施工企业在同年7月20日完成了事故调查工作,8月10日处理结案。
11.分析造成该安全事故的主要原因有哪些?

题干: 某机电安装工程。施工单位(乙方)与建设单位(甲方)签订了施工合同。合同约定,由于甲方责任的损失按实际发生全额赔偿,工期每提前(或拖后)1天奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。

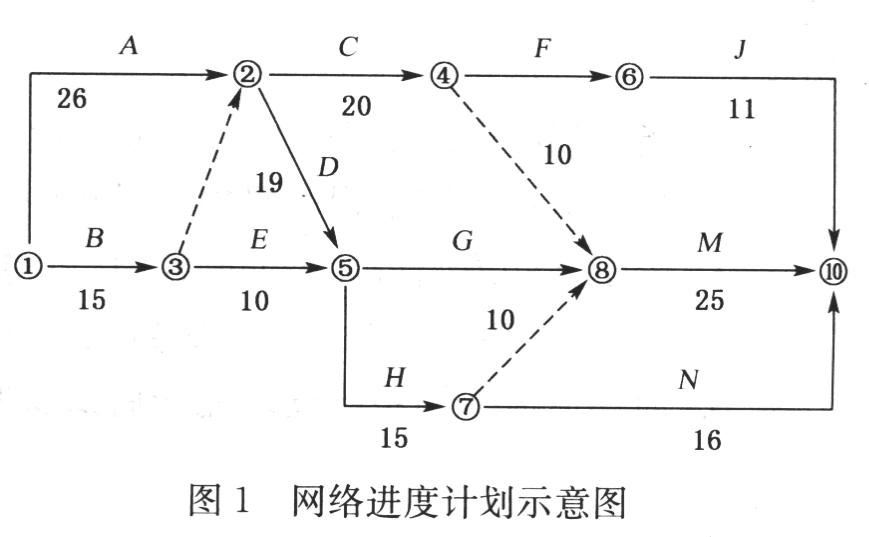

该网络进度计划如图1所示。



施工过程中发生了如下事件:

事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费用5万元。因地基复查使基础施工工期A延长3天,人工窝工15个工日。

事件二:B施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,B工作工期拖延5天。

事件三:在D施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3天。

事件四:因乙方购买的室外划等号管线材料质量不合格,甲方令乙方重新购买,因此造成G工作多用人工8个工日,该工作工期延长4天,材料损失费1万元。

事件五:鉴于工期较紧,经甲方同意,乙方在M施工时采取了加快施工的技术措施,使得该工作工期缩短了1周,该项技术组织措施费为0.6万元。

其余各项工作实际作业工期和费用与原计划相符。
12.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?

13.某机电安装总承包企业A公司承接了一大型高层商务住宅楼的机电安装工程总承包任务。按合同规定:工程承包内容包括给排水、电气、通风空调、消防和电梯安装。其中电梯和空调冷冻机组由业主采购,目标工期为450天,每延期一天罚款5万元,工程结算采用工程量清单综合单价计价。为确保工期,总承包企业把电梯安装任务分包给电梯安装专业承包企业B公司,把空调系统的冷冻机组安装分包给有相应资质的C公司承担。该工程的制冷机房设在六层裙楼楼顶,顶层标高为25 m,单台制冷机组自重38 t。制冷机组不能直接运进机房,需要在顶层楼面水平运输(距离约80m,并有拐弯和坡道),顶层楼面的设计承载能力1000 kg/平方米,可能承受不了制冷机组的静载荷。C公司自行组织专业技术人员编制了冷冻机组安装工程的施工方案报监理单位审批后执行。工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工5天,影响了计划工期,同时也增加了工程量和新的项目。问题:1.因业主装饰设计变更,总承包企业A公司向业主可提出哪些索赔?索赔时应做好哪些事情?2.A公司可采取哪些措施来弥补因装饰工程设计变更造成的工期损失?由于装饰工程设计变更增加的新项目,在结算时A公司向业主索赔费用应按照什么方法确定?3.背景资料中,针对冷冻机组施工方案的编制程序是否正确?正确的做法是什么?应编制哪些专项施工方案?4.C公司在冷冻机组的吊装中主要的直接成本是什么?应采取何种措施来控制直接成本?5.A公司的技术人员按照图纸要求,布置了生活给水管道的冲洗消毒,并根据施工验收规范的要求,填写了“出水口水质与进水口基本一致”的记录,但现场监理不予签字认可。施工记录是否符合要求?监理的做法是否正确?为什么?6.该通风与空调分部工程质量验收后,还有什么后续工作需要考虑?

题干: A公司中标承建一海水冷却的电厂循环水系统工程,工程内容包括循环水泵房的机电工程安装和四支大直径3km长的循环水管的敷设两个单位工程,泵房土建工程已完工,循环水管敷设的土方开挖和回填由A公司分包给B公司承担。投标承诺合同工期为9个月。施工中恰遇台风来袭,暴雨使管沟塌方严重,影响了敷管施工进度计划的实施。
14.B公司的施工进度计划应怎样编制?

15.背景资料某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。在合同履行过程中发生以下情况:情况1:该机电安装工程公司根据监理单位编制的设备监造大纲派有资格的专业技术人员到设备制造现场进行监造工作。情况2:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。问 题:1.按设备功能可将机械设备分为哪几类?化工生产设备属于哪一类?2.业主与总承包方和分包方签订的合同是否合理?为什么?3.逐一对以上发生的情况判断其正确与否,并说明理由或改正。4.情况3中发生的重大事故属于几级重大事故?安全事故处理必须坚持的原则是什么?5.该工程项目职业健康、安全与环境风险管理的基本原则有哪些?6.情况5中的试运行方案应由谁编制?由谁审批?

题干: A安装工程公司承担了某合资公司的冲压车间机电设备安装工程建设,其中机电设备安装的核心部分是1台万吨水压机的安装。液压系统压力为2.5MPa。由于工期较紧,A公司将部分工程分包给了B公司。A,B公司均有资质施工,管道和管件均由业主提供。施工完毕,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经过A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0摄氏度~8摄氏度,B公司有2名焊工合格证已过期。
16.根据气象条件,进行管道系统试压应注意什么?

17.A公司在冬季承接了一室外压缩空气管网系统的安装,系统工作压力为2.5 MPa。由于工期较紧,A公司将系统中部分规格的直管分包给B公司。A公司和B公司均具备与承包管道系统相符的压力管道施工许可证,管道及管件均由业主提供。管道系统施工完后,B公司通过A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0~8摄氏度,B公司有两名焊工合格证已过期。问题:1.管道系统焊接接头泄漏的质量问题由谁组织调查、分析?哪几个方面的人员参加?2.该质量问题发生的主要原因从管理方面分析可能是什么原因?3.根据气象条件,该管道系统试压应注意什么?4.对检查出来的两名焊工合格证超期应怎样处理?5.本事件质量事故处理应采用哪种方式?

18.A公司具有机电工程建设总承包资质,经营范围包括可代理业主进行全部项目建设管理工作,直至竣工验收投入正式生产或使用。B厂是一家民营化学试剂厂,因购入国内尚未采用的新工艺而扩建规模较大的厂房和装置以提高产能和产品质量,引进的仅是工艺流程不包括装置设备,为此B厂业主要在国内遴选有实力的工程建设总承包单位,为其项目实施阶段进行全面管理,A公司入选,B厂对其考察,考察中提出了诸多事项。 B厂的可行性研究工作是否达到要求,要求的要点是什么?

题干: 某施工单位承担了某机电工程项目厂区内管道安装施工任务。施工单位项目技术部门负责人在进行部门人员分工安排时,不设立资料员专门管理技术文件资料。要求各专业责任工程师管理本专业的技术文件资料,资料使用完后交回由他自己存放整理。工程到工艺管道水压试验阶段,进行管道系统检查时,发现压缩机厂房内一条管道的管径和走向与图纸不符。同时,在该管道管段图中有2道进行过2次返工的焊道,也找不到该焊道的无损检测报告和返修通知单。据配管责任工程师回忆:压缩机厂房管道进行了修改,设计变更单在设计单位交与他后直接发放到班组施工作业,自己存的一份设计变更单记不清是否归档,作业完成后找不到了。无损检测报告和返修通知单在无损检测工程师手中,由于其工作调动离开项目,不知那部分资料现在何处。由于查找技术文件资料,水压试验被迫推迟。
19.从案例事件中,总结出项目技术文件资料应如何管理?

题干: 某机电设备安装公司经邀请招标投标,获得某厂生产线的机电设备安装工程,并与业主签订了施工合同。合同规定工程范围、工期、质量标准、安全环境要求。其中质量标准和要求按部颁标准执行,主要材料如钢材、电缆、φ50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。
施工过程中发生下列事件:
事件1:由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分车间分包给四个均有一定经验的施工队伍,且都有营业执照。其中主体部分分包给从本单位辞职的一名项目经理带着当年属于本单位的几名技术骨干组成的一个施工队伍。为保证工程质量,分包合同中把质量标准统一提高到企业内控标准,分包单位提出异议。
事件2:施工现场因道路、场地问题经常发生停工窝工,分包单位找安装公司解决,安装公司回复自行协商解决。
事件3:厂区主电缆未按时到场,拖延工期5天,分包单位找安装公司索赔窝工费用和要求工期顺延,安装公司认为不是自己造成的,让分包单位直接找业主协商。
事件4:分包单位为抢工期,将业主送至现场的电缆和管道阀门未经检查便投入施工。
20.机电设备安装公司在投标时如何避免废标?
