一、建造师案例题

1.某建筑安装工程,业主分别与土建和安装单位签订了建筑主体和设备安装工程施工合同,两个承包商都编制了相互协调施工的进度计划,并分别得到业主批准,在土建和安装工程施工过程中,分别发生下列事件: 事件1:土建施工单位在合同协议条款约定的开工日期前几日提交了一份申请报告,报告请求延期开工5d,其理由为:(1)当地电力部门通知,施工工地电力接入用的变压器在开工3d后才能安装完毕(2)由物流公司承运的3台施工单位自有机械在开工后5d才能运输到施工现场。 事件2:土建施工单位基坑开挖过程中,发现地基部分为软土地基,与地质报告不符,于是: (1)业主通知设计单位下发变更洽商修改基础设计,确定局部基础深度加深,增加了土方量120立方米,同时工作天数增加5d (2)施工单位被迫修改施工方案,加深开挖,增加放坡,另行增加了2d工作时间和16000元费用。 事件3:设备安装单位入场准备施工时: (1)经检测发现有8%的设备基础预埋螺栓位置偏差过大,无法满足安装要求,须返工处理 (2)工程所需的人防门由业主负责供货,人防门运达施工现场联合进行质量检验时,发现有12个人防门平面尺寸有较大变形,不得不退场返修,影响了工程正常施工。 对于事件2,业主应否核准工期顺延和费用补偿?请说明理由。

题干: 某写字楼工程,建筑面积120000平方米,地下二层,地上二十二层,钢筋混凝土框架剪力墙结构,合同工期780天。某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标,双方依据《建设工程施工合同(示范文本)》签订了工程施工总承包合同。合同约定,本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05,投标报价中的钢筋、土方的全费用综合单价分别为5800.00元/吨、32.00元/立方米。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。
事件二:施工总承包单位项目部对合同造价进行了分析,各项费用为:直接费26168.22万元,管理费4710.28万元,利润1308.41万元,规费945.58万元,税金1130.80万元。
事件三:施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为9600.00吨,钢筋清单工程量为10176.00吨;土方实际工程量为30240.00立方米,土方清单工程量为28000.00立方米,施工总承包单位向建设单位提交了工程价款调整报告。
事件四:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋,监理工程师提出了整改要求。
事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。
2.事件二中,按照“完全成本法”核算,施工总承包单位的成本是多少万元(保留两位小数)?项目部的成本管理应包括哪些方面内容?

题干: 某市大学城园区新建音乐学院教学楼,其中中庭主演播大厅层高5.4m,双向跨度38m,设计采用现浇混凝土井字梁。在演播大厅屋盖混凝土施工过程中,因西侧模板支撑系统失稳,发生局部坍塌,使东侧刚浇筑的混凝土顺斜面往西侧流淌,致使整个楼层模架全部失稳而相继倒塌。

整个事故未造成人员死亡,重伤9人,轻伤14人,直接经济损失190余万元。

事故发生后,有关单位立即成立事故调查小组和事故处理小组,对事故的情况展开全面调查。质量事故调查报告中原因分析认为演播大厅屋盖梁板模板底支撑采用钢木混支是造成事故发生的主要原因。但工程质量事故处理报告中原因分析认为,支架体系水平拉结杆步距过大才是造成支撑系统失稳的真正原因。
3.工程质量事故处理的依据主要有哪些方面?

题干: 沿海地区某高层办公楼,建筑面积125000平方米,地下三层,地上二十六层,现浇钢筋混凝土结构,基坑开挖深度16.30m。建设单位与施工总承包单位签订了施工总承包合同。
合同履行过程中,发生了如下事件:

事件一:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批,依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。
事件二:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。
事件三:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。
事件四:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装顺序和节点处理措施。
4.事件三中,施工现场还应在哪些位置设置安全警示标志(至少列出五项)?

题干: 某办公楼工程,建筑面积82000平方米,地下三层,地上二十层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m,地基土层为粉质黏土和粉细砂,地下水为潜水。地下水位-9.5m,自然地面-0.5m,基础为筏板基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工,基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗,主体结构选择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。
合同履行过程中,发生了下列事件:
事件一:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单位要求基坑支护降水方案进行比选后确定。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70摄氏度,混凝土表面温度35摄氏度。
事件三:结构施工至十层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给了另一家有相应资质的B劳务公司,B劳务公司进场工人100人,因场地狭小,B劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。
5.指出事件二中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。

6.某建筑公司承建了某市开发区20层住宅楼,总建筑面积26 000平方米,建筑高度66.32 m,全现浇钢筋混凝土剪力墙结构,筏板基础。工程在外檐装修时采用的是可分段式整体提升脚手架,脚手架的全部安装升降作业,以工程分包的形式交给了该脚手架的设计单位进行。在进行降架作业时,突然两个机位的承重螺栓断裂,造成连续五个机位上的十条承重螺栓相继被剪切,楼南侧51 m长的架体与支撑架脱离,自45 m的高度坠落至地面,致使在架体上和地面上作业的20余名工人,除1人从架体上跳入室内幸免外,其余19人中有8人死亡,11人受伤,直接经济损失30万元。经调查,承重螺栓安装不合理,造成螺栓实际承受的载荷远远超过材料能够承受的载荷;脚手架整体超重,实际载荷是原设计载荷的2.7倍;施工现场管理混乱,施工设计方案与现场实际情况不符,施工队伍管理松弛。 问题 (1)请简要分析这起事故发生的原因。 (2)本工程这起事故可定为哪种等级的事故?依据是什么? (3)重大事故发生后,事故发生单位应在24 h内写出书面报告,并按规定逐级上报。重大事故书面报告(初报表)应包括哪些内容? (4)施工安全管理责任制中对项目经理的责任是如何规定的? (5)脚手架工程交底与验收的程序是什么?

题干: 某社区活动中心工程,2层框架结构,无地下室,总建筑面积2417平方米,层高均为4.5m,由于地质条件比较好,设计为放大基础加地连梁,房心回填土后夯实,再做首层地面。

在一层顶梁板施工时,钢筋制作安装、模板支设完毕,开始浇筑混凝土。当混凝土浇筑约1/4时,突遇特大暴雨,混凝土浇筑暂停,留置施工缝;待天气好转后,进行剩余混凝土浇筑。

该层模板拆除后,发现整层楼板下陷,第一次浇筑的1/4部分混凝土出现开裂。经调查,大雨时雨水浸湿一层地面夯实土层,致使模板底支架基础全部下沉,导致刚浇筑的混凝土发生开裂、楼板下陷。
7.关于施工缝的留置位置,相关规范如何规定?

题干: 某施工企业承建的某综合楼建筑与装饰工程位于城市商业的中心地段,17层,框架结构,筏板基础,建筑面积56000平方米,施工现场设有一大型材料堆场。运输道路沿着仓库和堆场进行布置,双车道宽度为6m。塔式起重机的起重高度,幅度及起重量都满足要求,可使材料和机件达到建筑物的任何使用地点。工地地面均做了硬化处理。临时水池、水塔设在用水中心和地势较高处,过冬的临时水管均埋在冰冻线以下,排水沟沿道路布置。
8.简述施工总平面图设计的步骤。排水沟的纵坡应为多少?

9.某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。 施工过程中发生了如下事件: 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。 事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件三:在主楼主体施工中,因施工机械故障,造成人工窝工8个工日,该工作工期延长4d。 事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。 其余各项工作实际作业工期和费用与原计划相符。 针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。

10.某施工企业承建的某综合楼工程位于某城市商业的中心地段,19层,框架结构,筏形基础,建筑面积56 000平方米,施工现场设有一大型材料堆场。运输道路沿着仓库和堆场进行布置,双车道宽度为6m。塔式起重机的起重高度、幅度及起重量都满足要求,使材料和机件可达到建筑物的任何使用地点。工地地面均做了硬化处理。临时水池、水塔设在用水中心和地势较高处,过冬的临时水管均埋在冰冻线以下,排水沟沿道路布置,纵坡不小于0.2%。 问题 (1)简述材料质量控制要点。 (2)简述施工现场临时用电的配置。 (3)简述施工总平面图设计的步骤。 (4)施工过程中如何处理噪声扰民问题? (5)筏板基础的施工要点和要求有哪些?

11.某装饰工程公司承接北京市某街道的一栋12层、全现浇混凝土结构的办公楼装饰工程,现安排某安全员负责该工地的消防安全管理,并做了如下工作: (1)施工现场设置了消防车道 (2)设置了消防竖管和消火栓,配备了足够的消防器材 (3)电焊工从事电气设备安装和气焊作业时均要求按有关规定进行操作 (4)因施工需要搭设了临时建筑,为了降低成本、就地取材,用木板搭设工人宿舍 (5)施工材料的存放、保管符合防火安全要求 (6)现场有明显的防火宣传标志,施工现场严禁吸烟 (7)使用明火按规定执行,专人看管,人走火灭 (8)该工程的消防安全管理工作比较到位,在施工全过程中未发生一起火灾。 施工工地是否要设消防车道?设置消防车道有什么具体要求?

题干: 某监理单位对某施工单位总承包的工程进行监理,施工单位与外地某水泥厂签订了水泥供应合同,在工程开工前,施工单位通知水泥厂将水泥运到施工现场,水泥厂接到通知后第三天按施工单位要求的数量和质量水泥运到施工现场,同时提交了《工程材料报审表》,并只附了一份水泥技术说明书。施工单位通知监理工程师对水泥进行检验,检验后出具了检验报告,检验报告经项目经理审查并确认合格后,水泥卸到了施工单位指定的位置。
12.检验报告经项目经理审查是否妥当?如不妥当,应由谁审查?

题干: 某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。

该施工单位在轻质隔墙施工过程中提出以下技术要求:

(1) 板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。

(2) 石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。

(3) 当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙。

(4) 石膏板的接缝缝隙应保证为8~10mm。

该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。
13. 建筑工程现场文明施工管理的主要内容有哪些?

14.某省重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般队伍难以胜任,业主自行决定采取邀请招标方式。与2004年9月8日向通过资格预审的甲、乙、丙、丁、戊5家施工承包企业发出了投标邀请书。该5家企业均接受了邀请,并于规定时间9月20日~22日购买了招标文件。招标文件中规定——(1)投标保证金为人民币100万元;投标保证金的有效期同投标有效期;(2)评标方法:经评审的最低投标价法;(3)投标截止日期:10月18日下午4时;(4)中标通知书11月10日发出。在投标截止时间前,甲、乙、丙三家企业在指定地点提交了投标文件,丁企业在投标截止时间之前通过邮局邮递,10月18日下午4时30分送达;而戊企业于10月18日下午5时才送达,原因是中途堵车。10月21日下午由当地招投标监督管理办公室主持进行了公开开标。由于时间紧迫,评标委员会成员由业主指定7人组成,其中有技术经济方面专家4人。评标时发现甲企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。经评标委员会认定甲企业的投标为废标。由于剩下两家的报价相等评标委员会建议乙企业降价100万元,乙企业表示同意。10月28日评标委员会提出了书面报告,乙企业为第一中标候选人。11月10日招标人向乙企业发出了中标通知书,并于12月12日签订了书面合同。业主自行决定采取邀请招标方式的做法是否妥当?说明理由。招标文件关于投标保证金的规定是否合法?说明理由。

题干: 某门诊楼位于北京,紧临护城河旁,共4层。由某建筑集团公司施工总承包,此工程施工质量要求高,工期紧,又正值五月,恰遇北京的雨季来临,公司针对这些具体情况组织技术人员共同商讨、精心选材,为施工作了大量的准备工作,并制定了严格的施工进度计划。
15. 此工程的竣工验收的条件是什么?

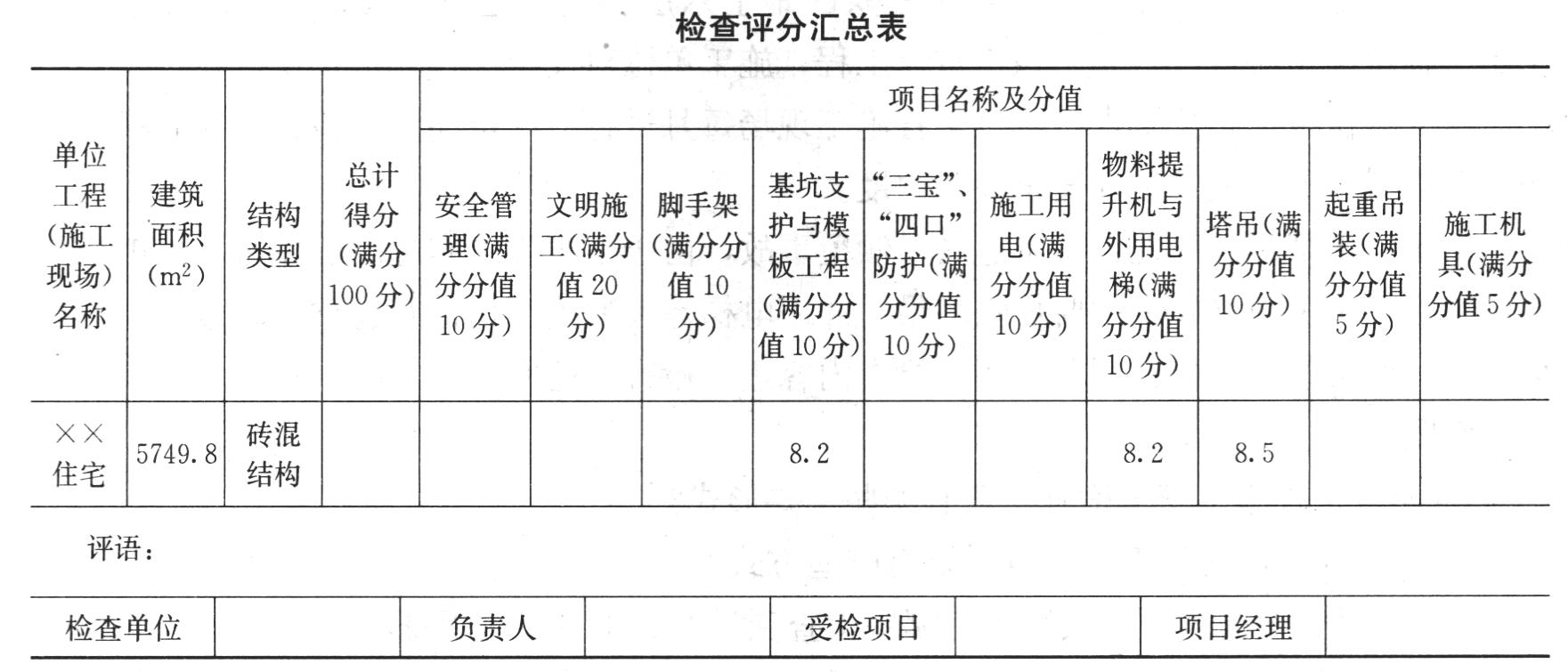

16.某住宅工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。 该工程“安全管理检查评分表”、“‘三宝’、‘四口’防护检查评分表”、“施工用电检查评分表”、“施工机具检查评分表”、“起重吊装安全检查评分表”等分表的实得分分别为81、86、79、82、82分。换算成汇总表中实得分各为多少?

17.某工程项目合同价为905万元,合同工期6个月,合同开工、竣工日期分别为2009年5月1日和2009年10月31日。合同中约定: (1)工程进度款按月结算,不考虑调价 (2)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的9%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位 (3)保留金金额暂定为合同价的5%。业主自第一个月起,在施工单位的应得工程款中按8%的比例扣留保留金,直到累计扣留达到合同总额的5%为止。 简述用可调工料单价法计算工程进度款的步骤。
