2025年04月03日一级建造师机电工程建造师案例题40

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

1.某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,依要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。指出电梯安装工程监督检验过程中不正确之处,并予以纠正。

2.石化公司A为了管理方便由设备安装厂商C与压力容器制造厂B签订了一个合同,委托B公司加工一个容积为2300立方米的球罐,重50t。 本球罐制造由谁负责监造?设备监造验收的主要依据是什么?

3.具有国家一级资质的国有企业.以EPC总承包模式承包了国家重点能源建设项目,包括管道施工、站场运行设备安装等。 合同约定:由业主负责管道主材、站场进口阀门的采购。其余非关键设备和物资由EPC总承包负责采购。 为了提高建设项目工程质量的全过程控制,针对管道的防腐层流水施工作业和管件热煨弯头的生产制造,业主要求实施驻厂监造,监造单位编制了监造大纲。监造大纲内容有:①监造计划;②监造过程;③控制和管理的措施。 在站场设备安装时,进口阀门由于运输原因不能及时到货安装,承包商为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止安装工作。 业主和EPC总承包商采取的合理的采购方式是什么?管道的防腐层施工作业和管件热煨弯头的生产由谁组织监造?

题干:

某大型长输天然气管道工程建设项目由天然气管道、场站组成,天然气干线全长1150km,管径1016mm,设计压力为6.4MPa,沿线设首站1座,中间站4座,末站1座,阀室30座。

某施工总承包企业中标并承担该项管道建设项目的施工任务。按照工程建设程序,施工单位按照规定的时限,向监理人报送了施工组织设计。施工组织设计内容如下:

(1)施工方案

(2)施工现场平面布置图

(3)施工进度计划和保证措施

(4)劳动力及材料供应计划

(5)安全生产、文明施工措施

监理机构审核后认为:该施工组织设计以工程规模、结构特点、技术复杂程度和施工条件进行了编制,但是按照国家现行的施工规范的内容不完全符合要求,退回施工单位要求重新完善。经重新修改后的施工组织设计达到了规范标准,监理机构上报业主批准予以实施。在输气管道通过的地区,沿管道中心线两侧各200m范围内,有聚集居民住户57户,管道分段试压,采用气压试验,施工单位为了保证管道试压安全和工作质量,对试压准备工作进行了全面检查,检查内容包括试压方案报批、试压人员、试压设备、计量仪表(如压力表)以及质量安全保证措施落实情况,对升压过程进行了严密的监控。

4.该建设项目在工程运行方面体现了哪些危险性?

题干: 某石油化工施工单位承担了一个原料油罐区工程,主体工程为4台30000立方米浮顶油罐。由于中标时距离合同要求的开工时间很短、工期紧,该施工单位为了保证合同要求的开工日期,工程先行开工,在开工后即刻组织进行施工组织设计的编制工作。在施工组织设计中的主要施工方案设计中,浮顶油罐采用正装法施工,其部分工序的施工流程如下图所示。部分工序的施工流程

工程开工一个月后,业主考虑到罐区的综合效益,决定将罐区还未施工的2台30000立方米浮顶油罐在原址上改为2台50000立方米浮顶油罐,修改了油罐和系统的设计。由于对施工单位前期的工程进度和施工质量满意,修改后的罐区工程仍由该施工单位施工,并要求再编制施工组织设计。施工单位认为已经编制了原罐区的施工组织设计,改动后工程内容基本相同,施工方法相同,决定不再编制新的施工组织设计。在业主的要求下,施工单位在原施工组织设计的基础上,对改动部分进行修改,补充部分新增工程内容,形成新的施工组织设计修订版本,报项目总工程师批准后,下发施工作业队实施。
5.施工单位对工程变化后修编施工组织设计的做法是否适宜?为什么?

题干:

某公司中标承担一项大型铝冶炼厂建设总承包管理,项目部为了提高管理质量,确保履行总承包合同的各项承诺,在开工前对全体管理人员进行了培训和考试测评。培训中明确提出各项管理要求,包括施工进度计划实施应建立的机制等,各个环节要闭口,各种指令发出,经过实施要有反馈,对反馈要有处理意见,实行闭环控制。对质量监督管理人员指明了质量监督管理工作的路径。

在工程建设中发生了下列两个事件:

事件一:分包单位将承包工程中的真空泵房单机无负荷试运行方案报总承包单位审查批准后,为抢进度,当即要求作业人员上岗通电开机,被总承包单位技术、安全管理部门制止,要求纠正。

事件二:工程中需使用大量各种类型的紧固件,总价相对不大,总承包单位物资供应部门打算采用直接采购方式进行采购,被项目经理制止,要求改正。

6.施工单位项目部在压缩机交接时将随机资料和专用工具自行留下不移交是否正确?为什么?

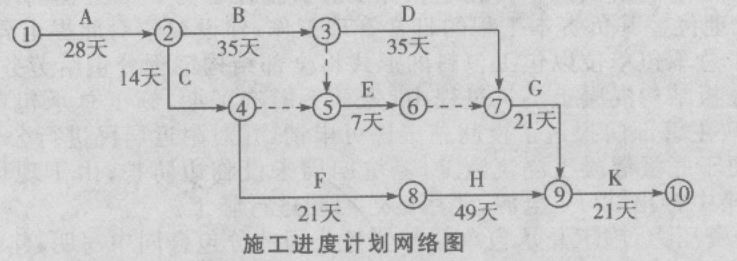

题干: 某建筑工程施工进度计划网络图如下图所示。
施工中发生了以下事件:
事件1:A工作因设计变更停工10天。
事件2:B工作因施工质量问题返工,延长工期7天。
事件3:工作因建设单位供料延期,推迟3天施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氢腊防水涂膜层上,引起火灾。

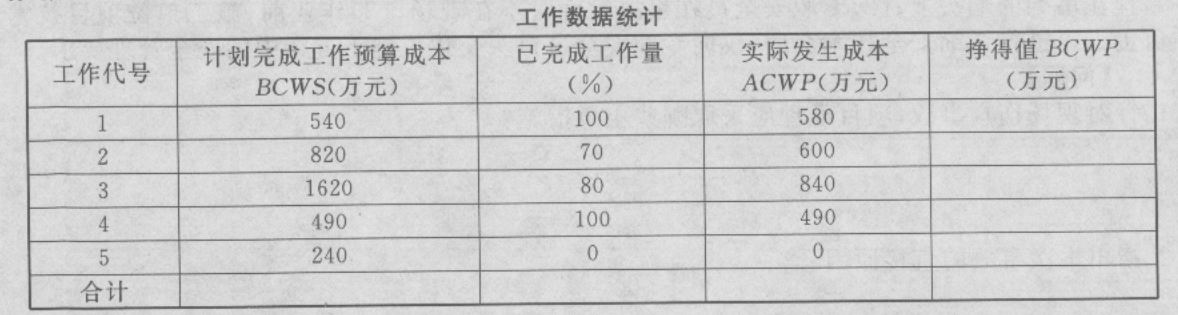

在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表。
7.计算第110天的进度偏差值,并做SV值结论分析。

8.某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。 简述进场材料验收的要求。

题干: 建设单位就某工程项目与甲施工单位签订了施工总承包合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。
在合同履行中,发生了如下事件:
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的“工程开工报审表”后即予处理,考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了“工程开工报审表”。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位的工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,即向乙施工单位签发了付款凭证。
事件3:专业监理工程师在巡视中发现,乙施工单位施工的某部位存在质量隐患,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而甲施工单位对乙施工单位施工的工程质量不承担责任。
事件4:甲施工单位向建设单位提交了工程竣工验收报告后,建设单位于2009年9月20日组织勘察、设计、施工、监理等单位竣工验收,工程竣工验收通过,各单位分别签署了质量合格文件。建设单位于2010年3月办理了工程竣工备案。因使用需要,建设单位于2009年10月初要求乙施工单位按其示意图在已验收合格的主管道上开口焊接支管,并于2009年10月底正式将该工程投入使用。2011年2月该主管道发生大量泄漏,经监理单位组织检查,确认是焊接支管时焊缝质量有问题所致。建设单位认为工程还在保修期,要求甲施工单位无偿修理。建设行政主管部门对责任单位进行了处罚。
9.根据《建设工程质量管理条例》,建设行政主管部门是否应该对建设单位,监理单位、甲施工单位和乙施工单位进行处罚?并说明理由。

题干: 某机电工程总承包企业通过招标,承建一大型会展中心的机电安装工程,合同规定承包括范围:给排水、电气、空调通风系统、消防系统、电梯安装。工程所需电梯和设备房冷水机组已由业主招标选定生产厂家,并与空调冷水机组厂家签订了供货合同。由于招标时电梯生产厂是包安装的,为了方便管理,业主授权总承包单位按招标条件与生产厂家签订供货和工程安装合同。由于业主已承接了一国际展销业务,工期不容有误,在合同中规定目标工期每延误一天,则扣罚2万元费用。

施工中监理工程师提出对某已经验收的隐蔽工程重新进行剥离检验,这将使施工方延误工期一天。
10.电梯安装前,施工单位应履行什么程序?

题干: A公司在南方承包了一个油库改造项目。项目包括新增五个2600立方米储油罐,对原有部分输油管道进行改造。整个改造工程6月30日开工,工期120天。中间只允许罐区日常工作停工5天,从而完成管线的连接。

新建储油罐与原轻质储油罐的最近距离8m;储油罐设计要求丁字缝100%射线探伤,其余为5%;试验合格后,内部由轻质油彻底清洗;管道有脱脂要求。

项目经理部安排两个作业队同时施工,并针对可能发生的紧急状态,制定了相应的预防措施和应急预案。A公司将防腐保温的任务分包给了B专业承包公司。

在给储罐刷防锈漆时,B公司采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,卷扬机却继续下行,结果刷漆工人被从吊篮口倒出,摔到地上成重伤。事故发生后,经调查发现:卷扬机操作人员没有经过培训,对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。
11.本工程有哪些重要环境污染因素,应采取哪些措施?

题干: 某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。
12.对于监理工程师提出的材料保管问题,该安装公司项目部应如何改进?

题干: 某石油化工机电安装公司总承包了一个炼油厂合同额8980万元的机电安装工程,其中有两台大型炼化装置需要租赁500t履带式起重机吊装。项目经理部风险管理组在项目开工前编制了职业健康、安全与环境管理计划书,并组织各部门及各分包单位制定了安全生产责任制,明确了各部门、各有关人员的安全责任。同时,配备了安全员一名,对一些重要的分部工程编制了详细的施工方案。

项目总工程师在审核分部工程施工方案时,发现对两台大型炼化装置的吊装叙述得很详细,也很准确,而且过去也吊装过类似的设备,认为据此可以实施吊装作业。
13.项目总工程师认为可以根据该分部工程的施工方案实施吊装作业的决定是否妥当?说明理由

题干: 某石油化工机电安装公司总承包了一个炼油厂合同额8980万元的机电安装工程,其中有两台大型炼化装置需要租赁500t履带式起重机吊装。项目经理部风险管理组在项目开工前编制了职业健康、安全与环境管理计划书,并组织各部门及各分包单位制定了安全生产责任制,明确了各部门、各有关人员的安全责任。同时,配备了安全员一名,对一些重要的分部工程编制了详细的施工方案。
项目总工程师在审核分部工程施工方案时,发现对两台大型炼化装置的吊装叙述得很详细,也很准确,而且过去也吊装过类似的设备,认为据此可以实施吊装作业。
14.项目部配备安全员一名是否合理?说明理由。

15.北方某石油化工公司投资建设一蜡油深加工工程,经招标,由A施工单位总承包。该工程的主要工程内容包括2台大型加氢裂化反应器的安装,高压油气工艺管道安装、分体到货的压缩机组安装调试等静、动设备安装工程、管道安装工程以及土建工程、电气工程、自动化仪表安装工程等。其中,A施工单位将单位工程压缩机厂房及其附属机电设备、设施分包给B建筑工程公司。蜡油工程的关键静设备2台加氢裂化反应器,各重300t,由制造厂完成各项检验试验后整体出厂,A单位现场整体安装。压缩机厂房为双跨网架顶结构,房顶有一台汽液交换设备。B建筑单位拟将网架顶分为4片,每片网架重12t,在地面组装后采用滑轮组提升、水平移位的方法安装就位;房顶汽液交换器重量10t,采用汽车起重机吊装。 合同要求该工程2009年9月开工,2010年6月30日完工。为了加快工程进度,业主要求,有条件的工程,冬季不停止施工作业。 为了保证工程顺利进行,A施工单位编制了静设备安装施工方案、动设备安装调试施工方案、管道组对焊接方案和电气、自动化仪表安装工程施工方案。B建筑施工单位编制了压缩机厂房土建工程施工方案。 为完成本工程的安装任务,A施工单位至少应具有哪些特种设备安装资格?说明理由

题干: 某送变电工程公司承接了我国西部某高压输电线路8个塔基的施工建设项目,工期1年。工程施工特点为:野外露天作业多,高空作业多,山地施工多,冬季气温低,50%的塔基建在山石上,需要爆破处理。对此,该工程公司项目部根据职业健康、安全与环境进行了主要风险因素识别。按项目部风险管理组、项目管理部门和班组进行了分级风险管理策划,同时要求班组长要对施工技术方案控制的一些特别活动风险因素进行识别和评价。项目部还制定了项目安全生产责任制,把安全责任目标分解到岗、落实到人。其中项目经理安全职责是:施工过程发生安全事故时,必须按照安全事故处理的有关规定和程序及时上报和处理,并制定防范措施;定期组织安全生产检查和分析,制定相应预防措施;严格执行安全考核指标和安全生产奖惩办法;制定和执行安全生产管理办法等。
16.根据所识别的风险因素,指出该工程会出现的紧急状态。

题干: 一高层办公大楼的机电安装工程,经过公开招标,由某安装公司承包施工。工程内容包括建筑给水排水、建筑电气、通风与空调和智能化等机电工程,合同约定:总工期为10个月,合同造价为3000万元,工程费用计算采用定额计价模式。并且由业主选定设备、材料型号。安装公司负责深化设计,设备、材料的采购,机电工程安装、调试开通及通过有关管理部门的验收,直至交付使用。

安装公司按照合同规定的内容,全部完成所承包的工程内容,该安装公司项目部立即组织竣工验收前的准备工作,进行工程预验收,整理竣工资料和绘制竣工图,收集整理工程竣工结算,依据资料业主提出工程结算。
17.竣工结算办理完毕后,业主应该在多少天内向安装公司支付工程结算价款?

题干: 某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。其中最高塔体为42m;最重塔体102t。合同工期为三个月,合同约定:如果合同工期违约每一天应罚10000元,如每提前一天奖励5000元。

该项目部对承建工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制定了两套塔体吊装方案。第一套方案采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;第二套方案采用两台100t汽车式起重机抬吊,但需要市场租赁,其租赁费10000元/(日·台),经测算现场共需16天,而人工费可降低70%,其他费用可降低30%。

该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8天完成全部施工任务。
18.对施工方案进行经济性评价的常用方法是什么?对施工方案进行技术性经济比较应包括哪些内容?

题干: 某厂一条大型汽车生产线新建工程,内容包括土建施工、设备安装与调试、钢结构工程,各种工艺管道施工,电气工程施工等。工程工期紧,工程量大。技术要求高,各专业交叉施工多,通过招标确定该工程由具有施工总承包一级资质的A公司总承包,合同造价为152000万元,A公司将土建施工工程分包给具有相应资质的B公司承包。A公司项目管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B公司配备了两名兼职安全管理员,A公司项目部建立了安全生产管理体系,制定了安全生产管理制度。
在4000T压机设备基础施工前,B公司制定了深基坑支护专项安全技术方案,并报B公司总工程师审批,在基坑开挖过程中,发生坍塌,造成两人重伤、一人轻伤。事故发生后经检查确认,B公司未制定安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题,该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。
A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4000T压机设备的安装工作,经查验4000T压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的“监理工作通知书”。
19.项目部配置的安全管理人员是否符合规定要求?说明理由。

20.公司在南方承包了一个油库改造项目。项目包括新增五个2600立方米储油罐,对原有部分输油管道进行改造。整个改造工程6月30日开工,工期120天。中间只允许罐区日常工作停工5天,从而完成管线的连接。 新建储油罐与原轻质储油罐的最近距离8m;储油罐设计要求丁字缝100%射线探伤,其余为5%;试验合格后,内部由轻质油彻底清洗;管道有脱脂要求。 项目经理部安排两个作业队同时施工,并针对可能发生的紧急状态,制定了相应的预防措施和应急预案。A公司将防腐保温的任务分包给了B专业承包公司。 在给储罐刷防锈漆时,B公司采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,卷扬机却继续下行,结果刷漆工人被从吊篮口倒出,摔到地上成重伤。事故发生后,经调查发现:卷扬机操作人员没有经过培训,对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。 项目部制定的应急预案包括哪些主要内容?

题干: 某电力施工企业经招投标承接了1000MW发电厂的建设安装工程任务,工期18个月。时间紧任务重。在施工过程中发生了以下事件:

事件1:电厂的大件设备较多,动辄几百吨重,其运输较为困难。在电机运输过程中就出现因小桥承载力不够而现场加固桥梁,影响运输工期的情况。

事件2:建设单位将一台1个月后才能安装的大型机组设备运抵了施工现场,卸车过程无施工企业设备管理人员参加,也未进行设备配件的进出库清点、验收等;该大型机组设备下方铺垫道木,上面用防雨布遮盖,零、配件木箱放置在机组旁边;该临时场地虽有顶棚,但没有围墙,人员可随便出入;存放完毕后随即交由施工企业管理。

事件3:在机组安装时,发现设备随机的4根地脚螺栓丢失。从资料查知,螺栓材质为35号钢,而现场只有0235钢。为了不影响安装进度,企业项目部自行采用0235钢加工了4根地脚螺栓,使机组安装就位。

事件4:机组单机试运行合格后,施工单位向建设单位进行中间交接。在交接施工资料中,没有地脚螺栓重新加工和材料代用的记录。同时,施工单位项目部为了以后安装这类机组的需要,将一套随机资料(包括设备技术要求、安装指南、操作手册等)以及专用工具自行留下,为此建设单位提出了交涉意见。
21.从事件3分析,施工项目部在工程设备存储保管上存在哪些漏洞?

题干: 某建筑工程施工进度计划网络图如下图所示。
施工中发生了以下事件:
事件1:A工作因设计变更停工10天。
事件2:B工作因施工质量问题返工,延长工期7天。
事件3:工作因建设单位供料延期,推迟3天施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氢腊防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表。
22.本工程计划总工期和实际总工期各为多少天?

题干: 某机电安装集团公司由甲、乙、丙三个工程公司组成。为了保证各分公司施工生产对资金的需求,控制施工生产费用开支,关注业主资金情况,防范资金风险,实现经济效益,该集团公司在资金使用上进行了全方位的改革。在改革的进程中发生了以下事件:

事件1:成立了集团公司内部银行,使甲工程公司承接的工程项目无法得到足额开工预付款的情况下,根据企业内部银行基本管理原则很快向公司内部银行借到了所需的缺额资金,工程得以顺利推进。该工程结束时业主按照银行利率赔付给甲工程公司不足预付款的利息。

事件2:由于业主在设计上的变更,导致乙工程公司直接工程费增加2万元,当时工程任务紧,对此乙工程公司直至工程竣工验收后向业主提出了索赔要求,也获得了赔偿。

事件3:鉴于工作量和专业知识的限制,原由业主负责的部分工程设备和材料,业主现委托丙工程公司项目经理部根据其提供的相应清单代为采购,该项目经理部无条件接受了此项任务。
23.直接工程费具体由哪些费用构成?

24.建设单位G公司投资新建了一化工生产装置。工程进展到投料负荷试运行阶段,建设单位要求施工总承包单位A和相关单位按照负荷试运行的分工要求进行各自准备工作,编制了试运行方案。在负荷试运行开始之前,G公司的大部分操作人员刚刚实习归来,正在熟悉和了解本装置生产流程,部分重要生产管理岗位和操作岗位人员还缺员。建设单位认为当前的操作人员基本上能够胜任操作,满足试运行要求,开始了负荷试运行。试运行中发生了下列事件: 事件一:投料试运行时主进料泵发生异常停车,使负荷试运行中断2小时。经检查,停车的主要原因是进料控制系统失灵,该控制系统是联动试运行之后才新到货安装的,更换原系统后未进行联合校验和调试。 事件二:投料试运行时发生了一起火灾,因处置不当和延误时机,5小时后大火才被扑灭,投料试运行中止。经事故联合调查组调查,认定事故的原因有:(1)操作工误操作,致使管道系统当时的工作压力远大于设计压力,导致一法兰接口泄漏,高温易燃物料泄漏直接引起大火。(2)连锁、报警系统到货晚,安装调试工作还没结束而未投用,发生火灾时未报警。(3)操作人员联系A施工单位保运人员处理,负责管道保运的工人不在值班点,经联系,该员因个人事务离开装置区,20分钟后才赶回。(4)消防设施的配置等远达不到设计及国家相关规定要求,火灾不能很快控制和扑灭。 说明操作工误操作的主要原因。

题干: A公司中标承建某化肥厂扩建一套位于原生产装置旁的新甲醇生产装置,施工内容包括装置的全部机电工程安装和新老系统的连通,承包合同附加条款说明,A公司在施工时应采取有效安全技术措施确保已生产的装置安全,并新老系统的接口连通要在生产装置局部短时停车时间内完成,即均必须准点到达。工程的油漆防腐、保温由B公司分包承担。
25.A公司在塔器吊装、管网铺设时应坚持什么施工顺序?以下网络计划是否可调整以降低大型机械使用费用?(用文字说明)

26.A公司在投标一大型电动汽车厂机电工程建设总承包的过程中,因答辩精辟、构思缜密、切中要害而一举中标。该工程项目含装有汽车生产线的工业厂房、研发基地的实验室、还有员工休息的生活区和康乐中心。 整个机电工程项目完工后验收的特点有无区别?说明理由。

27.某大型机电工程项目,在竣工验收阶段发生以下事件:事件一:由业主的委托代理人向业主提交验收机构组成单位及成员的建议,经同意后实施。事件二:竣工验收组进场,主持竣工验收,并按步骤进行了验收。事件三:由总包单位撰写建设概况报告,并经验收组评议,验收组对报告进行了口头评议。问题:1.在项目全面竣工验收前需完成的专项验收项目有哪些?2.事件一中做法不妥之处在哪里?正确的做法是什么?3.事件三中做法不妥之处在哪里?正确的做法是什么?验收组评议的重点是什么?4.验收组的职责是什么?其进场后主持竣工验收的一般步骤是什么?

题干: 某机电工程采用交钥匙总承包的方式进行公开招标,并在相关报刊、杂志、媒体、网络上发布了招标公告和资格预审公告。公告中明确说明了承包商报名时间及提供的资料;工程的基本情况;投标人需提交标书费用、押金、投标保函的要求;投标人获取和送达标书的方式、地点和起止时间、开标日期、时间和地点。招投标过程中发生下列事件:

事件一:共有A、B、C、D四家总承包商投递了资料,并按规定时间按要求完成了标书的购买、编写和投标。其中D单位未办理投标保函,被招标单位取消资格。

事件二:开标后经资格审查C单位不符合投标资格也被取消资格。

事件三:A、B两家在公开、公平、公正的原则下进行评审,最后A单位中标,并于一周内与建设单位签完了合同。
28.A单位中标是否有效?应怎样予以纠正?

题干: 某公司项目部承接了扩建一座8000人席位体育馆的机电安装工程,工程特点是工期紧,高空作业多,使用的自动升降工作台数量多。为赶工期,加快临时用电的施工,项目部派两名在工地实习的工厂用电专业大学生,将另一个项目上用过的临时用电电缆和设备布置在该项目的临时用电工程中,并马上投入了使用。为完成进度计划,项目部安排了较多的倒班、加班和夜间作业。
29.针对该工程特点,消除人的不安全状态应采取哪些主要防护措施?

30.某设备安装公司承包LCD(液晶屏)生产线设备的施工安装,LCD生产线设备已由建设单位从国外采购,到达施工现场需60天。生产线的土建工程及机电配套工程(由某建筑公司承建)已基本完工。设备安装公司进场后,按合同工期要求,与建设单位、生产线设备供应商和建筑公司洽谈,编制了LCD生产线设备的安装进度计划(双代号网络图),其中LCD生产线设备的安装工作内容、逻辑关系及工作持续时间见下表。安装公司在设备基础检验时,发现部分设备基础与安装施工图不符,建筑公司进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工作时间,使基础检验的时间用去了30天。LCD生产线设备在运输中,由于台风影响,使LCD生产线设备到达安装现场比计划晚了7天。安装公司按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。 基础检验工作增加到30天和LCD生产线设备晚到7天,是否影响总工期?说明理由。

题干: A公司具有机电工程建设总承包资质,经营范围包括可代理业主进行全部项目建设管理工作,直至竣工验收投入正式生产或使用。B厂是一家民营化学试剂厂,因购入国内尚未采用的新工艺而扩建规模较大的厂房和装置以提高产能和产品质量,引进的仅是工艺流程不包括装置设备,为此B厂业主要在国内遴选有实力的工程建设总承包单位,为其项目实施阶段进行全面管理,A公司人选,B厂对其考察,考察中提出了诸多事项。
31.施工图设计的要求应满足什么需要?

题干: 某公司以PC方式总承包一大型机电工程,总包单位直接承担全厂机电设备采购及全厂关键设备的安装调试,将其他工程分包给具备相应资质的分包单位承担。
施工过程中发生下列事件:
事件1:钢结构制作全部露天作业,任务还未完成时雨季来临,工期紧迫,不能停止施工。
事件2:钢结构露天组对焊接后,经X射线检测,发现多处焊缝存在气孔、夹渣等超标缺陷,需返工。
事件3:设备单机无负荷试运转时,发现一台大型排风机制造质量不合格。
事件4:单位工程完工后,由建设单位组织总包单位、设计单位共同进行了质量验收评定并签字。
32.事件4中,单位工程验收评定的成员构成存在哪些缺陷?

题干: 某施工单位通过公开招标方式中标了某外资企业一新建的大型机电安装工程项目,并与业主签订了施工总承包合同。

事件一:投标人在投标阶段,根据招标文件所提供的施工图纸核对工程量清单,发现招标人提供的工程量清单中的工程量与招标图纸存在较大差异。

事件二:虽然本招标工程风险大,但由于某施工单位目前施工任务严重不足,因此在投标决策上采用了风险标的投标策略。

事件三:合同规定机电设备安装采用现行国家标准,但业主在施工阶段提出要采用国外标准,由于国外标准比国内标准要求高,因此施工单位及时提出了索赔要求。
33.对于事件一,工程量清单中的工程量与招标图纸存在较大差异,应如何处理?

题干: 某机电总承包一级企业通过招标,承建一大型商务办公楼的机电安装工程,合同规定承包范围;给排水、电气、空调通风系统、消防系统、电梯安装。工程所需电梯和设备房冷水机组已由业主招标选定生产厂家,并与空调冷水机组厂家签订了供货合同。由于招标时电梯生产厂是包安装的,为了方便管理,业主授权总承包单位按招标条件与生产厂家签订供货和工程安装合同。其他分部分项工程的分包方可由总承包企业按规定选择。消防工程由企业选定的专业公司施工。选定某机电作业劳务公司负责给排水施工作业。
34.冷水机组和电梯都是甲供设备吗?它们应由哪个单位负责监造?

35.某监理单位承担了某工业项目的施工监理工作。建设单位经过招标选择了甲、乙施工单位分别承担A标段、B标段工程的施工,分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件。 事件一:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同,并通知了监理单位和乙施工单位。 事件二:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失,并相应延长工期。 事件三:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失,并延长工期。 在事件二中,总监理工程师的做法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。

题干: 某机电安装公司投标一个30层的商务楼机电工程项目,机电工程范围有:建筑给水排水、建筑电气、通风空调、建筑智能化、消防工程。安装公司依据业主提供的工程量清单,按综合单价法编制了商务楼机电工程施工图预算。因造价合理,安装公司中标并签订合同,合同造价为3200万元。
安装公司进场施工时,又收到业主的设计变更图纸,安装公司采用综合单价法对工程量变更情况进行查对,发现分部分项工程量清单中的工程量增幅大于原工程量的20%,安装公司向业主提出了费用调整。在施工过程中,由于某些设计给施工带来困难,安装公司向业主提出修改设计要求,并增加了施工费用。
36.安装公司采用综合单价法编制施工图预算的条件是什么?

题干: 某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。
安装公司项目部进场后,依据合同、图纸、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全准备归档。
37.项目部在哪几项工作上赶工了?并分别列出其赶工天数和费用。

题干: 某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括;各类塔体就位、各类管道、自动控制和绝热工程等。其中最高塔体为42m,最重塔体102t。合同工期为3个月,合同约定:如果合同工期每延误一天应罚10000元,如每提前一天奖励5000元。
该项目部对承建工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制定了两套塔体吊装方案。第一套方案采用桅杆式起重机吊装,经测算施工时间需要50天,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;第二套方案采用两台100t汽车式起重机抬吊,但需要市场租赁,其租赁费10000元/(日·台),经测算现场共需16天,而人工费可降低70%,其他费用可降低30%。
该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8天完成全部施工任务。
38.施工项目成本计划内容~般由哪几方面组成?

39.北方某石油化工公司投资建设一蜡油深加工工程,经招标,由A施工单位总承包。该工程的主要工程内容包括2台大型加氢裂化反应器的安装,高压油气工艺管道安装、分体到货的压缩机组安装调试等静、动设备安装工程、管道安装工程以及土建工程、电气工程、自动化仪表安装工程等。其中,A施工单位将单位工程压缩机厂房及其附属机电设备、设施分包给B建筑工程公司。蜡油工程的关键静设备2台加氢裂化反应器,各重300t,由制造厂完成各项检验试验后整体出厂,A单位现场整体安装。压缩机厂房为双跨网架顶结构,房顶有一台汽液交换设备。B建筑单位拟将网架顶分为4片,每片网架重12t,在地面组装后采用滑轮组提升、水平移位的方法安装就位;房顶汽液交换器重量10t,采用汽车起重机吊装。 合同要求该工程2009年9月开工,2010年6月30日完工。为了加快工程进度,业主要求,有条件的工程,冬季不停止施工作业。 为了保证工程顺利进行,A施工单位编制了静设备安装施工方案、动设备安装调试施工方案、管道组对焊接方案和电气、自动化仪表安装工程施工方案,B建筑施工单位编制了压缩机厂房土建工程施工方案。 针对本工程,A施工单位和B建筑工程公司各应编制何种施工组织设计?

题干: 某工厂业主从欧洲订购一批卧式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,叶轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的配合间隙,重新组装了设备。为此安装公司增加费用人民币6万元。
为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了14天,增加费用4万元。
此外,业主特批12万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后,安装公司着手进行机泵的试运行。
在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以3000元和5000元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。
40.安装公司除合同价款外,应得到的费用补偿总额为多少?并列出具体费用项目。
