一、建造师案例题

1.(四)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图7所示(单位:天)。     施工过程中发生如下事件。     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122天。          [问题]

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
2.请逐条判断大体积墩台及其基础施工时的部分施工工艺和方法是否妥当?如不妥,请改正。

题干: 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅
路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到
当年11月上、中旬,抢铺出一条快车道以缓解市区交通。
3.沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。在检查中发现下述情况:
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2 850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。
4.指出并改正分包企业质量合格文件签署上的错误。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列
入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有
关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估
计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位
编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年
8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,
其中说明,8月10日~8月11日在招标人总工程师室领取招标文件:9月5日14时为投标
截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出
的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包
商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重
的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人
5.该工程若采用邀请招标方式是否违反有关规定?为什么?

6.(一)      某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题

7.某城市道路工程,项目经理部技术负责人主持编写了项目质量计划,该质量计划体现了质量管理人员的过程控制,在质量计划的实施过程中,项目经理定期组织项目技术负责人验证质量计划的实施效果,对项目质量控制中存在的问题和隐患提出解决措施。工程施工后,该项目内部质量审核员按编制施工资料的要求收集、整理质量记录,项目经理组织有关专业技术人员按最终检验和试验的规定,根据合同要求进行全面验证。工程复工后,项目经理部编制了撤场计划。 问题 1.指出背景材料中的不妥之处,并改正。 2.项目质量计划包括的内容有哪些? 3.项目经理部编制的撤场计划应符合哪些要求?

题干: 某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。双方签订了分包合同,在合同中双方约定:
(1)在分包队伍进场前,分包商编制专项施工组织设计报监理工程师审批。
(2)当分包队伍进场时,总包商不再确认分包商从业人员资格,由分包商自行管理。但应对分包商负责人及分包队伍有关人员进行安全教育和施工交底。交底采用书面形式,由总包商负责人签字后交分包商有关人员。
(3)在合同履行过程中,总包商不再派人对其进行管理,以分包商自行管理为主。
(4)分包商对于其分包现场的脚手架、设施、设备等安全防护设施可以根据施工需要自行移动或拆除。
项目实施过程中,总包方发现一安全隐患,要求分包方立即整改,但分包方不予理会,继续施工,结果发生一死一伤的安全事故。
8.请逐一指出上述4条的约定是否正确?如不正确,请改正。

9.(一)      某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:     (1)在墩台基础中埋放了厚度为120mm的石块,且埋放的数理为混凝土结构体积的20%。     (2)在浇筑混凝土时选择了一天中气温较高时进行。     (3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。     (4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。     (5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。     问题

题干: A公司中标一城市主干道拓宽改造工程,道路基层结构为150mm石灰土和400mm水泥稳定碎石,面层为150mm沥青混凝土。总工期为7个月。
开工前,项目部做好了施工交通准备工作,以减少施工对群众社会经济生活的影响;并根据有关资料,结合工程特点和自身施工能力编制了工程施工方案和质量计划。
方案确定水泥稳定碎石采用集中厂拌,为确保质量采取以下措施:不同粒级的石料、细集料分开堆放;水泥、细集料覆盖防雨。
质量计划确定沥青混凝土面层为关键工序,制定了面层施工专项方案,安排铺筑面层试验路段,试验包括以下内容:
(1)通过试拌确定拌合机的操作工艺,考察计算机的控制及打印装置的可信度;
(2)通过试铺确定透层油的喷射方式和效果,摊铺、压实工艺及松铺系数。
水泥稳定碎石分两层施工,施工中发现某段成品水泥稳定碎石基层表面出现部分横向收缩裂缝。
10.工程施工前施工交通准备工作包括哪些内容?

题干: 某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇预应力
混凝土连续箱梁结构,跨径为70m +120m +70m。建设中的轻轨交通工程B标高架桥在A
标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87.5m+
145m +87.5m.三幅桥间距较近,B标高架桥上部结构底高于A标桥面3.5m以上。为方便
施工协调,经议标,B标高架桥也由该公司承建。
A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目
部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕
以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设
时,预留拱度考虑承受施工荷载后支架产生的弹性变形。
B标晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标上部结构不具备采用
支架法施工条件。
11.该公司项目部设计导流管涵时,必须考虑哪些要求?

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15 m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
12.指出A单位变更沉井混凝土工程量未获批准的原因。

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

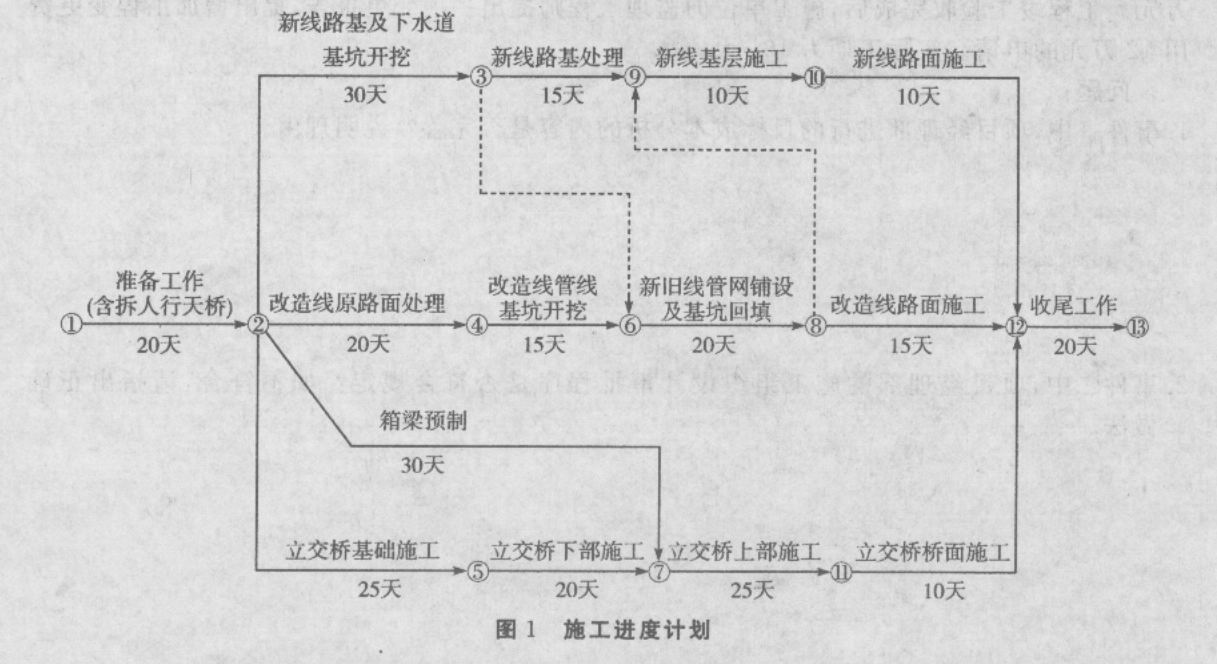

项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
13.补充项目部向企业提供月度施工进度报告的内容。

题干: 某城市市区主要路段的地下两层结构工程,地下水位在坑底以下2.0m。基坑平面尺寸
为145m×20m,基坑挖深为12m,围护结构为600mm厚地下连续墙,采用四道φ609mm钢
管支撑,竖向间距分别为3.5m、3.5m和3m。基坑周边环境为:西侧距地下连续墙2.0m处
为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管
线,离开地下连续墙外沿距离小于12m。
项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安
全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行
安全技能培训,考试合格持证方可上岗。
基坑施工方案有如下要求。
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取
消第四道支撑。
14.根据基坑周边环境,补充监测项目。

题干: 某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50t履带吊,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带吊倾斜,板梁砸向另一台履带吊驾驶室,将一名吊车驾驶员当场砸死,另有一人受重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加调查,调查中发现下述现象:
(1)项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。
(2)项目部编制了板梁架设的专项安全施工方案,方案中明确规定履带吊下要满铺路基箱板,路基箱板的长边要与履带吊行进方向垂直,但两台履带吊下铺设的路基箱板,其长边都几乎与履带吊行进方向平行,而这正是造成此次事故的主要原因之一。
(3)查到了项目部向分包队伍的安全技术交底记录,签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。
(4)仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确给作业人员带来的潜在威胁和避难措施的详细内容。
(5)事故造成的直接经济损失达50万元。
通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。
15.上述背景资料中(1)、(2)、(3)、(4)种现象违反了安全控制要求?

16.某城市道路改造工程,随路施工的综合管线有0.4 MPa的DN500中压燃气、DN1 000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。 1.B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。 2.事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。 问题 1.燃气管与给水管的水平净距以及燃气管顶与路面的距离有何要求? 2.试述燃气管道强度试验和严密性试验的压力、稳定时间及合格标准。 3.对发生的安全事故,A公司在哪些方面有责任? 4.B公司对事故应该怎么负责?

题干: 某项目部承接华北地区某城市道路绿化工程,全长为2.5km,道路两侧栽植行道树。设计要求,行道树为深根性的国槐,胸径为12~15cm.
在施工过程中,发生如下事件:
事件一:国槐带土球移植,土球大小符合规范要求,项目部在苗木运来之前挖好了树穴,树穴上大下小,上口径比下口径大15~20cm,树穴上口直径与土球直径接近,挖出的表土和底土混合均匀后放置一边备用。
事件二:在挖树穴时发现,有3个树位处地表下0.6m处有页岩,针对出现的问题,项目部与建设方口头协商后,将此3株树改为灌木型的黄杨桃。
事件三:为保证树木成活,项目部在树木定植后第三天开始连续浇水3天,每天一次,浇水三次之间,中耕一次。
事件四:施工完毕,项目部对栽植做了记录,作为验收资料,内容包括:土壤特性、气象情况、环境条件、种植位置、栽植后生长情况、采取措施以及栽植工人和栽植单位与栽植者的姓名等。
17.分析事件二中项目部更改设计的原因,指出项目部和建设方口头协商做法的不妥之处,并纠正。

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法如下:
(1)在墩台基础中埋放了厚度为120 mm的石块,且埋放的数量为混凝土结构体积的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值的差值为8%。
18.在后张有黏结预应力混凝土结构时,除了采用钢管抽芯方法外,还有哪些方法比较实用?

题干: 某项目经理部中标某城市道路工程A标段,中标价为3 000万元。项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘了施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2 620万元,间接成本80万元。
19.编制项目目标成本计划时,还应有哪些主要人员参加?

题干: 某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。
由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。
水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。
项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。
为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。
20.项目部对沥青混凝土面层自检合格的依据充分吗?如不充分,还应补充哪些?

题干: 某城市拟对全市的给水系统进行全面改造,通过招标投标,选择了一家企业作为施工总承包单位。
在给水厂站施工过程中,对降水井的布置提出以下要求:
(1)面状基坑采用单排降水井,布置在基坑外缘一侧。
(2)降水井的布置在地下水补给方向适当减少,排泄方向适当加密。
(3)当面状基坑很小时可考虑布置单个降水井。
(4)在基坑运土通道出口两侧不应设置降水井。
为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格控制。施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。
该给水工程在合同约定的工期内实现了送水并网。
21.指出对降水井布置要求中的不妥之处,并改正。

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程,由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。
管座施工采用分层浇筑,施工时,对第一次施工的平基表面压光、抹面,达到强度后进行第二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填边做闭水试验,闭水试验在注满水后12h进行,对暂时不接支线的管道预留孔未进行处理。
22.改正下管、安管方案巾不符合规范要求的做法。

题干: 某项目部承接一项直径为4. 8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平面盾构施工,盾构隧道穿越地层主要为淤泥质黏土和粉砂土。
项目施工过程中发生以下事件:
事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。加固施工造成工期延误10天,增加费用30万。
事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋沉降达到50mm,穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万。
事件三:随着盾构逐渐进入全断面粉砂层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起。项目部对粉砂采取改良措施后继续推进,造成工期延误5天,费用增加25万元。
(区间隧道贯通后计算处平均推进速度为8环/天)
23.整个隧道掘进的完成时间是多少天?(写出计算过程)

24.某沿海城市电力隧道内径为3.5m,全长4.9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年,检查井兼作工作坑,采用现场制作沉井下沉的施工方案。电力隧道沿着交通干道走向,距交通干道侧石边仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节混凝土管长2m,自重10t,釆用20t龙门式起重机下管。隧道穿越一个废弃多年的污水井。上级公司对工地的安全监督检查中,有以下记录: (1)项目部对本工程做了安全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制订了相应的控制措施。 (2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计,沉井下沉施工方案。 (3)项目部制订了安全生产验收制度。 问题 1.该工程还有哪些安全风险源未被辨识?对此应制订哪些控制措施? 2.项目部还应补充哪些安全专项施工方案?说明理由。 3.针对本工程,安全验收应包含哪些项目?

25.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线
范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,
用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达
200mm.施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进
行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后
12h进行;对暂时不接支线的管道预留孔未进行处理。
26.改正下管、安管方案中不符合规范要求的做法。

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
27.施工过程中的部分工作方法和施工工艺有哪些不妥之处,请改正。

28.     某沿海城市电力隧道内径为3.5m,全长乙9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年,检查井兼作工作坑,采用现场制作沉井下沉的施工方案。     电力隧道沿着交通干道走向,距交通干道侧石边仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节硷管长2m,自重10t,采用20t龙门式起重机下管。隧道穿越一个废弃多年的污水井。     上级公司对工地的安全监督检查中,有以下记录:     (1)项目部对本工程作了安全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制定了相应的控制措施。     (2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计,沉井下沉施工方案。     (3)项目部制定了安全生产验收制度。     问题

题干: 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4. 5m厚杂填土,地下水位位于地面以下0.5m。
主墩承台基坑平面尺寸为10m×6m,挖深为4.5m,采用9m长[20a型钢做围护,设一道型钢支撑。
土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。
箱梁混凝土浇筑后,支架出现沉降,最大达5cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。
29.针对现场扬尘情况,应采取哪些防尘措施?

30.     某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。     为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线
范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,
用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达
200mm.施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进
行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后
12h进行;对暂时不接支线的管道预留孔未进行处理。
31.指出管座分层浇筑施工做法中的不妥当之处。

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线
范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,
用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达
200mm.施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进
行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后
12h进行;对暂时不接支线的管道预留孔未进行处理。
32.改正项目部沟槽开挖和槽底处理做法的不妥之处。

题干: 某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:
(1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。
(2)对道路沿线施工影响范围内进行环境与资源调查。
(3)做好城市道路的施工准备工作,施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。
33.对道路工程进行前期水文、地质调查的作用是什么?

34.某城市道路工程,基层采用石灰稳定土,面层采用水泥混凝土。在施工过程中的部分质量控制要点如下。 1.对基层施工的控制要点。 (1)基层土颗粒最大粒径不超过40 mm。 (2)基层细粒土最大粒径不大于10 mm。 (3)用12 t以上压路机碾压,先重型后轻型。 (4)严禁用薄层贴补的办法找平基层。 (5)养护采用干养,养护期不宜小于7d。 2.对面层施工的控制要点。 (1)水泥采用强度等级不低于32.5级的普通硅酸盐水泥。 (2)碎(砾)石选用最大粒径不超过50 mm。 (3)设计混凝土配合比时,以抗折强度设计,以抗压强度检验。 (4)混凝土搅拌的最长时间不得超过最短时间的5倍。 问题 1.对基层施工中的控制要点有哪些不妥之处,请改正。 2.对面层施工中的控制要点有哪些不妥之处,请改正。 3.在什么情况宜选用石灰稳定土做基层? 4.水泥混凝土路面施工中选用的水泥应具有哪些特性? 5.混凝土拌和物每盘的搅拌时间应根据什么确定? 6.水泥混凝土路面在昼夜平均气温为-5~5摄氏度的冬期施工时,应采取哪些措施?
