一、造价师案例题

1.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅲ.电气安装工程 某水泵站电气安装工程如图所示。 说明: ①配电室内设4台PCL型低压开关柜,其尺寸(mm):宽×高×厚=1000×2000×600,安装在10号基础槽钢上。 ②电缆沟内设15个电缆支架,尺寸见支架详图所示。 ③三台水泵动力电缆D1、D2、D3分别由PGL2、3、4低压开关柜引出,沿电缆沟内支架敷设,出电缆沟再改穿埋地钢管(钢管埋地深度-0.2m)配至1号、2号、3号水泵电动机。其中:D1、D2、D3回路,沟内电缆水平长度分别为2m、3m、2m;配管长度为:15m、12m、13m,连接水泵电机处电缆预留长度按1.0m计。 ④嵌装式照明配电箱,其尺寸(mm):宽×高×厚=500×100×220(箱底标高+1.40m)。 ⑤水泵房内设吸顶式工厂罩灯,由配电箱MX集中控制,以BV2.5mm导线穿Ф15塑料管沿墙、顶板暗配。顶板敷管标高为+3.00m。 ⑥配管水平长度见图示括号内数字,单位:m。 分项工程项目统一编码如表所示。 (计算结果保留两位小数) 编列工程量清单。依据《建设工程工程量清单计价规范》(GB 50500-2008),按给定的统一项目编码,编列部分项目的分部分项工程量清单,将清单项目编码、计量单位填入表分部分项工程量清单中。

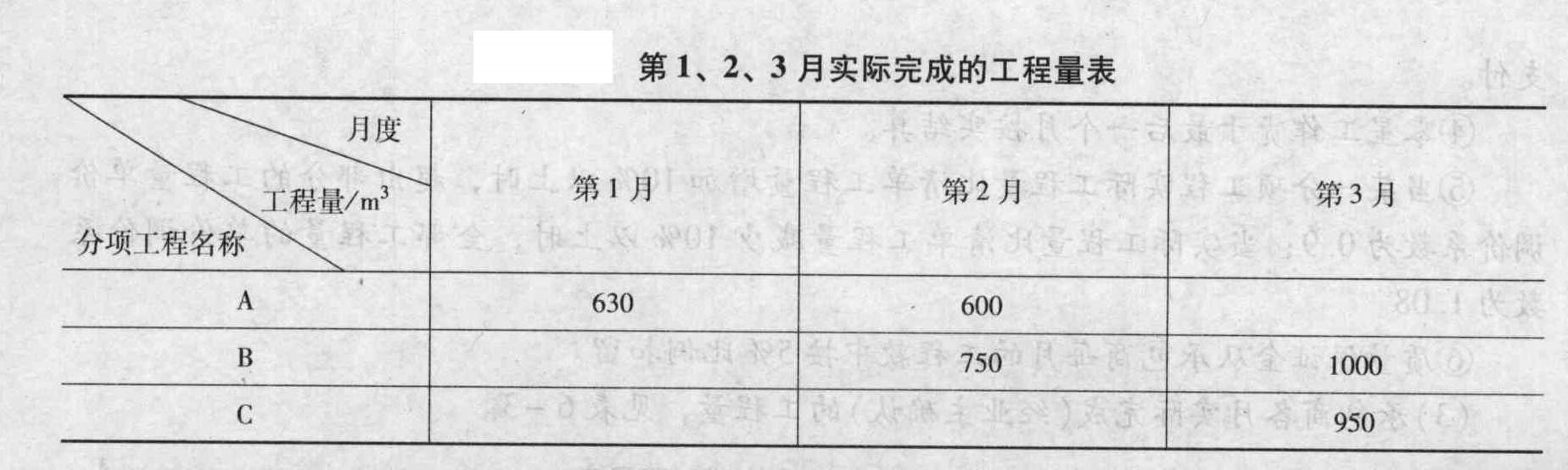

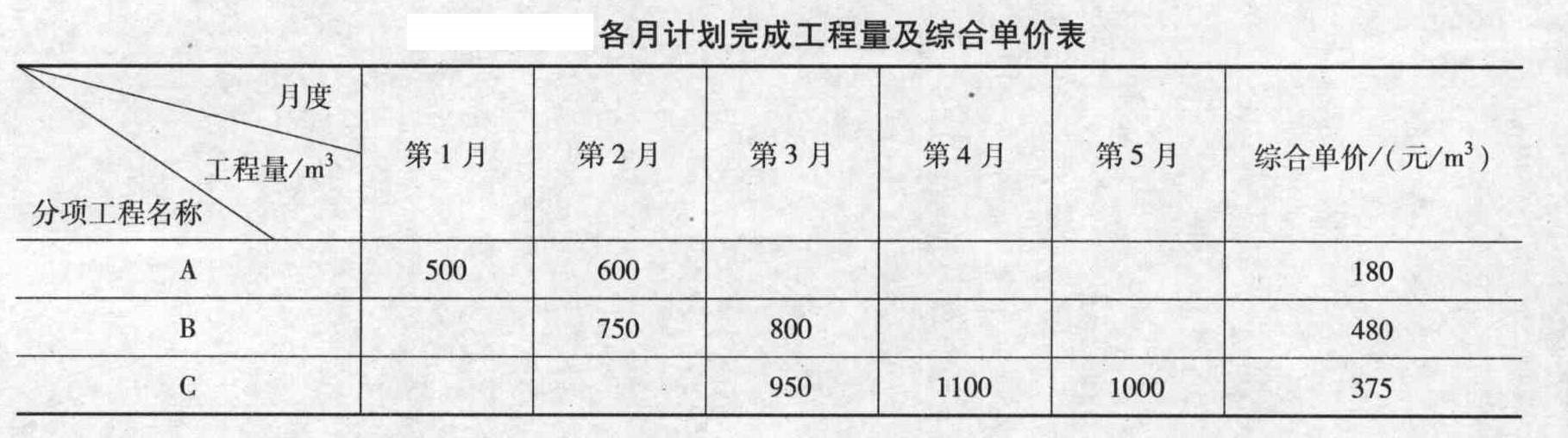

题干: 某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工
期5个月。各月计划完成工程量及综合单价见表,承包合同规定:

(1)开工前发包方向承包方支付分部分项工程费的15%作为材料预付款。预付款从工
程开工后的第2个月开始分3个月均摊抵扣。
(2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
(3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。
(4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部
分的工程量的综合单价调整系数为0.95。
(5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费
率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。
2.(计算结果均保留两位小数)根据表计算第1、2月造价工程师应确认的工程进度款各为多少万元?

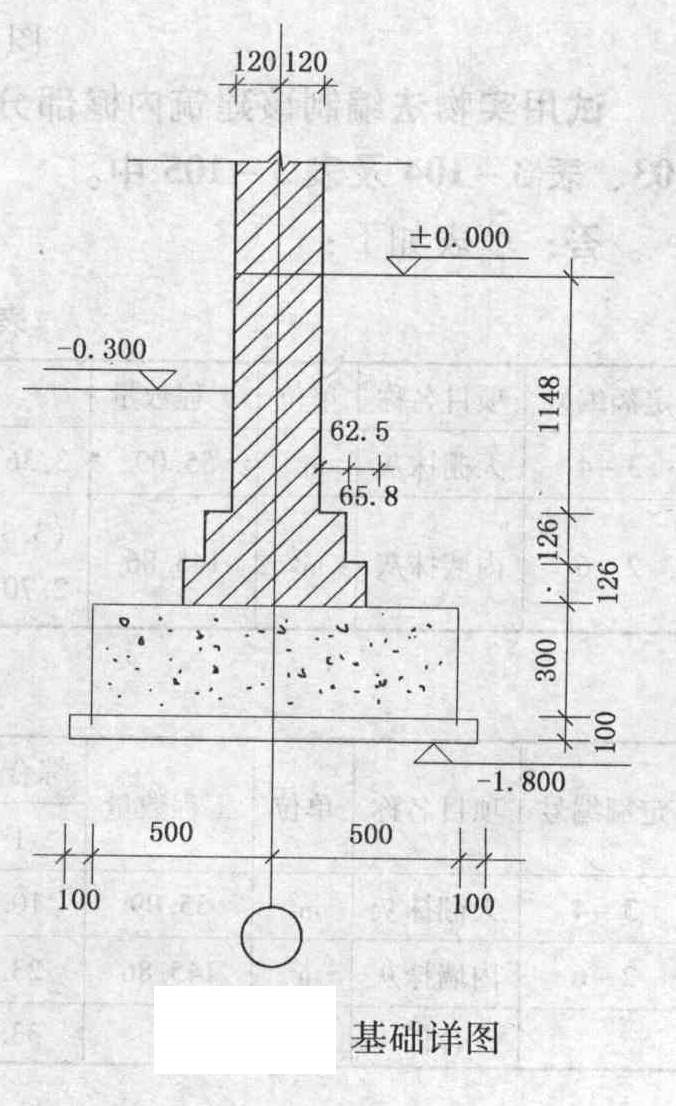

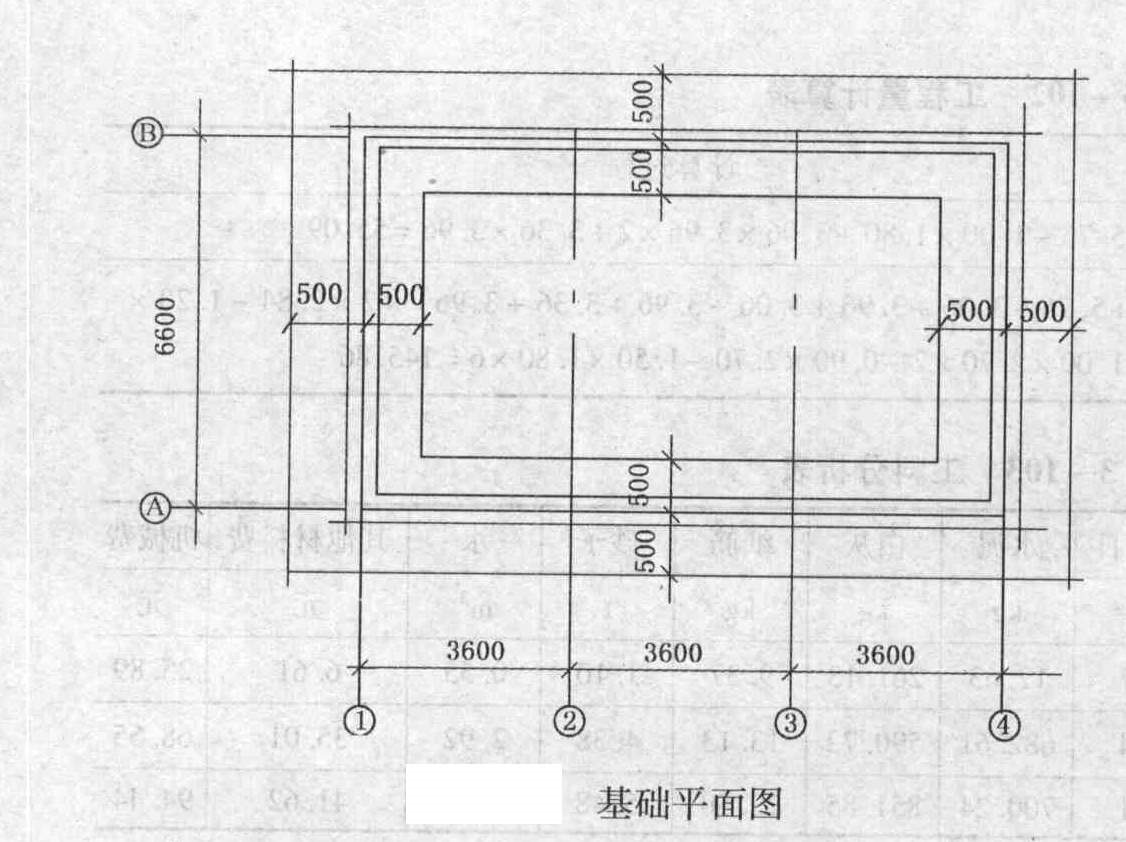

3.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元;计算承包商砖基础的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

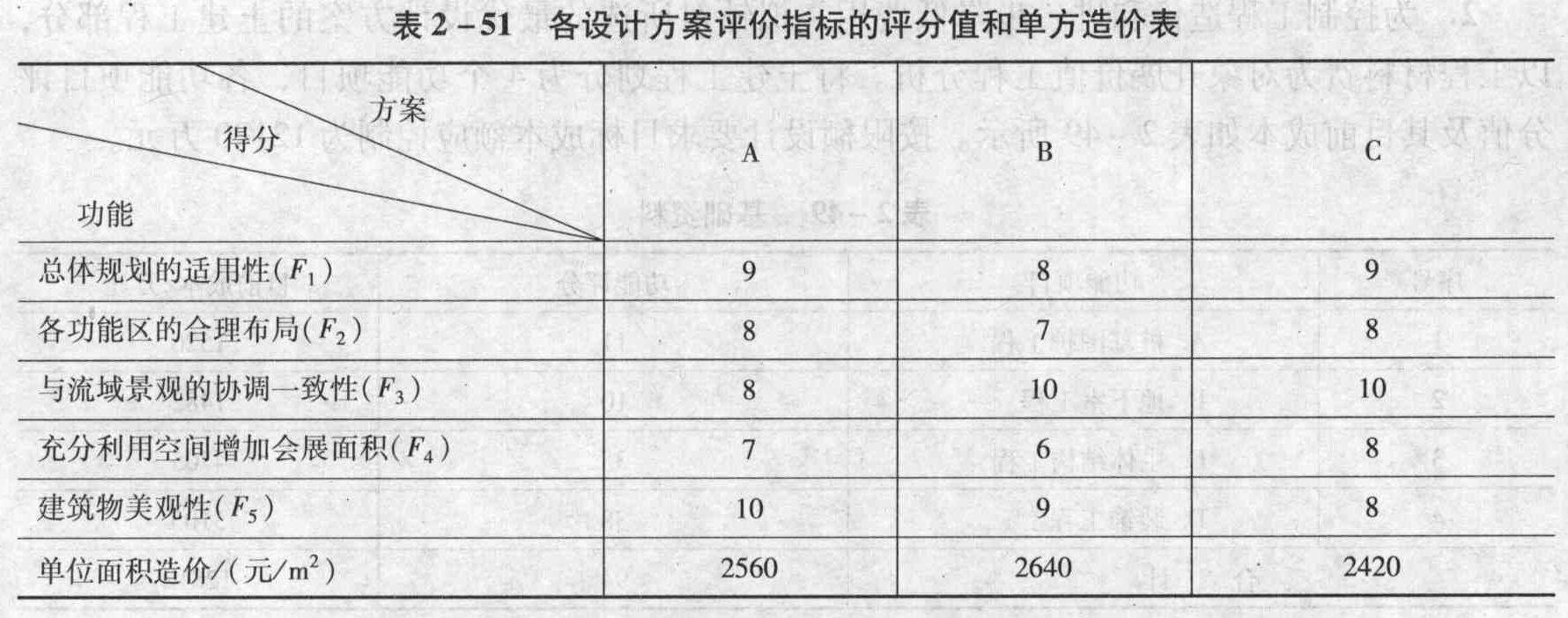

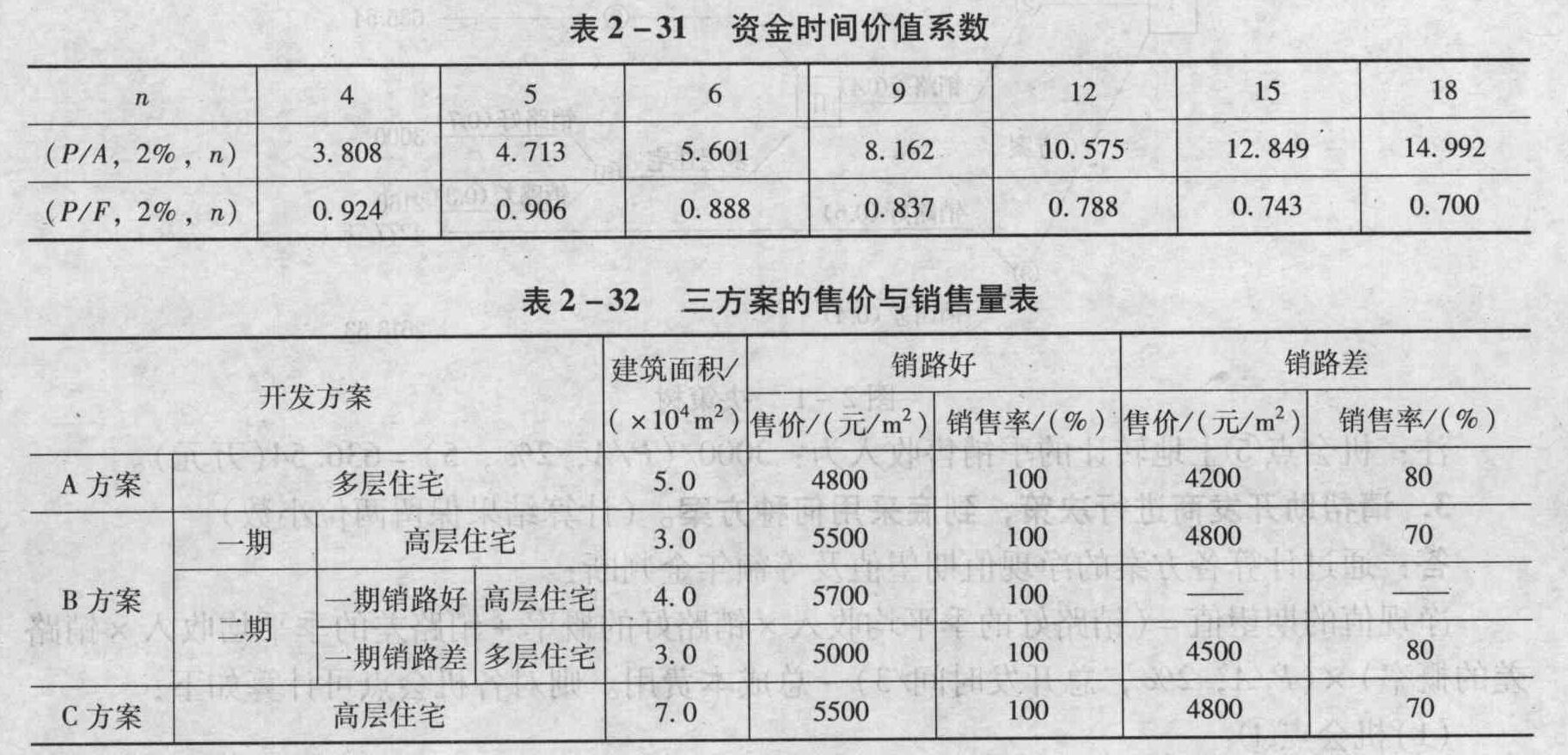

4.某市对其沿江流域进行全面规划,划分出会展区、商务区和风景区等区段进行分段设计招标。其中会展区用地100000平方米,专家组综合各界意见确定了会展区的主要评价指标为:总体规划的适用性(F1)、各功能区的合理布局(F2)、与流域景观的协调一致性(F3)、充分利用空间增加会展面积(F4)、建筑物美观性(F5),并对各功能的重要性分析如下:F3相对于F4很重要,F3相对于F1较重要,F2和F5同样重要,F4和F5同样重要。现经层层筛选后,有三个设计方案进入最终评审。专家组对这三个设计方案满足程度的评分结果和各方案的单位面积造价如表2-51所示。 根据选定的设计方案,设计单位对会展区内的会展中心进行功能改进,按照限额设计要求,确定该工程目标成本额10000万元。然后以主要分部工程为对象进一步开展价值工程分析。各分部工程评分值和目前成本如表所示。试计算各功能项目成本降低期望值,并确定功能改进顺序。

题干:

欲投资于某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。该项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。项目建设前期年限为1年,建设期为3年,投资进度分别为40%、40%、20%,基本预备费率为10%,建设期内生产资料价差预备费率为5%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。估算该项目的固定资产总额。建设期间不还贷款利息。

该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购材料、燃料及动力费为20160万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。


5.【问题】 用分项详细估算法估算拟建项目的流动资金。

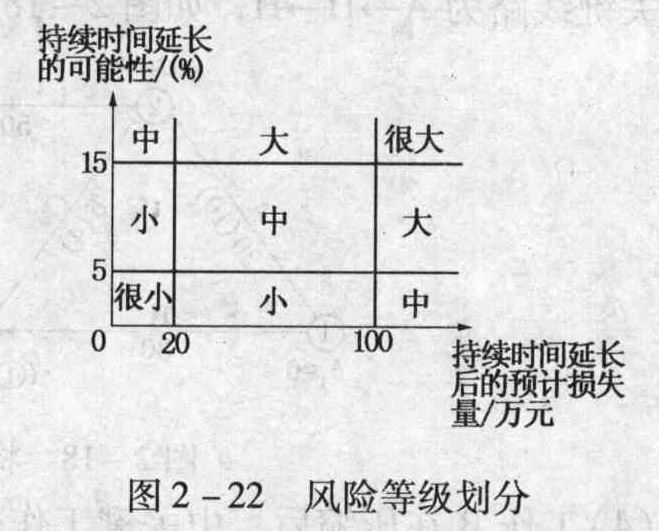

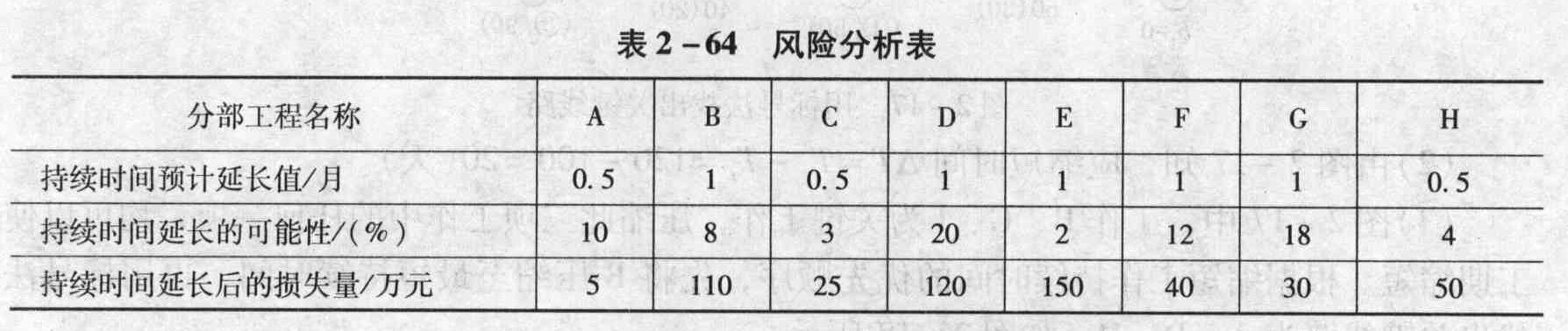

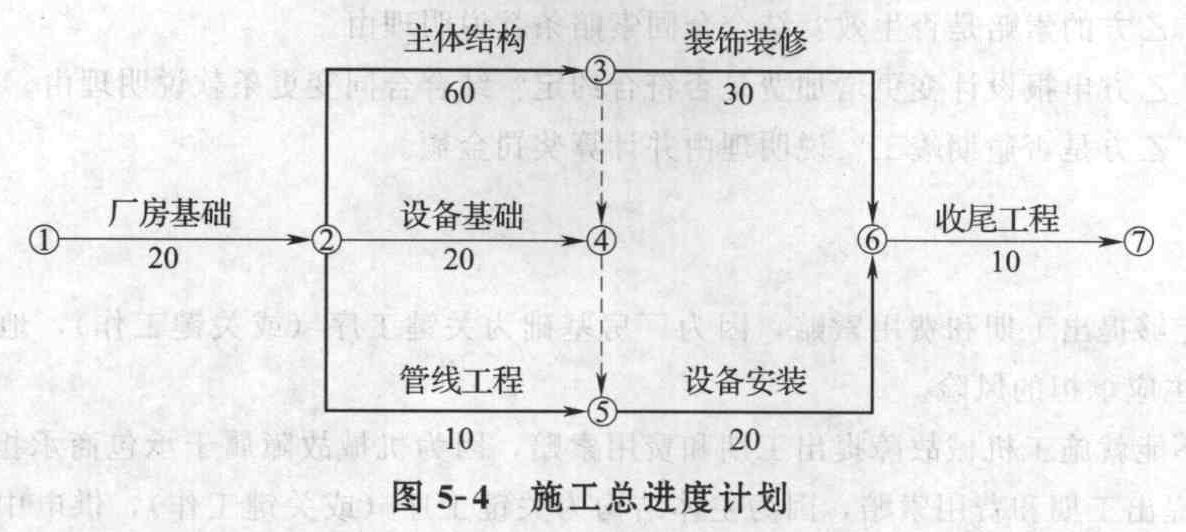

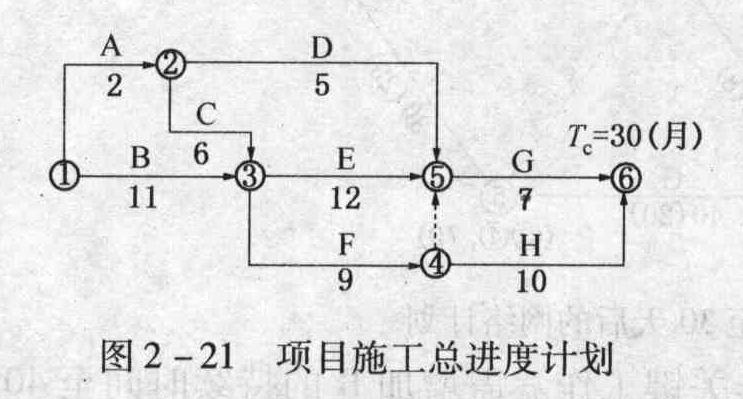

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

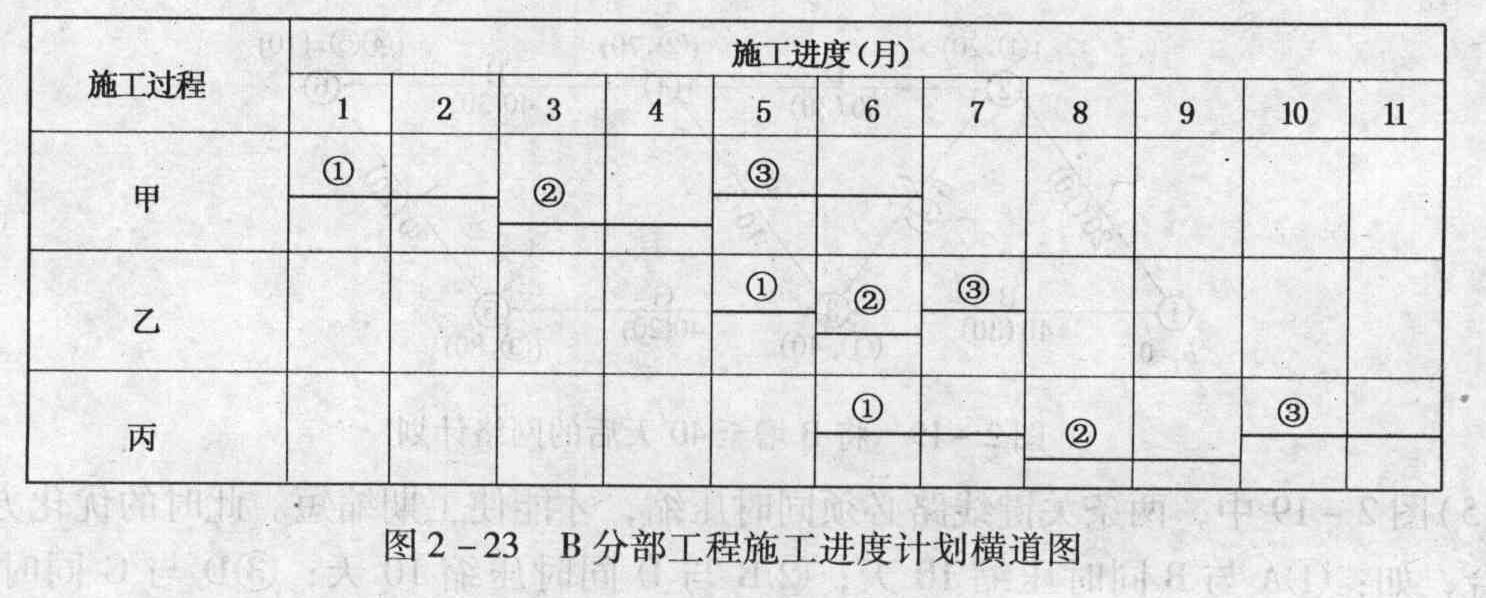

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。
6. 对图2-23项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?

题干: 某学校拟新建一实验楼,该学校按照国家有关规定履行了项目审批手续,并自筹资金1000万元,向银行借款3000万元,拟采用公开招标方式进行施工招标。因该工程较复杂,考虑到施工风险,决定采用固定价格合同。在施工招标过程中发生了以下事件:
事件一:为了让投标人了解工程场地和周围环境情况,招标人在投标预备会结束时,组织投标人进行现场勘察。
事件二:投标预备会由招标管理机构派人主持召开。
事件三:某投标单位发现招标文件中提供的工程量项目有误,在开标会上向招标人提出。
事件四:某投标单位在向招标单位提交投标文件时,未及时提交投标保证金。
事件五:招标文件中规定,所有投标人的投标保证金在评标结束后,均不予退还。
7.在什么情况下,招标人可将投标人的投标保证金没收?

题干: 某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1,F2,F3,F4,F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。

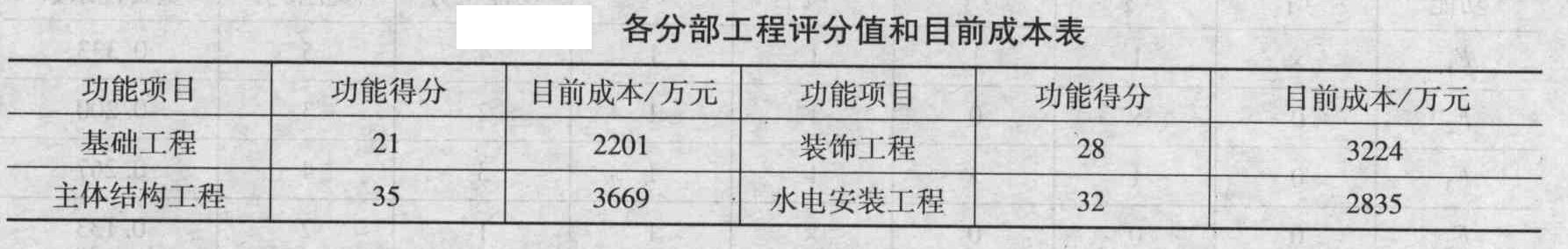

8.
分别填写三种排序下的功能重要性系数计算表。

题干: 某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1,F2,F3,F4,F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。
9.计算各功能的功能指数。

题干: 某工程,在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而工程师坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经工程师审核属实。
10.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)。

题干: 某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。
工程项目开工前,承包商编制了施工总进度计划,如图5-4所示(时间单位:天),并得到监理人的批准。

工程项目施工过程中,发生了如下事件:
事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6000元;基础工程量增加50立方米(综合单价:420元/立方米)。共造成厂房基础作业时间延长6天。
事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其他作业未受到影响。
事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2天。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8000元。
配套工程建设一幢地下1层、地上5层的框架结构商场工程,乙施工企业与业主双方采用《建设工程施工合同(示范文本)》签订了合同。合同采用固定总价承包方式,合同工期为105天,并约定提前或逾期竣工的奖罚标准为每天5万元。
合同履行中出现了以下事件:
事件1:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4.30m变更为4.80m,当日乙方停工。25天后甲方才提供正式变更图样,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25天的书面报告及相关索赔资料,但甲方收到后始终未予答复。
事件2:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕3个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。
事件3:从甲方下达开工令起至竣工验收合格止,本工程历时125天。甲方以乙方逾期竣工为由从应付款中扣减了违约金100万元。乙方认为逾期竣工的责任在于甲方。
11.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?

题干: 某施工单位(乙方)通过投标中标获得建筑面积为3000平方米的工业厂房施工承包合同,乙方编制的施工方案与进度计划已得到监理工程师批准。双方约定采用清单计价形式进行合同计价。该工程的基坑开挖土方量为4500立方米。基坑开挖施工过程日正常用工5人,乙方的人工费为每工日60元,租赁的一台斗容量为1立方米的反铲挖掘机每台班租赁费为450元,管理费、利润为人工费的20%、8%,规费费率为3.5%,税率为3.41%。甲、乙双方约定5月11日开工,5月20日完工。在基坑开挖施工中发生以下事件:
事件1:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。
事件2:施工中遇到地质资料中没有标明的软土层,工程师5月15日发出停工令,进行地质复查,乙方配合用工15个工日,窝工5个工日(合同约定窝工降效系数为0.6)。
事件3:5月19日工程师于5月20日发出复工令,同时提出基坑开挖深度加深2m,增加土方开挖量900立方米。
事件4:5月20日至5月22日,因下暴雨迫使基坑开挖暂停,造成人员窝工10个工日,现场清理修复费用(含规费税金)1万元。
5月24日恢复基坑开挖工作,造成工期拖延,最终于5月30日施工结束。
主体结构施工时,该工程的关键线路上发生了以下几种原因引起的工期延误:
(1)由于发包人原因,设计变更后新增一项花岗石墙面工程于7月28日至8月7日施工,另一分项工程的图纸延误导致承包人于8月27日至9月12日停工。
(2)由于承包人原因,原计划于8月5日晨到场的施工机械直到8月26日晨才到场。
(3)由于天气原因,连续多日高温造成供电紧张,该工程所在地区于8月3日至8月5日停电,另外,该地区于8月24日晨至8月28日晚下了特大暴雨。

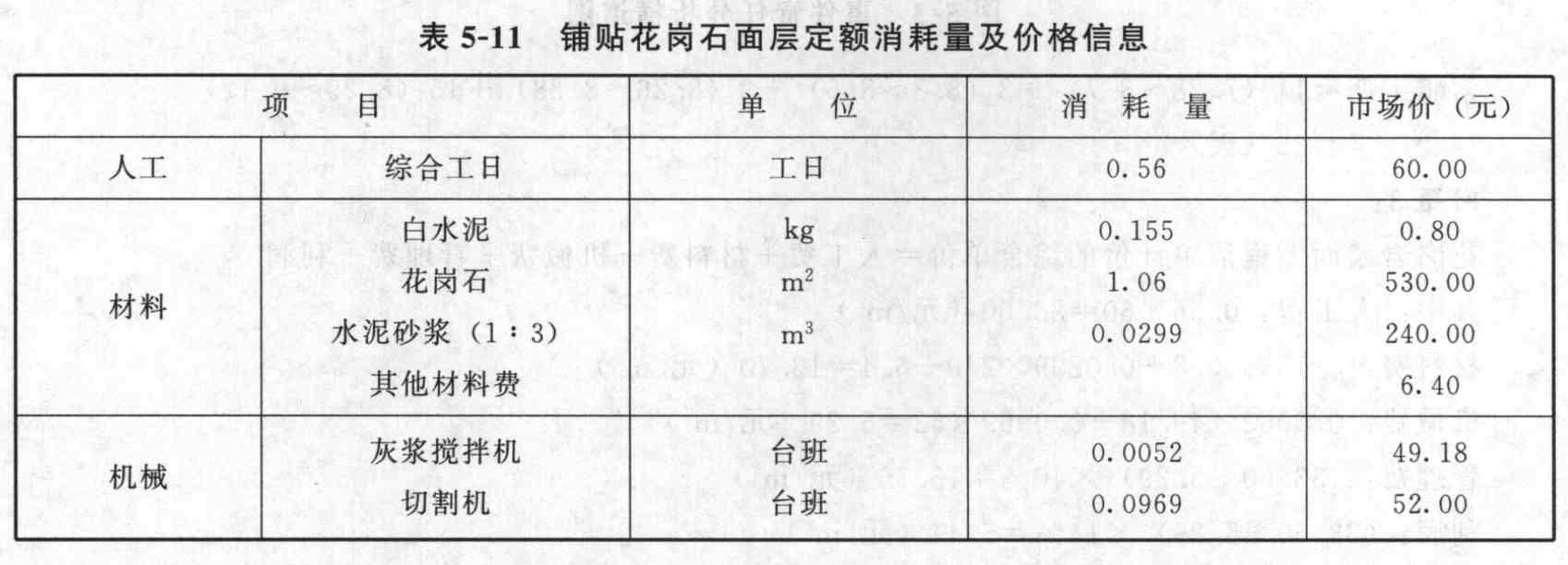

主体结构施工新增花岗石墙面工程,由发包人提供花岗石材料,双方商定该项综合单价中的管理费、利润均以人工费与机械费之和为计算基数,管理费率为40%,利润率为14%。消耗量及价格信息资料见表5-11。

12.基坑开挖过程中出现的事件1至事件4如何处理?分别列式写出计算过程。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。



施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。
13. B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?各施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整后的流水施工进度计划横道图。

题干: 某拟建项目基本资料如下:
(1)固定资产投资总额为3600万元(不合建设期贷款利息),每年投资50%。固定资产使用年限10年,残值率为4%,固定资产余值在项目运营期末收回。该项目的建设期为2年,运营期为6年。项目的资金30%自有资金,其余全部贷款,贷款可以通过以下途径获得:
①该项目由于有外商参与,最多可以得到外汇贷款150万美元。美元汇率按1:6.6计算,美元外汇贷款年利率为4%,按月结算。
②中国建设银行贷款年利率为6%,按季结算,最多可贷2000万元人民币。
(2)固定资产贷款合同规定的还款方式均为:投产后的前4年所贷美元、人民币同时等额本金偿还;按年均衡贷款方式考虑利息计算。
14.【问题】 编制该方案最经济的还本付息表。

15.某房地产开发商决定开发一地段,有以下三种方案可供选择: A方案:一次性投资开发多层住宅5万平方米建筑面积,需投入总成本费用(包括前期开发成本、施工建造成本、销售成本,下同)10000万元,从建造到销售总开发时间为18个月。 B方案:将该地段分为一区、二区两个部分分期开发。一期工程在一区开发高层住宅3万平方米建筑面积,需投入总成本7000万元,开发时间为12个月。二期工程开发时,若一期工程销路好,且预计二期工程销售率100%,则在二区继续投入总成本9600万元开发高层住宅4万平方米建筑面积,开发时间15个月。若一期工程销路差,或将二区土地转让,可一次性获转让收入3000万元;或在二区开发多层住宅3万平方米建筑面积,需投入总成本费用6500万元,开发时间为15个月。 C方案:一次性投资开发高层住宅7万平方米建筑面积,需投入总成本费用16500万元,从建造到销售总开发时间为27个月。季利率为2%,资金时间价值系数如表2-31所示。三方案的售价和销量情况如表2-32所示。根据经验,多层住宅销路好的概率为0.7,高层住宅销路好的概率为0.6。 绘制决策树。

16.某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1、F2、F3、F4、F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。 计算各功能的目标成本、应降低额及改进顺序,补充表2-60。(功能指数保留三位小数,其余保留整数)

题干: 某工程,业主在招标文件中规定:工期丁(周)不得超过80周,也不应短于60周。某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟定了三个方案进行比选。方案一的费用为C1=100+4T;方案二的费用为C2=150+3T;方案三的费用为C3=250+2T。这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表。

假定所有关键工作压缩后不改变关键线路。
17.若招标文件规定,施工单位自报工期小于80周时,工期每提前1周,其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少?

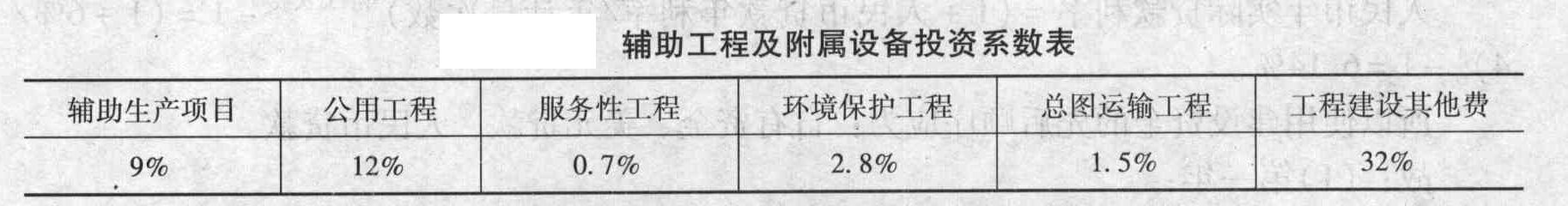

题干: 某地拟建年产6亿粒三七通舒胶囊的制药项目。根据可行性研究提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资约4223万元,主厂房的建筑工程费占设备投资的18%,安装费占设备投资的12%,该厂房投资有关的辅助工程及附属设备投资系数如表所示。

本项目的资金来源为自有资金和贷款,贷款总额为6416万元(不含利息),贷款利率为6%(按年计息)。建设前期1年,建设期3年,第1年投入30%,第2年投入50%,第3年投入20%。预计建设期物价平均上涨率3%,基本预备费率为10%。
项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元,(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。经营成本为30877万元。年修理费218万元。年销售收入为50000万元。各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。
18.【问题】 估算该项目的建设投资。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。该项目在实施过程中,为了确定其预算造价,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
19.【问题】 一个建设项目的投资估算造价是由哪些投资构成的?

题干:

某氮气站动力安装工程如图1-6-3所示:

[up2016/abc5fe1907b-4c2d-46f9-8efb-3becdafb4e8e.jpg]

1.PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10#槽钢制作,其重量为10kg/m。
2.PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标准高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.1m。
3.4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。
4.计算电缆长度时不计算电缆敷设弛度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为1m,电缆头为户内干包式,其附加长度不计。
5.电缆桥架(200×100)的水平长度为22m。
6.表1-6-6中数据为计算该动力安装工程的相关费用:

管理费和利润分别按人工费的55%和45%计。

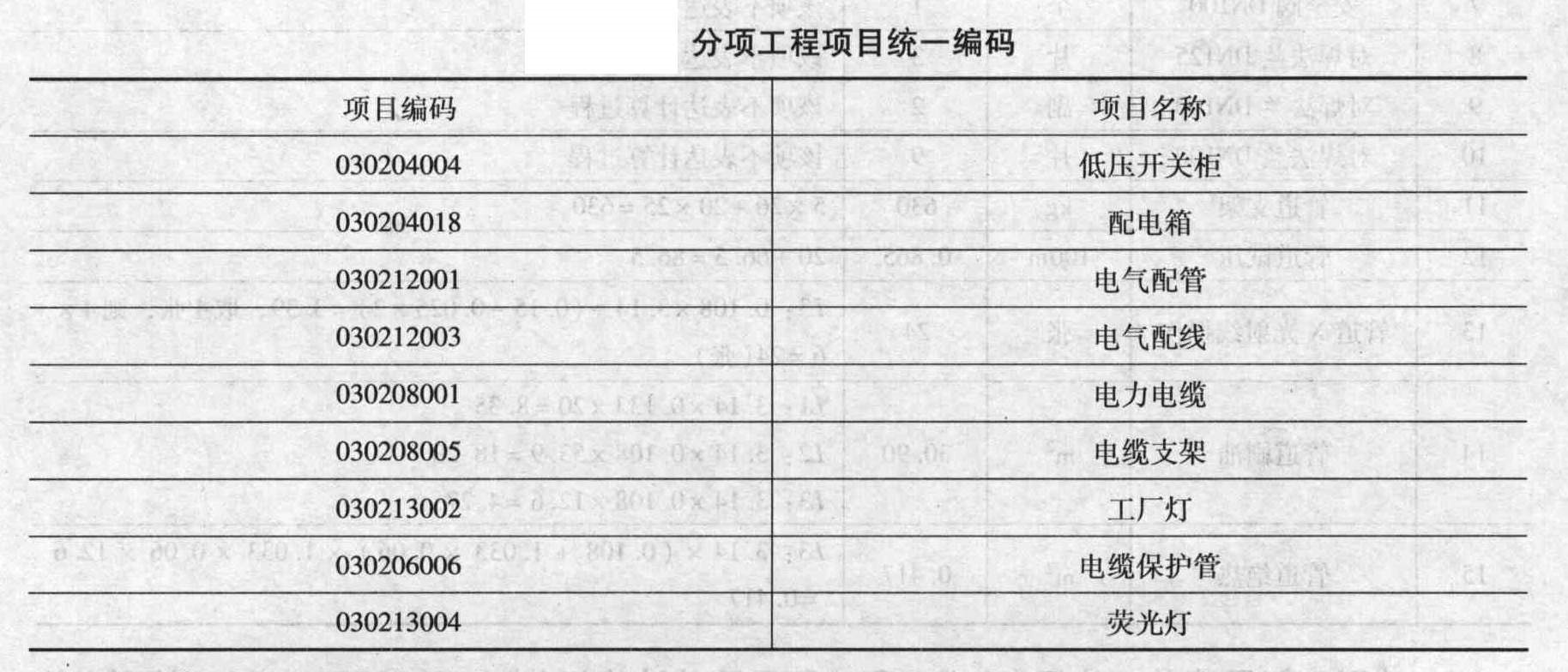

分部分项工程量清单的统一编码见表1-6-7。

20.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管、电缆敷设和电缆桥架工程量的计算式填入表格中的相应位置,并填写表1-6-12“分部分项工程量清单”。

21.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅲ.电气安装工程 某水泵站电气安装工程如图所示。 说明: ①配电室内设4台PCL型低压开关柜,其尺寸(mm):宽×高×厚=1000×2000×600,安装在10号基础槽钢上。 ②电缆沟内设15个电缆支架,尺寸见支架详图所示。 ③三台水泵动力电缆D1、D2、D3分别由PGL2、3、4低压开关柜引出,沿电缆沟内支架敷设,出电缆沟再改穿埋地钢管(钢管埋地深度-0.2m)配至1号、2号、3号水泵电动机。其中:D1、D2、D3回路,沟内电缆水平长度分别为2m、3m、2m;配管长度为:15m、12m、13m,连接水泵电机处电缆预留长度按1.0m计。 ④嵌装式照明配电箱,其尺寸(mm):宽×高×厚=500×100×220(箱底标高+1.40m)。 ⑤水泵房内设吸顶式工厂罩灯,由配电箱MX集中控制,以BV2.5mm导线穿Ф15塑料管沿墙、顶板暗配。顶板敷管标高为+3.00m。 ⑥配管水平长度见图示括号内数字,单位:m。 分项工程项目统一编码如表所示。 (计算结果保留两位小数) 计算分部分项工程量。依据《全国统一安装工程预算工程量计算规则》计算工程量,并将工程量及计算过程填入上表中未列出的分部分项工程项目的相应栏目中。(注:不考虑电缆敷设驰度、波形弯度和终端电缆头的附加长度)

题干: 中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和进行施工图设计。该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2011年7月30日到位,2011年3月18日设计单位完成了初步设计图纸,于3月20日进入施工图设计阶段,预计5月8日完成施工图设计。该空军部队考虑到该项目要在年底前竣工,遂决定于3月19日进行施工招标。施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择的两家发出了投标邀请书。
22.招标人在招标过程中的不妥之处有哪些?并说明理由。

题干: 某施工项目基坑开挖时沟槽长3351m,底宽3m,室外地坪设计标高为-0.3m,槽底标高为-3m,无地下水,放坡系数为1:0.67,沟槽两端不放坡,土松散系数为1.2。开挖土方量的60%由汽车运走,运距3km,其余土方量就地堆放,松散状态时土方每立方米1.65t重。计划完工时间为20d。
23.根据上述数据确定沟槽土方工程开挖量。(不考虑工作面问题)

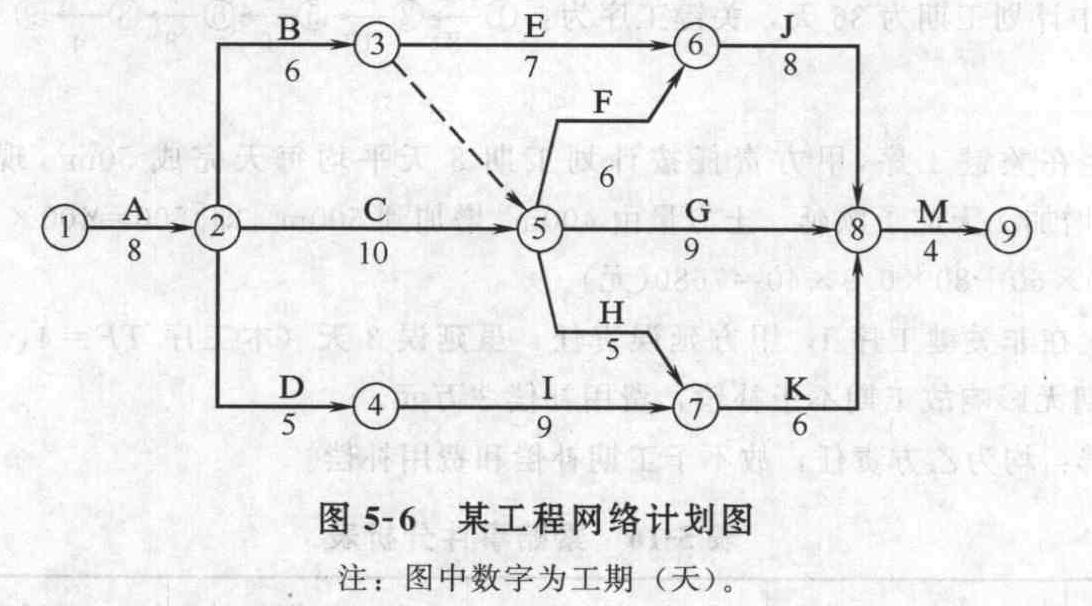

题干: 某建筑公司与某单位于5月10日签订了实验楼承建合同,合同约定由于甲方责任造成总工期延误1天,甲方应向乙方补偿1万元;若乙方延误总工期1天应扣除乙方工程款1万元;施工中实际工程量超过计划工程量15%以上时超过部分按原单价的90%计算;双方对施工进度网络计划确认(见图5-6)。

施工过程中发生以下事件:
1.A工程(基础土方)原计划土方量为400立方米,因设计变更实际土方量为500立方米(原定单价为80元/立方米)。
2.B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300立方米增加到350 立方米。
3.C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2天,发生费用2万元。
4.I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3天,发生费用3万元。
5.G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2天,发生费用1万元。
24.上述事件中哪些应进行工期补偿,哪些应进行费用补偿?

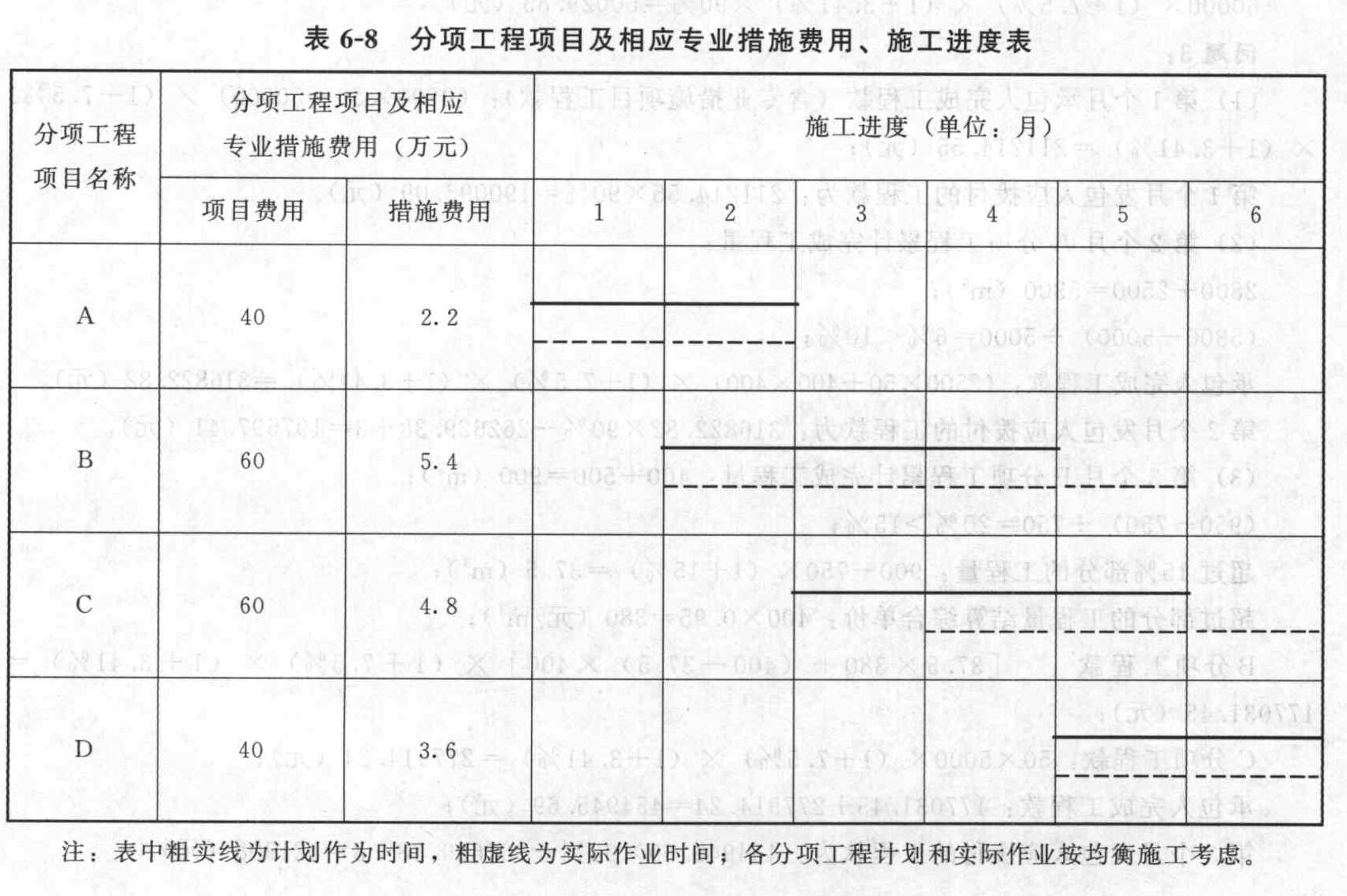

题干: 某工程项目业主采用工程量清单计价方式公开招标确定了承包人甲,双方签订了工程承包合同,合同工期为6个月。合同中的清单项目及费用包括:分项工程项目4项,总费用为200万元,相应专业措施费用为16万元;安全文明施工措施费用为6万元;计日工费用为3万元;暂列金额为12万元;特种门窗工程(专业分包)暂估价为30万元,总承包服务费为专业分包工程费用的5%;规费和税金综合税率为7%。
各分项工程项目费用及相应专业措施费用、施工进度,见表6-8。

合同中有关付款条款约定如下:
1.工程预付款为签约合同价(扣除暂列金额)的20%,于开工之日前10天支付,在工期最后2个月的工程款中平均扣回。
2.分项工程项目费用及相应专业措施费用按实际进度逐月结算。
3.安全文明施工措施费用在开工后的前2个月平均支付。
4.计日工费用、特种门窗专业费用预计发生在第5个月。并在当月结算。
5.总承包服务费、暂列金额按实际发生额在竣工结算时一次性结算。
6.业主按每月工程款的90%给承包商付款。
7.竣工结算时扣留工程实际总造价的5%作为质保金。
25.该工程签约合同价为多少万元?工程预付款为多少万元?

题干:

某商住楼层数三层,混合结构,建筑高10.3m,为砖条形基础,层面为SBS卷材防水,基础垫层为C10级混凝土,±0.000以下用M5水泥砂浆砌,±0.000以上用M5.0混合砂浆砌。地面做法包括地面垫层、铺砖等总计90mm。图纸如图所示。


26.依据《建筑工程建筑面积计算规范》(GB/T 50353-2005)的规定,计算该楼建筑面积。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图所示。
[zjgcs/gczjalfx/ggbzzj/5/image/img-05-250-01.jpg]
该工程在施工过程中出现了如下事件:
事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。
事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件5:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
27.根据上图的施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程是否能按合同工期要求完工?

题干: 某房屋建筑工程项目的建设单位与施工单位按照《建设工程施工合同(示范文本)》签订
了施工承包合同。施工合同中规定:
(1)设备由建设单位采购,施工单位安装;
(2)由建设单位原因导致的施工单位人员窝工,按18元/工日补偿,因建设单位原因导
致的施工单位设备闲置,按表中所列标准补偿;
[zjgcs/gczjalfx/ggbzzt/5/image/img-05-239-01.jpg]
(3)施工过程中发生的设计变更,其价款按建标[2003]206号文件的规定以工料单价法
计价程序计价(以直接费为计算基础),间接费费率为10%,利润率为5%,税率为3.41%。
该工程在施工过程中发生以下事件:
事件1:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后
才能填筑,增加费用30000元,工期延误10天。
事件2:基坑开挖深度为3m,施工组织设计中考虑的放坡系数为0.3(已经监理工程师
批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用
超支10000元,工期延误3天。
事件3:施工单位在主体钢结构吊装安装阶段发现钢筋混凝土结构上缺少相应的预埋
件,经查实是由于土建施工图纸遗漏该预埋件所致。返工处理后,增加费用20000元,工
期延误8天。
事件4:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型
起重机、两台自卸汽车(载重5t、8t各一台)闲置5天,工人窝工86工日,工期延误5天。
事件5:某分项工程由于建设单位提出工程使用功能的调整,需进行设计变更。设计变
更后,经确认直接工程费增加18000元,措施费增加2000元。
上述事件发生后,施工单位及时向建设单位造价工程师提出索赔要求。
28.对于工程施工中发生的工程变更,造价工程师对变更部分的合同价款应根据什么原则确定?

题干: 某工业引进项目,基础数据如下:
(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。
(2)全套设备拟从国外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.6,设备的国内运杂费率为2.3%。
(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。
(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内价差预备费平均费率为6%。
(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。
29.【问题】 估算项目固定资产投资额。

30.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m;该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。计算承包商挖基础土方的人工费、机械费合计。
