题干: 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4. 5m厚杂填土,地下水位位于地面以下0.5m。
主墩承台基坑平面尺寸为10m×6m,挖深为4.5m,采用9m长[20a型钢做围护,设一道型钢支撑。
土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。
箱梁混凝土浇筑后,支架出现沉降,最大达5cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。
1.箱梁出现沉降的最可能原因是什么?应采取哪些措施避免这种沉降?

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15 m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
2.指出A单位变更沉井混凝土工程量未获批准的原因。

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
3.发生事故后B公司是否应该支付合同总价的0.5%作为补偿?说明理由。

4.(四)      某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图7所示(单位:天)。     施工过程中发生如下事件。     事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。     事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。     事件三:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。     事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。     该工程的实际工期为122天。          [问题]

题干: 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅
路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到
当年11月上、中旬,抢铺出一条快车道以缓解市区交通。
5.沥青混凝土按矿料最大粒径可分哪四种?

6.(三)      某大型给水工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60d。     业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。     项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报告的潜在投标人的资质条件、业绩进行资格审查。     开标后发现:     (1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。     (2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。     (3)C投标人提交的银行投标保函有效期为70d。     (4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。     (5)E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。     (6)F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。     经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%     问题

7.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

题干: 某施工单位承揽了一项排水厂站的总承包工程,在施工过程中发生了如下事件。
事件一:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急
需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒
绝。两天后才将材料运到施工现场。
事件二:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设
备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商
要以原价执行,双方产生争执。
事件三:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将
租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件四:该施工单位与某分包单位所签订的合同中,明确规定要降低分包工程的质量,
从而减少分包单位的合同价款,为施工单位创造更高的利润。
8.在什么情况下可导致合同无效?

9.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

10.某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施工组织设计的每一个环节抓住其关键,做出了最恰当的安排,并选择了合理有效的措施。在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。在注浆施工期内,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受污染情况。 问题 1.城市隧道工程的主要施工方法有哪些? 2.喷锚暗挖隧道的施工组织设计必须包括哪些内容? 3.简述喷锚暗挖法。 4.喷锚暗挖法具体包括哪些方法? 5.指出背景材料中有关小导管注浆施工中的不妥之处,并改正。 6.在砂卵石层、砂层、黏土层、淤泥质土层中注浆施工时分别宜采用何种方法? 7.喷锚暗挖法隧道施工时进行现场监测的目的是什么?

题干: 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。工程开工前,施工单位按合同的约定向建设单位提交了施工进度计划,如下图:
上述施工进度计划,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认。施工单位按照该施工进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施使工艺设备调整工作的持续时间压缩3天,得到建设单位同意。
11.按节点代号表示施工进度计划的关键线路,该计划的总工期是多少?

12.(四)      某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。     整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。     [问题]

13.某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。在检查中发现下述情况:情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2 850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。 问题 1.指出第一项目经理部负责人执业范围的错误之处,并说明理由。 2.第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去? 3.指出并改正分包企业质量合格文件签署上的错误。 4.指出并改正施工组织设计报审表填写中的错误。

14.(三)      某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,其中说明,8月10日~8月11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8目将中标通知书寄出,承包商B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     [问题]

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。
在检查中发现下述情况:
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。
15.指出并改正施工组织设计报审表填写中的错误。

16.某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施工组织设计的每一个环节抓住其关键,做出了最恰当的安排,并选择了合理有效的措施。在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。在注浆施工期内,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受污染情况。问题1.城市隧道工程的主要施工方法有哪些?2.喷锚暗挖隧道的施工组织设计必须包括哪些内容?3.简述喷锚暗挖法。4.喷锚暗挖法具体包括哪些方法?5.指出背景材料中有关小导管注浆施工中的不妥之处,并改正。6.在砂卵石地层、砂层、黏土层、淤泥质土层中注浆施工时分别宜采用何种方法?7.喷锚暗挖法隧道施工时进行现场监测的目的是什么?

题干: 某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下:
(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。
(2)项目经理对管理工程师提出的设计变更要求在执行前向执行人员进行书面交底。
(3)项目开工前编制的测量控制方案经管理工程师批准后方可实施。
(4)项目技术负责人对承包方自行采购的物资进行验证。
(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。
(6)项目技术负责人应对工序和施工情况做记录。
(7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。
17.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。

题干: 某单位中标污水处理项目,其中二沉池直径51. 2m,池深5.5m。池壁混凝土设计要求为C30.P6?F150,采用现浇施工,施工时间跨越冬季。施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:
(1)混凝土的搅拌及运输;
(2)混凝土的浇筑顺序、速度及振捣方法;
(3)搅拌、运输及振捣机械的型号与数量;
(4)预留后浇带的位置及要求;
(5)控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5m/h,当充到设计水位12h后,开始测读水位测针的初读数,满水试验测得渗水量为2.51./(平方米.d),施工单位认定合格。
18.请将混凝土浇筑的施工方案补充完整。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。

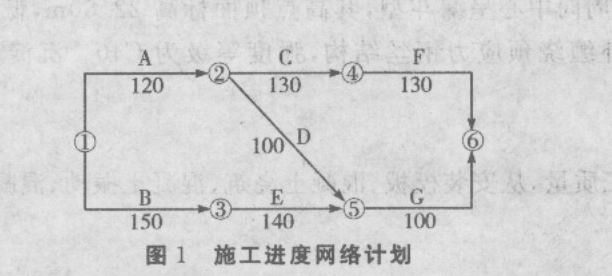

施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图1),并得到监理工程师的批准。
该工程在施工过程中发生了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件二 ;基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元,机械费2万元。
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
事件四;结构施工段段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
19.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。

20.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

题干: A公司中标一城市主干道拓宽改造工程,道路基层结构为150mm石灰土和400mm水泥
稳定碎石,面层为150mm沥青混凝土。总工期为7个月。
开工前,项目部做好了施工交通准备工作,以减少施工对群众社会经济生活的影响;并
根据有关资料,结合工程特点和自身施工能力编制了工程施工方案和质量计划。
方案确定水泥稳定碎石采用集中厂拌,为确保质量采取以下措施:不同粒级的石料、细
集料分开堆放;水泥、细集料覆盖防雨。
质量计划确定沥青混凝土面层为关键工序,制订了面层施工专项方案,安排铺筑面层试
验路段,试验包括以下内容。
(1)通过试拌确定拌和机的操作工艺,考察计算机的控制及打印装置的可信度。
(2)通过试铺确定透层油的喷射方式和效果,摊铺、压实工艺及松铺系数。
水泥稳定碎石分两层施工,施工中发现某段成品水泥稳定碎石基层表面出现部分横向收
缩裂缝。
21.补充背景中确保水泥稳定碎石料出厂质量的措施。

22.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

题干: 某城市热力管道工程项目,是实行总承包的项目,项目经理部为了确保安全目标的实现,对施工项目安全提出了详细而科学的控制措施。项目经理部根据施工现场安全生产保证体系策划的结果和安排,对重大危险源和不利环境因素进行了识别,以确保处于受控状态。项目部还安排专人对分包商施工和服务全过程的安全实施指导、监督、检查和业绩评价,对发现的问题进行处理,并与分包商及时沟通。
23.工程项目安全控制应坚持的方针是什么?谁是项目安全生产的总负责人?

题干: A公司中标的某城市高架跨线桥工程,为15跨25m预应力简支梁结构,桥面宽22m;
采用φ1200mm钻孔灌注桩基础,埋置式承台,Y形独立式立柱。工程工期210d,中标价
2850万元。经过成本预测分析,项目目标成本为2600万元,其中管理成本(间接成本)占
10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人
的管理班子。施工过程中发生如下事件。
事件一:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单
价偏低。
事件二:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工30d,导致总工期拖延
10d,未发生直接成本损失。
24.针对事件三,项目部可以提出哪些索赔要求?说明理由。

25.     某市政公用工程项目,经有关部门批准采取公开招标的方式确定了中标单位并签订合同。该工程合同条款中部分规定如下:     (1) 由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。     (2) 施工单位按建设单位代表批准的施工组织设计(或施工方案)组织施工,施工单位不承担因此引起的工期延误和费用增加的责任。     (3) 甲方向施工单位提供场地的工程地质和地下主要管网线路资料,供施工单位参考使用。     (4) 建设单位不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。     在施工招标文件中,按工期定额计算,该工程工期为573d。但在施工合同中,双方约定:开工日期为2006年12月15日,竣工日期为2008年7月25日,日历天数为586d。     在工程实际实施过程中,出现了下列情况:     工程进行到第6个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工。该工程项目属于指令停工下马项目,因此,业主向承包商提出暂时中止合同实施的通知。承包商按要求暂停施工。     复工后在工程后期,工地遭遇当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。     问题

26.     某城市道路改造工程,随路施工的综合管线有0.4MPa的DN500中压燃气、DN1000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签订了分包合同。     (1)月公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施.反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻月公司现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。     (2)事故调查组在核查月公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。     问题

题干: 某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇预应力
混凝土连续箱梁结构,跨径为70m +120m +70m。建设中的轻轨交通工程B标高架桥在A
标两幅桥梁中间修建,结构形式为现浇截面预应力混凝土连续箱梁,跨径为87.5m+
145m +87.5m.三幅桥间距较近,B标高架桥上部结构底高于A标桥面3.5m以上。为方便
施工协调,经议标,B标高架桥也由该公司承建。
A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项目
部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工完毕
以后挖除,恢复原状。支架施工前,采用1.1倍的施工荷载对支架基础进行预压。支架搭设
时,预留拱度考虑承受施工荷载后支架产生的弹性变形。
B标晚于A标开工,由于河道疏浚贯通节点工期较早,导致B标上部结构不具备采用
支架法施工条件。
27.该公司项目部设计导流管涵时,必须考虑哪些要求?

题干: 某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:
(1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。
(2)对道路沿线施工影响范围内进行环境与资源调查。
(3)做好城市道路的施工准备工作,施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。
28.项目经理部在项目质量控制总结、改正、纠正和预防的过程中,对不合格的控制应符合哪些规定?

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线
范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,
用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达
200mm.施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进
行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后
12h进行;对暂时不接支线的管道预留孔未进行处理。
29.在本工程施工环境条件下,挖土机和起重机安全施工应注意什么?

30.(三)      某城市道路工程项目,施工图设计中要求基层采用石灰粉煤灰稳定砂砾,面层采用沥青混合料施工。     在基层施工过程中的一些情况如下。     (1) 选用的粉煤灰中SiO2、Al2O3和Fe2O3的总含量为60%。     (2) 通过配合比试验确定相关的指标。     (3) 混合料拌成后的平均堆放时间为30h。     (4) 拌成后的混合料的含水量略小于最佳含水量。     沥青混合料面层施工严格按行业标准CJJ1的规定对其质量进行控制。     某段道路的施工正赶上季节性的雨期。     [问题]

31.(四)      某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。     整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。     [问题]

题干: 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11. 25m,辅路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市交通。
32.为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作?

题干: 某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22. 50m,低点顶面标高22. 10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26. 50m。
33.在浇筑壁板缝混凝土前,工长在现场查看壁板缝混凝土供应单时见有如下内容:使用部位:沉淀池壁板缝;混凝土名称:普通混凝土;强度等级:C40,该批混凝土能否用于浇筑壁板缝?为什么?

34.     某热力管线暗挖隧道,长3.4km,断面有效尺寸为3.2m×28m,埋深3.5m。隧道穿越地层为砂土层和砂砾层,除局部有浅层滞水外,无需降水。     承包方A公司通过招标将穿越砂砾层段468m隧道开挖及初期支护分包给B专业公司。     月公司依据A公司的施工组织设计,进场后由工长向现场作业人员交待了施工做法后开始施工。     施工后,月公司在距工作竖井48m施工时,发现开挖面砂砾层间有渗水且土质松散,有塌方隐患。月公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固技术措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象,随后A公司派有经验的专业技术人员协助月公司研究解决。     质量监督部门在工程竣工前例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在月公司人员手中。     问题

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E这五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面卢明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。
评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商月为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。
35.招标人对投标单位进行资格预审应包括哪些内容?

36.(一)      某城市给水工程项目,该工程项目属大中型工程项目,施工之前,项目监理机构编制了施工组织设计,设计单位组织有关单位对施工图设计会审,施工单位作了技术交底,建设单位对施工单位进行了施工技术交底。     在施工过程中,监理单位及时编制了施工技术文件,并按《建设工程文件归档整理规范》(CB/T 50320)的要求进行归档。     问题

题干: 某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计
了施工平面图。
在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔
事故,施工单位及时采取补救措施,未造成更大的损失。
在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。
37.简述反循环回转钻孔的原理。

38.     某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50t履带式起重机,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带式起重机倾斜,板梁砸向另一台履带式起重机驾驶室,将一名塔式起重机驾驶员当场砸死,另有一人受重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加调查,调查中发现下述现象:     (1) 项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。     (2) 项目部编制了板梁架设的专项安全施工方案,方案申明确规定履带式起重机下要满铺路基箱板,路基箱板的长边要与履带式起重机行进方向垂直,但两台履带式起重机下铺设的路基箱板,其长边都几乎与履带式起重机行进方向平行,而这正是造成此次事故的主要原因之一。     (3) 查到了项目部向分包队伍的安全技术交底记录,签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。     (4) 仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确给作业人员带来的潜在威胁和避难措施的详细内容。     (5) 事故造成的直接经济损失达50万元。     通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。     问题

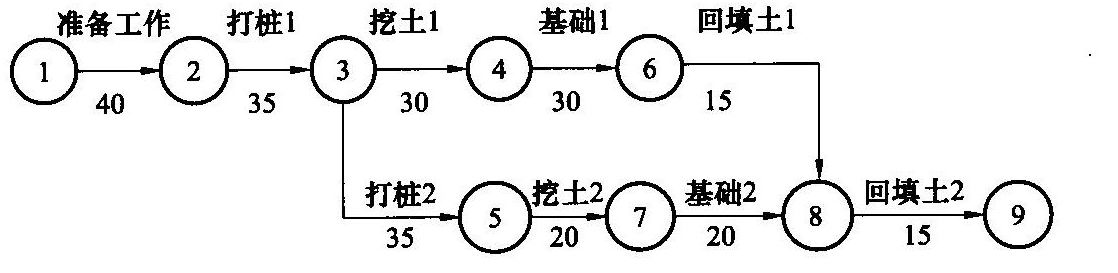

题干: 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如图所示。施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
39.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?

题干: 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4.5 m厚杂填土,地下水位位于地面以下0.5 m。
主墩承台基坑平面尺寸为10m×6m,挖深为4.5 m,采用9m长[20a型钢做围护,设一道型钢支撑。
土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。
箱梁混凝土浇筑后,支架出现沉降,最大达5 cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。
40.箱梁出现沉降的最可能原因是什么?应采取哪些措施避免这种沉降?

41.(四)      某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。     在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取施救措施,未造成更大的损失。     在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。     问题

42.(三)      某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:     (1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。     (2)对道路沿线施工影响范围内进行环境与资源调查。     (3)做好城市道路的施工准备工作。施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。     该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。     问题
