2025年04月13日二级建造师水利工程建造师案例题27

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

1.某堤防工程项目,施工总承包单位编制了施工组织设计和施工进度计划,经监理单位批准后执行。 水利水电施工总布置应着重研究的内容有哪些?

题干: 某水闸建筑在砂质壤土地基上,水闸每孔净宽8 m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2 m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30 m.净宽为24 m,底板顺水流方向长度为20 m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,发生了质量事故。
2.平板闸门的安装工艺一般包括哪几种?

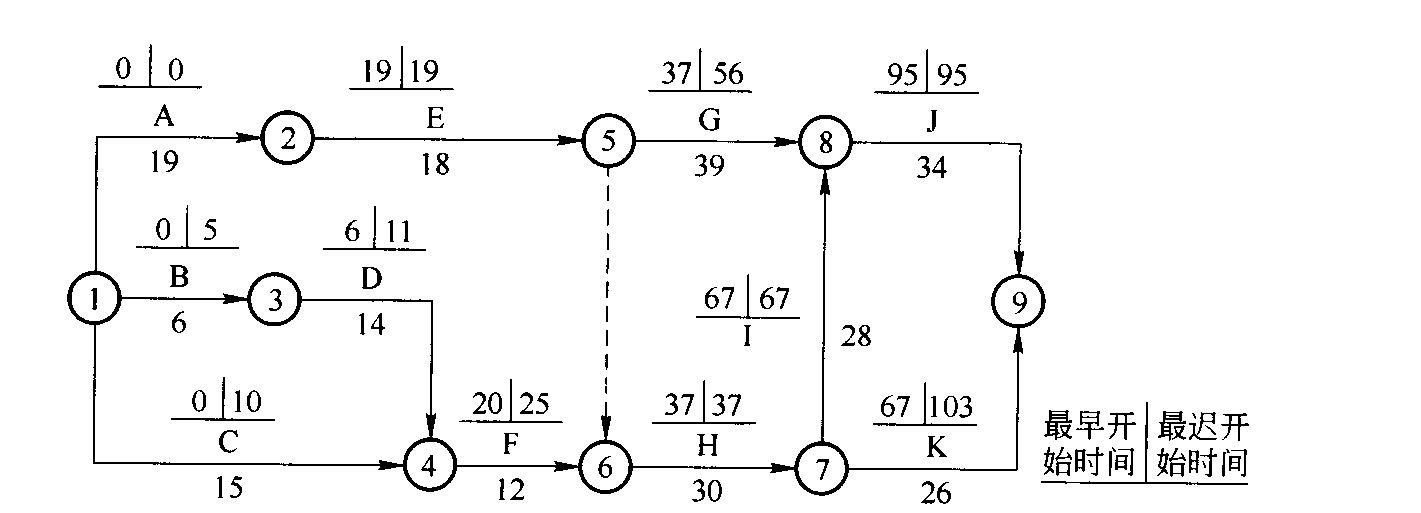

3.      (三)      某水闸工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图7-1所示(时间单位:月),各项工作均匀速施工。     (三)

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
4.为防止混凝土坝出现裂缝,可采取哪些温控措施?

题干:


    某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。
5.    A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖并进行下一道工序的施工?为什么?

题干: 某水利工程项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见下表。
6. 计算9周末的费用偏差CV与进度偏差SV,并对结果含义加以说明。

7.某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。 假设你是该项目的项目经理,你认为在混凝土验仓前需做好哪些浇筑前的准备作业?

题干: 某承包商于某年承包某外资工程的施工,与业主签订酌承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。
8.工程预付款和起扣点是多少?

9.      (一)      某混凝土坝工程,业主与总承包商、监理单位分别签订了承包合同和监理合同。     承包商就混凝土坝浇筑前的准备工作,浇筑时入仓铺料、平仓振捣和浇筑后的养护等施工工艺进行了细致的安排。     在施工过程中,对混凝土拌和料的卸料、平仓、碾压提出了质量要求和控制措施如下。     (1) 卸料落差控制在2.5~3.0m之间;     (2) 入仓混凝土摊铺后先洒水养护一段时问后进行碾压;     (3) 要避免混合料层问间歇时间过长。     [问题](一)

题干: 某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。
该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:
河道疏浚工程量按如下示意图所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
10.若80 立方米/h挖泥船单价为12元/立方米,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。

11.某堤防除险加固工程依据《堤防和疏浚工程旌工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:①当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。经监理单位批准的施工进度计划如图所示(假定各项工作均衡施工)。在施工过程中发生了如下事件:事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10 d运抵现场。事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5 d完成。事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6 d完成。事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48 d完成。事件5:在F工作中,承包人采取赶工措施,F工作20 d完成。事件1中,指出招标人拒绝投标人D参加该项目施工投标是否合理,并简述理由。

题干: 某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69 g/立方厘米,最优含水率为19.3%,设计压实干密度为1.56 g/立方厘米。该工程项目划分为1个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。标段为该工程的1个分部工程,堤防长度2.5 km,土方填筑量50万立方米;其中编号为CS-Ⅱ-16的单元工程桩号为CS10+000~CS10+100,高程为▽ 18.5 m~▽ 18.75 m,宽度为40 m,土方填筑量为1000 立方米。
施工过程中发生了如下事件:
事件1:施工单位于当年12月进场,当地气温在-5攝氏度左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。
事件2:施工单位按照《堤防工程施工质量评定与验收规程(试行)》(SL 239-1999)的规定,对CS-Ⅱ-016单元工程质量进行了检查和检测,相关结果填于下表中。
事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程所含418个单元工程质量全部合格,其中276个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。
事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀专家组成。
12.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。

13.某业主投资一建设工程项目,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若由于业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行: 在计划执行过程中,出现了如下事件: 事件1:因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。 事件2:因机械故障检修使E工作延误1天,G工作延误1天。 事件3:因业主变更设计,使F工作延误2天。 事件4:因电网停电,使F工作延误0.5天,I工作延误0.5天。 以上事件对同一工作延误时间不在同一时间段内。 为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下: (1)工期:E停工3天,F停工2.5天,G停工2天,H停工2天,I停工0.5天,要求总计顺延工期10天。 (2)费用: ①机械设备台班费 E工作吊车:(2+1)台班×1200元/台班=3600元 F工作搅拌机:(2+0.5)台班×300元/台班=750元 G工作小机械:(1+1)台班×300元/台班=600元 H工作搅拌机:2台班×300元/台班=600元 合计要求补偿机械台班费损失5550元(经监理工程师审核,上述机械台班费单价合理)。 ②人工费 E工作:3天×15人×40元/工日=1800元 F工作:2.5天×18人×40元/工日=1800元 G工作:2天×8人×40元/工日=640元 H工作:2天×18人×40元/工日=1440元 I工作:0.5天×10人×40元/工日=200元 合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。 人工费索赔是否合理?为什么?

题干: 淮江湖行洪区退水闸为大(1)型工程,批复概算约3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁、戊分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:投标人资格应与工程规模相称,建议招标文件规定投标报价超过注册资本金5倍的为废标。
丙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丁:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
戊:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。
招标文件完善后进行看发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标、该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价12.88元/立方米,相应的单价分析见下表。
14.分包单位项目管理机构设置,哪些人员必须是分包单位本单位人员?本单位人员必须满足的条件有哪些?

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15 m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12 m,其平面布置示意图如下图所示。
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20 d,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
15.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些方面?

题干: 某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示。合同约定:
工期提前奖金标准为20 000元/d,逾期完工违约金标准为20 000元/d。
施工中发生如下事件:
事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34 d。
事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间为26 d。
事件3:在C工作中,施工单位采取赶工措施,进度曲线如图所示。
事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
16.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。

题干: 某水闸工程施工招标投标及合同管理过程中,发生如下事件:

事件1:该工程可行性研究报告批准后立即进行施工招标。

事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。

事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。

事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。

事件5:合同部分条款如下:

(1)计划施工工期3个月,自合同签订次月起起算。合同工程量及单价如下表。

[ejjz/fxtj/slsd/4/image/img-04-210-01.jpg]

(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。

(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。
17.根据水利水电工程招标投标有关规定,事件1、事件2、事件3的处理方式或要求是否合理,逐一说明理由。

18.      (一)      某水电站工程项目,根据《水利工程建设项目管理规定》和有关规定,项目业主严格按照水利工程建设程序进行。在项目建议书编制时委托了一家具有承担该工程项目相应资格的设计单位承担。在可行性研究报告批准后,由于编写过程存在疏忽,部分主要内容需作很大变动,经原编制单位重新修改后,并经建设项目法人和建设单位复审同意。     [问题](一)

题干: 某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1 000立方米,单价为22.5元/立方米(含开挖、回填),时间为10 d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
19.若实际工程量与合同工程量一致,各项工作均以最早时间开工且均匀施工,工程第一天开工后每月以30 d计,计算第2个月的工程进度款、预付款扣还、保留金扣留和实际支付款。

20.                                                                              (一)     根据《水利水电土建工程施工合同条件》(G1-2000-0208),发包人与承包人签订重力坝第Ⅱ标段混凝土浇筑工程施工合同。合同有如下约定。     (1) 合同中混凝土工程量为20万米,单价为300元/m,合同工期10个月。     (2) 工程开工前,按合同价的10%支付工程预付款,自开工后的第1个月起按当月工程进度款的20%逐月扣回,扣完为止。     (3) 保留金从开工后第1个月起按当月工程进度款的5%逐月扣留;     (4) 当实际完成工程量超过合同工程量的15%时,对超过部分进行调价,调价系数为0.9。施工期各月计划工程量和实际完成工程量如表8-1所示(单位:万米)。     表8-1 施工期各月计划工程量和实际完成工程量表 时间(月) 1 2 3 4 5 6 7 8 9 10 计划工程量 1.5 1.5 2.0 2.0 2.0 3.0 3.0 2.0 2.0 1.0 实际完成工程量 1.5 1.5 2.5 2.5 3.0 3.5 3.5 3.0 2.0 1.0      [问题]时间(月)12345678910计划工程量1.51.52.02.02.03.03.02.02.01.0实际完成工程量1.51.52.52.53.03.53.53.02.01.0

题干:


   某省属重点水利工程项目计划于2004年12月28日开工,由于坝肩施工标段工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2004年9月8日向通过资格预审的ABCDE五家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。



   在投标截止时间之前,ABDE四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。



   评标委员会成员共由7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。评标委员会于10月28日提出了评标报告。BA企业分别综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
21.    C企业和E企业投标文件是否有效?分别说明理由。

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
22.施工单位签署协议后编制的图纸和文件包括哪些内容(列举四项)?

题干: 清河泵站设计装机流量150 立方米/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:
事件1:I-I段挡土墙(示意图如下图所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为,监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1 km增加到1.5 km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。
注:1图中除高程以m计外,其余均以mm计;2.图中水流方向为垂直于纸面,且开挖断面不变;3.I-I段挡土墙长50m。
23.I-I段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算?为什么?计算I-I段挡土墙土方开挖工程结算工程量。

题干: 某混凝土重力坝工程包括左岸非溢流坝段、溢流坝段、右岸非溢流坝段、右岸坝肩混凝土刺墙段。最大坝高43m,坝顶全长322m,共17个坝段。该工程采用明渠导流施工。坝址以上流域面积610.5平方千米,属于亚热带暖湿气候区,雨量充沛,湿润温和。平均气温比较高,需要采取温控措施。其施工组织设计主要内容包括:

(1)大坝混凝土施工方案的选择。

(2)坝体的分缝分块。根据混凝土坝型、地质情况、结构布置、施工方法、浇筑能力、温控水平等因素进行综合考虑。

(3)坝体混凝土浇筑强度的确定。应满足该坝体在施工期的历年度汛高程与工程面貌。在安排坝体混凝土浇筑工程进度时,应估算施工有效工作日,分析气象因素造成的停工或影响天数,扣除法定节假日,然后再根据阶段混凝土浇筑方量拟定混凝土的月浇筑强度和日平均浇筑强度。

(4)混凝土拌合系统的位置与容量选择。

(5)混凝土运输方式与运输机械选择。

(6)运输线路与起重机轨道布置。门、塔机栈桥高程必须在导流规划确定的洪水位以上,宜稍高于坝体重心,并与供料线布置高程相协调,栈桥一般平行于坝轴线布置,栈桥桥墩应部分埋入坝内。

(7)混凝土温控要求及主要温控措施。
24.大坝水工混凝土浇筑的水平运输包括哪两类?垂直运输设备主要有哪些?

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
25.建设单位指定水泥的规格、型号是否合理?为什么?

26.      (三)      某水闸工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图7-1所示(时间单位:月),各项工作均匀速施工。     (三)

题干: 某水闸建设工程项目,建设单位经公开招标后与施工单位签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板进行检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
27.施工单位采购的水泥进场,未经监理机构许可就投入使用,此做法正确吗?为什么?
