2025年04月08日二级建造师水利工程建造师案例题18

题数: 答题时间:120分钟
专业:水利工程

一、建造师案例题

题干: 某河道疏浚工程批复投资1 500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:
(1)投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
(2)施工组织设计采用80 立方米/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
(3)拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:
①5 km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:
河道疏浚工程量按示意图(图)所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。
1.排水渠清理分包中,分包人须提供的项目负责人等有关人员属于本单位人员的证明材料有哪些?

题干:


    某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。



   项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。



项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。



   开标后发生的事件如下:



事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。



事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。



事件3:C投标人投标保函有效期为70天。



事件4:D投标人投标文件的投标函盖有企业及其洼定代表人的印章,但没有加盖项目负责人的印章。



事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。



事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。



事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。
2.    G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

题干: 某水电站工程,经批准的施工进度计划网络图如下图所示:
施工中发生了以下事件:
事件1:A工作因设计变更停工10 d;
事件2:B工作因施工质量问题返工,延长工期7 d;
事件3:E工作因建设单位供料延期,推迟3d施工;
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表:
3.计算截止到第110天的合计BCWP值。

4.      (二)      某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。     工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为80个单位工程,基中合格30个,优良50个,主要单位工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌和物质量达到优良,故本分部工程优良。”     [问题](二)

题干: 某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如下图所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。
施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1 000立方米,单价为22.5元/立方米(含开挖、回填),时间为10 d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
5.计算工程预付款额及新增“上游护底换土”后合同总价(单位为元,保留2位小数,下同)。

题干: 某小型水电站工程,主体工程采用现浇钢筋混凝土结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件:
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见下表(时间单位:月)。
6.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

题干: 某堤防工程项目,施工总承包单位编制了施工组织设计和施工进度计划,经监理单位批准后执行。
7.在工程投标和施工阶段,施工单位编制的施工组织设计应当包括哪些内容?

题干: 某水利水电施工单位中标承揽了一座混凝土重力坝的主体工程施工,施工单位在签署协议书后按照合同要求在规定的时间内编制完成了相关图纸和文件。
8.假设你是该项目的项目经理,你认为在混凝土验仓前需做好哪些浇筑前的准备作业?

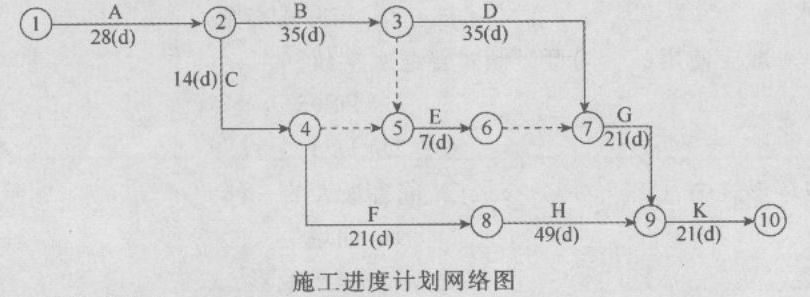

9.    某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业,并编制了双代号网络进度计划图。 根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。

题干: 某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌
浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况
编制了施工总进度计划,形成的时标网络图如图所示(单位:d)。
施工中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77 d。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17 d。
事件4:D工作的进度情况见表。
注:本表中的时间按网络图要求标,如20d是指D工作开始后的第20天末。
10.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。

题干: 某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30 d计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10 000元/d,逾期完工违约金为10 000元/d。
施工中发生如下事件:
事件1:为满足工期要求,采取分段流水作业,其逻辑关系见下表。
项目部技术人员编制的初始网络计划如下图所示:
项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400 立方米、600 立方米、20 000 立方米、125 立方米(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33 d,K工作的结算工程量为292 立方米。
除发生上述事件外,施工中其他工作均按计划进行。
11.指出事件1中初始网络计划逻辑关系的错误之处。

题干: 某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。

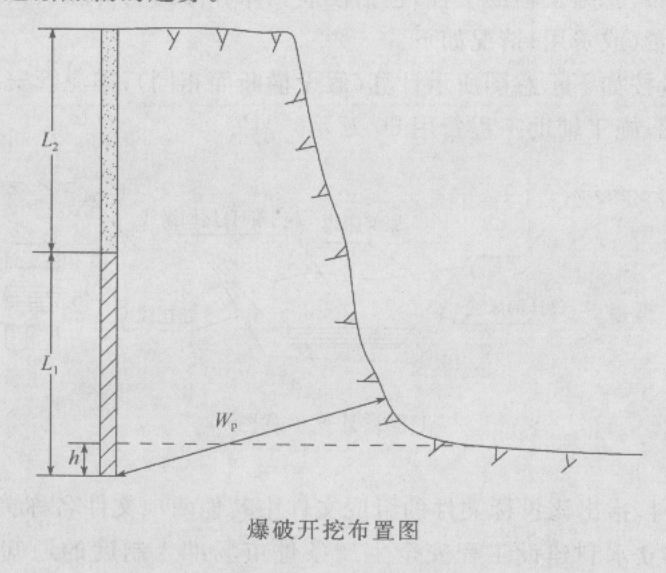

(2)岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10 m处。作业中发生安全事故,造成1人死亡、2人重伤。
事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。
12.判断事件2的基坑险情类型,指出其抢护原则。

题干: 某水电站工程建设项目,基础处理采用混凝土灌注桩,主体工程为河床式电站。建设单位通过公开招标选择某监理单位承担施工监理任务。因该工程涉及基础处理、电站土建施工和机电安装工程,建设单位对工程发包提出了两种方案:一种是采用总承包模式,即由电站土建单位总承包,基础处理和机电安装列入总承包范围再进行分包。另一种是采用平行发包模式,即对基础处理、电站土建施工、机电安装工程进行发包。机电安装工程中的发电机组由建设单位选定的供应单位负责运抵施工现场。
13.如果采用施工总承包模式,电站土建施工单位是否需要对基础处理和机电安装施工单位的施工质量进行检查验收?为什么?

题干: 某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。
14.根据水利部1999年3月4日颁布的《水利工程质量事故处理暂行规定》(水利部令第9号),进行质量事故处理的基本要求是什么?

15.某业主投资一建设工程项目,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若由于业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行: 在计划执行过程中,出现了如下事件: 事件1:因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。 事件2:因机械故障检修使E工作延误1天,G工作延误1天。 事件3:因业主变更设计,使F工作延误2天。 事件4:因电网停电,使F工作延误0.5天,I工作延误0.5天。以上事件对同一工作延误时间不在同一时间段内。 为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下: (1)工期:E停工3天,F停工2.5天,G停工2天,H停工2天,I停工0.5天,要求总计顺延工期10天。 (2)费用: ①机械设备台班费 E工作吊车:(2+1)台班×1200元/台班=3600元 F工作搅拌机:(2+0.5)台班×300元/台班=750元 G工作小机械:(1+1)台班×300元/台班=600元 H工作搅拌机:2台班×300元/台班=600元 合计要求补偿机械台班费损失5550元(经监理工程师审核,上述机械台班费单价合理)。 ②人工费 E工作:3天×15人×40元/工日=1800元 F工作:2.5天×18人×40元/工日=1800元 G工作:2天×8人×40元/工日=640元 H工作:2天×18人×40元/工日=1440元 I工作:0.5天×10人×40元/工日=200元 合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。 机械台班费索赔是否合理?为什么?

题干:

背景资料:

某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为粘土心强土石坝,最大坝高为35m,坝顶构造如下图所示。

施工过程中发生如下事件:

事件1:为加强工程质量管理,落实质量责任,依据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号),项目法人要求各参见单位落实从业单位质量主体责任制等“四个责任制”。

事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。

事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。


16.根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),水利工程建设质量与安全事故共分为几级?说明事件3的事故等级;指出安全帽出厂的证明材料包括哪些?

题干: 某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水流方向长15 m,垂直水流方向共分成10块;铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡土高度为12 m,其平面布置示意图如下图所示。
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20 d,费用15万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
17.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

题干: 某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2 km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
18.分析高喷截渗墙未能有效搭接的主要原因。
