题干: 某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。
开标后发现:
(1) A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。
(2) B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3) C投标人提交的银行投标保函有效期为70天。
(4) D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。
(5) E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
(6) F投标人投标报价最高,故F投标人在开标后第二天撤回了其投标文件。
经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%。
1.该项目施工合同应该如何签订?合同价格应是多少?

题干: 某工程,建设单位通过公开招标与甲施工单位签订施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位,施工过程中发生了下列事件。
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为了不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复检结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型塔式起重机,委托一家有相应资质的安装单位进行塔式起重机安装。安装完成后,由甲、乙施工单位对该塔式起重机共同进行验收,验收合格后投入使用,并到有关部门办理登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了工程暂停令,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停止整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
2.指出事件3中塔式起重机验收中的不妥之处。

题干: 某工程计划进度与实际进度见表5-12。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相等。
3.试在图5-18中绘制该工程三种投资曲线:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。

题干: 某监理单位承担了一项大型石油化工工程项目施工阶段的监理任务,合同签订后,监理单位任命了总监理工程师,总监上任后计划重点抓好三件事:
(1)抓监理组织机构建设,并绘制了监理组织机构设立与运行程序框图。
(2)落实各类人员工作职责:
1)确定项目监理机构人员的分工和岗位职责;
2)主持编写项目监理规划、审批项目监理实施细则,并负责组织项目监理机构的日常工作;
3)审查分包单位的资质,并提出审核意见 ;
4)审查承包单位提交涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;
5)主持监理工作会议,签发项目监理机构的文件和指令;
6)检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;
7)负责本专业分项工程验收及隐蔽工程验收;
8)按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;
9)主持或参与工程质量事故的调查;
10)核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;
11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;
12)负责本专业的工程计量工作,审核工程计量的数据和原始凭证;
13)做好监理日记和有关的监理记录。
(3)抓监理规划编制工作。
4.监理规划的编制应符合什么要求?应编制什么内容?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图4-1所示(单位:天)。
施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3: (1)由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);(2)由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);(3)由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
5.逐项回答事件2中施工单位的要求是否合理,说明理由。

题干: 某实行监理的工程,实施过程中发生下列事件:
事件1:建设单位通过招标确定了监理单位,并且在2011年11月30日向中标的监理单位发出监理中标通知书,该工程的监理中标价为280万元;建设单位与监理单位协商后,于2012年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起开始,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2012年2月10日,施工总工期为24个月。
事件2:施工过程中,由于吊装作业危险性较大,施工项目部编了专项施工方案,并送现场监理员签收。吊装作业前,吊车司机使用风速仪检测到风力过大,拒绝进行吊装作业。
施工项目经理便安排另一名吊车司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:施工单位内部的事情,不用管理。
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业吊车发生故障。为了不影响进度,施工项目经理调来另一台吊车,该吊车比施工方案确定的吊车吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。
监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。
6.事件4中,监理单位要求建设单位增加监理费是否合理?说明理由。

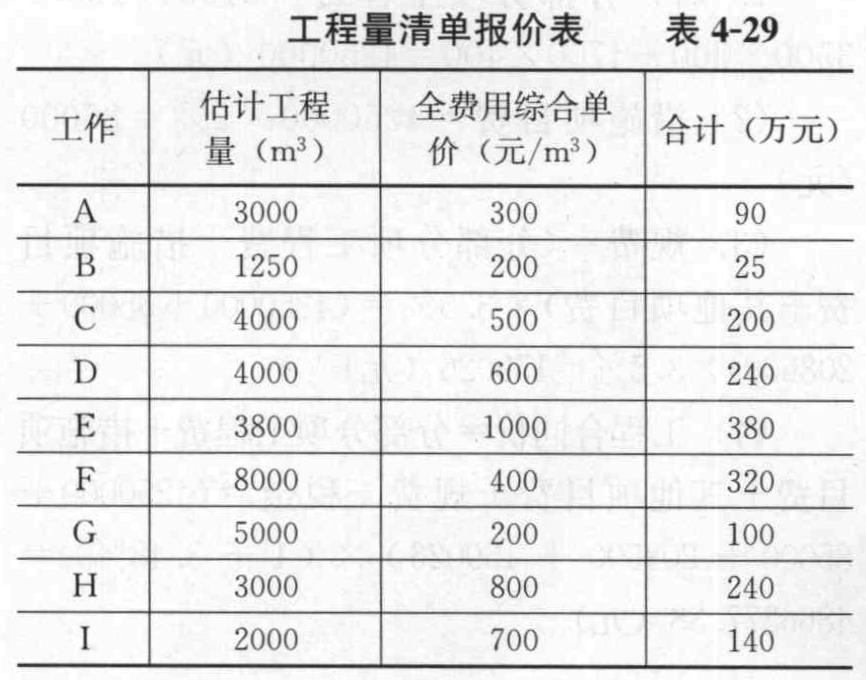

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(表4-29)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以人材机费为计算基础的全费用综合单价计价,管理费和规费率为10%,利润率5%,计税系数3. 41%。

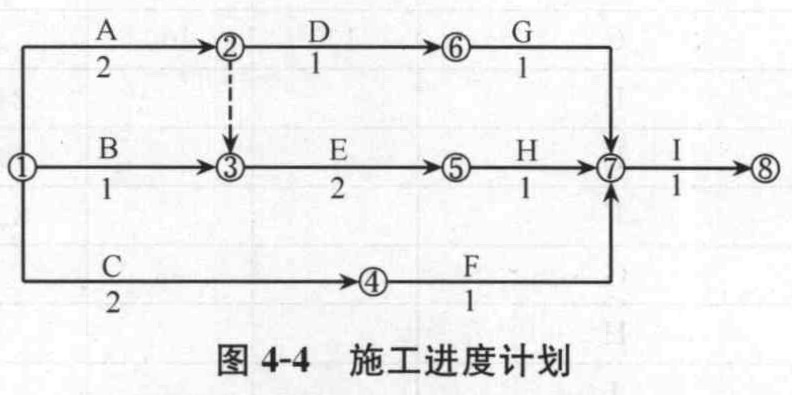

经项目监理机构批准的施工进度计划,如图4-4所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的人材机费为400元/立方米,工程量为3000立方米。

7.该工程预付款是多少?第1~4个月每月结算款各为多少?

题干: 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件。
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作工程量由原来的3600立方米减少到2400立方米。
事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟订一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表6-1。
事件3:调试工作结果见表6-2。
8.对表6-2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

题干: 某工程,建设单位与施工总包单位按《建设工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件。
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将装饰工程分包给甲装饰分包单位。在装饰工程施工中,项目监理机构发现工程部分区域的装饰工程由乙装饰分包单位施工。经查实,施工总包单位为按时完工,擅自将部分装饰工程分包给乙装饰分包单位。
事件3:室内空调管道安装工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6h通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了工程暂停令。
事件4:工程保修期内,建设单位为使用方便,直接委托甲装饰分包单位对地下室进行了重新装修,在没有设计图纸的情况下,应建设单位要求,甲装饰分包单位在地下室承重结构墙上开设了两个1800mm×2000mm的门洞,造成一层楼面有多处裂缝,且地下室有严重渗水。
9.事件1中,建设单位的做法是否妥当?项目监理机构是否应批准施工总包单位的索赔申请?分别说明理由。

题干: 某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位投标文件拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2: E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
10.事件4中的质量事故,E单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位。工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求,可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
11.指出事件4中建设单位做法的不妥之处,写出正确做法。

题干: 某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。
开标后发现:
(1) A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。
(2) B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3) C投标人提交的银行投标保函有效期为70天。
(4) D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。
(5) E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
(6) F投标人投标报价最高,故F投标人在开标后第二天撤回了其投标文件。
经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%。
12.F投标人的投标文件是否有效?对其撤回投标文件的行为应如何处理?

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付。”经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10d。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10d工期的申请。

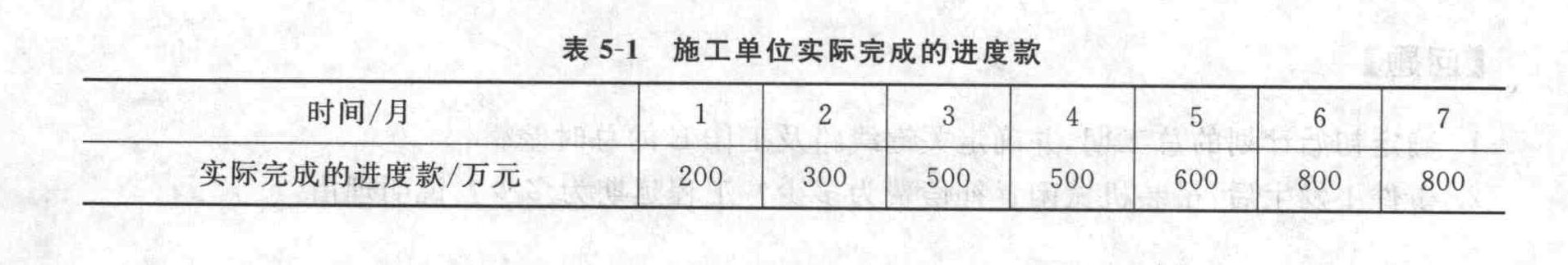

该工程前7个月施工单位实际完成的进度款见表5-1。
13.项目监理机构在前3个月可签认的工程进度款分别是多少(考虑扣保留金)?
