2025年04月15日监理工程师案例分析案例分析题17

题数: 答题时间:120分钟
专业:案例分析

一、案例分析题

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式。工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均按匀速进展,每月计划完成的投资(部分)见表6-1。
施工过程中发生如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作的开始时间推迟了1个月,导致施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6-7月D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该工程进行了剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。
1-7月投资情况见表6-2。
1.针对施工过程中发生的事件,项目监理机构批准的工程延期为多少个月?该工程实际工期为多少个月?

题干: 某实施监理的工程,工程实施过程中发生以下事件。
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成了损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
3.事件4中的合同当事人签订的合同是否有效?

题干: 政府投资的某工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因是施工工艺落后造成的;C投标单位将招标文件中规定的工期380d作为投标工期,但在投标文件中明确表示如果中标,合同工期按定额工期400d签订;D投标单位投标文件中的总价金额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前三名中标候选人。在中标通知书发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。按原投标价签订施工合同后,建设单位以中标单位重新报价为由要求签订协议书,作为实际履行合同的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可证,确定工程水准点、坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一份设计修改建议书,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了施工测量放线报验表,并附有测量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予以签认。
4.指出事件4中设计单位和总监理工程师做法的不妥之处,写出正确做法。

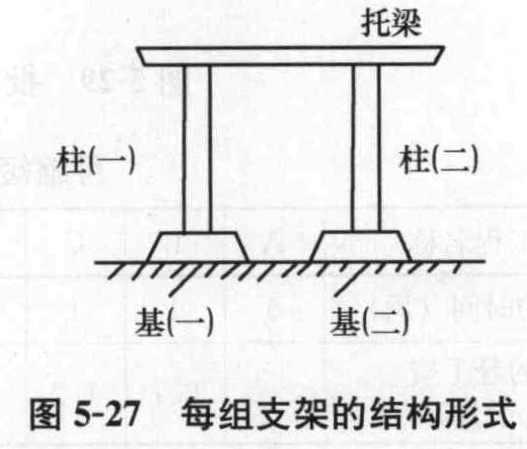

题干: 某施工单位通过投标获得高架输水管道工程共20组钢筋混凝土支架的施工合同。每组支架的结构形式及工程量相同,均由基础、柱和托梁三部分组成,如图5-27所示。合同工期为190天。
开工前施工单位向监理工程师提交了施工方案及网络进度计划。
(1)施工方案。
施工流向:从第1组支架依次流向第20组。劳动组织:基础、柱、托梁分别组织混合工种专业队。
技术间歇:柱混凝土浇筑后需养护20天方能进行托梁施工。
物资供应:脚手架、模具及商品混凝土按进度要求调度配合。
(2)网络进度计划如图5-28所示(时间单位:天)。
5.该计划的总工期为多少天?监理工程师可否批准该网络计划?为什么?

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付。”经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10d。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10d工期的申请。
该工程前7个月施工单位实际完成的进度款见表5-1。
6.如果第5个月无其他异常情况发生,计算该月项目监理机构可签认的工程进度款。

题干: 某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。
施工过程中发生以下事件。
事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。
事件2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计图纸浇筑完成的150立方米混凝土需要拆除,发生拆除费用5.3万元。
7.计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元(计算结果保留两位小数)?

题干: 某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。[9787112191468-image/9787112191468-006-003.jpg]
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作的工程量由原来的3600立方米减少到2400立方米。
事件2: A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6-1。
事件3:调试工作结果见表6-2。
8.对表6-2中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。

题干: 某实施监理的工程,该工程是列入城建档案管理部门接受范围的工程。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的“工程开工报审表”时,要求承包单位在“工程开工报审表”中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,将下列监理文件做短期保存:(1)监理大纲;(2)监理实施细则;(3)监理总控制计划等;(4)预付款报审与支付。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
9.指出事件4中的不妥之处,写出正确做法。

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
10.在什么情况下导致合同无效?

题干: 某建安工程施工合同,合同总价600万元,其中有78万元的主材由业主直接供应,合同工期7个月。
(1)合同规定:1)业主应向承包人支付合同价25%的预付工程款;2)预付工程款应从未施工工程尚需的主要材料及构配件价值相当于预付工程款时起扣,每月以抵充工程款的方式陆续扣回,主材费比重按62. 5%考虑;3)业主每月从给承包人的工程进度款金额中按2. 5%的比例扣留工程保留金,通过竣工验收后结算给承包人;4)由业主直接供应的主材款应在发生当月的工程款中扣回其费用;5)每月付款证书签发的最低限额为50万元等。
(2)第1个月主要是完成土方工程的施工,由于施工条件复杂,土方工程量发生了较大的变化(招标文件中规定的工程量为2800立方米,承包人填报的综合单价为80元/立方米)单价应作出调整:实际工程量超过或少于估计工程量15%以上时,单价乘以系数0.9或1.05。

(3)经工程师签证确认:1)承包人在第1个月完成的土方工程量为3300立方米; 2)其他各月实际完成的建安工作量及业主直接提供的主材价值如表4-23所示。
11.竣工结算时,工程师应签发付款证书金额是多少万元?

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位。工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求,可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
12.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位工程档案中存在的问题,项目监理机构应如何处理?

题干: 某建设工程,建设单位为湖南省BC公司,监理单位是山东省GT建筑工程监理公司,设计单位为北京市SW建筑工程设计总院,质监部门为当地质量监督站,施工总承包单位为北京市×建设工程有限公司,另有土方、防水等分包单位若干家。
总监理工程师刘某于2008年10月11日下达开工令,之后在刘某的主持下召开了第一次工地会议,会议规定建设单位、设计单位、质监部门、总包单位、分包单位应当授权代表参加。
本工程各方约定每周由监理工程师主持召开一次监理例会,会议纪要由总包单位起草,经与会各方代表会签,然后分发给各有关单位。
会议纪要的内容包括:
(1)会议地点及时间;
(2)会议中发言者的姓名及其发言的主要内容;
(3)决定事项;
(4)诸事项分别由何人何时执行。
13.本工程监理例会会议纪要的内容是否全面?还应包括哪些内容?

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表5-1,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图5-1所示。
施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月月末时,建设单位提出一项设计变更,使D工作的工程量增加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表5-2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和集料的价格所占比例分别为25%、35%和10%。
14.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。

题干: 某实行监理的工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孔灌注桩施工分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。
施工过程中发生下列事件。
事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。
事件2:在混凝土钻孔灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。
事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查验是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿的要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。
15.事件3中,乙施工单位向甲施工单位提出费用补偿的要求是否妥当?说明理由。甲施工单位要求建设单位承担相应的处理费用是否妥当?说明理由。

题干: 某工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-1所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作的工程量由原来的3600立方米减少到2400立方米。
事件2: A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表6-1。
事件3:调试工作结果见表6-2。
16.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位。工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求,可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
17.事件1中,项目监理机构对乙施工单位资质审查的程序和内容是什么?
