题干: 某毛石护坡工程计划工程量每月完成200 n13。承发包双方约定:采用清单计价形式结算,其中分部分项工程清单计价的人工单价、机械台班单价不予调整,主要材料采用调值公式法给承包商以调价补偿。承包方提供了以下各项技术测定资料,并经发包方审核确认。
(1)每10立方米砌体需基本工作时间72小时,辅助时间、准备与结束工作时间、不可避免中断时间和休息时间占工作延续时间的比例分别为5%、3%、2%和10%,人工幅度差为10%,市场人工单价为30元/工日。
(2)每10立方米砌体需M50水泥砂浆4.31立方米,基期价格98元/立方米;需毛石11.26立方米,基期价格57元/立方米;需水0.761立方米,基期价格为0.5元/立方米。

(3)200L砂浆搅拌机一次循环工作所需时间:装料60s,搅拌120s,卸料40s,不可避免中断20s。机械利用系数0.75,机械幅度差15%,台班单价为58元/台班。工程5月份开工,7月份竣工。

下表为承包方提洪的各月完成工程量,主要材料的价格指数。水泥、黄砂、毛石及固定要素所占的比例分别为20%、5%、45%及30%。

(4)工程费用计算时分部分项工程管理费费率为8%,利润率为10%。措施项目费用为当月分部分项工程清单计价费用的12%。其他项目费用招标人部分8万元,投标人部分为12万元,在7月份结算时支付。规费费率为6%,税率为3.41%。

(5)材料预付款以全部计划工程量完成时(每立方米,1500元)工程款的10%计算在开工前1个月预支,在6、7两个月按材料预付款均分数额扣还。保修金按每月实际工程款的5%扣除。

施工过程发生如下事件:

(1)5月份甲方提供的设计图纸有误,调整施工作业方案,乙方支付措施费用10万元;
(2)6月份乙方施工防雨措施不完备,致使护坡工程出现质量缺陷返工费用3万元;
(3)7月份甲方提出提前工期5天,乙方采取赶工措施,发生费用10万元。
1.根据技术测定资料计算每10立方米毛石护坡人工消耗量、机械台班消耗量。

2.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为C10,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 砖基础每立方米用工1.22工日,日工资单价为32元/工日,材料费合计146.30元,机械费为2.60元;计算承包商砖基础的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

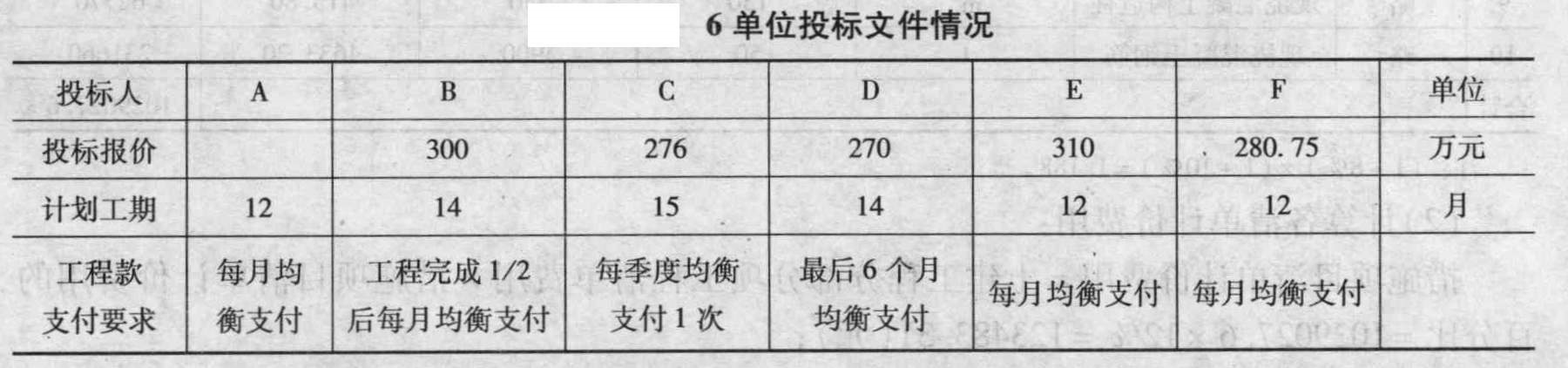

题干: 某土建工程项目立项批准后,公开招标,6家单位通过资格预审,并按规定时间报送了投标文件。招标方按规定组成了评标委员会,并制定了评标办法,具体规定如下:
(1)招标标底为4000万元,以招标标底与投标报价的算术平均数的加权值为复合标底,以复合标底为评定投标报价得分依据,规定:复合标底值=招标标底值×0.6+投标单位报价算术平均数×0.4。
(2)以复合标底值为依据,计算投标报价偏差度x%,x=(投标报价一复合标底)÷复合标底。
按照投标报价偏差度确定各单位投标报价得分,如表所示。

(3)投标方案中商务标部分满分为100分,其中投标报价70分,其他内容30分。投标报价得分按照报价偏差度确定得分,各单位投标报价构成合理性,计算正确性,满分30分。技术方案得分为100分,其中施工工期得分占20分(规定工期为20个月;若投标单位所报工期超过20个月为废标),若工期提前,则规定每提前1个月增加1分。其他方面得分包括:施工方案25分,施工技术装备20分,施工质量保证体系10分,技术创新10分,企业信誉业绩及项目经理能力15分(得分已由评标委员会评出,见下表)。

采取综合评分法,综合得分最高者为中标人。
综合得分=商务标得分x 60%+技术性评分×40%
(4)E单位在投标截止时间2小时之前向招标方递交投标补充文件,补充文件中提出E单位报价中的直接工程费由3200万元降至3000万元,并提出措施费为100万元,间接费费率为10%,利润率为6%,税率为3.41%,E单位以此为最终报价。其价款按建标[2003]206号文件的规定以工料单价法计价程序计价(以直接费为计算基础)。
3.E单位的最终报价为多少?

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

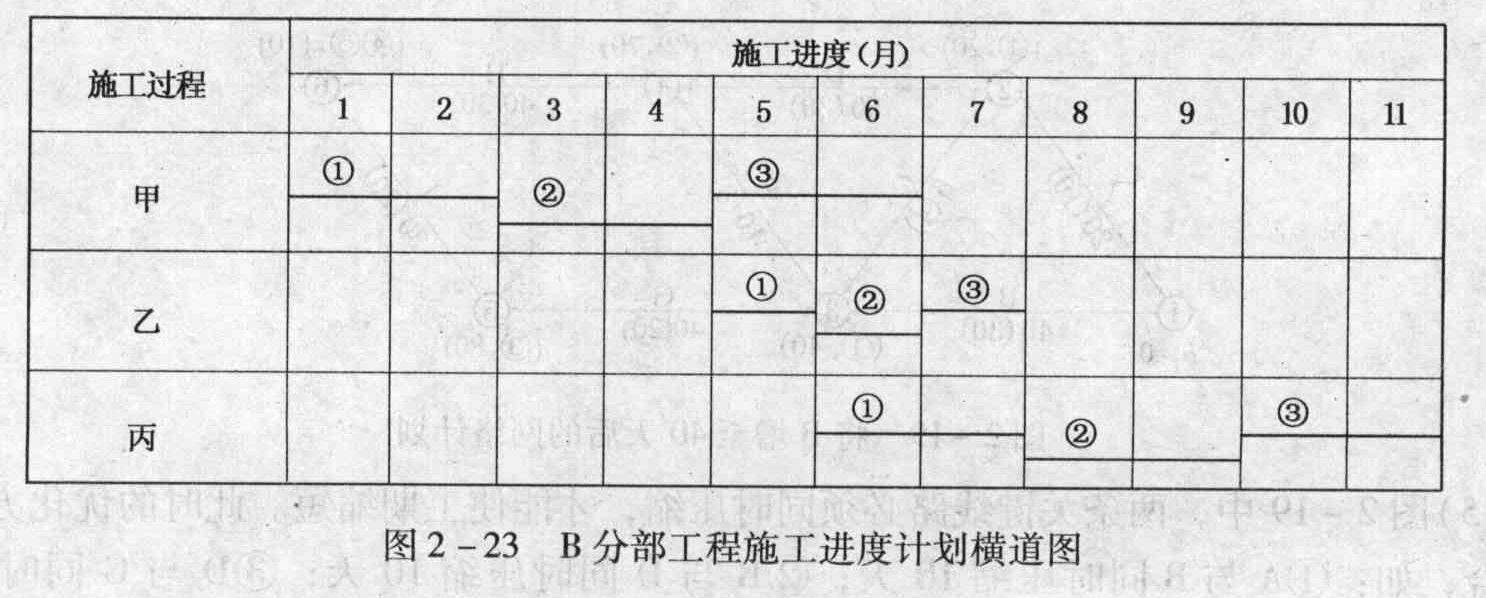

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。

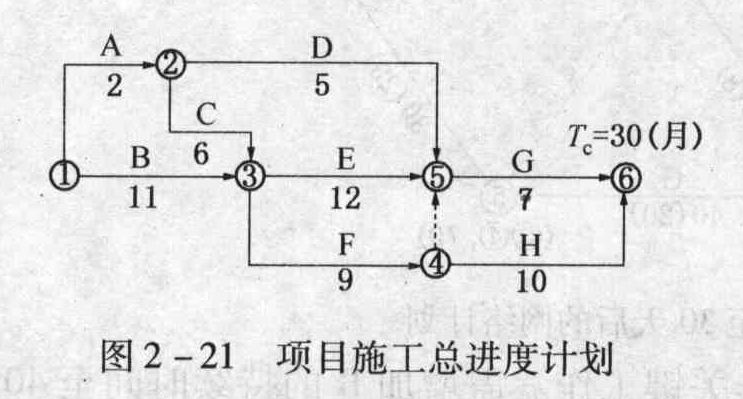

4. 找出项目施工总进度计划(图2-21)的关键线路。

题干: 某学校拟新建一实验楼,该学校按照国家有关规定履行了项目审批手续,并自筹资金1000万元,向银行借款3000万元,拟采用公开招标方式进行施工招标。因该工程较复杂,考虑到施工风险,决定采用固定价格合同。在施工招标过程中发生了以下事件:
事件一:为了让投标人了解工程场地和周围环境情况,招标人在投标预备会结束时,组织投标人进行现场勘察。
事件二:投标预备会由招标管理机构派人主持召开。
事件三:某投标单位发现招标文件中提供的工程量项目有误,在开标会上向招标人提出。
事件四:某投标单位在向招标单位提交投标文件时,未及时提交投标保证金。
事件五:招标文件中规定,所有投标人的投标保证金在评标结束后,均不予退还。
5.事件五中有关退还投标保证金的说法是否正确?如不正确,请改正。

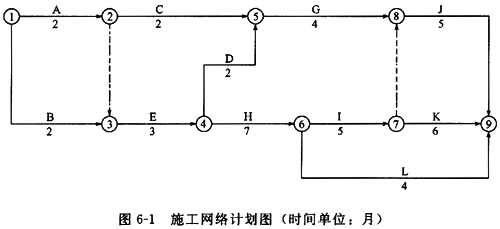

6.图为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。 该施工网络计划的计算工期是多少?为确保能按期完工,哪些工作应作为重点控制对象?为什么?

题干: 某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1,F2,F3,F4,F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。
7.计算各功能的功能指数。

8.某建设项目,土建与安装工程分别进行招标,其中安装工程招标过程中发生了如下事件: 事件一:(1)招标方于5月8日(即确定5月23日为投标截止时间)发出招标文件。文件中特别强调由于时间较急,要求各投标人于5月23日之前提交投标文件,并于5月10日停止出售招标文件,6家单位领取了投标文件。 (2)招标文件中规定,如果投标人的报价高于标底15%以上一律确定为无效标。招标方请咨询机构代为编制了标底,并考虑投标人存在着为招标方有无垫资施工的情况编制了两个标底以适应投标人情况。 (3)5月15日投标方通知各投标人,原招标工程中的土方量增加20%,项目范围进行了调整,各投标人据此对投标报价进行计算。 (4)招标文件中规定投标人可以用抵押方式进行投标担保,并规定投标保证金额为投标价格的5%,不得少于100万元,投标保证金有效期时间同于投标有效期。 (5)按照5月23日的投标截止时间,外地的一个投标人于5月21日从邮局寄出了投标文件,由于天气原因5月25日招标人收到投标文件。本地A公司于5月22日将投标文件密封加盖了本企业的公章并由准备承担此项目的项目经理本人签字,按时送到招标方。本地B公司于5月20日送达投标文件后,5月22日又递送了降低报价的补充文件。补充文件未对5月20日送达文件的有效性进行说明。本地C公司于5月19日将投标文件送达招标人后,考虑到自身竞争实力于5月22日通知招标方退出竞标。 (6)开标会议由本市常务副市长主持。开标会上对退出竞标的C公司未宣布其公司名称。本次参加投标的单位仅有5个,开标后宣布各单位报价与标底时才发现,5个单位报价均高于标底20%以上,投标人对标底的合理性当场提出异议。与此同时招标方宣布5家投标报价均不符合招标文件规定,此次招标作废,请投标人等待通知,若某投标人退出竞标,其保证金在确定中标人时退还。三天后招标方决定6月1日重新招标,7月15日经评标委员会评定本地区无中标单位,由于外地某公司报价最低,确定其为中标人。 (7)7月16日发出中标通知书,通知书中规定,中标人自收到中标书之日起30日内,按照招标人和中标人的投标文件签订书面合同。 (8)中标单位签订合同后,将中标工程项目中的2/3工程量分包给某未中标投标人E,未中标投标人E又将其转包给外地区的农民施工单位。土建工程公开招标,经资格预审5家单位参加投标,招标方确定的评标原则如下: ①采取综合评分法选择综合分值最高的单位为中标单位。评标中,技术性评分占总分的40%,投标报价占60%。技术性评分中包括施工工期、施工方案、质量保证措施、企业信誉四项内容各占总评分的10%,其中每单项评分满分为100分。 ②计划工期为40个月,每减少一个月加5分(单项),超过40个月为废标。 ③设置复合标底,其中招标方标底(6000万元)占60%,投标方有效报价的算术平均数占40%。各单位报价与复合标底的偏差度在±3%内为有效标,其中-3%对应满分100分,每上升1%扣5分。 ④企业信誉评分原则是以企业近三年工程优良率为标准,100%为满分,如有国家级获奖工程,每项加20分,如有省级优良工程每项加10分:项目班子施工经验评分原则是以近三年来承建类似工程和承建总工程百分比计算,100%为100分。该项目施工方案质量保证措施得分由评委会专家评出。该项得分=优良率×100+优质工程加分+类工程比×100。 如表所示。 事件二:环宇公司考虑竞争对手情况最后报价时将基础工程部分的直接工程费由5000万元降为4000万元,并确定措施费为直接工程费的12%,间接费为直接费的10%,利润率为直接费与间接费之和的8%,税率为3.5%。 事件三:在施工招标的同时,进行了生产设备公开招标,经技术性评审后,评委会决定从A、B两设备中选定一种。两种设备商务性评审主要考虑设备的资金时间价值。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期末净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元,期末净残值为4500万元。该项目投资财务基准收益率为15%。 (1)用年费用法比较选择设备更新最优方案。(2)如果设备B使用寿命期为9年,最后三年经营成本均为7000万元,期末净残值为2000万元,其他数据不变,用费用现值法比较选择最优方案(以最小寿命期作为共同研究期)。注:

题干: 某工业项目主体工程,业主(甲方)采用工程量清单招标方式确定了承包商,并与承包商按照《建设工程施工合同(示范文本)》签订了工程施工合同。施工合同约定:项目生产设备由业主购买;开工日期为6月1日,合同工期为120天;工期每提前(或拖后)1天,奖励(或罚款)1万元(含规费、税金)。
工程项目开工前,承包商编制了施工总进度计划,如图5-4所示(时间单位:天),并得到监理人的批准。

工程项目施工过程中,发生了如下事件:
事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6000元;基础工程量增加50立方米(综合单价:420元/立方米)。共造成厂房基础作业时间延长6天。
事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1500元/天),其他作业未受到影响。
事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7000元,作业时间均延长2天。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8000元。
配套工程建设一幢地下1层、地上5层的框架结构商场工程,乙施工企业与业主双方采用《建设工程施工合同(示范文本)》签订了合同。合同采用固定总价承包方式,合同工期为105天,并约定提前或逾期竣工的奖罚标准为每天5万元。
合同履行中出现了以下事件:
事件1:乙方施工至首层框架柱钢筋绑扎时,甲方书面通知将首层及以上各层由原设计层高4.30m变更为4.80m,当日乙方停工。25天后甲方才提供正式变更图样,工程恢复施工。复工当日乙方立即提出停窝工损失150万元和顺延工期25天的书面报告及相关索赔资料,但甲方收到后始终未予答复。
事件2:在工程装修阶段,乙方收到了经甲方确认的设计变更文件,调整了部分装修材料的品种和档次。乙方在施工完毕3个月后的结算中申报了该项设计变更增加费80万元,但遭到甲方的拒绝。
事件3:从甲方下达开工令起至竣工验收合格止,本工程历时125天。甲方以乙方逾期竣工为由从应付款中扣减了违约金100万元。乙方认为逾期竣工的责任在于甲方。
9.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。分别计算承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以元为单位,计算结果保留2位小数)

题干: 某工程项目采用清单计价形式公开招标确定华昌公司为中标人,合同双方2004年12月20日签订合同,合同条款中有以下约定:工程量清单中已确定此项目A分项工程工程量为10000ma;B工程工程量为12000立方米;单项分项工程量实际工程量超过计划工程量10%以上时,超出部分计价单价调整系数为0.9;施工工期自2005年3月1日开始施工,工期5个月;工程款结算具体约定如下:
1.工程款每月结算一次。实际工程款应按工程造价指数法调整,2004年12月由工程造价管理机构发布的工程造价指数为102点,该机构估计至2005年6月份工程造价指数不会发生变化,2005年7月指数为110点。
2.由于A、B工程为同一施工现场,同一时间施工,措施费合并计算,其中二次搬运费为10万元,脚手架费为30万元,以分部分项工料机费用为计算基数的安全文明施工费费率为5‰,措施费在开工前支付50%,其余部分在施工期各月平均支付(提前支取措施费对应的保修金从开工第1个月工程款中扣除)。
3.预付款应从未施工工程尚需的主要材料及构配件价值相当于预付款数额时起扣。预付款为支付的分项工程清单计价费用的20%,主材费用占分项工程工程款的比例为50%,预付款从累计工程款超过起扣点金额当月开始扣还,竣工前扣清。
4.其他项目清单计价费用为8万元,在施工最后一个月支付。规费计算基数为支付的清单计价费用之和,规费率为4%。税率为3.41%。
5.业主自第一个月起从工程款中按5%比例扣留质量保证金。
双方对华昌公司制定的施工计划工程量与进度达成一致意见,有关数据见表6-9。

施工过程中发生以下事件(下列费用中已含规费、税金):
事件1:3月份A项目施工中现场地质情况与由招标文件提供的资料不符,工程延误损失费用2万元。
事件2:4月份由于外部电网故障造成全场停电,影响施工费用损失1万元;A工程由于设计变更增加工程量450立方米。
事件3:5月份由于沙尘暴和罕见大风影响,现场材料(乙方供料)损失5万元;施工人员受伤治疗费用2万元;施工机械损坏修复费用1万元;施工现场清理、被破坏工程部分修复费用6万元;合计14万元。
事件4:6月份B工程施工中,由于施工工艺不当造成费用损失2万元;甲方为乙方垫付材料费10万元。
事件5:7月份,收尾施工中,根据甲方要求B工程增加辅助工程量1000立方米。
10.确定措施费数额和各月份支付数额。

题干: 某投资单位在2010年对一个生产能力为100万吨A产品的化工厂进行投资估算时,已知如下信息:有一个2006年投产的150万吨的同类化工厂的主体设备投资为150000万元,该设备2010年的综合调整系数为107.3%,该类工厂主体设备占项目静态投资的比例为35%,生产能力指数为0.7。
该项目建设前期年限为1年,建设期2年,第1年完成投资40%,第2年完成投资60%,预计建设期价差预备费费率为4%。
该项目长期贷款为200000万元,分两年均衡贷入,贷款利率为5%。
该项目产品达产期为3年,达产期各年生产负荷为60%、90%、100%,每吨产品占用流动资金0.1万元,流动资金中30%为自有资金,其余70%为贷款。
11.【问题】 计算该项目达产期各年需要新增的流动资金。

12.某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表所示。每个方案的得分为四位专家评分的算术平均数。 计算各项设计方案的加权综合得分,并按加权综合得分最高者中标的原则确定中标方案。各指标平均得分如表所示。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
13.《招标投标法》中规定的招标方式有哪几种?

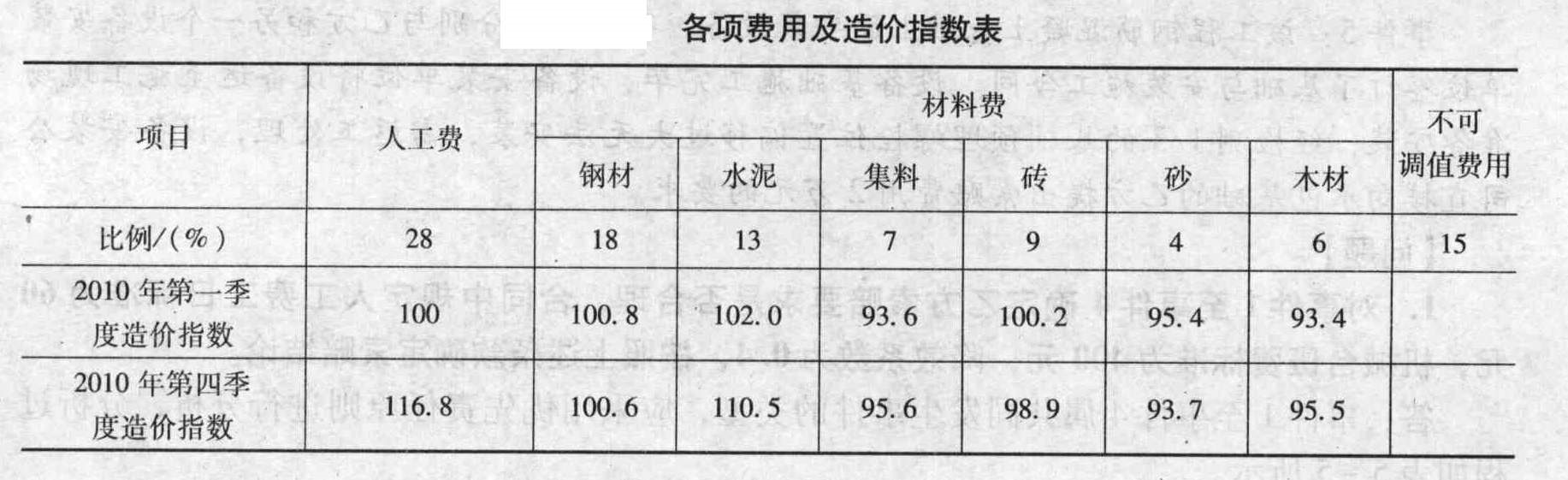

题干: 某综合楼工程项目合同价为1750万元,该工程签订的合同为可调值合同。合同报价日期为2010年3月,合同工期为12个月,每季度结算一次。工程开工日期为2010年4月1日。施工单位2010年第四季度完成产值是710万元。工程人工费、材料费构成比例以及相关季度造价指数如表所示。

在施工过程中,发生如下几项事件:
事件1:2010年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加了4天;
事件2:2010年5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加了3天;
事件3:2010年7月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加3.8万元,相应工序持续时间增加了2天;
事件4:2010年8月份,进入雨季施工,恰逢20年一遇的大雨,造成停工损失2.5万元,工期增加了4天。
以上事件中,除事件4外,其余工序均未发生在关键线路上,并对总工期无影响。针对上述事件,施工单位提出如下索赔要求:
(1)增加合同工期13天;
(2)增加费用11.8万元。
14.计算工程师2010年第4季度应确定的工程结算款额。

题干: 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、,工作为设备安装工程,K、L、J、N工作为设备调试工作。

施工过程中,发生如下事件:
事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4 200立方米增加到7 000立方米,C工作工程量由原来的3 600立方米减到2 400立方米。
15.事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表 事件3:调试工作结果见表 事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少?

题干: 某机械化施工公司承担了某工程的基坑土方施工。土方量为10000立方米,平均运土距离为8km,计划工期为10天,每天一班制施工。该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t自卸汽车各10台,主要参数如表2-18和表2-19所示。
16. 根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留两位小数)

题干: 某工程项目施工开工时,业主与承包商签订了施工合同(简称甲、乙方),并就施工进度安排取得一致意见(进度计划见图),施工过程E和G工作共用一台塔吊。施工过程中由于甲方图纸送达延误致使B工作推迟10d。
17. 在B工作延误10d.塔吊使用顺序为先E后G的条件下,甲方提出为确保工期将J工作压缩5d是否可行,若可行乙方提出下列要求:J工作压缩5d增加赶工费25000元,塔吊闲置15d每天补偿塔吊租赁费600元;由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元,乙方上述要求是否合理?

题干:

某氮气站动力安装工程如图1-6-3所示:

[up2016/abc5fe1907b-4c2d-46f9-8efb-3becdafb4e8e.jpg]

1.PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10#槽钢制作,其重量为10kg/m。
2.PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标准高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.1m。
3.4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。
4.计算电缆长度时不计算电缆敷设弛度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为1m,电缆头为户内干包式,其附加长度不计。
5.电缆桥架(200×100)的水平长度为22m。
6.表1-6-6中数据为计算该动力安装工程的相关费用:

管理费和利润分别按人工费的55%和45%计。

分部分项工程量清单的统一编码见表1-6-7。

18.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管、电缆敷设和电缆桥架工程量的计算式填入表格中的相应位置,并填写表1-6-12“分部分项工程量清单”。

题干:

经当地主管部门批准,某建设单位自行组织某项商业建设项目的施工公开招标工作。确定的招投标程序如下:

(1)成立该项目施工招标工作小组;

(2)编制投标文件;

(3)发布投标邀请书;

(4)对报名参加投标者进行资格预审,并将结果通知各申请投标者;

(5)向合格的投标者发招标文件及设计图纸、技术资料等;

(6)建立评标组织,制定评标、定标办法:

(7)公开开标会议,审查投标书;

(8)组织评标,决定中标单位:

(9)发出中标通知书;

(10)设计单位与中标单位签订承发包合同。

19.在该工程中,有一种设备须从国外进口。招标文件中规定投标者必须对其做出详细报价。某资审合格的施工单位,对该设备的报价资料作了充分调查,所得数据为:该设备重1000吨;在某国的装运港船上交货价为100万美元;海洋运费为300美元/吨;运输保险费率为‰,银行财务费率为5‰;外贸手续费率为1.5%;关税税率为20%;增值税税率为17%;设备运杂费率为2.5%。请根据上述资料计算出详细报价(以1美元:6.6元人民币计)。

20.图为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。 用横道图表示调整后的施工进度计划。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
21.该工程若采用邀请招标方式是否违反有关规定?为什么?

22.某施工企业获知两个社会项目招标信息,限于企业自身能力情况只能承包其中1项,两项工程均为承包方包工包料形式,总工期均为5年。该企业经调研分析获取如下信息: A工程承包期内每年期初等额支付费用80万元,该企业判断若投标中标则中标概率为0.6。估计中标后5年内较投标时费用上涨5%的概率为0.6;上涨10%的概率为0.4。此项目预计每年可获现金收入为180万元。 B工程分为两个阶段招标,第一期工程工期2年,工程投资支付视为期初一次性支付200万元,若投标估计中标概率为0.7。中标后两年内每年初追加投资10万元的概率为0.6;每年初追加投资80万元的概率为0.4。一期工程每年净现金流量为250万元。该企业如果每年追加投资10万元时,考虑参加二期工程竞标。二期工程每年初需投入80万元,工期3年,中标概率为0.8,每年可获得现金收入为160万元。有关人士估计,二期工程投资比二期投标时上涨3%的概率为0.6,上涨6%的概率为0.4(规定ic=10%)。 问题: 1.根据上述材料绘制决策树图。 2.若考虑资金的时间价值因素,试根据决策树分析计算结果选择方案。

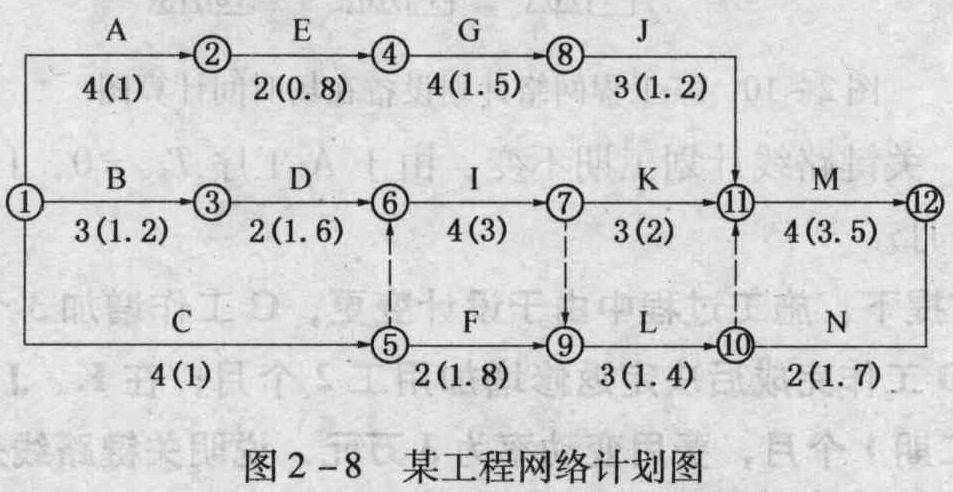

23.某工程网络双代号计划图已经业主与承包商双方认定,如图2-8所示。 图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。 施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织与以最小变动费为目标如何进行调整。相应工作的工期,调整工序作业时间时限定每个关键工序只能减少1个月。

题干: 某建设项目拟引进国外设备,现有三个方案可供选择:
A方案:引进设备A离岸价格(FOB)为220万美元(1:6.6),重量520t,国际运费标准为400美元/t,海上运输保险费率为0.25%,银行财务费率为0.6%,外贸手续费率为1.5%,关税税率为21%,增值税税率为17%。国内车辆运杂费率为2.5%,国内其他费用为398.582万元人民币。年生产费用1250万元,技术水平、质量水平一般,经济寿命12年,人员培训费用较低。
B方案:引进设备B总费用为4200万元(人民币),年生产费用为900万元,技术水平先进,质量水平高,经济寿命15年,人员培训费用高。
C方案:引进设备C总费用为2800万元(人民币),年生产费用为1200万元,技术水平较先进,质量水平较高,经济寿命10年,人员培训费用一般。在项目综合评分时,经过调研同类项目投资额为3100万元人民币,年生产费用通常水平为1200万元,基准收益率为12%。
经过专家分析与同类项目比较,确定的评分标准为:
(1)投资额等于同类项目投资时为80分、低于为90分、高于为70分;
(2)年生产费用等于同类项目的为70分、低于为90分、高于为60分;
(3)质量水平一般者为60分,较高者为70分、高者为80分;
(4)技术水平一般为70分、较高为80分、先进为90分;
(5)经济寿命≥15年得90分、否则得70分;
(6)人员培训费用:高者得60分、一般得70分、较低得80分。
各评价指标权重如表2—22所示,系数如表2-23所示。
24. 确定各方案得分,计算各方案的综合得分,做出方案选择。

题干: 某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工
期5个月。各月计划完成工程量及综合单价见表,承包合同规定:

(1)开工前发包方向承包方支付分部分项工程费的15%作为材料预付款。预付款从工
程开工后的第2个月开始分3个月均摊抵扣。
(2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
(3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。
(4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部
分的工程量的综合单价调整系数为0.95。
(5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费
率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。
25.(计算结果均保留两位小数)根据表计算第1、2月造价工程师应确认的工程进度款各为多少万元?

题干: (1)某项目拟全套引进国外设备,有关数据如下:
①设备总重量100t,离岸价格(FOB)200万美元(美元对人民币汇率按1:6.6计算);
②国外运费率为6%;
③国外运输保险费率为0.266%;
④关税税率为22%;
⑤增值税率为17%;
⑥银行财务费率为0.4%;
⑦外贸手续费率为1.5%;
⑧到货口岸至安装现场500km,运输费为0.6元/t·km,装卸费各为50元/t;
⑨现场保管费率为0.20%;
⑩附属项目投资分别按设备投资的一定比例计算,如表所示。

(2)该项目基本预备费按5%计取。
(3)该项目建设前期年限为1年,建设期2年,筹集资本金5000万元,其余为银行贷款,贷款利率为10%,投资在建设期内等比例投入,预计年平均涨价率为6%。
26.【问题】 估算建安工程投资。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图所示。
[zjgcs/gczjalfx/ggbzzj/5/image/img-05-250-01.jpg]
该工程在施工过程中出现了如下事件:
事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。
事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件5:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
27.施工单位可得到的企业管理费用补偿是多少?

题干: 某城市高新技术开发区软件园电子大楼工程吊顶工程量为18000平方米,根据软件生产工艺的要求,车间的吊顸要具有防静电、防眩光、防火、隔热、吸音等五种基本功能以及样式新颖、表面平整、易于清理三种辅助功能。工程技术人员采用价值工程选择生产车间的吊顶材料,取得了较好的经济效果。以下是他们的分析过程。
(1)情报收集
工程人员首先对吊顶材料进行广泛调查,收集各种建筑吊顶材料的技术性能资料和有关经济资料。
(2)功能分析

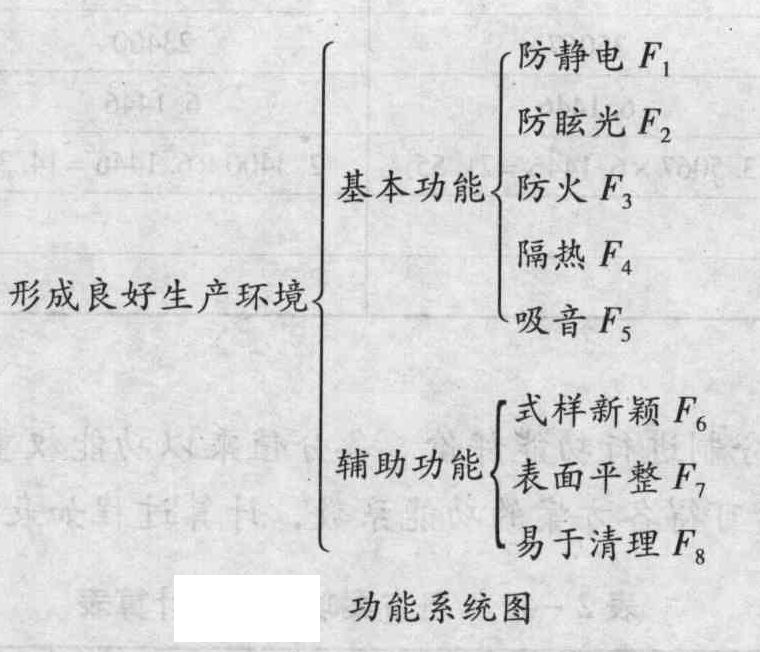

技术人员对软件生产车间吊顶的功能进行了系统分析,绘出了功能系统图,如图所示。

(3)功能评价

根据功能系统图,技术人员组织使用、设计、施工单位共同确定各种功能权重。使用单位、设计单位、施工单位评价的权重分别设定为50%、40%和10%,各单位对功能权重的打分采用10分制,各种功能权重如表所示。

(4)方案创建与评价

①计算成本系数

根据车间工艺对吊顶功能的要求,吊顶材料考虑铝合金加腈棉板、膨胀珍珠岩板和PVC板三个方案。三个方案的单方造价、工程造价、年维护费等见表。基准折现率为10%,吊顶寿命为10年。各方案成本系数计算如表所示。

②计算功能系数

对三个方案采用10分制进行功能评价。各分值乘以功能权重得功能加权分,对功能加权分的和进行指数处理后可得各方案的功能系数,计算过程如表所示。

③计算价值系数

根据各方案的功能系数和成本系数计算其价值系数,计算结果如表所示。

28. 请完成各方案成本指数计算表、各方案功能系数计算表、各方案价值系数计算表。

题干: 某地拟建年产6亿粒三七通舒胶囊的制药项目。根据可行性研究提供的主厂房工艺设备清单和询价资料,估算出该项目主厂房设备投资约4223万元,主厂房的建筑工程费占设备投资的18%,安装费占设备投资的12%,该厂房投资有关的辅助工程及附属设备投资系数如表所示。

本项目的资金来源为自有资金和贷款,贷款总额为6416万元(不含利息),贷款利率为6%(按年计息)。建设前期1年,建设期3年,第1年投入30%,第2年投入50%,第3年投入20%。预计建设期物价平均上涨率3%,基本预备费率为10%。
项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元,(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。经营成本为30877万元。年修理费218万元。年销售收入为50000万元。各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。
29.【问题】 用分项详细估算法估算拟建项目的流动资金。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
30.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么?

题干: 某施工单位承包了一外资工程,报价中间接费费率为15%,利润率为5%,税率3.41%;A、B两分项工程的综合单价分别为80元/平方米和460元/立方米。计价程序以直接费为
计算基础。
该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,
基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款
于下月5日前提交结算报告,经工程师审核后于第3个月末支付。若累计实际工程量比计
划工程量增加超过15%,支付时不计间接费、利润和税金;若累计实际工程量减少超过15%,单价调整系数为1.176。施工单位各月的计划工作量如表所示。

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表所示。
31. B分项工程的单价调整系数为多少?每月结算工程款各为多少?

题干: 某汽车制造厂选择厂址。经过对A、B、C三个城市的地理位置、气象、天文、地质地形条件和社会经济状况、交通、运输等水电气的现状和发展趋势的考查,综合专家评审,对厂址选择应考虑的内容及其重要性,各城市相应得分如表所示。

(1)原材料、钢铁、煤、木材及生活资料的供应要有充分保证。
(2)除上述大量原材料要运进工厂外,每年要向外输出大批成品汽车、废料及垃圾。因此,交通条件最好是兼有水陆运输之便。
(3)邻近要有各种辅助工业(如汽车发动机零部件的配套供应条件等)和国产化水平在很大程度上决定了经营期产品的质量和生产成本的高低,而且在建设阶段影响投资规模,并且要提供足够的电力。
(4)劳动力的文化素质、技术水平及吸引和稳定高技术人才的条件。
(5)现场地形要平坦、水源充足,但地下水位不宜太高,此类自然条件对基本建设投资周期有影响。
32.【问题】 上表中X、Y、Z代表的栏目名次是什么?

题干: 某建设单位对拟建项目进行公开招标,招标文件中附有该项目土建工程工程量清单,要求投标人根据本企业能力确定直接工程费、措施费、管理费率、利润率(规费费率为6%,税率为3.41%为统一规定要求)。招标文件中规定:
(1)其他项目费中招标人部分为预留金6万元,甲方供料预计费用为10万元;
(2)通过资格预审的投标人可以根据自己的实际状况提出项目工程款支付方式;
(3)项目计划工期为15个月,投标人实际工期比计划工期减少1个月,则在其投标报价中减少5万元(不考虑资金时间价值条件下);
(4)招标方经研究内定标底为290万元,若投标人报价低于或高于标底15%以上者为废标。有6个单位通过资格预审领取招标文件,编写投标文件并在规定时间内向招标方递交了投标文件。具体内容如表所示。

投标人A根据招标文件提供的工程量清单,确定了各分部分项工程的直接工程费单价(见下表),并在投标文件中确定措施项目清单计价费用为土建工程分部分项工程清单费用的12%,其他项目费用投标人部分为总包服务费10万元,零星工程项目费用10万元。分部分项工程清单计价的管理费率为8%,利润率为10%。
33. 若以标底的40%与投标人原始有效报价算术平均数的60%之和为基准值,按照各投标人报价与基准值的偏差大小确定中标人顺序。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。该项目在实施过程中,为了确定其预算造价,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
34.【问题】 拟建项目的总投资额为多少万元?

题干: 经当地主管部门批准,某建设单位自行组织某项商业建设项目的施工公开招标工作。确定的招投标程序如下:
(1)成立该项目施工招标工作小组;
(2)编制投标文件;
(3)发布投标邀请书;
(4)对报名参加投标者进行资格预审,并将结果通知各申请投标者;
(5)向合格的投标者发招标文件及设计图纸、技术资料等;
(6)建立评标组织,制定评标、定标办法:
(7)公开开标会议,审查投标书;
(8)组织评标,决定中标单位:
(9)发出中标通知书;
(10)设计单位与中标单位签订承发包合同。
35.请问上述招标程序有无不妥、不完善之处?若有请指正。

题干:

某商住楼层数三层,混合结构,建筑高10.3m,为砖条形基础,层面为SBS卷材防水,基础垫层为C10级混凝土,±0.000以下用M5水泥砂浆砌,±0.000以上用M5.0混合砂浆砌。地面做法包括地面垫层、铺砖等总计90mm。图纸如图所示。

36.依据《建筑工程建筑面积计算规范》(GB/T 50353-2005)的规定,计算该楼建筑面积。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图所示。
[zjgcs/gczjalfx/ggbzzj/5/image/img-05-250-01.jpg]
该工程在施工过程中出现了如下事件:
事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。
事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件5:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
37.施工单位租赁土方施工机械用于工作A、B,租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?

题干: 拟建某项目建设前期为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力。
该项目建设投资中有2000万元来自银行贷款,其余为自有资金,借款和自有资金均按项目实施计划比例投入。根据借款协议,贷款年利率为10%,按季计息。基本预备费为工程费用与其他工程费用合计的10%。建设期内价差预备费平均费率为6%。其他相关资料如表所示。

建设项目进入运营期后,全厂定员为200人,工资与福利费按照每人每年1万元估算,每年的其他费用为180万元(其中其他制造费用120万元),年外购原材料、燃料和动力费用估算为1600万元,年外购商品或服务费用900万元,年经营成本为2400万元,年修理费占年经营成本的10%,年营业费用忽略不计,年预收营业收入为1200万元。各项流动资金的最低周转天数分别为:应收账款30天,预付账款20天,现金25天,应付账款45天,存货40天,预收账款35天。
38.(计算结果保留小数点后两位) 【问题】 估算该项目的建设期贷款利息。

题干: 某城市拟建设一条高速公路,正在考虑两条备选路线,沿河路线与越山路线,两条路线的平均车速都提高了50km/h,日平均流量都是6000辆,寿命均为30年,且无残值,基准收益率为8%,其他数据如表2-62所示。
[zjgcs/gczjalfx/ggbzzj/2/image/img-02-073-08.jpg]
高速公路配套项目公路设施制造厂,对主要制造设备进行造型。备选方案为:从A、B两种新设备中选择一种。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期未净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元。期未净残值为4500万元。该项目投资财务基准收益率为15%。
39.用寿命周期成本分析CE法比较两建路方案的优劣,解题过程中应分别计算系统效率(SE)、寿命周期成本(LCC)和费用效率(CE),列出计算过程。

题干: 某学校拟新建一实验楼,该学校按照国家有关规定履行了项目审批手续,并自筹资金1000万元,向银行借款3000万元,拟采用公开招标方式进行施工招标。因该工程较复杂,考虑到施工风险,决定采用固定价格合同。在施工招标过程中发生了以下事件:
事件一:为了让投标人了解工程场地和周围环境情况,招标人在投标预备会结束时,组织投标人进行现场勘察。
事件二:投标预备会由招标管理机构派人主持召开。
事件三:某投标单位发现招标文件中提供的工程量项目有误,在开标会上向招标人提出。
事件四:某投标单位在向招标单位提交投标文件时,未及时提交投标保证金。
事件五:招标文件中规定,所有投标人的投标保证金在评标结束后,均不予退还。
40.该招标工程采用固定价格合同是否妥当?说明理由。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
41.招标人对投标单位进行资格预审应包括哪些内容?

题干: 1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:
该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。
安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办〔2005〕89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。
施工管理费、利润分别按人工费的60%、40%计。
按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。
规费按82万元计;税金按税率3.50%计。
2.其中某生产装置中部分工艺管道系统如图2-6-1所示。
管道系统各分部分项工程量清单项目的统一编码见表2-6-1。

说明:
1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计。
2.管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。
3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。
5.管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80×150mm,焊口按36个计。
6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。

42.根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管道支架制安、焊缝X光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程(计算结果均保留一位小数)。编列出该管道系统(阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入表2-6-10“分部分项工程量清单”。

题干: (1)某项目拟全套引进国外设备,有关数据如下:
①设备总重量100t,离岸价格(FOB)200万美元(美元对人民币汇率按1:6.6计算);
②国外运费率为6%;
③国外运输保险费率为0.266%;
④关税税率为22%;
⑤增值税率为17%;
⑥银行财务费率为0.4%;
⑦外贸手续费率为1.5%;
⑧到货口岸至安装现场500km,运输费为0.6元/t·km,装卸费各为50元/t;
⑨现场保管费率为0.20%;
⑩附属项目投资分别按设备投资的一定比例计算,如表所示。

(2)该项目基本预备费按5%计取。
(3)该项目建设前期年限为1年,建设期2年,筹集资本金5000万元,其余为银行贷款,贷款利率为10%,投资在建设期内等比例投入,预计年平均涨价率为6%。
43.【问题】 估算项目预备费。
