2025年04月11日二级建造师机电工程建造师案例题28

题数: 答题时间:120分钟
专业:机电工程

一、建造师案例题

题干: 某啤酒生产线设备安装工程项目,施工项目部在各工程正式施工开始前,对各项准备工作及影响质量的各因素和有关方面进行了质量控制。施工项目经理部为了确保工程项目质量符合设计意图和国家规范、标准的要求,采用PDCA循环方法对该工程进行质量控制。以下是该施工项目经理部在质量控制过程中的部分具体方法:(1)确定质量总目标并分解成分目标;(2)绘制竣工图;(3)对工程进场材料进行检验;(4)进行联动调试和试运转;(5)检查竣工资料文件;(6)编制施工组织总设计;(7)参加设计技术交底;(8)对施工工艺、方法、工序进行质量监督。
1.工程交付使用后的服务质量控制的主要内容有哪些?

2.     某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前提。附加条件包括:①增加净化空调系统工程;②将原计划总工期20个月改为18个月。     总承包公司与业主签订合同后,征得业主同意,将其中的几项分部工程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:     如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理。     消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。     电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。     问题

题干: 某机电安装工程合同在履行过程中,业主要求施工承包单位加速施工,施工承包单位在监理工程师发出加速施工指令后的第30天向监理工程师发出索赔意向通知。随后,施工承包单位又向监理工程师提示了补偿经济损失的索赔报告及有关资料。索赔报告中详细准确地计算了损失金额及时间,并证明了客观事实与损失之间的因果关系。
3.监理工程师是否会同意施工承包企业发出的索赔意向通知?为什么?

4.某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同。该工程项目的变压器采用自耦式变压器(容量为800kV·A),电机采用三相异步电动机。     该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40℃左右,且在清洗注油后即开始加电压试验。变压器安装完成后静止5h开始进行交流耐压试验。     三相异步电动机在检查过程中经电气试验发现质量可凝。

5.(三)      某化工生产设备安装工程项目,采用解体安装方法进行施工。某机电安装工程公司通过投标取得该项目的总承包施工任务。为了控制分包商的施工质量,业主分别与总承包方和分包方签订了工程施工总承包合同和分包合同。     在合同履行过程中发生以下情况:     情况1:该机电安装工程公司根据监理单位编制的设备监造大纲,派有资格的专业技术人员到设备制造现场进行监造工作。     情况2:该机电安装工程公司根据质量监督检验部门编制的经批准的施工组织总设计进行施工。     情况3:该工程分包商在施工中不慎发生一起重大事故,造成经济损失220万元,事故调查组在事故调查清楚后,撰写了事故调查报告,经事故调查组组长签字确认后报安全主管部门。     情况4:该工程项目经理部根据企业的职业健康、安全和环境体系,选派一名业务精通的专业技术人员全面负责该项目的职业健康、安全和环境管理工作。     情况5:某驱动装置安装完毕后,由于受介质的限制不能进行试运行,经项目经理批准,拟在负荷试运行阶段一并进行。     问题(三)

6.(四)      某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。     在施工过程中的部分施工工序和要点如下:     (1)坚持先交接试验后通电运行,先接电启动后模拟动作的原则进行。     (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验。     (3)在做电气交接试验时,低压电气部分主要是做继电保护试验。     (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案。     (5)所有电气试运行时必须在空载状态下进行。     (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。     问题(四)

7.                                                                                   (三)     某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B两分项工程的综合单价分别为80元/m2和460元/m3。     该工程施工合同规定:合同工期1元,预付款为合同价的10%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。     施工单位各月的计划工作量如表3-2所示:     表3-2 施工单位各月的计划工作量表 月份 1 2 3 4 5 6 7 8 9 10 11 12 工作量/万元 90 90 90 70 70 70 70 70 130 130 60 60 A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表3-3所示:表3-3 A、B分项工程每月计划工程量和实际工程量表 月份 1 2 3 4 A分项工程工程量/m2 计划 1100 1200 1300 1400 实际 1100 1200 900 800 B分项工程工程量/m3 计划 500 500 500 实际 550 600 650      [问题]月份123456789101112工作量/万元90909070707070701301306060月份1234A分项工程工程量/m2计划1100120013001400实际11001200900800B分项工程工程量/m3计划500500500实际550600650

题干: 某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要内容有静设备安装、工艺管道安装、机械设备安装等,其中静设备工程的重要设备为一台高38m重量为60t的合成塔,该塔属于压力容器,由容器制造厂整体出厂运至施工现场,机电安装公司整体安装。工程准备阶段,施工设计图纸已经到齐。该公司组织编制了施工组织总设计,并根据工程的主要对象,项目部编制了“容器与合成塔安装方案”、“合成塔吊装方案”、“工艺管道安装、焊接技术方案”、“机械设备安装、调试方案”。
为便于组织施工,安装公司在业主提供的施工现场旁的临时用地上建造了生产生活临时设施。生产设施包括现场临时办公室、仓库及材料堆放场、管道预制组装场等。生活设施包括职工宿舍、食堂、浴室等。为加快工程进度,管道预制、焊接安排每晚7点到11点的夜间加班作业。安装公司将临时设施的生活、施工废水通过排水沟直接排放到附近一条小河内,固体废弃物运至指定的垃圾处理场倾倒。
8.机电安装公司编制施工组织总设计的主要依据有哪些?

9.     某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是六条栈桥吊装,总重500多吨,分布在8~30m标高的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部起重机、全部桅杆、吊车桅杆混合或一侧用汽车起重机、另一侧利用塔楼钢架架设工具(简称起重机塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析,见表3—1。                                               技术经济分析(评价因素及各方案评分值) 序号 评价要素n 权值B(%) 方案满足程度(%) 全部起重机 全部桅杆 起重机桅杆混合 起重机搭架 A A×B A A×B A A×B A A×B 1 操作难度 30 100 0.30 40 0.12 60 0.18 90 0.27 2 吊装成本 30 50 0.15 80 0.24 80 0.24 80 0.24 3 客观条件 10 40 0.04 50 0.05 60 0.06 100 0.10 4 吊装效率 10 100 0.10 60 0.06 70 0.07 80 0.08 5 安全程度 20 90 0.18 80 0.16 90 0.18 80 0.16                           表3—1   技术经济分析(评价因素及各方案评分值)     汽车式起重机试吊时出现倾斜,经分析汽车式起重机使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。     问题序号评价要素n权值B(%)方案满足程度(%)全部起重机全部桅杆起重机桅杆混合起重机搭架AA×BAA×BAA×BAA×B1操作难度301000.30400.12600.18900.272吊装成本30500.15800.24800.24800.243客观条件10400.04500.05600.061000.104吊装效率101000.10600.06700.07800.085安全程度20900.18800.16900.18800.16

题干: A安装公司承包了某六层商业中心的空调工程,工程内容为空调工程的施工图深化设计、设备材料采购和安装施工。合同规定热泵机组采用国外品牌,工程结算采用工程量清单综合单价计价,工期3个月。合同订立后,A公司编制了空调工程的施工组织设计,热泵机组采用汽车式起重机吊装,该吊装工作分包给B安装公司。B公司依据空调工程的施工组织设计和国家规范标准编制了热泵机组的吊装方案。
工程开工后,因业主装饰设计变更,致使空调工程施工图修改,工程停工数天,影响了计划工期,同时也增加了工程量和新的项目。
10.B公司在热泵机组的吊装中主要的直接成本是什么?应采取何种措施来控制直接成本?

11.某火灾报警及联动控制系统工程,该工程的主要项目是自动灭火系统、紧急广播、事故照明、消防给水和排烟系统。     该工程火灾探测器采用感烟、感温复合型探测器。安装完毕后,对该火灾探测器进行现场测试,并由相关部门对该系统工程进行了验收。     该工程施工项目经理部根据谊工程的特辣性,对施工过程中使用的施工机具和检测器具的选用和使用做了严格的控制。

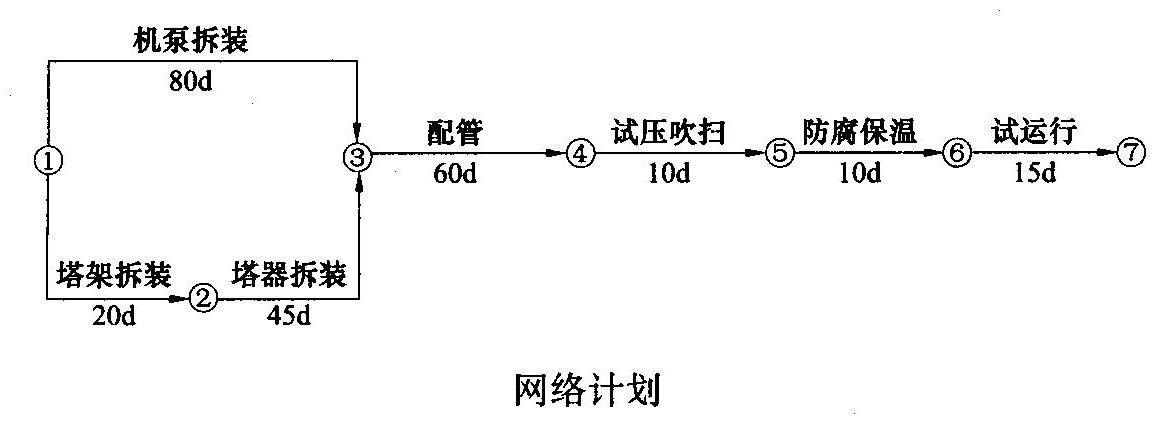

题干: A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图).

附加说明:
1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d。
2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供货方提供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
12.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

13.(一)      某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图样修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。     问题(一)

14.(一)      其施工单位承建一项南方沿海城市的大型体育馆机电安装工程。合同工期为10个月,于2009年11月1O日开工,2010年9月10日竣工。     该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在有通风设施和排水设施的地下室。     由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。     通风与空调系统的风管设计工作压力为1000Pa。项目部决定风管及部件在场外加工。     项目部制订的施工进度计划中,施工高峰期在6~8月,正值高温季节。根据地下室的环境条件和比赛大厅高空作业多的特点,需制订针对性施工技术措施,编制质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。     在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生施工质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现震动大、噪声大,电动机端部发热等异常现象。经调查发现:风机的钢垫铁有移位和松动,电动机与风机的联轴器同轴度超差。   问题(一)

15.某电气安装工程项目,业主与某电力工程公司签订了工程项目总承包合同。该工程项目的变压器采用自耦式变压器(容量为800kV·A),电机采用三相异步电动机。     该工程项目的设计单位对变压器的采购编制了采购计划,经业主批准后,由项目经理进行采购。工程监理单位负责对变压器检验的组织工作。变压器运抵施工现场后,进行了开箱验收,经验收合格后,按吊装、吊芯检查、就位、试验、干燥的程序和要求进行安装。变压器安装完毕后,进行了绝缘油的击穿电压试验和交流耐压试验。绝缘油在试验时,温度一直保持在40℃左右,且在清洗注油后即开始加电压试验。变压器安装完成后静止5h开始进行交流耐压试验。     三相异步电动机在检查过程中经电气试验发现质量可凝。

16.某电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程 (B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,如下表所示               LCD生产线安装网络计划工作的逻辑关系及工作持续时间表 工作内容 工作代号 紧前工作 持续时间/天 进场施工准备 A - 20 开工后生产线进场 B - 60 基础检测验收 C A 10 配电装置及线路安装 D A 30 LCD生产线组装固定 E BC 75 配套设备及电气控制系统安装 F BC 40 LCD生产线试车调整 G DE 30 电气控制系统测试 H DEF 25 联动调试、试运行、验收 I GH 15    A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。     LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。工作内容工作代号持续时间/天进场施工准备A-20开工后生产线进场B-60基础检测验收CA10配电装置及线路安装DA30LCD生产线组装固定EBC75配套设备及电气控制系统安装FBC40LCD生产线试车调整GDE30电气控制系统测试HDEF25联动调试、试运行、验收IGH15

题干: 某机电安装公司承建一小区泵站工程,按合同要求已全部完成,监理组织的复验已通过,并经建设单位组织验收合格。在投入使用前,主管部门提出管线布置在地面以上不利于操作,应改到地下;主要设备分散布置不好,应改为直线布置,除此以外的工艺流程、材料设备、技术要求等均不变。建设单位据此要求施工单位予以更改,并仍按原固定总价提高20%。施工单位经认真核算预计修改量会达到原工程量的50%以上,而且材料量占的比重大,因此,施工单位没有同意,要求终止合同。经多次协商,确定按修改内容,重新单独核价一次包死。由于工期紧,建设单位无法提供修改图,施工单位按照业主代表现场指导完成了修改任务。施工单位归档时,用的是原竣工图。
17.该工程修改后应如何进行质量评定?

18.     某汽车生产线设备安装工程,施工总承包方项目经理部的项目经理负责编制了工程施工组织总设计,编制过程中是以分部工程项目为对象进行编制的。编制完成后提交监理工程师。     该设备基础工程施工完成后,施工总承包方对设备基础进行了检验,其主要检验内容包括:基础质量合格证明书、外观,基础的位置及几何尺寸的测量,对设备基础进行了预压试验。     问题

19.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制订了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。
[ejjz/jdgcglysw/lnzt/2/image/img-02-026-01.jpg]

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
20.设备吊装工程中应配置哪些主要的施工作业人员?

21.某机电安装工程公司承接某综合性设施的通风空调安装工程。在施工准备阶段,该机电安装工程公司制订了施工方法和施工工艺,在制订过程中兼顾了进度控制、质量控制、成本控制三大目标,使得对各工序施工活动的质量得到有效控制。该机电安装工程公司对施工环境也制订了相应的控制措施。

题干: 某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由LED灯(55 W)和金卤灯(400 W)组成。LED灯(连支架重100 kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256路)进行场景控制。施工单位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见表1(细实线),劳动力计划见表2。方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000×450×1180mm,牵引电动机功率为1.5 kW×2,提升速度为9.6m/min,载重630 kg(载人2名)。按进度计划,共租赁4台吊篮。因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金卤灯的安装计划进行了调整,见表1(粗实线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。
22.表1 施工进度计划表2 劳动力计划吊篮施工方案中应制订哪些安全技术措施和主要的应急预案?

23.某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并进行了交底。 问题 1.该项目经理部的安全第一责任人是谁?应该负责哪些安全管理工作? 2.安全管理责任制主要是用来明确谁的责任? 3.风险控制应遵循的原则是什么? 4.安全技术交底应由谁留存? 5.安全技术交底制度的内容是什么?

题干: 某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(一7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见表1)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5 t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9 000×4 000)mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊人,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表2)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
24.表 设备一览表表 吊装进度计划起重机的站立位置的地基应如何处理?

25.某公司承担一机电改建工程,工程量主要为新建4台5000立方米原油罐及部分管线,更换2台重356t、高45m的反应器,反应器施工方法为分段吊装组焊。针对作业活动,项目部风险管理小组对风险进行了识别和评价,确定了火灾、触电、机械伤害、窒息或中毒、焊接、应急响应等为重大风险。在储罐防腐施工中,因油漆工缺员,临时从敷设电缆的外雇工中抽出两人进行油漆调和作业。其中一人违反规定,自带火种,在调和油漆时,引发一桶稀释剂着火将其本人烧伤,项目部立即启动应急预案,对他进行救护,并送往医院住院治疗。项目部和该工人订立的劳务合同规定,因本人违反操作规程或安全规定而发生事故的责任自负,因此,事发当日,项目部将该名工人除名,并让其自行支付所有医药费用。项目部认为该名工人不属于本企业正式员工,故对该事件不作为事故进行调查和处理。罐区主体工程完成后,消防系统的工程除了消防泵未安装外,其余报警装置已调试完,消防管线试压合格,业主决定投用4台原油罐,为了保证安全,购买一批干粉消防器材放在罐区作为火灾应急使用。 问题 1.指出项目部的风险评价结果有哪些不妥之处。 2.在焊接反应器时,电焊作业存在哪些风险? 3.依据《安全生产法》及其他安全法规,项目部在这次着火事故前后有哪些违规的地方? 4.在背景材料给定的条件下,可否让4台原油罐投入使用?说明理由。

26.某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。     管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。     地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。     该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。     为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。

27.     某电梯安装工程项目,由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,这对作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对从事影响工程质量的所有人员进行了控制。     施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:     (1)机房通向井道的预留孔随时开通以方便施工。     (2)井道安装好导轨后放基准线进行配管配线。     (3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m。     (4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件在施工时应拆封调整后安装。     (5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。     (6)电梯经校验和调试符合要求后,向当地特种设备安全监督部门报验要求监督检验。     问题

28.(二)      A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见图1-1)。          A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。     经修改重编网络图,A公司最后中标。     施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。     问题(二)
