题干: 某城市建设项目建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲
施工单位作为施工总承包单位,工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程
分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工
单位将乙施工单位的相关材料报项目监理机构审查,经审查,乙施工单位的资质条件符合要求
可进行桩基施工。
事件2:桩基施工过程中出现断桩事故,经调查分析,此次断桩事故是因为乙施工单位抢
进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案:断桩清除,原位重新
施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监
理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准
后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀
请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施
工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施
工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时,发现缺少乙施工单位的工程档
案,甲施工单位的解释是,按建设单位要求,乙施工单位自行办理了工程档案的验收及移交。
在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清
除后原位重新施工,不需列入这部分资料。
1.项目监理机构应如何处理事件2的断桩事故?

题干: 某实施监理的工程项目,监理工程师对施工单位报送的施工组织设计审核时发现两个问
题:一是施工单位为方便施工,将设备管道竖井的位置作了移位处理;二是工程的有关试验主
要安排在施工单位试验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程
使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位;同时指示专业监
理工程师对施工单位试验室资质等级及其试验范围等进行考核。
项目监理过程中有如下事件。
事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基本
完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办理好之
前,不宜开工。对此,建设单位代表很不满意。会后建设单位起草了会议纪要,纪要中明确边施
工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照执行。
事件2:设备安装施工,要求安装人员有安装资格证书。专业监理工程师检查时发现施工
单位安装人员与资格报审名单中的人员不完全相符,其中五名安装人员无安装资格证书,他们
已参加并完成了该工程的一项没备安装工作。
事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较大
的质量和安全隐患,立即签发了工程暂停令,并要求施工单位整改。施工单位用了2天时间整
改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延期的申请,
强调设备调试为关键工作,停工2天导致窝工,建设单位应给予工期顺延和费用补偿,理由是
虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2天是监理单位要求的。
2.在事件3中,总监理工程师的做法是否妥当?施工单位的费用索赔和工程延期要求是否应该被批准?说明理由。

题干: 某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施
工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和
甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部
分设备南建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙
施工单位。在施工过程中,发生了如下事件:
事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍
进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理
单位和乙施工单位。
事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程
的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位
隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应
延长工期。
事件3:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购
的某设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。因此,丙施
工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。
3.请画出建设单位开始设备采购之前该项目各主体之间的合同关系图。

题干: 某实施监理的工程项目,监理工程师对施工单位报送的施工组织设计进行审核时发现两个 问题:一是施工单位为方便施工,将设备管道竖井的位置作了移位处理;二是工程的有关试验 主要安排在施工单位试验室进行。总监理工程师分析后认为,管道竖井移位方案不会影响工程 使用功能和结构安全,因此,签认了该施工组织设计报审表并送达建设单位;同时指示专业监 理工程师对施工单位试验室资质等级及其试验范围等进行考核。 项目监理过程中有如下事件:
事件1:在建设单位主持召开的第一次工地会议上,建设单位介绍工程开工准备工作基 本完成,施工许可证正在办理,要求会后就组织开工。总监理工程师认为施工许可证未办 理好之前,不宜开工。对此,建设单位代表很不满意,会后建设单位起草了会议纪要,纪 要申明确边施工边办理施工许可证,并将此会议纪要送发监理单位、施工单位,要求遵照 执行。
事件2:设备安装施工要求安装人员有安装资格证书。专业监理工程师检查时发现施工单 位安装人员与资格报审名单中的人员不完全相符,其中5名安装人员无安装资格证书,他们已 参加并完成了该工程的一项设备安装工作。
事件3:设备调试时,总监理工程师发现施工单位未按技术规程要求进行调试,存在较 大的质量和安全隐患,立即签发了工程暂停令,并要求施工单位整改。施工单位用了2天 时间整改后被指令复工。对此次停工,施工单位向总监理工程师提交了费用索赔和工程延 期的申请,强调设备调试为关键工作,停工2天导致窝工,建设单位应给予工期顺延和费 用补偿,理由是虽然施工单位未按技术规程调试但并未出现质量和安全事故,停工2天是 监理单位要求的。

4.专业监理工程师对施工单位试验室除考核资质等级及其试验范围外,还应考核哪些内容?

5.菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所

示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。

施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?

题干: 某城市建设项目建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲
施工单位作为施工总承包单位,工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程
分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工
单位将乙施工单位的相关材料报项目监理机构审查,经审查,乙施工单位的资质条件符合要求
可进行桩基施工。
事件2:桩基施工过程中出现断桩事故,经调查分析,此次断桩事故是因为乙施工单位抢
进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案:断桩清除,原位重新
施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监
理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准
后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀
请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施
工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施
工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时,发现缺少乙施工单位的工程档
案,甲施工单位的解释是,按建设单位要求,乙施工单位自行办理了工程档案的验收及移交。
在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清
除后原位重新施工,不需列入这部分资料。
6.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位在工程档案管理中存在的问题,项目监理机构应如何处理?

题干: 某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与
施工单位按《建设工程施工合同(示范文本)》签订了施工合同。
基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术
方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患”总监理工程师下达了《工
程暂停令》,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发
生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行
政主管部门干预下才暂停了施工。
施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监
理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。
该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建
设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的
门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同
意无偿修复。
7.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?

题干: 某实施监理的工程,建设单位甲通过公开招标确定本工程由乙承包商为中标单位,双方签
订了工程总承包合同。由于乙承包商不具有勘察、设计能力,经甲建设单位同意,乙分别与丙
建筑设计院和丁建筑工程公司签订了工程勘察设计合同和工程施工合同。勘察设计合同约定由
丙对甲的办公楼及附属公共设施提供设计服务,并按勘察设计合同的约定交付有关的设计文件
和资料。施工合同约定由丁根据丙提供的设计图样进行施工,工程竣工时根据国家有关验收规
定及设计图样进行质量验收。合同签订后,丙按时将设计文件和有关资料交付给丁,丁根据设
计图样进行施工。工程竣工后,甲会同有关质量监督部门对工程进行验收,发现工程存在严重
质量问题,是由于设计不符合规范所致。原来丙未对现场进行仔细勘察即自行进行设计导致设
计不合理,给甲带来了重大损失。并以与甲方没有合同关系为由拒绝承担责任,乙又以自己不
是设计人为由推卸责任,甲遂以丙为被告向法院提起诉讼。
8.甲以丙为被告向法院提起诉讼是否妥当,为什么?

题干: 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。 合同工期为9个月,合同总价为840万元。项目监理机构批准的施工进度计划如图所示 (时间单位:月),各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如表 所示。施工合同中约定:预付款为合同总价的20%,当工程款支付达到合同价的50%时开始 扣预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按每月进度款的 10%扣留,扣完为止。
工程于2005年3月1日开工,施工中发生了如下事件:
事件1:建设单位接到政府安全管理部门将于6月份进行现场工程安全施工大检查的通知后,要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发 生的费用。
事件2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是 商品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位 负有推荐的责任,应分担检测的费用。
事件3:K工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单 位书面提出了工程变更的请求。

9.该施工进度计划中有几条关键线路?请指出。

题干: 某城市建设项目,建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位,工程实施中发生了下列事件。
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查,乙施工单位的资质条件符合要求可进行桩基施工。
事件2:桩基施工过程中出现断桩事故,经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新 施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现缺少乙施工单位的工程档案, 甲施工单位的解释是,按建设单位要求,乙施工单位自行办理了工程档案的验收及移交。在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是,断桩清除后 原位重新施工,不需列入这部分资料。
10.项目监理机构应如何处理事件2的断桩事故?

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包
合同,合同工期390天,合同总价5 000万元。合同中约定按建标[2003]206号文综合单价
法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费
之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(图)。

该工程在设备基础施工和设备安装过程中出现了如下事件:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持
续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万
元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增
加人工费1.5万元、其他损失费5万元。
(4)设备安装阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6
万元、机械费5万元,工作E持续时间延长30天。
(5)因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
11.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。

题干: 某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单
位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工
单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设
单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施
工过程中,发生了如下事件:
事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行
安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和
乙施工单位。
事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质
量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程
已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。
事件3:专业监理工程师对B标段进场的配电设备进行检验时,发现由建设单位采购的某
设备不合格,建设单位对该设备进行了更换,从而导致丙施工单位停工。因此,丙施工单位致
函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。
12.在事件1中,建设单位将设备交由厂商安装的做法是否正确?为什么?

题干: 某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理
任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工
单位。
在工程实施过程中,发生如下事件:
事件1:监理单位编制建安工程施工招标文件时,建设单位提出投资人资格必须满足
以下要求:
(1)获得过国家级工程质量奖项
(2)在项目所在地行政辖区内进行了工商注册登记
(3)拥有国有股份
(4)取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同
后,在施工中突遇合同中约定属于不可抗力的事件,造成经济损失(表4-1)和工地全面停
工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监
理机构提出了费用补偿和工程延期申请。

事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项
目监理机构报审。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进
行,虽然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理机构
提出变更设计和费用索赔申请。
13.写出总监理工程师对事件3的处理程序。

题干: 某实施监理的工程,建设单位分别与甲、乙施工单位签订了土建工程施工合同和设备安装
工程施工合同,与丙单位签订了设备采购合同。工程实施过程中发生下列事件:
事件1:甲施工单位按照施工合同约定的时间向项目监理机构提交了《工程开工报审表》,
总监理工程师在审批施工组织设计文件后,组织专业监理工程师到现场检查时发现:施工机具
已进场准备就位;施工测量人员正在进行测量控制桩和控制线的测设;拆迁工作正在进行,不
会影响工程进度。为此,总监理工程师签署了同意开工的意见,并报告了建设单位。
事件2:专业监理工程师巡视时发现,甲施工单位现场施工人员准备将一种新型建筑材料
用于工程。经询问,甲施工单位认为该新型建筑材料性能好、价格便宜,对工程质量有保证。
项目监理机构要求其提供该新型建筑材料的有关资料,甲施工单位仅提供了使用说明书。
事件3:项目监理机构检查甲施工单位的某分项工程质量时,发现试验检测数据异常,便
再次对甲施工单位试验室的资质等级及其试验范围、本工程试验项目及要求等内容进行了全
面考核。
事件4:为了解设备性能,有效控制设备制造质量,项目监理机构指令乙施工单位指派专
人进驻丙单位,与专业监理工程师共同对丙单位的设备制造过程进行质量控制。
事件5:工程竣工验收时,建设单位要求甲施工单位统一汇总甲、乙施工单位的工程档案
后提交项目监理机构,由项目监理机构组织工程档案验收。
14.写出项目监理机构处理事件2的程序。

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用

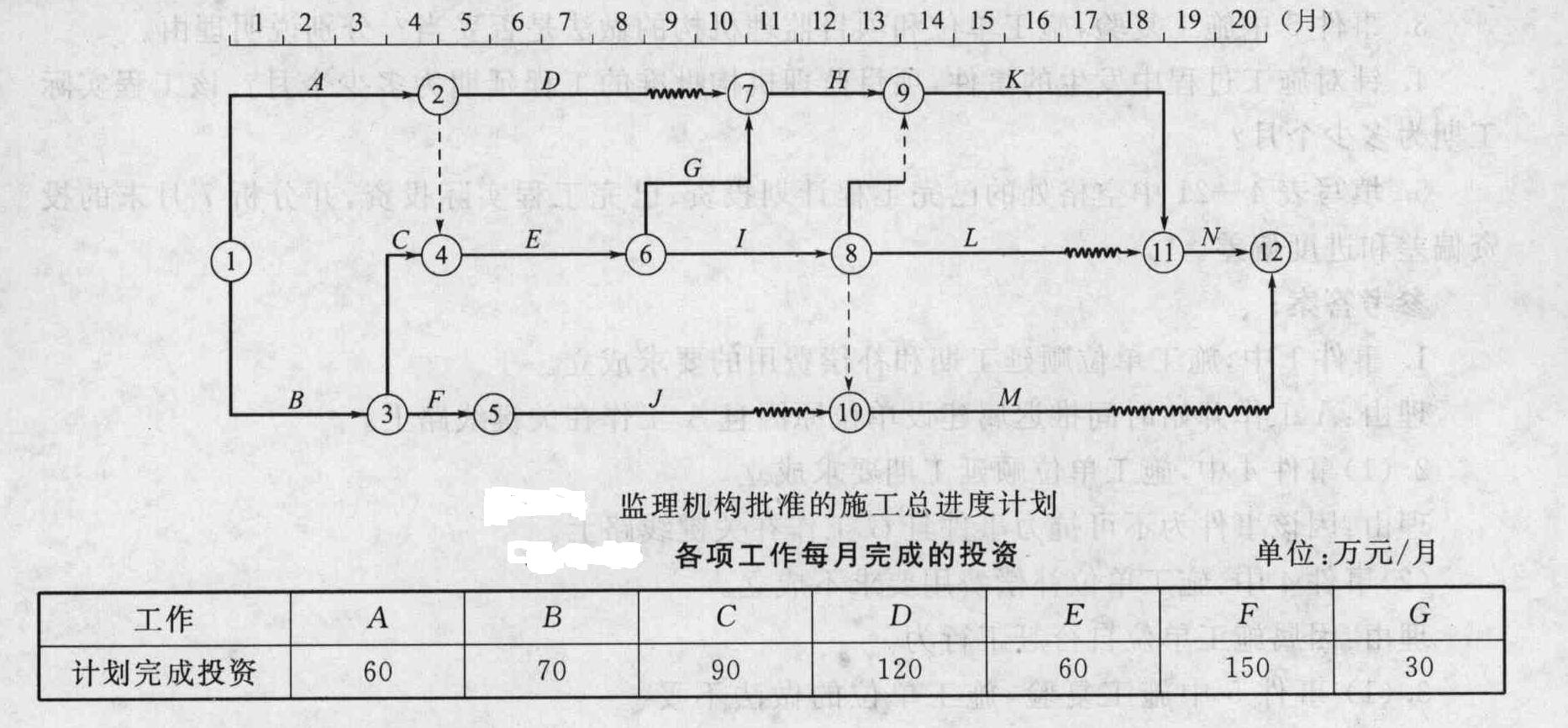

可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如图所示,各
项工作在其持续时间内均按匀速进展,每月计划完成投资如表所示。

施工过程中发生如下事件。
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1
个月,导致施工单位机械闲置和人工窝工损失。
事件2:设计单位修改图纸使C工作发生工程量变化,增加造价10万元,施工单位及时调
整施工部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7
月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完
成,由于施工机械故障,,工作7月份实际完成计划工程量的80%,J工作持续时间最终延长
1个月。
事件4:G、I工作的实施过程中遇到非常恶劣的气候,导致G工作持续时间延长0.5个
月;施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,施工单位以隐蔽
工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。
复验结果,工程质量不合格,施工单位进行了整改。
以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。

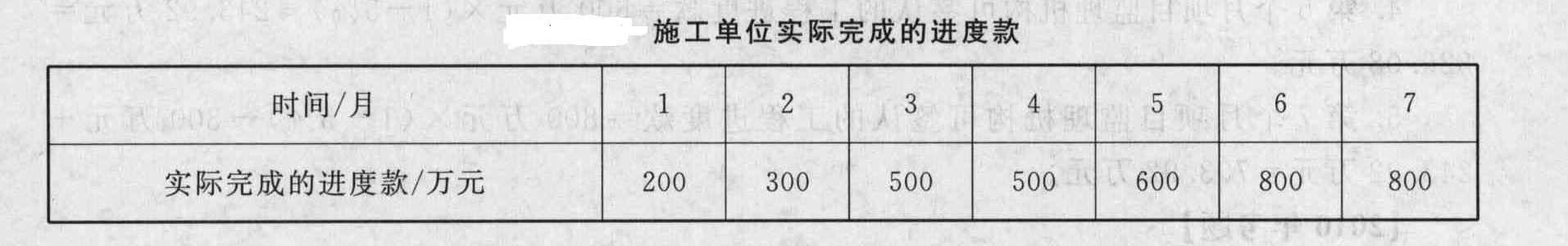

1~7月份投资情况如表所示。
15.填写表中空格处的已完工程计划投资、已完工程实际投资,并分析7月末的扫资偏差和进度偏差。

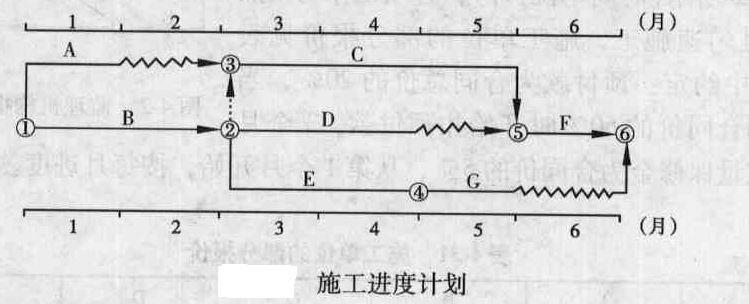

题干: 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。
合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计
算基数的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和集料的价格进行调

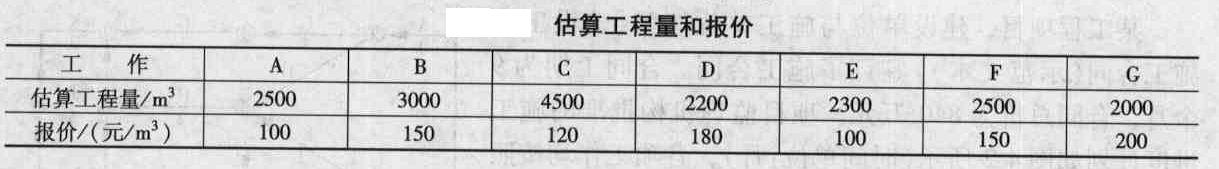

整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工
作的估算工程量和施工单位的报价见表,该工程的各项工作按最早开始时间安排,按月匀
速施工,经总监理工程师批准的施工进度计划如图所示。

施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场
费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工
单位称施工合同专用条款并未对此作出约定,因此建设单位提供的材料,施工单位没有送检的
义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增
加2000立方米。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作
执行新的全费用综合单价。经测算,新单价中直接费为160元/立方米,间接费费率为15%,利润
率为5%,计税系数为3.14%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价
格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表。施工单位
随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,
钢材、水泥和集料的价格所占比例均分别为25%、35%和10%。
16.事件1中,建设单位的做法是否正确?说明理由。

题干: 某实施监理的工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及
时采取措施并按有关程序处理了该事件。
设备安装工程开始前,施工单位依据总进度计划的要求编制了如图所示的设备安装
双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。

依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无
负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台
设备采购者和试车结果如表所示。
17.设备安装工程具备试车条件时单机无负荷试车和无负荷联动试车应分别由谁组织试车?

题干: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约
定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,
人工补偿费为50元/工日;总工期为120天;竣工时间提前奖励为3 000元/天,误期损失赔偿
费为5 000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)。

施工过程中发生了如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数
的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用
和试验用房修建费用。建设单位认为,该试验费用属建筑安装工程检验试验费,试验用房修建
费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进
行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;
由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停
一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C
工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能
按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按
正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验
方法进行检验,施工单位要求建设单位承担该项试验的费用。
该工程的实际工期为122天。
18.逐项回答事件2中施工单位的要求是否合理,说明理由。

题干: 政府投资的某工程,某监理单位承担了该工程施工招标代理和施工监理任务,该工程采用
无标底公开招标方式选定施工单位。工程实施中发生了下列事件。
事件1:工程招标时,A、B、C、D、E、F、G共七家投标单位通过资格预审,并在投标截止时
间前提交了投标文件。评标时,发现A投标单位的投标文件虽加盖了公章,但没有投标单位
法定代表人签字,只有法定代表人授权书中被授权人的签字(招标文件中对是否可由被授权人
签字没有具体规定);B投标单位的投标报价明显高于其他投标单位的投标报价,分析其原因
是施工工艺落后造成的;C投标单位将招标文件中规定的工期380天作为投标工期,但在投标
文件中明确表示如果中标,合同工期按定额工期400天签订;D投标单位投标文件中的总价金
额汇总有误。
事件2:经评标委员会评审,推荐G、F、E投标单位为前3名中标候选人。在中标通知书
发出前,建设单位要求监理单位分别找G、F、E投标单位重新报价,以价格低者为中标单位。
按原投标价签订施工合同后,建设单位以中标单位再次新报价签订协议书,作为实际履行合同
的依据。监理单位认为建设单位的要求不妥,并提出了不同意见,建设单位最终接受了监理单
位的意见,确定G投标单位为中标单位。
事件3:开工前,总监理工程师召开了第一次工地会议,并要求G单位及时办理施工许可
证,确定工程水准点,坐标控制点,按政府有关规定及时办理施工噪声和环境保护相关手续。
事件4:开工前,设计单位组织召开了设计交底会。会议结束后,总监理工程师整理了一
份《设计修改建议书》,提交给设计单位。
事件5:施工开始前,G单位向专业监理工程师报送了《施工测量放线报验表》,.并附有测
量放线控制成果及保护措施。专业监理工程师复核了控制桩的校核成果和保护措施后,即予
以签认。
19.事件2中,建设单位的要求违反了招标投标有关法规的哪些具体规定?

题干: 某工程项目划分为三个相对独立的标段(合同段),业主组织了招标并分别和三家施工单 位签订了施工承包合同,承包合同价分别为3 652万元、3 225万元和2 733万元人民币,合同 工期分别为30个月、28个月和24个月。根据第三标段施工合同约定,合同内的打桩工程由 施工单位分包给专业基础工程公司施工。工程项目施工前,业主委托了一家监理公司承担施 工监理任务。

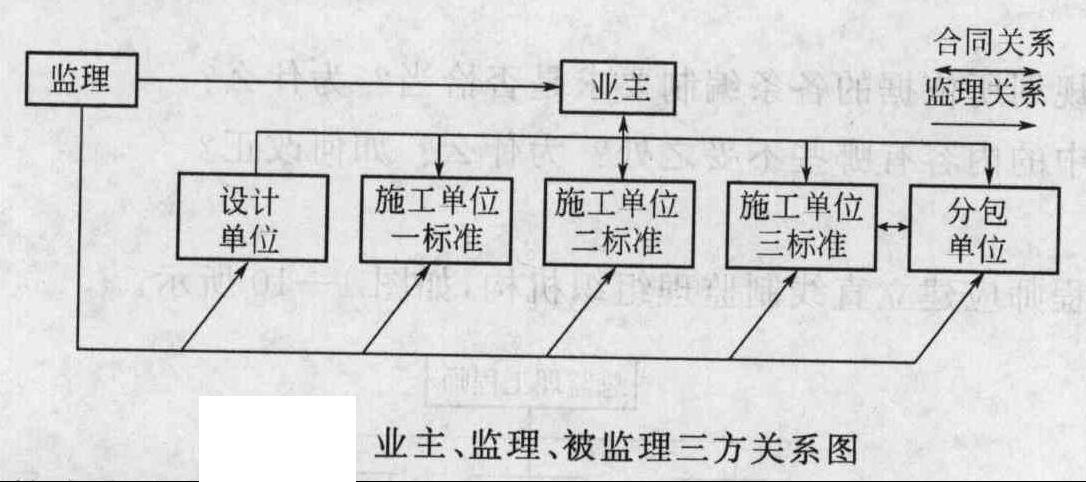

(一)总监理工程师根据本项目合同结构特点组建了监理组织机构,绘制了业主、监理、被 监理单位三方关系示意图,如图所示。
(二)按如下要求编制了监理规划。
(1)监理规划的内容构成应具有统一性。

(2)监理规划的内容应具有针对性。
(3)监理规划的内容应具有指导编制项目资金筹措计划的作用。
(4)监理规划的内容应能协调项目在实施阶段进度的控制。
(三)监理规划的部分内容如下:
(1)工程概况。
(2)监理阶段、范围和目标:
①监理阶段——本工程项目的施工阶段;
②监理范围——本工程项目的三个施工合同标段内的工程;
③监理目标——静态投资目标:9 610万元人民币;
进度目标:30个月;
质量目标:优良。
(3)监理工作内容:
①协助业主组织施工招标工作;
②审核工程概算;
③审查、确认承包单位选择的分包单位;
④检查工程使用的材料、构件、设备的规格和质量;
……
(4)监理控制措施:

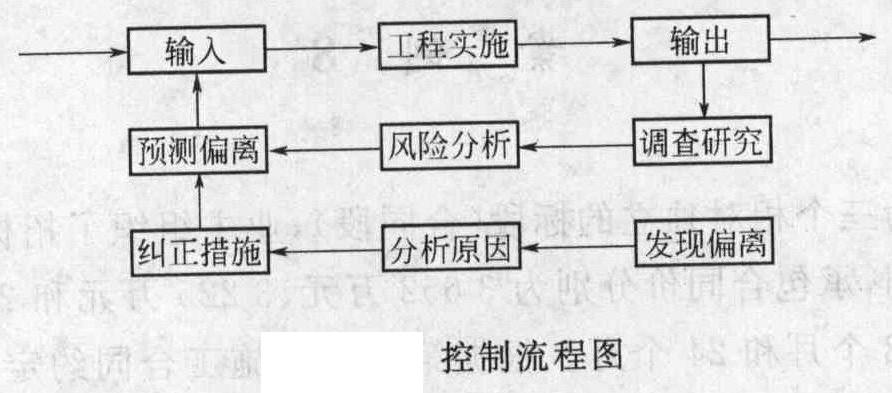

监理工程师应将主动控制与被动控制工作紧密相结合,按图所示控制流程进行 控制。

(5)监理组织结构与职责。
(6)监理工作制度。
20.编制监理规划所依据的各条编制要求是否恰当?为什么?

题干: 某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润
率为5%;A、B两分项工程的综合单价分别为80元/平方米和460元/立方米。
该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础
工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5
日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加
超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单
价调整系数为1.176。
施工单位各月的计划工作量如表所示。

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表所示。
21.该工程的预付款为多少?

22.某实行监理的工程,施工合同价为15 000万元,合同工期为18个月,预付款为合同价的
20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按
进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。
经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此,项
目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工
程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经
计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费
费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,
工作时间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工
期的申请。
该工程前7个月施工单位实际完成的进度款如表所示。

计算出现细微裂缝的混凝土工程的造价。项目监理机构是否应同意施工单位提出的补偿4.8万元和延长10天工期的要求?说明理由。

题干: 某工程项目,建设单位通过招标选择了一家具有相应资质的监理单位承担施工招标代理
和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合
同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。
在施工公开招标中,有A、B、C、D、E、F、C、H等施工单位报名投标,经监理单位资格预审
均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持
认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招标投标管理办公室主任1人、建
设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。
评标时发现,8施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施
工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合
招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投
标文件均符合招标文件要求。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单
位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施
工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安
装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损
坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭
后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支
出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
23.判别B、D、F、H四家施工单位的投标是否为有效标?说明理由。

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的
20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按
进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经
查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此,项目
监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程
款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经计
算,该混凝土工程的直接费为200万元,取费费率:措施费为直接工程费的5%,间接费费率
为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时
间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工期的申请。
该工程前7个月施工单位实际完成的进度款见表。
24.如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。

题干: 某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同
价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,
保留金按进度款的5%从第1个月开始扣除。
工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂
缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。
为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月
已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的
次月再支付”。经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直
接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。
施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工

作时间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工期的
申请。该工程前7个月施工单位实际完成的进度款见表。
25.如果第5个月无其他异常情况发生,计算该月项目监理机构可签认的工程进度款。

题干: 某城市建设项目建设单位委托监理单位承担施工阶段的监理任务,并通过公开招标选定甲
施工单位作为施工总承包单位,工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现甲施工单位未经建设单位同意将桩基工程
分包给乙施工单位,为此,项目监理机构要暂停桩基施工。征得建设单位同意分包后,甲施工
单位将乙施工单位的相关材料报项目监理机构审查,经审查,乙施工单位的资质条件符合要求
可进行桩基施工。
事件2:桩基施工过程中出现断桩事故,经调查分析,此次断桩事故是因为乙施工单位抢
进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案:断桩清除,原位重新
施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监
理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准
后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀
请城建档案管理部门进行工程档案验收并直接办理移交事宜,同时要求监理单位对施
工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将文件转发给乙施
工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时,发现缺少乙施工单位的工程档
案,甲施工单位的解释是,按建设单位要求,乙施工单位自行办理了工程档案的验收及移交。
在检查乙施工单位的工程档案时发现缺少断桩处理的相关资料,乙施工单位的解释是:断桩清
除后原位重新施工,不需列入这部分资料。
26.事件1中,项目监理机构对乙施工单位资格审查的程序和内容是什么?

题干: 某工程项目,建设单位与施工总承包单位按《建设工程合同(示范文本)》签订了施工承包
合同,并委托某监理公司承担施工阶段的监理任务。施工总承包单位将桩基工程分包给一家
专业施工单位。
开工前:(1)总监理工程师组织监理人员熟悉设计文件时发现部分图纸设计不当,即通过
计算修改了该部分图纸,并直接签发给施工总承包单位;(2)在工程定位放线期间,总监理工程
师又指派测量监理员复核施工总承包单位报送的原始基准点、基准线和测量控制点;(3)总监
理工程师审查了分包单位直接报送的资格报审表等相关资料;(4)在合同约定开工日期的前5
天,施工总承包单位书面提交了延期10天开工申请,总监理工程师不予批准。
钢筋混凝土施工过程中监理人员发现:(1)按合同约定由建设单位负责采购的一批钢筋虽
供货方提供了质量合格证,但在使用前的抽检试验中材质检验不合格;(2)在钢筋绑扎完毕后,
施工总承包单位未通知监理人员检查就准备浇筑混凝土;(3)该部位施工完毕后,混凝土浇筑
留置的混凝土试块试验结果没有达到设计要求的强度。
竣工验收时,总承包单位完成了自查、自评工作,填写了工程竣工报验单,并将全部竣工资
料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程中均按要求进行了验收,即
签署了竣工报验单,并向建设单位提交了质量评估报告。建设单位收到监理单位提交的质量
评估报告后,即将该工程正式投入使用。
27.对施工过程中出现的问题,监理人员应分别如何处理?

题干: 某工程,建设单位委托监理单位承担施工阶段监理任务。
在施工过程中,发生如下事件:

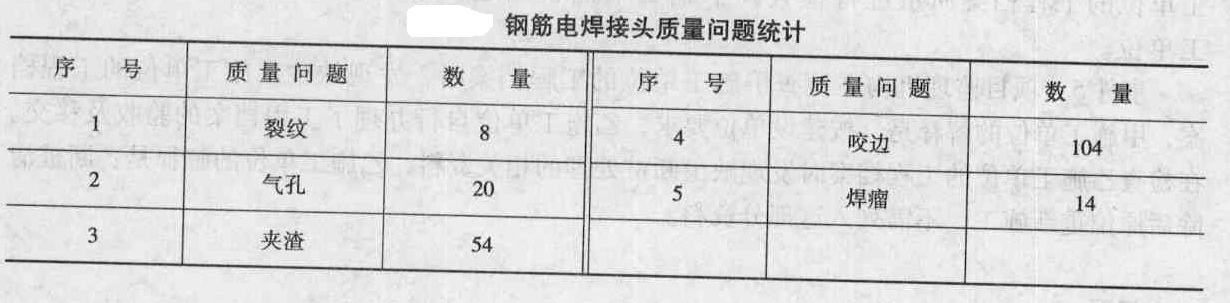

事件1:专业监理工程师检查结构受力钢筋电焊接头时,发现存在质量问题(表),
随即向施工单位签发了监理工程师通知单要求整改。施工单位提出,是否整改应视常规
批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接
头作为送检样品。经施工单位技术负责人负责封样后,由专业监理工程师送往预先确定
的试验室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头
整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求
一并支付。

事件2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构有一个检验批内的
混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经
设计单位验算,实体强度不能满足结构安全的要求。
事件3:对于事件2,相关单位提出了加固处理方案得到参建各方的确认。施工单位为赶
工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。总
监理工程师发现后及时签发了工程暂停令,施工单位未执行总监理工程师的指令继续施工,造
成上部结构倒塌,导致现场施工人员1死2伤的安全事故。
28.按《建设工程监理规范》的规定,写出项目监理机构对事件2的处理程序。

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件。
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急
需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,
两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设
备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要
求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租
赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而
减少分包单位的合同价格,为施工单位创造更高的利润。
29.事件3中合同终止的原因是什么?除此之外,还有什么情况可以使合同的权利义务终止?

30.某实施监理的工程,在招标与施工阶段发生如下事件:根据“建设施工合同(示范文本)”,分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险)

题干: 某项目施工网络计划已经监理机构批准如图。在准备施工前,经过监理批准增加
一个新工作J,该工作持续时间为5天。必须是A工作完成后才开始,F工作开始前完
成。由于J工作和H工作性质相同,且共用一台机械,故需顺序施工。

业主为了赶工期,向监理提出可以免费给施工单位提供一台施工机械,这样J工作和
H工作不需顺序施工了,工期可能缩短。
31.增加J工作后,请在原计划网络图上标出J工作位置,新关键线路(用加粗线表示),新的工期是多少?

题干: 某施工单位承包了一外资工程,报价中现场管理费率为10%,企业管理费率为8%,利润
率为5%;A、B两分项工程的综合单价分别为80元/平方米和460元/立方米。
该工程施工合同规定:合同工期1年,预付款为合同价的10%,开工前1个月支付,基础
工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5
日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加
超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单
价调整系数为1.176。
施工单位各月的计划工作量如表所示。

A、B两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表所示。
32.B分项工程的单价调整系数为多少?每月结算工程款各为多少?
