一、案例分析题

题干: 某建筑工程,监理单位中标承担项目的监理任务。工程实施过程中发生以下事件:
事件1:基础工程完工并经验收后,基础局部出现开裂。总监理工程师立即向甲施工单位下达《工程暂停令》,经调查分析,该质量缺陷是由于设计不当所致。
事件2:工程5、6、7三个月混凝土试块抗压强度统计数据的直方图如图3-3所示。
事件3:专业监理工程师巡视时发现,施工单位的专职安全生产管理人员离岗,临时由施工单位的技术员兼管现场安全。
事件4:工程设计中采用隔震抗震新技术,为此,项目监理机构组织了设计技术交底会。针对该项新技术,施工单位拟在施工中采用相应的新工艺。
1.事件4中,项目监理机构组织设计技术交底会是否妥当?针对施工单位拟采用的新工艺,写出项目监理机构的处理程序。

题干: 某实施监理的工程,工程实施过程中发生以下事件。
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成了损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
2.指出事件4中的不妥之处,写出正确做法。

题干: 某工程建设项目施工阶段的监理中,监理工程师对承建商在施工现场制作的钢筋混凝土预制板进行质量检查,抽查了 500块预制板,发现其中存在较多的质量问题,见表3-10。[9787112191468-image/9787112191468-003-002.jpg]
在进入房屋装饰装修阶段前一个月,由于预期资金没有完全到位,建设单位提出设计变更,降低装修标准。
3.监理工程师宜选择哪种方法来分析上述存在的质量问题?

题干: 某建设工程,建设单位为湖南省BC公司,监理单位是山东省GT建筑工程监理公司,设计单位为北京市SW建筑工程设计总院,质监部门为当地质量监督站,施工总承包单位为北京市×建设工程有限公司,另有土方、防水等分包单位若干家。
总监理工程师刘某于2008年10月11日下达开工令,之后在刘某的主持下召开了第一次工地会议,会议规定建设单位、设计单位、质监部门、总包单位、分包单位应当授权代表参加。
本工程各方约定每周由监理工程师主持召开一次监理例会,会议纪要由总包单位起草,经与会各方代表会签,然后分发给各有关单位。
会议纪要的内容包括:
(1)会议地点及时间;
(2)会议中发言者的姓名及其发言的主要内容;
(3)决定事项;
(4)诸事项分别由何人何时执行。
4.文中对本工程监理例会的叙述有何不妥之处?正确的做法是什么?

题干: 某外资大型商业中心工程项目业主A与某一级施工企业B和某甲级监理公司C分别签订了工程施工合同和施工阶段监理合同,工程开工后发生了以下事件:
事件1:在修建国际商品展销中心工程的基础施工中,由于班组违章作业,出现使已经过监理人员检验合格的基础钢筋位移质量事故,在浇筑混凝土不久后,被监理方发现及时口头制止后,书面通知承包方立即停工处理和整改。承包方按监理方指令执行,提出质量事故报告及处理方案,经监理工程师审查批准后实施。整改完成后,经监理方重新检验确认合格后,指令复工,继续进行基础混凝土施工。由此造成的经济损失由承包方承担,工期延误不予延长,监理方还将此事故及处理情况向业主作了报告。而业主代表书面提出:出现质量事故,监理公司也应负一定责任,要求扣除1%的监理费作为罚金。
事件2:在地下管道施工中,管道铺设完毕后,承包方曾书面通知监理方要求检查管道铺设质量。但监理方收到质量验收通知单后,在合同约定的时间内并未前来检验,也未提出延期检查的书面要求。因此,承包方即将管沟予以回填。为此,监理方书面指令要求承包方将管沟重新挖开,以便检验管道质量。承包方按监理方要求对管沟进行剥露,经监理方检查后,确认管道铺设质量未达到设计图样和合同要求,也不符合标准和规范要求,管道接合部位严重漏水。因此,监理方要求承包方返工。承包方按要求进行了管道的返工处理,经监理方检验质量合格予以确认后,将管沟重新回填。为此,承包方提出除管道返工费用由于是承包方原因造成的质量不合格应自己承担外,要求发包方补偿再度剥露费用(包括重新开挖、回填以及更新由于重挖造成的部分管道损坏的费用)76000元和工期延长8天。
事件3:在修建该商业中心的东方广场和商业大厦工程中,开挖基础坑时,发现大量化石和古人类文明遗址,经有关部门及专家鉴定为远古类人猿活动遗址,有重大考古价值,经国家有关部门与业主协商决定在该处进行发掘工作,并与承包方协商后决定由承包方抽调部分力量参与文物发掘工作。经40天发掘工作基本完成。为此,承包方向发包方提出要求:补偿参与考古发掘工作的直接费48万元,由于工程暂停和延期所造成的劳力和机械设备闲置等损失32万元,补偿20%管理费和10%利润,延长工期40天。
5.针对事件1,你作为监理方是否接受业主代表的要求?为什么?

题干: 某实施监理的工程,监理合同履行过程中发生以下事件。
事件1:监理规划中明确的部分工作如下:
(1)论证工程项目总投资目标;
(2)制订施工阶段资金使用计划;
(3)编制由建设单位供应的材料和设备的进场计划;
(4)审查确认施工分包单位;
(5)检查施工单位试验室试验设备的计量检定证明;
(6)协助建设单位确定招标控制价;
(7)计量已完工程;
(8)验收隐蔽工程;
(9)审核工程索赔费用;
(10)审核施工单位提交的工程结算书;
(11)参与工程竣工验收;
(12)办理工程竣工备案。
事件2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监理资料。
事件3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产相关资料。
事件4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证明,随即向施工单位发出监理工程师通知单。
6.指出事件2中建设单位所提要求的不妥之处.写出正确做法。

题干: 某实行监理的工程,实施过程中发生下列事件。
事件1:建设单位于2005年11月底向中标的监理单位发出监理中标通知书,监理中标价为280万元;建设单位与监理单位协商后,于2006年1月10日签订了委托监理合同。监理合同约定:合同价为260万元;因非监理单位原因导致监理服务期延长,每延长一个月增加监理费8万元;监理服务自合同签订之日起,服务期26个月。
建设单位通过招标确定了施工单位,并与施工单位签订了施工承包合同,合同约定:开工日期为2006年2月10日,施工总工期为24个月。
事件2:由于吊装作业危险性较大,施工项目部编制了专项施工方案,并送现场监理员签收。吊装作业前,起重机司机使用风速仪检测到风力过大,拒绝进行吊装作业。施工项目经理便安排另一名起重机司机进行吊装作业,监理员发现后立即向专业监理工程师汇报,该专业监理工程师回答说:“这是施工单位内部的事情。”
事件3:监理员将施工项目部编制的专项施工方案交给总监理工程师后,发现现场吊装作业起重机发生故障。为了不影响进度,施工项目经理调来另一台起重机,该起重机比施工方案确定的起重机吨位稍小,但经安全检测可以使用。监理员立即将此事向总监理工程师汇报,总监理工程师以专项施工方案未经审查批准就实施为由,签发了停止吊装作业的指令。施工项目经理签收暂停令后,仍要求施工人员继续进行吊装。总监理工程师报告了建设单位,建设单位负责人称工期紧迫,要求总监理工程师收回吊装作业暂停令。
事件4:由于施工单位的原因,施工总工期延误5个月,监理服务期达30个月。监理单位要求建设单位增加监理费32万元,而建设单位认为监理服务期延长是施工单位造成的,监理单位对此负有责任,不同意增加监理费。.
7.事件4中,监理单位要求建设单位增加监理费是否合理?说明理由。

题干: 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订的施工合同约定:工程合同价为200万元,工期6个月;预付款为合同价的15%;工程进度款按月结算;保留金总额为合同价的3%,按每月进度款(含工程变更和索赔费用)的10%扣留,扣完为止;预付款在工程的最后三个月等额扣回。施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的工料单价法计价,间接费费率8%,利润率5%,综合计税系数3.41%;发生窝工时,按人工窝工费50元/工日、施工设备闲置费1000元/台班补偿。工程实施过程中发生下列事件。
事件1:基础工程施工中,遇勘探中未探明的地下障碍物。施工单位处理该障碍物导致直接工程费增加10万元,措施费增加2万元,人工窝工60工日,施工设备闲置3台班,影响工期3d。
事件2:为了保持总工期不变,建设单位要求施工单位加快基础工程的施工进度。施工单位同意按照建设单位的要求赶工,但需增加赶工费5万元。为此,施工单位提出了费用补偿要求。
事件3:主体结构工程施工时,施工单位为了保证工程质量,采取了相应的技术措施,为此增加了工程费用2万元;项目监理机构收到施工单位主体结构工程验收申请后,及时组织了验收,验收结论合格。施工单位以通过验收为由向项目监理机构提交申请,要求建设单位支付增加的2万元工程费用。
事件4:经项目监理机构审定的施工单位各月实际进度款(含工程变更和索赔费用)见表6-1。
8.事件3中,项目监理机构是否应同意增加2万元工程费用的要求?说明理由。

题干: 某工程项目施工合同价为560万元。合同工期为6个月,施工合同中规定:
(1)开工前业主向施工单位支付合同价20%的预付款。
(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。
(3)预付款在最后两个月扣除,每月扣50%。
(4)工程进度款按月结算,不考虑调价。
(5)业主供料价款在发生当月的工程款中扣回。
(6)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。

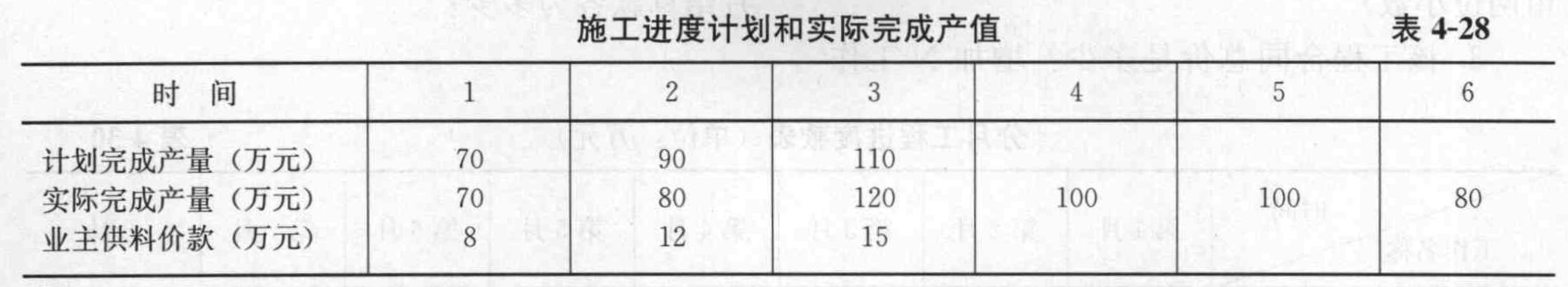

(7)经业主签认的施工进度计划和实际完成产值见表4-28。
该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计50万元。
(2)因设备撤回基地发生的费用10万元。
(3)人员遣返费用8万元。
9.合同终止时业主已支付施工单位各类工程款多少万元?

题干: 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:
事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
10.指出事件1中的不妥之处,写出正确做法。

题干: 某施工单位通过投标获得高架输水管道工程共20组钢筋混凝土支架的施工合同。每组支架的结构形式及工程量相同,均由基础、柱和托梁三部分组成,如图5-27所示。合同工期为190天。
开工前施工单位向监理工程师提交了施工方案及网络进度计划。
(1)施工方案。
施工流向:从第1组支架依次流向第20组。劳动组织:基础、柱、托梁分别组织混合工种专业队。
技术间歇:柱混凝土浇筑后需养护20天方能进行托梁施工。
物资供应:脚手架、模具及商品混凝土按进度要求调度配合。
(2)网络进度计划如图5-28所示(时间单位:天)。
11.该计划的总工期为多少天?监理工程师可否批准该网络计划?为什么?

题干: 某水闸建设工程项目,建设单位与施工单位经公开招标后签订了工程施工承包合同,施工承包合同规定,水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。同时,建设单位与监理单位签订了施工阶段监理合同。建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。施工单位在工程中标后,与生产厂家签订了购货合同。为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。监理机构在对浇筑而成的第一块闸底板检查时,发现水泥的指标达不到要求,监理机构便通知施工单位该批水泥不得使用。施工单位要求水泥厂家将不合格的水泥退换,厂家认为质量没有问题,若要退货,施工单位应支付退货运费。施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
12.水泥生产厂家要求施工单位支付退货费用,建设单位代扣退货运费款是否合理?水泥退货的经济损失应由谁负担?为什么?

题干: 某工程,监理合同履行过程中,发生如下事件。
事件1:总监理工程师对部分监理工作安排如下:
(1)监理实施细则由总监理工程师代表负责审批;
(2)隐蔽工程由质量控制专业监理工程师负责验收;
(3)工程费用索赔由造价控制专业监理工程师负责审批;
(4)工程计量原始凭证由监理员负责签署。
事件2:总监理工程师对工程竣工预验收工作安排如下:专业监理工程师组织审查施工单位报送的竣工资料,总监理工程师组织工程竣工预验收。施工单位对存在的问题整改,施工单位整改完毕后,专业监理工程师签署工程竣工报验单,并负责编制工程质量评估报告。工程质量评估报告经总监理工程师审核签字后报送建设单位。
事件3:针对该工程的风险因素,项目监理机构综合考虑风险回避、风险转移、损失控制、风险自留四种对策,提出了相应的应对措施,见表1-1。
事件4:一批工程材料进场后,施工单位质检员填写工程材料/构配件/设备报审表并签字后,仅附材料供应方提供的质量证明资料报送项目监理机构,项目监理机构审查后认为不妥,不予签认。
13.指出事件4中施工单位的不妥之处,并写出正确做法。

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
14.可以不进行招标,采用直接委托的方式发包的工程项目有哪些?

题干: 某施工单位承建的某污水处理厂工程项目已批准。该工程建设规模为日处理能力41. 5万立方米 二级处理,总造价约为2. 9亿元,其中土建工程约为1.8亿元。工程资金来源:35%自有资金;65%银行贷款。
现邀请合格的潜在的土建工程施工投标人参加本工程的投标。要求投标申请人须具备承担招标工程项目的能力和建设行政主管部门核发的市政公用工程施工总承包一级资质。地基与基础工程专业承包三级或以上资质的施工单位,并在近两年承担过2座以上(含2座)10万立方米以上污水处理厂主体施工工程。同时作为联合体的桩基施工单位应具有三级或以上桩基施工资质,近两年相关工程业绩良好。
15.建设工程招标的方式有哪几种?各有何特点?

题干: 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:
(1)工程合同总价1000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程价款的32%,材料费占工程价款的52% (材料费又分B、C、D、E四类,各占比重24%、12%、9%、8%),不调值费用占工程价款的15%。
(2)开工前业主向承包商支付合同价15%的预付备料款,主要材料及构配件金额占合同总额的62.5%。工程进行到合同价的60%时,开始抵扣预付款。竣工前全部结清。
(3)工程进度款逐月结算,每月月中预支半月工程款。

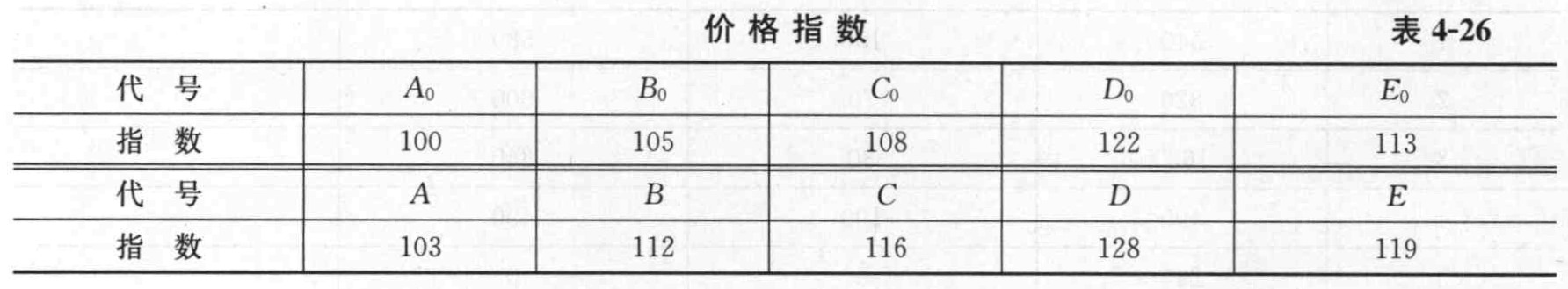

16.若8月份完成工程量160万元,列出动态结算公式并调价。价格指数见表4-26。

题干: 某实施监理的项目,通过公开招标选定甲施工单位作为施工总承包单位,甲施工单位经建设单位同意将桩基工程分包给乙施工单位。工程实施中发生下列事件:
事件1:专业监理工程师在审查施工单位报送的工程开工报审表及相关资料时认为:现场质量、安全生产管理体系已建立,管理及施工人员已到位,进场道路及水、电、通信满足开工要求,但其他开工条件尚不具备。
事件2:桩基施工过程中,因为乙施工单位抢进度,擅自改变施工方案,出现断桩事故。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自申请城建档案管理部门进行工程档案的验收并直接办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
17.事件1中,工程开工还应具备哪些条件?

题干: 某实行监理的工程,建设单位通过招标选定了甲施工单位,施工合同中约定:施工现场的建筑垃圾由甲施工单位负责清除,其费用包干并在清除后一次性支付;甲施工单位将混凝土钻孔灌注桩施工分包给乙施工单位。建设单位、监理单位和甲施工单位共同考察确定商品混凝土供应商后,甲施工单位与商品混凝土供应商签订了混凝土供应合同。
施工过程中发生下列事件。
事件1:甲施工单位委托乙施工单位清除建筑垃圾,并通知项目监理机构对清除的建筑垃圾进行计量。因清除建筑垃圾的费用未包含在甲、乙施工单位签订的分包合同中,乙施工单位在清除完建筑垃圾后向甲施工单位提出费用补偿要求。随后,甲施工单位向项目监理机构提出付款申请,要求建设单位一次性支付建筑垃圾清除费用。
事件2:在混凝土钻孔灌注桩施工过程中,遇到地下障碍物,使桩不能按设计的轴线施工。乙施工单位向项目监理机构提交了工程变更申请,要求绕开地下障碍物进行钻孔灌注桩施工。
事件3:项目监理机构在钻孔灌注桩验收时发现,部分钻孔灌注桩的混凝土强度未达到设计要求,经查验是商品混凝土质量存在问题。项目监理机构要求乙施工单位进行处理,乙施工单位处理后,向甲施工单位提出费用补偿的要求。甲施工单位以混凝土供应商是建设单位参与考察确定的为由,要求建设单位承担相应的处理费用。
18.事件2中,乙施工单位向项目监理机构提交工程变更申请是否正确?说明理由。写出项目监理机构处理该工程变更的程序。

题干: 某工程,施工单位按招标文件中提供的工程量清单作出报价(表4-29)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以人材机费为计算基础的全费用综合单价计价,管理费和规费率为10%,利润率5%,计税系数3. 41%。
经项目监理机构批准的施工进度计划,如图4-4所示(时间单位:月)。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的人材机费为400元/立方米,工程量为3000立方米。
19.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

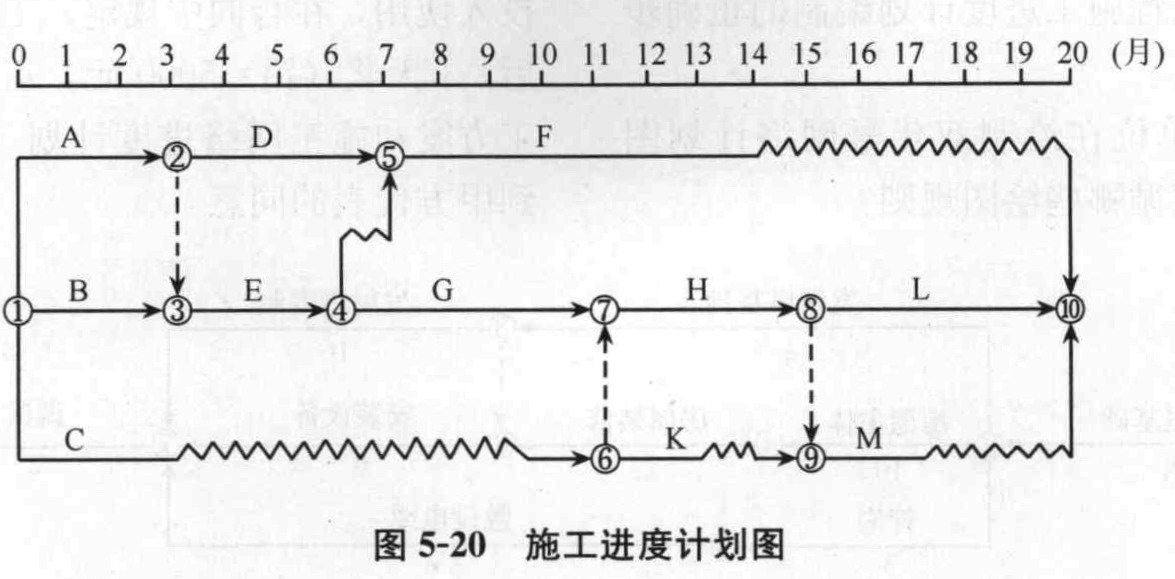

题干: 某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图5-20所示(时间单位:月),各项工作均匀速施工。
20.工作G经监理工程师核准每月实际完成工程量均为400立方米。承包单位在清单报价单中的工料单价为50元/立方米,其他直接费费率为3%;间接费费率为10%,现场经费率为5%,利润率为5%,计税系统数为3.41%。按合同约定,工作G每月的结算款应为多少?

题干: 某工程在实施过程中发生如下事件:
事件1:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构签发施工单位报送的《工程开工报审表》。
事件2:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位进场施工,项目监理机构对此做了相应处理后书面报告了建设单位。建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
事件3:桩基工程施工中,在抽检材料试验未完成的情况下,施工单位已将该批材料用于工程,专业监理工程师发现后予以制止。其后完成的材料试验结果表明,该批材料不合格,经检验,使用该批材料的相应工程部位存在质量问题,需进行返修。
事件4:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时发现该设备的部分部件损坏。对此,建设单位要求施工单位承担损坏赔偿责任。
事件5:上述设备安装完毕后进行的单机无负荷试车未通过验收,经检验认定是因为设备本身的质量问题造成的。
21.针对事件2,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?

题干: 某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构进行验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题;建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
22.写出专业监理工程师对事件4中质量缺陷的处理程序。

题干: 某建安工程施工合同,合同总价600万元,其中有78万元的主材由业主直接供应,合同工期7个月。
(1)合同规定:1)业主应向承包人支付合同价25%的预付工程款;2)预付工程款应从未施工工程尚需的主要材料及构配件价值相当于预付工程款时起扣,每月以抵充工程款的方式陆续扣回,主材费比重按62. 5%考虑;3)业主每月从给承包人的工程进度款金额中按2. 5%的比例扣留工程保留金,通过竣工验收后结算给承包人;4)由业主直接供应的主材款应在发生当月的工程款中扣回其费用;5)每月付款证书签发的最低限额为50万元等。
(2)第1个月主要是完成土方工程的施工,由于施工条件复杂,土方工程量发生了较大的变化(招标文件中规定的工程量为2800立方米,承包人填报的综合单价为80元/立方米)单价应作出调整:实际工程量超过或少于估计工程量15%以上时,单价乘以系数0.9或1.05。
(3)经工程师签证确认:1)承包人在第1个月完成的土方工程量为3300立方米; 2)其他各月实际完成的建安工作量及业主直接提供的主材价值如表4-23所示。
23.1~7月工程师应签证的工程款各是多少万元?应签发付款证书金额是多少?并指明该月是否签发付款证书。

题干: 某施工单位承揽了一项综合办公楼的总承包工程,在施工过程中发生了如下事件:
事件1:施工单位与某材料供应商所签订的材料供应合同中未明确材料的供应时间。急需材料时,施工单位要求材料供应商马上将所需材料运抵施工现场,遭到材料供应商的拒绝,两天后才将材料运到施工现场。
事件2:某设备供应商由于进行设备调试,超过合同约定的期限交付施工单位订购的设备,恰好此时该设备的价格下降,施工单位按下降后的价格支付给设备供应商,设备供应商要求以原价执行,双方产生争执。
事件3:施工单位与某施工机械租赁公司签订的租赁合同约定的期限已到,施工单位将租赁的机械交还租赁公司并交付租赁费,此时,双方签订的合同终止。
事件4:该施工单位与某分包单位所签订的合同中明确规定要降低分包工程的质量,从而减少分包单位的合同价格,为施工单位创造更高的利润。
24.根据事件1,你认为合同当事人在约定合同内容时要包括哪些方面的条款?

题干: 某工程,建设单位和施工单位按《建设工程施工合同(示范文本)》签订了施工合同,在施工合同履行过程中发生如下事件:
事件1:工程开工前,总监理工程师主持召开了第一次工地会议。会上,总监理工程师宣布了建设单位对其的授权,并对召开工地例会提出了要求。会后,项目监理机构起草了会议纪要,由总监理工程师签字后分发给有关单位;总监理工程师主持编制了监理规划,报送建设单位。
事件2:施工过程中,由于施工单位遗失工程某部位设计图纸,施工人员凭经验施工,现场监理员发现时,该部位的施工已经完毕。监理员报告了总监理工程师,总监理工程师到现场后,指令施工单位暂停施工,并报告建设单位。建设单位要求设计单位对该部位结构进行核算。经设计单位核算,该部位结构能够满足安全和使用功能的要求,设计单位电话告知建设单位,可以不作处理。
事件3:由于事件2的发生,项目监理机构认为施工单位未按图施工,该部位工程不予计量;施工单位认为停工造成了工期拖延,向项目监理机构提出了工程延期申请。
事件4:主体结构施工时,由于发生不可抗力事件,造成施工现场用于工程的材料损坏,导致经济损失和工期拖延,施工单位按程序提出了工期和费用索赔。
事件5:施工单位为了确保安装质量,在施工组织设计原定检测计划的基础上,又委托一家检测单位加强安装过程的检测。安装工程结束时,施工单位要求项目监理机构支付其增加的检测费用,但被总监理工程师拒绝。
25.事件5中总监理工程师的做法是否正确?为什么?
