2025年04月11日一级建造师建筑工程建造师案例题32

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

题干: 某7层写字楼,总建筑面积9500平方米,框架结构。通过公开招标,业主分别与承包单位、监理单位签订了工程施工合同和委托监理合同。工程开工日期2007年4月1日,竣工日期为2008年2月28日。承发包双方在专用条款中,对工程变更、工程计量、合同价款的调整及工程款支付等都作了规定。工程总价为4000万元,工程预留保修金为5%。约定采用工程量清单计价,工程增减的约定幅度为10%。
1.按照《建设工程价款结算暂行办法》(财建[2004]369号),工程价款的结算方式有哪些?

2.某海军部队新建两栋军用供应站及附属工程,其中部分工程涉及国防,属军事机密,现本工程已经竣工,在竣工验收、备案及档案移交等方面涉及下列问题,急需迅速确定解决。关于工程竣工验收备案,是否应严格按照房屋建筑工程竣工验收备案的规定执行?

3.某幕墙施工单位承接一写字楼工程,施工高度为75m。为保证施工质量及安全,幕墙公司针对此次施工编制了专项方案,同时组织施工技术、安全、质量等部门的专业技术人员进行审核,审核合格后,该项目项目经理签字。随后,该公司组织召开了专家论证会。专家组由5名相关专业的专家组成,其中含业主、监理代表各一名。会后,幕墙公司根据论证报告完善专项方案后,直接按照该方案组织实施。 以上操作中存在哪些不妥之处?

4.某建筑安装工程,业主分别与土建和安装单位签订了建筑主体和设备安装工程施工合同,两个承包商都编制了相互协调施工的进度计划,并分别得到业主批准,在土建和安装工程施工过程中,分别发生下列事件: 事件1:土建施工单位在合同协议条款约定的开工日期前几日提交了一份申请报告,报告请求延期开工5d,其理由为:(1)当地电力部门通知,施工工地电力接入用的变压器在开工3d后才能安装完毕(2)由物流公司承运的3台施工单位自有机械在开工后5d才能运输到施工现场。 事件2:土建施工单位基坑开挖过程中,发现地基部分为软土地基,与地质报告不符,于是: (1)业主通知设计单位下发变更洽商修改基础设计,确定局部基础深度加深,增加了土方量120立方米,同时工作天数增加5d (2)施工单位被迫修改施工方案,加深开挖,增加放坡,另行增加了2d工作时间和16000元费用。 事件3:设备安装单位入场准备施工时: (1)经检测发现有8%的设备基础预埋螺栓位置偏差过大,无法满足安装要求,须返工处理 (2)工程所需的人防门由业主负责供货,人防门运达施工现场联合进行质量检验时,发现有12个人防门平面尺寸有较大变形,不得不退场返修,影响了工程正常施工。 业主接到土建施工单位的延期开工申请后,应如何处理,请说明理由。

题干: 某7层写字楼,总建筑面积9500平方米,框架结构。通过公开招标,业主分别与承包单位、监理单位签订了工程施工合同和委托监理合同。工程开工日期2007年4月1日,竣工日期为2008年2月28日。承发包双方在专用条款中,对工程变更、工程计量、合同价款的调整及工程款支付等都作了规定。工程总价为4000万元,工程预留保修金为5%。约定采用工程量清单计价,工程增减的约定幅度为10%。
5.工程竣工决算一般应如何进行?

6. 合肥市某既有综合楼进行装修改造,该工程共9层,层高3.6m。施工内容包括原有装饰装修工程拆除,新铺设地面、抹灰、饰面板(砖)、门窗、吊顶、轻质隔墙、涂饰(涂刷乳液型涂料)、裱糊与软包、细部工程施工等。在加气混凝土砌块和混凝土外墙立面上装饰陶瓷砖。 摘录部分分部工程施工记录如下: 一、地面工程 1.卫生间地面防水材料铺设后,作蓄水试验:蓄水时间24h,深度18mm; 2.大厅花岗石地面出现不规则花斑; 3.贵宾室实木地板铺设时,面板与墙之间留有10mm缝隙,实木踢脚线背面抽槽,作防腐处理。 二、吊顶工程 1.对人造饰面板的甲醛含量进行了复验; 2.安装饰面板前完成了吊顶内管道和设备的调试及验收; 3.吊杆长度1.0m.距主龙骨端部距离为320mm; 4.安装双层石膏板时,面层板与基层板的接缝一致,并在同一根龙骨上接缝; 5.5m×8m办公室吊顶起拱高度为12mm。 三、轻质隔墙工程 1.对人造饰面板及胶粘剂的甲醛含量进行了复验; 2.安装一道贯通系列龙骨; 3.玻璃板隔墙采用了公称直径为12mm的透明玻璃板。 四、涂饰工程 1.清除旧装修层后,在墙面涂刷了界面剂; 2.涂饰乳液型涂料时,混凝土基层含水率为12%。 五、细部工程 1.后置埋件、护栏与预埋件的连接点进行了隐蔽工程验收; 2.一侧距地面高度6m的护栏采用了钢化玻璃。 六、外墙饰面板(砖)工程 1.对下列材料进行了复验: (1)粘贴用水泥的凝结时间、安定性和抗压强度; (2)陶瓷砖吸水率、表面质量、尺寸、抗冻性。 2.在加气混凝土砌块基层上做了样板件。样板件的陶瓷饰面砖粘结强度符合《建筑工程饰面砖粘结强度检验标准》JGJ 110的规定。 指出在吊顶工程中哪些做法不正确,并写出正确的施工方法。

7.某酒店工程,建筑面积为67000平方米,为钢筋混凝土框架-剪力墙结构,其各项投标价目为: 措施项目:3000万元;土方工程:1800万元;建筑工程:10800万元;室外工程:2500万元;其他项目为60500万元(其中暂列金额为58000万元);规费费率按规定为0.55%;税金按国家规定取3.4%。 当以直接费为计算基础时,请列表计算该项目的建安工程造价(保留到小数点后三位)。

题干: 某建筑公司承建10栋联排别墅工程,工程承包合同额为1800万元,工期6个月。工程预付款是20%,承包合同约定:

(1)甲乙双方签订合同后7日内,甲方向乙方支付预付款;

(2)工程竣工后,预留5%保修金,保修期满后,保修金扣除已支出维修费用的剩余部分退还给承包商。

工程开工日期是2008年01月01日,竣工日期是2008年6月30日,2008年6月30日该工程如期竣工。在施工过程中没有发生工程签证和洽商变更等。
8.通常工程竣工结算的前提是什么?此工程能否进行竣工结算?

9.某工程项目合同价为905万元,合同工期6个月,合同开工、竣工日期分别为2009年5月1日和2009年10月31日。合同中约定: (1)工程进度款按月结算,不考虑调价 (2)若施工单位每月实际完成产值不足计划产值的90%时,业主可按实际完成产值的9%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位 (3)保留金金额暂定为合同价的5%。业主自第一个月起,在施工单位的应得工程款中按8%的比例扣留保留金,直到累计扣留达到合同总额的5%为止。 第1个月到第3个月造价工程师各月签证的工程款是多少?应签发的付款凭证金额是多少?

题干:

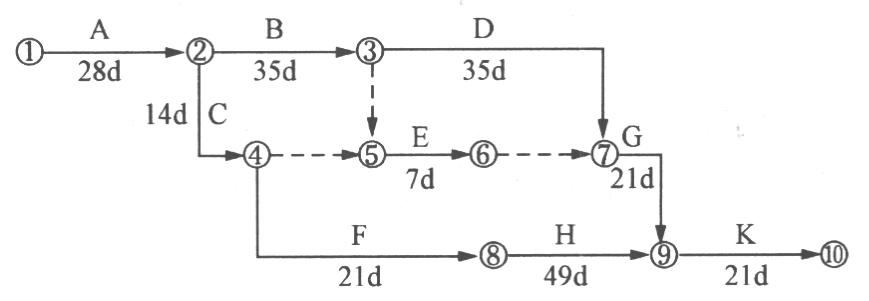

某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如下图所示(时间单位:月)。

施工过程中发生下列事件:

事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。

事件二:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。

事件三:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。

事件四:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。


10.指出事件三中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用和工程延期问题?说明理由。

11.某市银行大厦是一座现代化的智能型建筑,建筑面积50 000 平方米,施工总承包单位是该市第一建筑公司,由于该工程设备先进,要求高,因此,该公司将机电设备安装工程分包给具有相应资质的某合资安装公司。 问题 (1)工程质量验收分为哪两类? (2)该银行大厦主体和其他分部工程验收的程序和组织是什么? (3)该机电设备安装分包工程验收的程序和组织是什么?

12.某住宅楼,建筑面积12800平方米,地上10层,地下2层。工期为265d。 按《建设工程工程量清单计价规范》有关规定,承包人经过对图纸的详细会审、计算,汇总得到:单方造价为1200元/平方米。用于文明施工费为2.2万元,用于安全教育等费用1.3万元,临时设施费用12.2万元,夜间施工费用6万元,因场地异常狭窄而增加的二次搬运费3.9万元,脚手架费用5.88万元,大型机械设备进出场费及安拆费为17.65万元;模板及支撑费用为17.1万元。招标文件中,业主预留为工程造价的5%,业主自行采购材料50万元。总包服务费10万元,零星工作费2万元。施工单位应交的规费费率为5%,税金费率取3.4%。 请按《建设工程工程量清单计价规范》的有关要求,计算其他项目。

题干:


某建设单位经上级主管部门批准拟新建建筑面积为3000平方米的综合办公楼,经工程造价咨询部门估算该工程造价为3450万元,该工程项目决定采用施工总承包的招标方式进行招标。在招标过程中,发生如下事件:



事件一:由于经资格预审合格的投标申请人过多,为了提高工作效率,招标人从中只选择了8家资格预审合格的申请人,向其发出资格预审合格通知书。



事件二:招标文件中明确说明该项目的资金来源落实了2600万元。



事件三:招标文件中规定,投标单位在收到招标文件后,若有问题需要澄清,只能以书面形式提出,招标单位将答复只可以书面形式送给提出问题的投标单位。



事件四:招标文件中规定,从招标文件发放之日起,在15d内递交投标文件。



事件五:发售招标文件的价格为编制和印刷招标文件的成本和发布招标公告的费用。
13. 事件一中,招标人的做法是否正确?为什么?

14.某建设单位经相关主管部门批准,组织某建设项目全过程总承包(即EPC模式)的公开招标工作。根据实际情况和建设单位要求,该工程计划工期为2年,考虑到各种因素的影响,决定该工程在基本方案确定后即开始招标,确定的招标程序如下: (1)成立该工程招标领导机构。 (2)委托招标代理机构代理招标。 (3)发出投标邀请书。 (4)对报名参加投标者进行资格预审,并将结果通知合格的申请投标者。 (5)向所有获得投标资格投标者发售招标文件。 (6)召开投标预备会。 (7)招标文件的澄清与修改。 (8)建立评标组织,制定标底和评标、定标办法。 (9)召开开标会议,审查投标书。 (10)组织评标。 (11)与合格的投标者进行质疑澄清。 (12)决定中标单位。 (13)发出中标通知书。 (14)建设单位与中标单位签订承发包合同。 问题: 1.指出上述招标程序中的不妥和不完善之处。 2.该工程共有7家投标人投标,在开标过程中,出现如下情况: (1)其中1家投标人的投标书没有按照招标文件的要求进行密封和加盖企业法人印章,经招标监督机构认定,该投标作为无效投标处理。 (2)其中1家投标人提供的企业法定代表人委托书是复印件,经招标监督机构认定,该投标作为无效投标处理。 (3)开标人发现剩余的5家投标人中,有1家的投标报价与标底价格相差较大,经现场商议,也作为无效投标处理。指明以上处理是否正确,并说明原因。 3.在确定中标人前,招标人与投标人进行承包价格谈判,是否合法?发生了上述情况应如何处理? 4.在什么条件下,可以否决第1中标候选人中标?

15.某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》与甲施工单位签定了施工总承包合同。合同约定开工日期为2010年3月1日,工期为302天,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签定了安装分包合同。经总监理工程师批准的施工总进度计划,如图2所示(时间单位:天)。在施工过程中发生了如下事件: 事件一:由于道路没有及时开通,使开工日期推迟到2010年3月4日,并造成施工方经济损失3万元,为此,施工单位于2010年3月10日向监理单位提出延长工期的索赔。 事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12天,为此提出经济补偿与工期的延期。 事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10天,为此甲施工单位向建设单位提出延期10天的申请。 事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成J工作持续时间延长24天,费用增加6万元,甲施工单位就此提出工期和费用索赔。 问 题 1.事件一中,监理单位应如何答复?说明理由。 2.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。 3.事件三中,甲施工单位改进施工工艺应遵循什么审批程序?对甲施工单位的延期申请,监理单位应如何答复?说明理由。 4.事件四中的验收应由谁来组织?监理单位对甲施工单位的索赔要求如何处理?说明理由。乙施工单位可得到的补偿是什么?说明原因。

题干: 某建筑公司于9月份新开工某大型高档商住小区项目,共计建筑面积22万平方米,最高层数38层,其中地下三层~地上六层为商业建筑,其余为民用住宅。由于本工程位于中心城区,属于该市重点工程,施工单位对安全工作非常重视。

施工单位根据相关要求,对该工程施工现场每月进行一次定期安全检查,同时根据现场施工进展情况加大经常性安全检查力度。

由于该市某建筑工地曾发生过塔吊倾覆事故,由于本工程中有超高层建筑,该市相关部门特别强调本项目施工中要加强塔吊、外用电梯等大型施工机械及起重吊装过程中的安全管理,严格按相关检查评分表要求检查内容逐一检查、落实。
16.“起重吊装安全检查评分表”有哪些检查项目?其中哪些为保证项目?

题干: 某工程建筑公司承包的技术中心办公大楼,工程位于城市中心交通要道部位,工程总建筑面积40000平方米,地上18层,地下2层,框架-剪力墙结构。工程因场地小,施工现场的平面布置侧重点应对生产临建、主材加工、制作和堆放场地方面。施工现场围挡按该公司文明施工管理体系进行设置临时道路、水电管网、消防设施、办公、生活、生产用临时设施按施工总平面图设计布置在安全方面,现场出入口、楼梯口等设有明显安全警示标志。
17.试回答以下问题:工程施工对环境造成的影响主要有哪些?

题干: 某学校食堂装修改造项目采用工程量计价方式进行招投标,该项目装修合同工期为4个月,合同总价为500万元,合同约定实际完成工程量超过估计工程量10%以上时调整单价,调整后综合单价为原综合单价的90%。合同约定厨房铺地砖工程量为5000平方米,单价为89元/平方米,墙面瓷砖工程量为8000平方米,单价为98元/平方米。施工中发生以下事件:

事件一:装修进行1个月后,发包方以设计变更的形式通知承包方将公共走廊作为增加项目进行装修改造。走廊地面装修标准与客房标准相同,工程量为1200平方米,走廊墙面装修为高级乳胶漆,工程量为2800平方米,因工程量清单中无此项目,发包人与承包人根据合同约定协商后确定的乳胶漆综合单价为20元/平方米。

事件二:由于走廊设计变更等待新图纸造成承包商方停工5d,造成窝工60工日(每工日工资30元)。

事件三:施工图纸中卫生间有不锈钢纸巾架,但发包人编制的工程量清单无此项目,故承包人投标时未进行报价。施工过程中,承包人自行采购了纸巾架并进行安装。工程结算时,承包人要求按纸巾架的实际采购价结算。
18.由于走廊设计变更给承包人造成的损失,承包人是否应得到补偿?

19.建设单位就某建筑工程项目同施工单位签订了《建设工程施工合同(示范文本)》。由于该工程的特殊性,工程量无法事先确定,但工程的性质清楚。施工合同文件明确约定,施工单位必须严格按照施工图纸及合同文件规定的内容及技术要求进行施工,工程量由现场工程师按照规定来计量。 工程施工招标文件及施工单位投标文件中,工程按照工期定额计算为480日历天。但在双方签订的施工合同协议书中,工程工期为465日历天,该工程工期应为多少?请说明理由。

20.某建筑工程施工进度计划网络图如下:施工中发生了以下事件:事件一:A工作因设计变更停工10d。事件二:B工作因施工质量问题返工,延长工期7d。事件三:E工作因建设单位供料延期,推迟3d施工。事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。施工总承包单位可否就事件一至事件三获得工期索赔?分别说明理由。

21.东北某市新建一建筑面积39600平方米的文化体育中心工程,基础为局部桩承台加整体筏形基础,地上局部3层为框架结构,体育场中心屋盖为焊接球钢网架上覆玻璃幕,其他部位局部为混凝土屋面。工程选址位于某山坡,由业主单独发包某基础工程公司完成场坪的半挖半填工作,并在设计规定范围内实施强夯加固。 在现场施工过程中,监理工程师认为体育场馆看台混凝土梁属重要结构件,施工单位于施工前上报了详细的模板施工方案,监理工程师才批准开始施工。监理工程师同时提出:施工过程中该模板支拆及混凝土浇筑过程应重点检查。 简述本案例中屋盖淋水的试验方法。

22.北方某市新建市民图书馆工程,为全现浇框架-剪力墙结构,周圈为框架结构,核心筒为剪力墙体,该图书馆地上12层,施工时核心筒部位进度提前周圈框架一层。 本工程剪力墙采用大钢模,框架部分模板体系采用覆膜多层板。结构施工期间正值秋季大风天气,风力达五级以上,对高处作业安全造成极大影响。考虑到工期紧张,仍继续进行结构施工。 为了抢工期,施工单位拟尽早拆除模板,进入后续施工,监理工程师以施工单位上报模板专项施工方案中缺少模板拆除相关内容为由,不予批准。 监理工程师做法是否妥当?并简述理由。

题干: 某市政府新建机关中心幼儿园,幼儿园最高处地上四层(首层层高4.2m,其余层均为3.6m),框架结构,整栋建筑呈“回”字形,中间设计为封闭采光天井,天井屋面位于二层顶部,采用点支式夹层玻璃幕,最低处离地面高度7.8m。

幼儿园食堂在一层,各楼层均设计有学生配餐室,竖向设计有一部简易传菜电梯进行物品运输。施工过程中,各层楼板先预留传菜电梯所需0.6m×0.8m洞口。二、三层洞口分别用一张尺寸1m×1m的12mm厚多层板覆盖。

天井屋顶施工时,用脚手架钢管搭设移动式操作平台,平台台面尺寸2m×3m,四周设置了1.0m高的一道安全防护栏杆。由于天井面积比较大,需经常移动平台,平台上操作人员频繁下到地面比较麻烦,故站在平台上随平台一起移动。某日,移动平台时由于被地面上的钢筋头卡住,导致整个架体失稳将平台上2名操作工人甩出来,其中一名直接掉落到地面,另一名工人滑落到二层传菜电梯洞口,将上覆多层板撞移位后从洞口掉下摔至地面。二人立即被送往医院,经抢救,其中一人死亡,另一人为重伤。
23.移动式操作平台应搭设及移动有哪些安全规定?

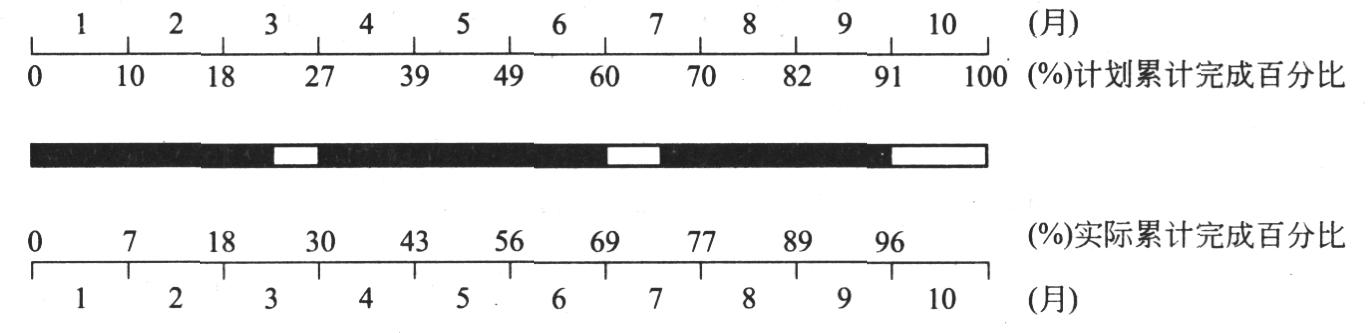

24.对某工程施工过程当中的某工作实际进度进行检查后,绘制如下进度计划对比分析图,具体各阶段计划进度与实际进度如下图所示。 该工作实际进行过程当中,共几次停顿?分别在什么时间段?

25.某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投邀请书,五家企业接受了邀请并于规定时间内购买了招标文件,招标文件规定:2007年4月20日下午4时为投标截止时间,2007年5月10日发出中标通知书日。 在2007年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2007年4月20日下午5时才送达。2007年4月23日由当地招标投标监督办公室主持进行了公开开标。 评标委员会共有7人组成,其中当地招标投标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2007年5月10日向A企业发出了中标通知书,双方于2007年6月12日签订了书面合同。 指出招标人与中标企业6月12日签订合同是否妥当,并说明理由。

26. 某施工总承包单位于2005年5月与某公司签订了框架-剪力墙办公楼工程的施工合同。该工程建筑面积28 350平方米,地上22层,地下2层。施工单位编制的施工组织设计和进度计划已获监理工程师批准。2005年6月24日,工程正式开工,地下连续墙工程由 分包商进行施工。 在实际施工过程中发生了以下事件: 事件一:在开挖过程中,遇到砂土层,监理工程师6月30日下停工令,其后进行地质复查;7月4日接到监理工程师下达的复工令,要求7月5日复工。 事件二:因分包商施工的地下连续墙出现质量问题,拖延工期5日,影响了施工的正常进行。 事件三:7月25~28日,由于当地出现罕见暴雨迫使工程暂停,造成人工窝工20个工作日。 (注:以上事件均发生在关键线路上。) 由于地下连续墙出现质量问题造成的工期拖延,施工总承包单位向业主提出的工期索赔是否成立?请说明原因。

题干: 某大型酒店装饰装修项目施工前,总承包单位编制了详细的项目质量计划,对进场材料质量控制要点进行了详细说明。

对所有装饰装修用的材料采购时,根据供方评价准则,组织调查、评价、选择供方和重新评价合格供方,建立合格供方档案,并适时评价材料质量及其供应情况。

与供方签订采购合同后,并在合同中明确规定相关材料采购信息,同时明确材料进场检验时应查验的资料。

在酒店大堂墙、地饰面选材时有两种方案:一是选用天然大理石板二是选用微晶玻璃型人造石材。
27. 项目质量计划中进场材料质量控制要点主要包括哪些内容?

题干:

某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划如下图所示(时间单位:月)。

施工过程中发生下列事件:

事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。

事件二:工作G开始后,受当地百年一遇洪水影响,该工作停工1个月,吊装机械闲置15台班、其他机械设备损坏及停工损失合计25万元。

事件三:工作I所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情况下,就将该设备存放在施工现场。施工单位安装前,发现设备的部分部件损坏,调换损坏的部件使工作I的持续时间延长1个月,发生费用1.6万元。对此,建设单位要求施工单位承担部件损坏的责任。

事件四:工作K开始之前,建设单位又提出工程变更,致使该工作提前2个月完成,因此,建设单位提出要将原合同工期缩短2个月,项目监理机构认为不妥。


28.事件一发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。

29.某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为2 400立方米,投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/立方米;材料费单价275元/立方米;机械台班单价1 200元/台班,机械台班消耗量0.025台班/立方米。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%。施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/立方米。施工过程中发生以下事件: 事件一:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工。施工单位拆除存在质量缺陷的混凝土60立方米,发生拆除费用3万元,并重新进行了浇筑。 事件二:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2 600立方米。施工单位收到变更后的设计图纸时,变更部位已按原设计浇筑完成的150 立方米,混凝土需要拆除,发生拆除费用5.3万元。 问题 1.计算混凝土工程的直接工程费和全费用综合单价。 2.事件一中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。 3.事件二中,该工程混凝土工程量增加到2600立方米,对应的工程结算价款是多少万元? 4.事件二中,因拆除混凝土发生的费用是否应计人工程价款?说明理由。 5.计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)

30.某耐火材料厂新建厂区工程,主要单体为一重钢结构多层厂房工程,地下部分为混凝土灌注桩基础,地上部分柱为钢管混凝土,其他构件均为H型钢构件,钢构件的连接方式主要为高强度螺栓连接。 钢构件加工过程中,驻加工厂监理发现个别构件焊接时出现咬边,经过施工单位的科技攻关,得以解决。 制作完成并经检测合格的构件所有外露部位均喷涂底漆后运至施工现场,现场尺寸校验后进行拼装。高强度螺栓连接时先初拧至施工扭矩的50%左右,对接合件进行校正,消除接合件的变形、错位和错孔后,再复拧达到紧固。高强度螺栓安装时从中部向四周逐个进行,初拧及终拧从四周向中心进行,并保持四个方向对称拧紧。 钢结构子分部工程质量验收合格,在工程竣工验收通过后3个月之内,施工单位按时将工程档案送交当地城建档案管理机构。 简述钢结构子分部工程质量验收合格的条件?

31.某商务楼工程,主体结构为非预应力现浇混凝土框架剪力墙结构,柱网尺寸为9m×9m。合同工期15个月,经总监理工程师批准的施工进度计划如图2所示。工程实施过程中发生下列事件: 事件一:在主体结构施工过程中,第五层柱拆模后发现混凝土表面局部有石子外露。经现场混凝土强度检测,混凝土强度满足设计要求,但修补造成经济损失1.2万元。 事件二:施工单位在安装梁底模板时起拱20 mm高度;并确定当同条件养护试块强度达到设计强度的75%后,拆除梁底模板。 事件三:在第5个月初到第8个月末的施工过程中,由于建设单位提出多项设计变更,涉及C项、E项、F项等工作,使施工进度受到较大影响。截止第8个月末,未完工作尚需作业时间见表1所示。施工单位按索赔程序向项目监理机构提出了工程延期的要求。 事件四:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据如表1所示。 问题: 1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C工作和F工作的总时差和自由时差分别为多少? 2.事件一中,对于出现的质量问题,请分析混凝土表面石子外露的原因。 3.指出事件二中施工单位的做法是否妥当?说明理由?如有不妥之处,写出正确的做法。 4.事件三中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。 5.针对事件三,项目监理机构应批准的工程延期时间为多少?说明理由。 6.针对事件四,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

32.某一级施工企业近五年陆续承建了某中学砖混结构6层教师宿舍楼一幢(砖基础采用条形基础)、某公司高档写字楼20层框架-剪力墙结构一幢(基础采用了地下连续墙工艺),抗震设防烈度为7度,总建筑面积32860平方米。 简述地下连续墙工程质量检查与检验的内容。
做题计时:00:00:00
暂 停 开始
