2025年04月14日造价工程师案例分析造价师案例题39

题数: 答题时间:120分钟
专业:案例分析

一、造价师案例题

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

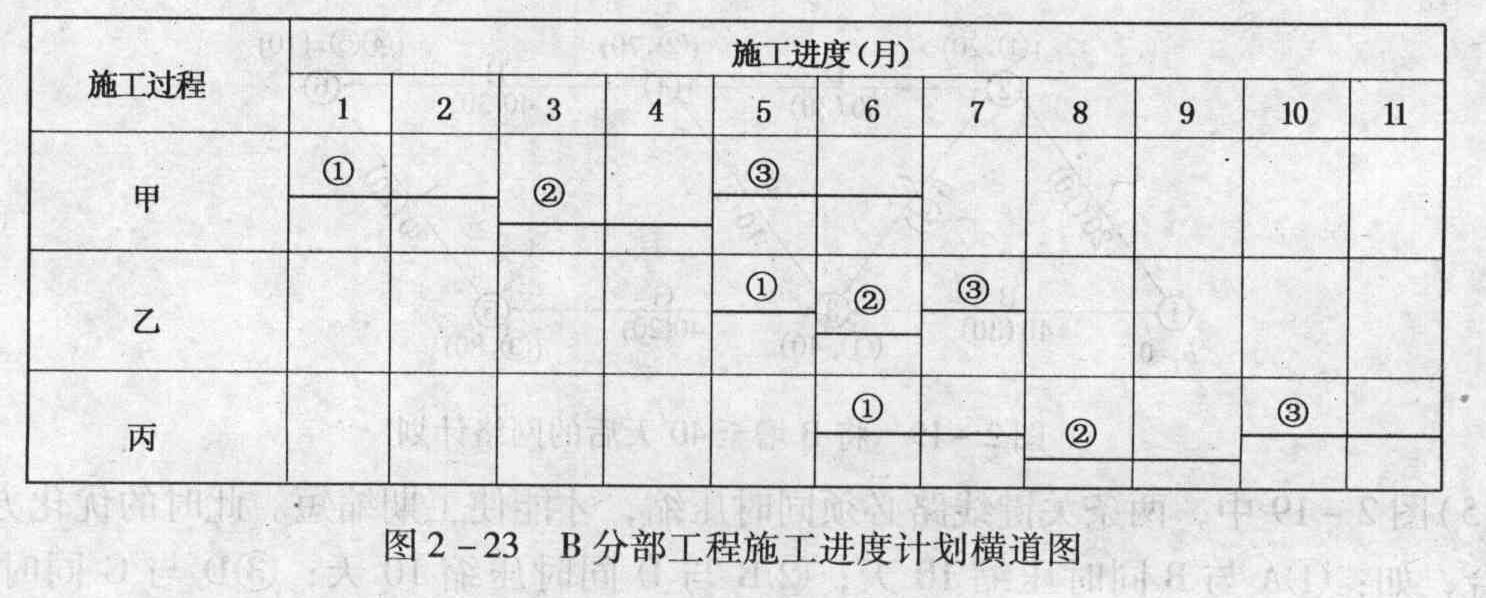

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。

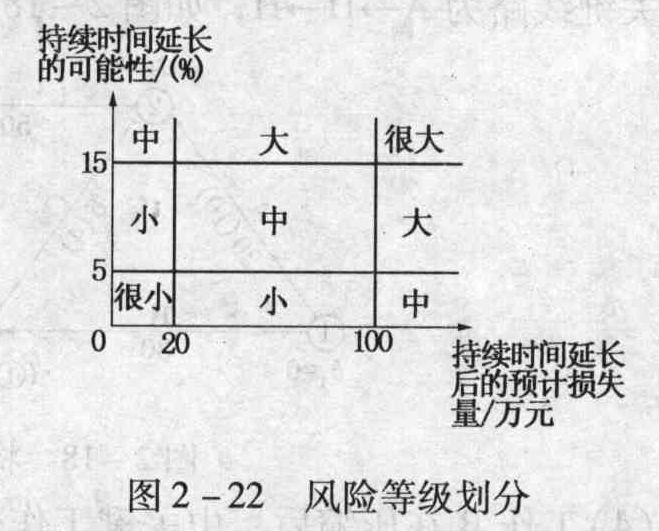

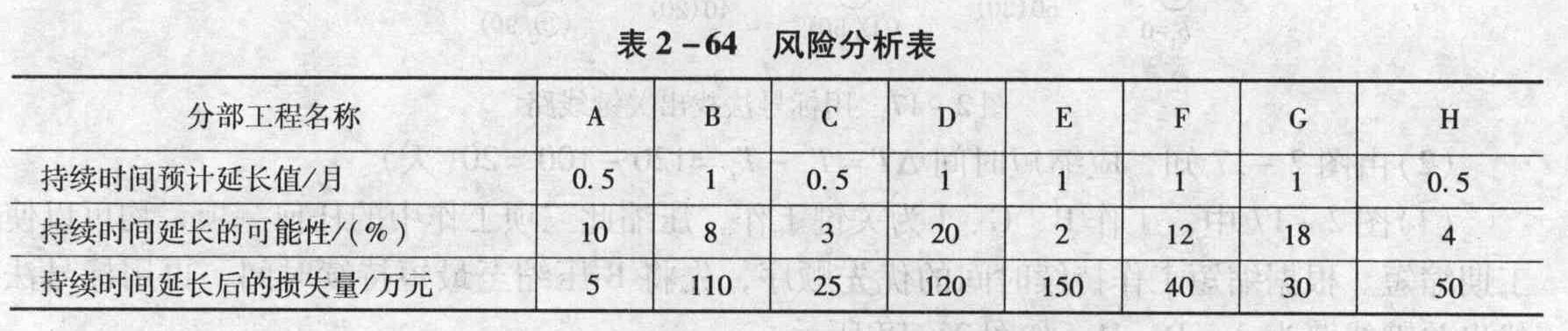

1. 风险等级为“大”和“很大”的分部工程有哪些?

题干: 某建设项目列入国家发改委2006年启动投资项目计划,在国内范围内公开招标。包括主厂房部分、动力系统、总图运输系统、行政及生活福利设施工程和其他配套工程。主厂房工程包括生产装置安装工程和土建工程两项内容。由于工程设计工作尚未全部完成,建设单位要求具有类似工程施工经验的施工单位参加投标。招标文件对项目情况及招标要求进行了说明:
1.本项目为年产400万吨石油化工产品的大型工程,项目所在地为滨海市,其中整套设备重量为1920吨,由招标人采购。
2.全部施工材料由投标人采购供应。
3.与生产装置配套的辅助项目,由于涉及专利技术使用(工程造价750万元),由招标人发包于其他企业,并由主体设备安装单位对此进行配合协调,总承包服务费按辅助项目工程造价的8%计算。
4.项目投标人应具备土建工程施工、安装工程施工一级以上资质。
5.由于设计工作尚未完成,要求投标人采取类推法确定主体设备安装工程费。
6.根据设计院技术经济室资料:主体装置安装工程费与土建工程费的比例为1:0.6;主厂房工程费与动力系统、运输系统、生活福利设施工程、其他配套工程的工程费用比例为1:0.4:0.3:0.2:0.05。
某施工企业A于两年前在城内承建了一套年产300万吨同类化工产品的生产装置,设备总重量1600吨,设备安装工程造价数据详见表3-16。
[9787518204212-image/9787518204212-003-016.jpg]

该施工企业拟根据已建年产300万吨化工产品生产装置的工程造价数据和当前市场价格的变化,对新建年产400万吨化工产品的生产装置工程进行投标报价,并确定以下投标策略:①分部分项工程量清单工料机费用将按照设备重量指标法确定,同时考虑工料机价格的变化,即工日单价按48元计,材料价格、施工机械台班价格与两年前相比涨幅按25%计;将企业管理费费率调整为65%,利润率不变;②措施项目清单费用按照已建项目措施项目清单费用占分部分项工程量清单费用的比例计算;由于远离企业驻地,另外增加大型施工机械进出场费54万元;③其他费用项目遵照已建项目的规定和招标文件要求计算;④规费计算以分部分项工程费用、措施项目费用,其他项目费用三项之和为基数计算。
建设项目配套工程土建工程部分包括:砌筑工程,混凝土及钢筋混凝土工程,屋面及防水工程(土石方工程部分已由基础地基工程公司完成)。土建工程施工费用构成数据资料如下:
1.分部分项工程清单费用为846691.92元,其中人工费、机械使用费、材料费费用为分部分项工程清单计价费用的24.80%、16.53%、45.67%。管理费为人工费、机械使用费、材料费三项之和的5.98%。利润为人工费、机械使用费、材料费、管理费四项之和的8.46%。
2.措施项目费用见表3-17。

3.其他项目费见表3-18。
4.规费:计费基础为分部分项工程费、措施项目费与其他项目费三项之和,规费费率为6.64%。
5.税金:计费基础为分部分项工程费、措施项目费、其他项目与规费四项之和。

施工过程中,建设单位根据城市环境治理整体规划调整进行了水处理扩充设计,决定地下基础土方工程由现场正在施工的施工单位负责施工(相关数据资料如下),建设单位与施工单位对施工费用构成、综合单价重新商定,并达成一致意见。
2.根据背景材料,按照工程量清单计价规范要求,确定施工企业A所估算的工程费用。

题干: 某项目生产某种化工产品A,主要技术和设备拟从国外引进。该项目主要设施包括生产主车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的生产管理、生活福利等设施。生产规模为年产2.3万tA产品,该项目拟用3年建成。
项目主要生产项目设备拟从国外进口,设备重量680t,离岸价(FOB价)为1200万美元。其他有关费用参数为:国际运费标准为480美元/t;海上运输保险费25.61万元;银行财务费率为0.5%;外贸手续费率为1.5%;关税税率为20%;增值税的税率为17%;设备的国内运杂费率为3%;美元汇率为8.31元人民币。进口设备全部需要安装。
建筑工程费、设备及工器具购置费和安装工程费情况见表6-24,工程建设其他费用为304.2万元,预备费中基本预备费为3749万元,涨价预备费2990.38万元,项目建设期利息为3081万元。

项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20820万元(其中其他制造费用820万元),年外购原材料、燃料动力费9482万元。年修理费为218万元(建设投资中工程建设其他费用全部形成无形及其他资产)。年经营成本为50000万元。年营业费用为19123万元,各项流动资金最低周转天数分别为:应收账款45天,现金30天,应付账款60天,原材料、燃料、动力90天,在产品3天,产成品20天。
工程建设项目,需要征用耕地100亩,征用费为每亩3万元,补偿费计算应按下列数额计算:被征用前第一年平均每亩产值1200元,征用前第二年平均每亩产值1100元,征用前第三年平均每亩产值1000元,该单位人均耕地2.5亩,地上附着物共有树木3000棵,按照20元/棵补偿,青苗补偿按照100元/亩计取。另外,项目需有限期租用土地15000平方米。经计算土地使用权出让金600万元。
该项目建设单位管理费600万元,其中450万元构成固定资产,未达到固定资产标准的工器具购置费100万元,勘察设计费200万元,专利费100万元,非专利技术费50万元,获得商标权120万元,生产职工培训费50万元,生产线试运转支出35万元,试生产销售款10万元。
3.计算流动资金价值和土地费用价值。

4.II.混凝土独立基础。 计算混凝土工程量。

题干: 某投资单位在2010年对一个生产能力为100万吨A产品的化工厂进行投资估算时,已知如下信息:有一个2006年投产的150万吨的同类化工厂的主体设备投资为150000万元,该设备2010年的综合调整系数为107.3%,该类工厂主体设备占项目静态投资的比例为35%,生产能力指数为0.7。
该项目建设前期年限为1年,建设期2年,第1年完成投资40%,第2年完成投资60%,预计建设期价差预备费费率为4%。
该项目长期贷款为200000万元,分两年均衡贷入,贷款利率为5%。
该项目产品达产期为3年,达产期各年生产负荷为60%、90%、100%,每吨产品占用流动资金0.1万元,流动资金中30%为自有资金,其余70%为贷款。
5.【问题】 计算该项目的静态投资、固定资产投资。

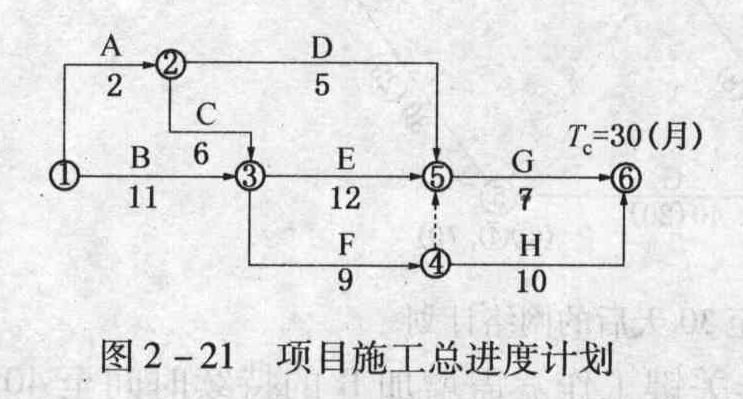

6.某工程网络双代号计划图已经业主与承包商双方认定,如图2-8所示。 图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。 施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织与以最小变动费为目标如何进行调整。相应工作的工期,调整工序作业时间时限定每个关键工序只能减少1个月。

题干:

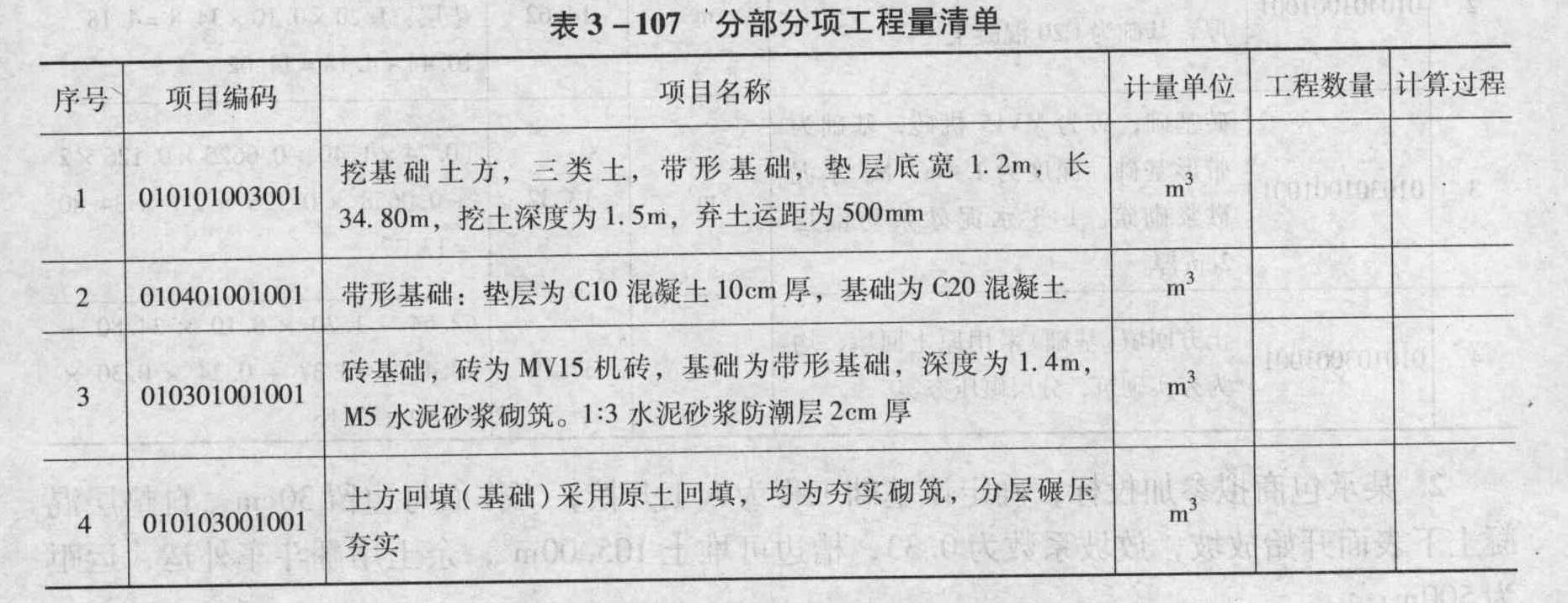

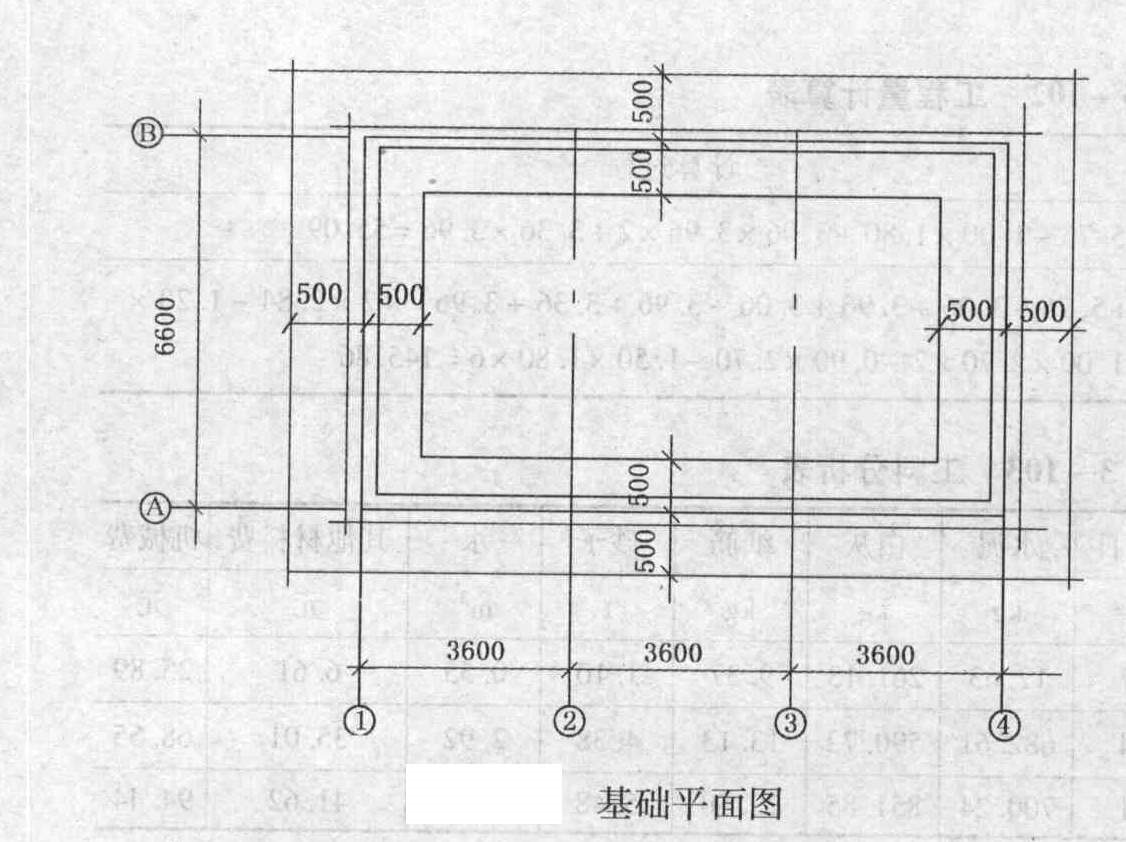

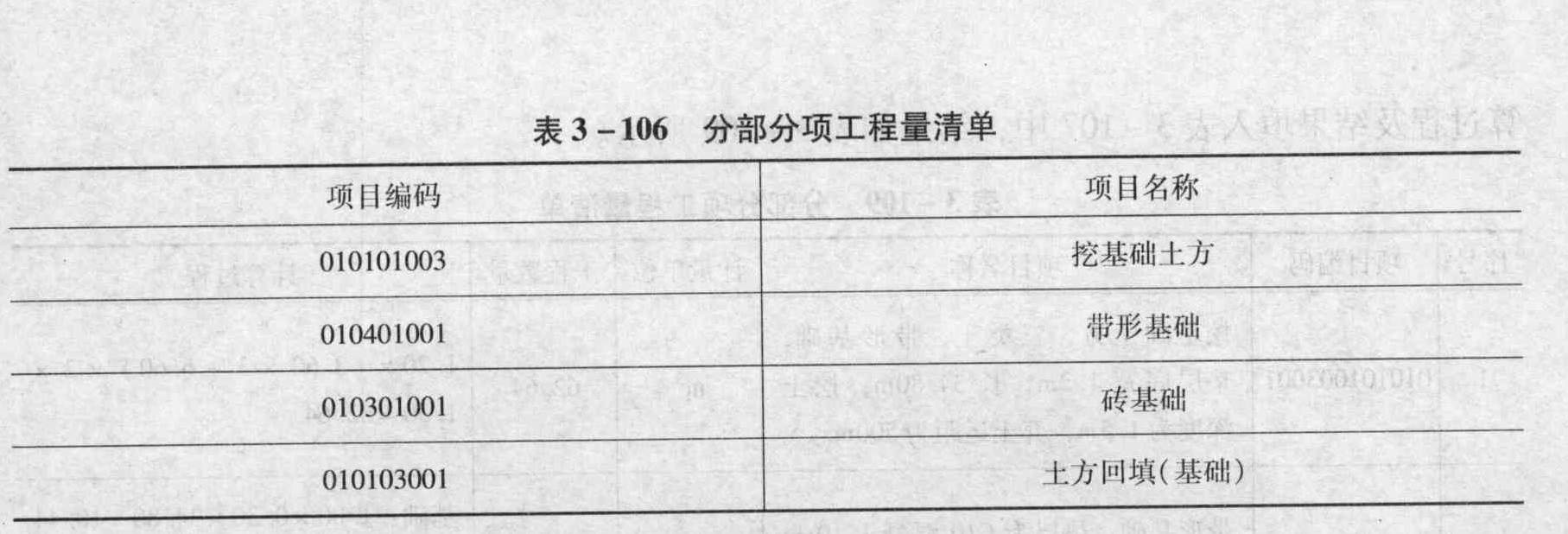

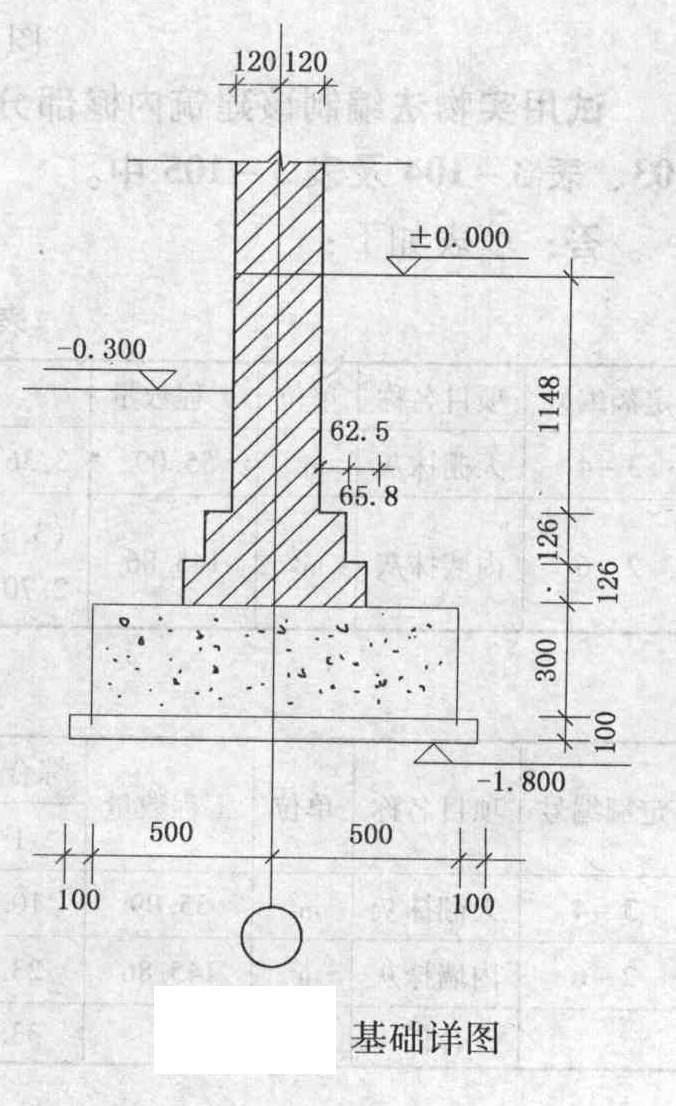

某工程基础平面图如图所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300 mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。直接工程费单价表,见表。

[artificial/abce7d56f8c-d63d-4f6a-8148-44619c83c9d7.jpg]

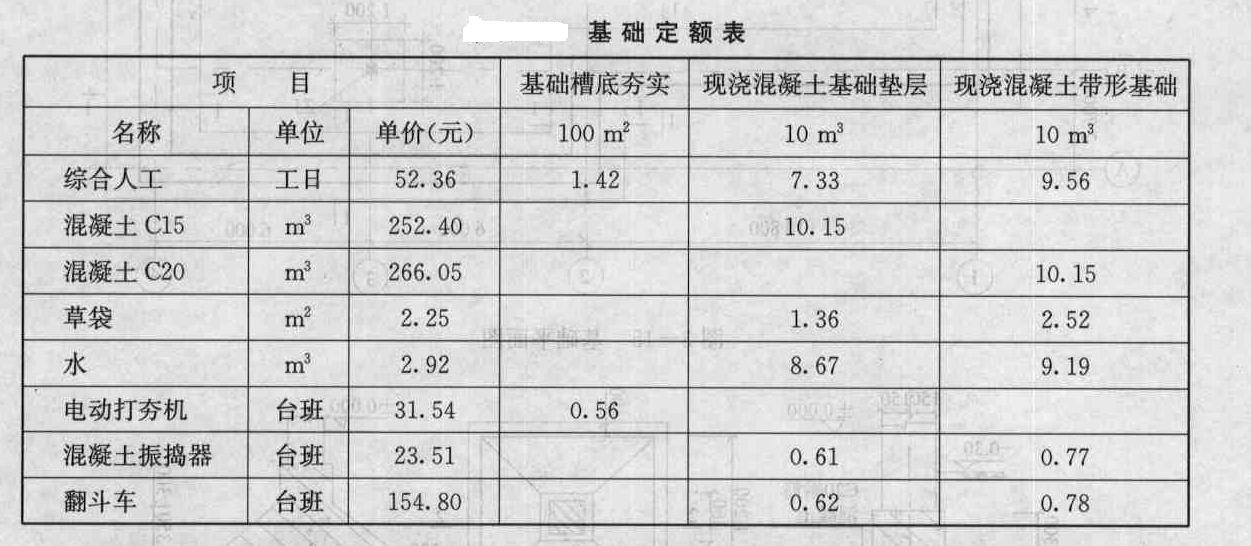

基础定额表,见表。

依据《建设工程工程量清单计价规范》计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费费率1.5%、环境保护费费率0.8%、安全和文明施工费费率1.8%。

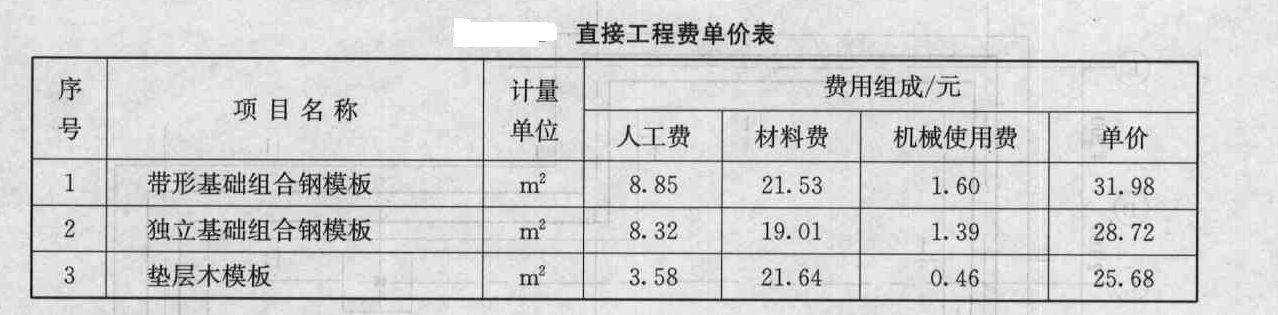

7.依据《建设工程工程量清单计价规范》(GB 50500-2003)的规定(有特殊注明除外)完成下列计算: 依据提供的基础定额数据,计算混凝土带形基础的分部分项工程量清单综合单价,填入“分部分项工程量清单综合单价分析表”,并列出计算过程。

题干: 某施工单位(乙方)通过投标中标获得建筑面积为3000平方米的工业厂房施工承包合同,乙方编制的施工方案与进度计划已得到监理工程师批准。双方约定采用清单计价形式进行合同计价。该工程的基坑开挖土方量为4500立方米。基坑开挖施工过程日正常用工5人,乙方的人工费为每工日60元,租赁的一台斗容量为1立方米的反铲挖掘机每台班租赁费为450元,管理费、利润为人工费的20%、8%,规费费率为3.5%,税率为3.41%。甲、乙双方约定5月11日开工,5月20日完工。在基坑开挖施工中发生以下事件:
事件1:因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日。
事件2:施工中遇到地质资料中没有标明的软土层,工程师5月15日发出停工令,进行地质复查,乙方配合用工15个工日,窝工5个工日(合同约定窝工降效系数为0.6)。
事件3:5月19日工程师于5月20日发出复工令,同时提出基坑开挖深度加深2m,增加土方开挖量900立方米。
事件4:5月20日至5月22日,因下暴雨迫使基坑开挖暂停,造成人员窝工10个工日,现场清理修复费用(含规费税金)1万元。
5月24日恢复基坑开挖工作,造成工期拖延,最终于5月30日施工结束。
主体结构施工时,该工程的关键线路上发生了以下几种原因引起的工期延误:
(1)由于发包人原因,设计变更后新增一项花岗石墙面工程于7月28日至8月7日施工,另一分项工程的图纸延误导致承包人于8月27日至9月12日停工。
(2)由于承包人原因,原计划于8月5日晨到场的施工机械直到8月26日晨才到场。
(3)由于天气原因,连续多日高温造成供电紧张,该工程所在地区于8月3日至8月5日停电,另外,该地区于8月24日晨至8月28日晚下了特大暴雨。
主体结构施工新增花岗石墙面工程,由发包人提供花岗石材料,双方商定该项综合单价中的管理费、利润均以人工费与机械费之和为计算基数,管理费率为40%,利润率为14%。消耗量及价格信息资料见表5-11。

8.基坑开挖过程中出现的事件1至事件4如何处理?分别列式写出计算过程。

题干: 某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图2-21)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(见图2-22)和风险分析表(见表2-64),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图2-23)进行调整,组织加快的成倍节拍流水施工。
9. 如果风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?

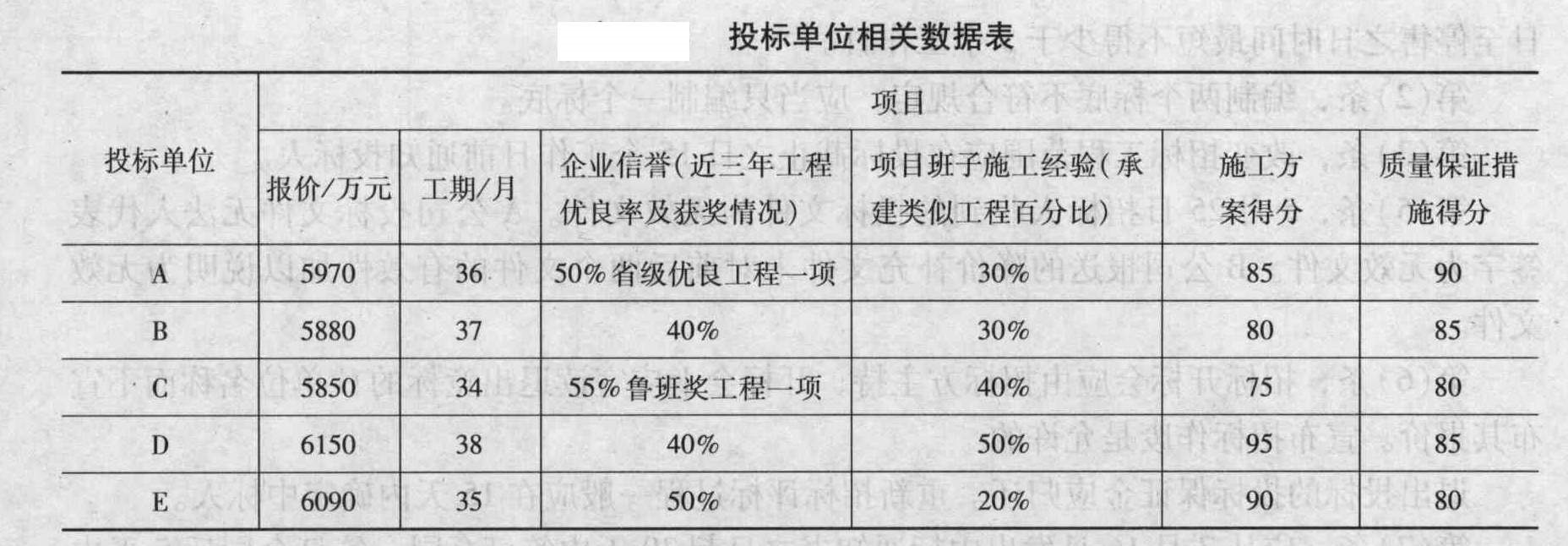

10.某建设项目,土建与安装工程分别进行招标,其中安装工程招标过程中发生了如下事件: 事件一:(1)招标方于5月8日(即确定5月23日为投标截止时间)发出招标文件。文件中特别强调由于时间较急,要求各投标人于5月23日之前提交投标文件,并于5月10日停止出售招标文件,6家单位领取了投标文件。 (2)招标文件中规定,如果投标人的报价高于标底15%以上一律确定为无效标。招标方请咨询机构代为编制了标底,并考虑投标人存在着为招标方有无垫资施工的情况编制了两个标底以适应投标人情况。 (3)5月15日投标方通知各投标人,原招标工程中的土方量增加20%,项目范围进行了调整,各投标人据此对投标报价进行计算。 (4)招标文件中规定投标人可以用抵押方式进行投标担保,并规定投标保证金额为投标价格的5%,不得少于100万元,投标保证金有效期时间同于投标有效期。 (5)按照5月23日的投标截止时间,外地的一个投标人于5月21日从邮局寄出了投标文件,由于天气原因5月25日招标人收到投标文件。本地A公司于5月22日将投标文件密封加盖了本企业的公章并由准备承担此项目的项目经理本人签字,按时送到招标方。本地B公司于5月20日送达投标文件后,5月22日又递送了降低报价的补充文件。补充文件未对5月20日送达文件的有效性进行说明。本地C公司于5月19日将投标文件送达招标人后,考虑到自身竞争实力于5月22日通知招标方退出竞标。 (6)开标会议由本市常务副市长主持。开标会上对退出竞标的C公司未宣布其公司名称。本次参加投标的单位仅有5个,开标后宣布各单位报价与标底时才发现,5个单位报价均高于标底20%以上,投标人对标底的合理性当场提出异议。与此同时招标方宣布5家投标报价均不符合招标文件规定,此次招标作废,请投标人等待通知,若某投标人退出竞标,其保证金在确定中标人时退还。三天后招标方决定6月1日重新招标,7月15日经评标委员会评定本地区无中标单位,由于外地某公司报价最低,确定其为中标人。 (7)7月16日发出中标通知书,通知书中规定,中标人自收到中标书之日起30日内,按照招标人和中标人的投标文件签订书面合同。 (8)中标单位签订合同后,将中标工程项目中的2/3工程量分包给某未中标投标人E,未中标投标人E又将其转包给外地区的农民施工单位。土建工程公开招标,经资格预审5家单位参加投标,招标方确定的评标原则如下: ①采取综合评分法选择综合分值最高的单位为中标单位。评标中,技术性评分占总分的40%,投标报价占60%。技术性评分中包括施工工期、施工方案、质量保证措施、企业信誉四项内容各占总评分的10%,其中每单项评分满分为100分。 ②计划工期为40个月,每减少一个月加5分(单项),超过40个月为废标。 ③设置复合标底,其中招标方标底(6000万元)占60%,投标方有效报价的算术平均数占40%。各单位报价与复合标底的偏差度在±3%内为有效标,其中-3%对应满分100分,每上升1%扣5分。 ④企业信誉评分原则是以企业近三年工程优良率为标准,100%为满分,如有国家级获奖工程,每项加20分,如有省级优良工程每项加10分:项目班子施工经验评分原则是以近三年来承建类似工程和承建总工程百分比计算,100%为100分。该项目施工方案质量保证措施得分由评委会专家评出。该项得分=优良率×100+优质工程加分+类工程比×100。 如表所示。 事件二:环宇公司考虑竞争对手情况最后报价时将基础工程部分的直接工程费由5000万元降为4000万元,并确定措施费为直接工程费的12%,间接费为直接费的10%,利润率为直接费与间接费之和的8%,税率为3.5%。 事件三:在施工招标的同时,进行了生产设备公开招标,经技术性评审后,评委会决定从A、B两设备中选定一种。两种设备商务性评审主要考虑设备的资金时间价值。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期末净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元,期末净残值为4500万元。该项目投资财务基准收益率为15%。 (1)用年费用法比较选择设备更新最优方案。(2)如果设备B使用寿命期为9年,最后三年经营成本均为7000万元,期末净残值为2000万元,其他数据不变,用费用现值法比较选择最优方案(以最小寿命期作为共同研究期)。注:

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
11.根据《招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。

题干: 某建设项目有关数据如下:
(1)建设期2年,运营期8年,固定资产投资4400万元(不合建设期贷款利息),无形资产600万元。项目固定资产投资资金来源为自有资金和贷款,贷款总额2200万元,在建设期每年贷入1100万元,贷款年利率为5.85%(按季计息)。流动资金为900万元,全部为自有资金。
(2)无形资产在运营期8年中,均匀摊入成本。固定资产使用年限10年,残值为200万元,按照直线法折旧。
(3)固定资产投资贷款在运营期前3年按照等额本息法偿还。
(4)项目运营期的经营成本见表1-27。
(5)复利现值系数见表1-28。(P/A,i,3)=2.674。
12.(计算结果四舍五入保留两位小数) 【问题】 计算建设期贷款利息、运营期固定资产年折旧费和期末固定资产余值。

13.某招标代理公司邀请四家设计单位对某市内河流域综合设计方案投标。在四家设计单位均提交一个设计方案之后,组织由四名专家组成的评标委员会进行评标。事先制定评标体系,共包括环境协调(F1)、拆迁规模(F2)、功能区规划(F3)、工程造价(F4)和智能系统(F5)等5项指标。该5项指标间的相对重要程度关系为F1>F2=F3>F4=F5。每位专家对各方案的评分如表所示。每个方案的得分为四位专家评分的算术平均数。 计算各项设计方案的加权综合得分,并按加权综合得分最高者中标的原则确定中标方案。各指标平均得分如表所示。

14.图为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。 该施工网络计划的计算工期是多少?为确保能按期完工,哪些工作应作为重点控制对象?为什么?

题干: 某汽车制造厂选择厂址。经过对A、B、C三个城市的地理位置、气象、天文、地质地形条件和社会经济状况、交通、运输等水电气的现状和发展趋势的考查,综合专家评审,对厂址选择应考虑的内容及其重要性,各城市相应得分如表所示。

(1)原材料、钢铁、煤、木材及生活资料的供应要有充分保证。
(2)除上述大量原材料要运进工厂外,每年要向外输出大批成品汽车、废料及垃圾。因此,交通条件最好是兼有水陆运输之便。
(3)邻近要有各种辅助工业(如汽车发动机零部件的配套供应条件等)和国产化水平在很大程度上决定了经营期产品的质量和生产成本的高低,而且在建设阶段影响投资规模,并且要提供足够的电力。
(4)劳动力的文化素质、技术水平及吸引和稳定高技术人才的条件。
(5)现场地形要平坦、水源充足,但地下水位不宜太高,此类自然条件对基本建设投资周期有影响。
15.【问题】 根据综合得分,选择理想厂址,并说明理由。

16.某建筑工程共有8项施工过程,该工程的单代号网络计划图如图所示。 该网络图的关键线路由哪些工作组成?

17.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅱ.工业管道安装工程 某氧气加压站工艺管道系统如图所示。 计算相关费用时按下列规定: (1)该工程部分分部分项工程量清单项目的工料单价如表所示。 (2)无缝钢管Ф133×6的每10m工程量耗用9.41m管材,其单价为100元/m;管道刷油每10平方米耗用3.0kg油漆,其单价为10元/kg。 (3)管理费、利润分别按人工费85%、60%计。(计算结果均保留两位小数) 编列工程量清单。依据《建设工程工程量清单计价规范》(GB 50500-2008)编列出管道(项目编码030602002)及管道支架(项目编码030615001)的分部分项工程量清单,并填入表分部分项工程量清单中。

18.某建筑施工企业对某施工现场进行施工准备工作,其工作关系如表2-65所示。该工程要在26天内完成。其全部直接费用为3万元,间接费用为5000元,每超过1天间接费用增加600元。 将表的各项工作的3列空格内容计算出来并填充到表内。

19.某工程柱下独立基础如图所示,共18个。已知:土壤类别为三类土:混凝土现场搅拌,混凝土强度等级:基础垫层CIO,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填均按天然密实土计算。 某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490立方米;余土用翻斗车外运200m。该承包商使用的消耗量定额如下:挖1立方米土方,用工0.48工日(已包括基底扦探用工);装运【外运200m)1立方米土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。计算承包商挖独立基础土方的人工费、材料费、机械费合价。

题干: 某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工
期5个月。各月计划完成工程量及综合单价见表,承包合同规定:

(1)开工前发包方向承包方支付分部分项工程费的15%作为材料预付款。预付款从工
程开工后的第2个月开始分3个月均摊抵扣。
(2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
(3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。
(4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部
分的工程量的综合单价调整系数为0.95。
(5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费
率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。
20.(计算结果均保留两位小数)根据表计算第1、2月造价工程师应确认的工程进度款各为多少万元?

题干: 某房屋建筑工程项目的建设单位与施工单位按照《建设工程施工合同(示范文本)》签订
了施工承包合同。施工合同中规定:
(1)设备由建设单位采购,施工单位安装;
(2)由建设单位原因导致的施工单位人员窝工,按18元/工日补偿,因建设单位原因导
致的施工单位设备闲置,按表中所列标准补偿;
[zjgcs/gczjalfx/ggbzzt/5/image/img-05-239-01.jpg]
(3)施工过程中发生的设计变更,其价款按建标[2003]206号文件的规定以工料单价法
计价程序计价(以直接费为计算基础),间接费费率为10%,利润率为5%,税率为3.41%。
该工程在施工过程中发生以下事件:
事件1:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后
才能填筑,增加费用30000元,工期延误10天。
事件2:基坑开挖深度为3m,施工组织设计中考虑的放坡系数为0.3(已经监理工程师
批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用
超支10000元,工期延误3天。
事件3:施工单位在主体钢结构吊装安装阶段发现钢筋混凝土结构上缺少相应的预埋
件,经查实是由于土建施工图纸遗漏该预埋件所致。返工处理后,增加费用20000元,工
期延误8天。
事件4:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型
起重机、两台自卸汽车(载重5t、8t各一台)闲置5天,工人窝工86工日,工期延误5天。
事件5:某分项工程由于建设单位提出工程使用功能的调整,需进行设计变更。设计变
更后,经确认直接工程费增加18000元,措施费增加2000元。
上述事件发生后,施工单位及时向建设单位造价工程师提出索赔要求。
21.对于工程施工中发生的工程变更,造价工程师对变更部分的合同价款应根据什么原则确定?

题干: 某公司拟投资建设一个生物化工厂,这一建设项目的基础数据如下:
(1)项目实施计划该项目建设期为3年,实施计划进度为:第1年完成项目全部投资的20%,第2年完成项目全部投资的55%,第3年完成项目全部投资的25%,第4年项目投产,投产当年项目的生产负荷达到设计生产能力的70%,第5年项目的生产负荷达到设计生产能力的90%,第6年项目的生产负荷达到设计生产能力。项目的运营期总计为15年。
(2)建设投资估算本项目工程费与工程建设其他费的估算额为56180万元,预备费(包括基本预备费和价差预备费)为4800万元。
(3)建设资金来源本项目的资金来源为自有资金和贷款,贷款总额为40000万元,其中外汇贷款为2300万美元。外汇牌价为1美元兑换6.6元人民币。贷款的人民币部分,从中国工商银行获得,年利率为12.48%(按季计息)。贷款的外汇部分,从中国银行获得,年利率为8%(按年计息)。
(4)生产经营费用估计
建设项目达到设计生产能力以后,全厂定员为1200人,工资和福利费按照每人每年12000元估算。每年的其他费用为860万元(其中:其他制造费用为650万元)。年外购原材料、燃料及动力费估算为20200万元。年经营成本为25000万元,年修理费占年经营成本11%(年营业费用忽略不计)。各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天,存货40天。
22.【问题】 用分项详细估算法估算拟建项目的流动资金。

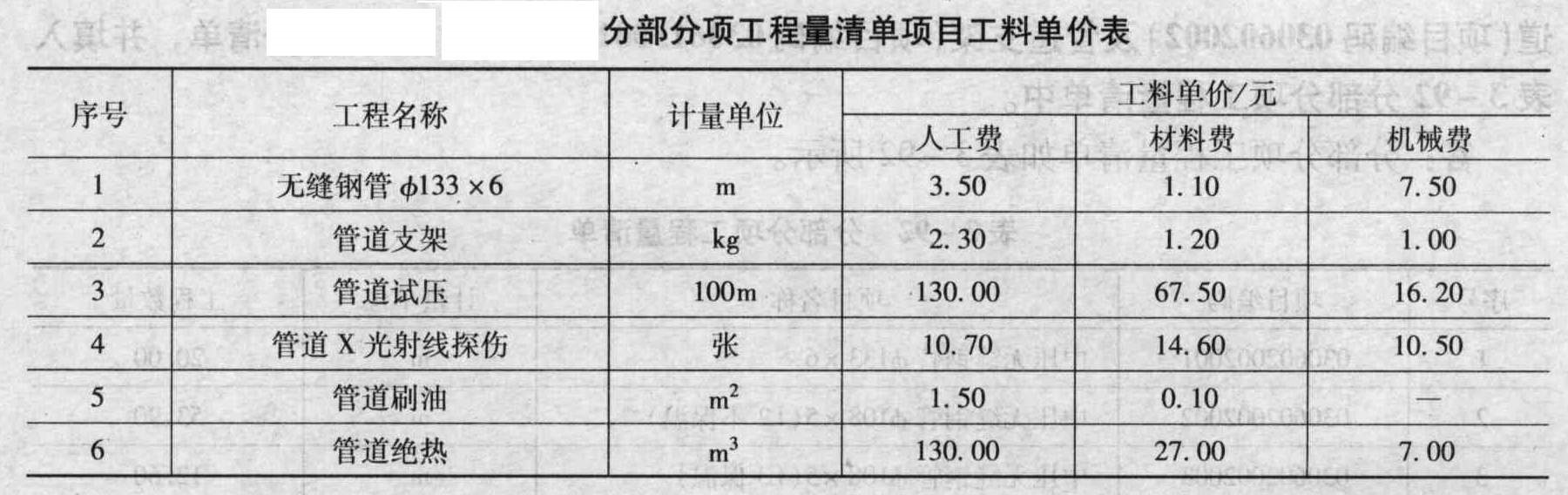

23.本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅱ.工业管道安装工程 某氧气加压站工艺管道系统如图所示。 计算相关费用时按下列规定: (1)该工程部分分部分项工程量清单项目的工料单价如表所示。 (2)无缝钢管Ф133×6的每10m工程量耗用9.41m管材,其单价为100元/m;管道刷油每10平方米耗用3.0kg油漆,其单价为10元/kg。 (3)管理费、利润分别按人工费85%、60%计。(计算结果均保留两位小数) 计算分部分项工程量。依据《全国统一安装工程预算工程量计算规则》计算工程量,并将工程量和计算过程填入表管道安装工程分部分项工程量计算表的相应栏目内。

题干: 中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和进行施工图设计。该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2011年7月30日到位,2011年3月18日设计单位完成了初步设计图纸,于3月20日进入施工图设计阶段,预计5月8日完成施工图设计。该空军部队考虑到该项目要在年底前竣工,遂决定于3月19日进行施工招标。施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择的两家发出了投标邀请书。
24.招标人在招标过程中的不妥之处有哪些?并说明理由。

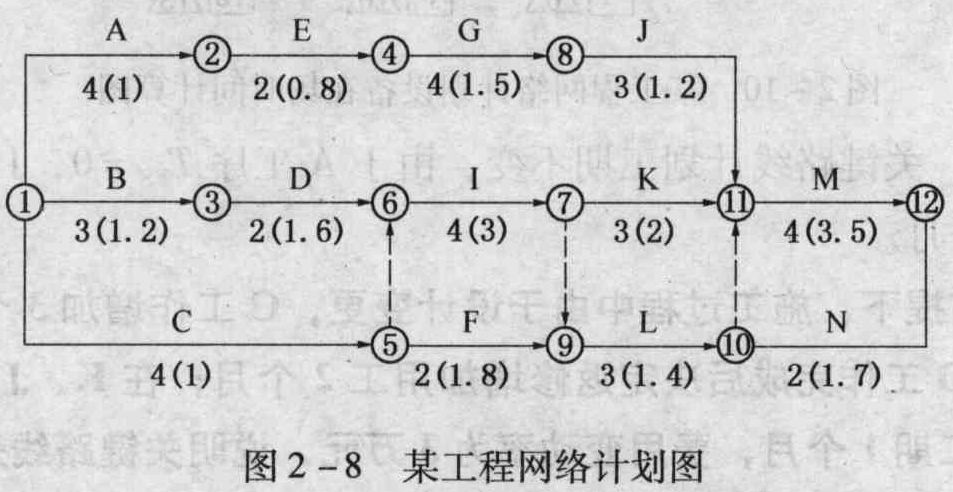

题干: 某工程网络双代号计划图已经业主与承包商双方认定,如图2-8所示。

图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。
25.计算此工程的计划工期,说明A、C、D、I、J的TES、TEF、TLS、TLF、FF、TF,确定关键路线。

题干: 某建筑工程共有8项施工过程,该工程的单代号网络计划图如图所示。
26. 指出该网络图的计划工期。

题干: (1)某项目拟全套引进国外设备,有关数据如下:
①设备总重量100t,离岸价格(FOB)200万美元(美元对人民币汇率按1:6.6计算);
②国外运费率为6%;
③国外运输保险费率为0.266%;
④关税税率为22%;
⑤增值税率为17%;
⑥银行财务费率为0.4%;
⑦外贸手续费率为1.5%;
⑧到货口岸至安装现场500km,运输费为0.6元/t·km,装卸费各为50元/t;
⑨现场保管费率为0.20%;
⑩附属项目投资分别按设备投资的一定比例计算,如表所示。

(2)该项目基本预备费按5%计取。
(3)该项目建设前期年限为1年,建设期2年,筹集资本金5000万元,其余为银行贷款,贷款利率为10%,投资在建设期内等比例投入,预计年平均涨价率为6%。
27.【问题】 估算设备购置费。

28.某建设项目,土建与安装工程分别进行招标,其中安装工程招标过程中发生了如下事件: 事件一:(1)招标方于5月8日(即确定5月23日为投标截止时间)发出招标文件。文件中特别强调由于时间较急,要求各投标人于5月23日之前提交投标文件,并于5月10日停止出售招标文件,6家单位领取了投标文件。 (2)招标文件中规定,如果投标人的报价高于标底15%以上一律确定为无效标。招标方请咨询机构代为编制了标底,并考虑投标人存在着为招标方有无垫资施工的情况编制了两个标底以适应投标人情况。 (3)5月15日投标方通知各投标人,原招标工程中的土方量增加20%,项目范围进行了调整,各投标人据此对投标报价进行计算。 (4)招标文件中规定投标人可以用抵押方式进行投标担保,并规定投标保证金额为投标价格的5%,不得少于100万元,投标保证金有效期时间同于投标有效期。 (5)按照5月23日的投标截止时间,外地的一个投标人于5月21日从邮局寄出了投标文件,由于天气原因5月25日招标人收到投标文件。本地A公司于5月22日将投标文件密封加盖了本企业的公章并由准备承担此项目的项目经理本人签字,按时送到招标方。本地B公司于5月20日送达投标文件后,5月22日又递送了降低报价的补充文件。补充文件未对5月20日送达文件的有效性进行说明。本地C公司于5月19日将投标文件送达招标人后,考虑到自身竞争实力于5月22日通知招标方退出竞标。 (6)开标会议由本市常务副市长主持。开标会上对退出竞标的C公司未宣布其公司名称。本次参加投标的单位仅有5个,开标后宣布各单位报价与标底时才发现,5个单位报价均高于标底20%以上,投标人对标底的合理性当场提出异议。与此同时招标方宣布5家投标报价均不符合招标文件规定,此次招标作废,请投标人等待通知,若某投标人退出竞标,其保证金在确定中标人时退还。三天后招标方决定6月1日重新招标,7月15日经评标委员会评定本地区无中标单位,由于外地某公司报价最低,确定其为中标人。 (7)7月16日发出中标通知书,通知书中规定,中标人自收到中标书之日起30日内,按照招标人和中标人的投标文件签订书面合同。 (8)中标单位签订合同后,将中标工程项目中的2/3工程量分包给某未中标投标人E,未中标投标人E又将其转包给外地区的农民施工单位。 土建工程公开招标,经资格预审5家单位参加投标,招标方确定的评标原则如下: ①采取综合评分法选择综合分值最高的单位为中标单位。评标中,技术性评分占总分的40%,投标报价占60%。技术性评分中包括施工工期、施工方案、质量保证措施、企业信誉四项内容各占总评分的10%,其中每单项评分满分为100分。 ②计划工期为40个月,每减少一个月加5分(单项),超过40个月为废标。 ③设置复合标底,其中招标方标底(6000万元)占60%,投标方有效报价的算术平均数占40%。各单位报价与复合标底的偏差度在±3%内为有效标,其中-3%对应满分100分,每上升1%扣5分。 ④企业信誉评分原则是以企业近三年工程优良率为标准,100%为满分,如有国家级获奖工程,每项加20分,如有省级优良工程每项加10分:项目班子施工经验评分原则是以近三年来承建类似工程和承建总工程百分比计算,100%为100分。该项目施工方案质量保证措施得分由评委会专家评出。该项得分=优良率×100+优质工程加分+类工程比×100。 如表所示。 事件二:环宇公司考虑竞争对手情况最后报价时将基础工程部分的直接工程费由5000万元降为4000万元,并确定措施费为直接工程费的12%,间接费为直接费的10%,利润率为直接费与间接费之和的8%,税率为3.5%。 事件三:在施工招标的同时,进行了生产设备公开招标,经技术性评审后,评委会决定从A、B两设备中选定一种。两种设备商务性评审主要考虑设备的资金时间价值。设备A使用寿命期为6年,设备投资10000万元,年经营成本前三年均为5500万元,后三年均为6500万元,期末净残值为3500万元。设备B使用寿命期为6年,设备投资12000万元,年经营成本前三年均为5000万元,后三年均为6000万元,期末净残值为4500万元。该项目投资财务基准收益率为15%。 说明重新招标的法律规定。指出本案例中不正确的处理方法。

题干: 某学校拟新建一实验楼,该学校按照国家有关规定履行了项目审批手续,并自筹资金1000万元,向银行借款3000万元,拟采用公开招标方式进行施工招标。因该工程较复杂,考虑到施工风险,决定采用固定价格合同。在施工招标过程中发生了以下事件:
事件一:为了让投标人了解工程场地和周围环境情况,招标人在投标预备会结束时,组织投标人进行现场勘察。
事件二:投标预备会由招标管理机构派人主持召开。
事件三:某投标单位发现招标文件中提供的工程量项目有误,在开标会上向招标人提出。
事件四:某投标单位在向招标单位提交投标文件时,未及时提交投标保证金。
事件五:招标文件中规定,所有投标人的投标保证金在评标结束后,均不予退还。
29.事件三中发生的情况是否应在开标会上提出?如不应该,请改正。

题干: 某工程,在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而工程师坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经工程师审核属实。
30.判别B、D、F、H四家施工单位的投标是否为有效标?说明理由。

题干: 本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。
I.土建工程
某工程楼面如图所示。梁纵向钢筋通长布置,8m长一个搭接,搭接长度1.2Lt,Lt为40d。梁箍筋弯钩长度每边10d。梁混凝土保护层25mm。

注:所有墙厚均为240,Z-1柱、构造柱截面240×240。
该工程分部分项工程量清单项目综合单价的费率:管理费率12%,利润率7%。其他相关资料如表3-88所示,“分部分项工程量清单计价表”(管理费、利润均以人工工费、材料费、机械费之和为基数计取)如表3-89所示。
31.计算KL1梁钢筋的重量,并将相关内容填入表3-88“钢筋计算表”相应栏目中。

题干: 某建设项目拟引进国外设备,现有三个方案可供选择:
A方案:引进设备A离岸价格(FOB)为220万美元(1:6.6),重量520t,国际运费标准为400美元/t,海上运输保险费率为0.25%,银行财务费率为0.6%,外贸手续费率为1.5%,关税税率为21%,增值税税率为17%。国内车辆运杂费率为2.5%,国内其他费用为398.582万元人民币。年生产费用1250万元,技术水平、质量水平一般,经济寿命12年,人员培训费用较低。
B方案:引进设备B总费用为4200万元(人民币),年生产费用为900万元,技术水平先进,质量水平高,经济寿命15年,人员培训费用高。
C方案:引进设备C总费用为2800万元(人民币),年生产费用为1200万元,技术水平较先进,质量水平较高,经济寿命10年,人员培训费用一般。在项目综合评分时,经过调研同类项目投资额为3100万元人民币,年生产费用通常水平为1200万元,基准收益率为12%。
经过专家分析与同类项目比较,确定的评分标准为:
(1)投资额等于同类项目投资时为80分、低于为90分、高于为70分;
(2)年生产费用等于同类项目的为70分、低于为90分、高于为60分;
(3)质量水平一般者为60分,较高者为70分、高者为80分;
(4)技术水平一般为70分、较高为80分、先进为90分;
(5)经济寿命≥15年得90分、否则得70分;
(6)人员培训费用:高者得60分、一般得70分、较低得80分。
各评价指标权重如表2—22所示,系数如表2-23所示。
32. 确定各方案得分,计算各方案的综合得分,做出方案选择。

题干: 某工业引进项目,基础数据如下:
(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。
(2)全套设备拟从国外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.6,设备的国内运杂费率为2.3%。
(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。
(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内价差预备费平均费率为6%。
(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。
33.【问题】 试用扩大指标法估算流动资金。

题干: 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2010年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10-11日在招标人总工程师办公室领取招标文件,9月6日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做了书面答复,随后组织各投标单位进行了现场踏勘0 9月6日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月20日收到中标通知书。最终双方于10月13日签订了书面合同。
34.招标人对投标单位进行资格预审应包括哪些内容?

35.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 根据图示内容和《建设工程工程量清单计价规范》(GB 50500-2008)的规定,并根据表3-106所列分部分项工程量清单项目编制±0.00以下部分的工程量清单,并将计算过程及结果填下表3-107中。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

题干: 某建设项目拟引进国外设备,现有三个方案可供选择:
A方案:引进设备A离岸价格(FOB)为220万美元(1:6.6),重量520t,国际运费标准为400美元/t,海上运输保险费率为0.25%,银行财务费率为0.6%,外贸手续费率为1.5%,关税税率为21%,增值税税率为17%。国内车辆运杂费率为2.5%,国内其他费用为398.582万元人民币。年生产费用1250万元,技术水平、质量水平一般,经济寿命12年,人员培训费用较低。
B方案:引进设备B总费用为4200万元(人民币),年生产费用为900万元,技术水平先进,质量水平高,经济寿命15年,人员培训费用高。
C方案:引进设备C总费用为2800万元(人民币),年生产费用为1200万元,技术水平较先进,质量水平较高,经济寿命10年,人员培训费用一般。在项目综合评分时,经过调研同类项目投资额为3100万元人民币,年生产费用通常水平为1200万元,基准收益率为12%。
经过专家分析与同类项目比较,确定的评分标准为:
(1)投资额等于同类项目投资时为80分、低于为90分、高于为70分;
(2)年生产费用等于同类项目的为70分、低于为90分、高于为60分;
(3)质量水平一般者为60分,较高者为70分、高者为80分;
(4)技术水平一般为70分、较高为80分、先进为90分;
(5)经济寿命≥15年得90分、否则得70分;
(6)人员培训费用:高者得60分、一般得70分、较低得80分。
各评价指标权重如表2—22所示,系数如表2-23所示。
36. 计算A方案引进设备A的总费用。

题干: 某项目建设期为2年,生产期为8年,项目建设投资(不合建设期借款利息)3100万元,预计90%形成固定资产,10%形成其他资产。固定资产折旧年限为8年,按平均年限法计提折旧,残值率为5%,在生产期末回收固定资产残值;其他资产按8年期平均摊销。建设项目发生的资金投入、收益及成本情况见表。建设期贷款用于购买设备,贷款年利率为8%,按季计息,建设期只计利息不还款,在生产期内按照等额本息偿还法进行偿还;流动资金全部为贷款,年利率为4%。营业税金及附加的税率为6%,所得税率为25%,法定盈余公积金按10%提取。
37.(计算结果保留小数点后两位) 【问题】 编制项目利润与利润分配表。

38.某市对其沿江流域进行全面规划,划分出会展区、商务区和风景区等区段进行分段设计招标。其中会展区用地100000平方米,专家组综合各界意见确定了会展区的主要评价指标为:总体规划的适用性(F1)、各功能区的合理布局(F2)、与流域景观的协调一致性(F3)、充分利用空间增加会展面积(F4)、建筑物美观性(F5),并对各功能的重要性分析如下:F3相对于F4很重要,F3相对于F1较重要,F2和F5同样重要,F4和F5同样重要。现经层层筛选后,有三个设计方案进入最终评审。专家组对这三个设计方案满足程度的评分结果和各方案的单位面积造价如表2-51所示。 根据选定的设计方案,设计单位对会展区内的会展中心进行功能改进,按照限额设计要求,确定该工程目标成本额10000万元。然后以主要分部工程为对象进一步开展价值工程分析。各分部工程评分值和目前成本如表所示。试计算各功能项目成本降低期望值,并确定功能改进顺序。

题干: 总承包商通过投标中标承担了项目施工任务,并决定本方独立完成基坑开挖任务,将某专业工程分包。
某分包商分包了专业分项工程,分包合同中规定:工程量为2400立方米;分包合同工期为30天,6月11日开工,7月10日完工:逾期违约金为1000元/天。
总承包商企业定额规定:正常施工情况下(按计划完成每天安排的工作量),采用计日工资的日工资标准为60元/工日(折算成小时工资为7.5元/小时)。延时加班,每小时按小时工资标准的120%计;夜间加班,每班按日工资标准的130%计。
该分包商原计划每天安排20人(按8小时计算)施工,由于施工机械调配出现问题,致使该专业分项工程推迟到6月18日才开工。为了保证按合同工期完工,分包商可采取延时加班(每天延长工作时间不超过4小时)或夜间加班(每班按8小时计算)两种方式赶工。延时加班和夜间加班的人数与正常作业的人数相同。
该工程所在地市政府规定,高温期间施工企业每日工作时间减少1小时,企业必须给职工每人每天10元高温津贴。若该分项工程的计划工效为1.50平方米/小时,计划工日单位为50元,高温期间的实际工效降低10%。
总承包商现有三种挖掘机,三种自卸汽车(相关技术经济数据见表2—9、表2-10)。

其中,型挖掘机挖斗容量为0.5立方米,每循环1次时间为2min,机械利用系数为0.85。
型自卸汽车每次可载重5t,每次往返需24min,时间利用系数为0.80。
施工基坑开挖时沟槽长3351m,底宽3m,室外地坪设计标高为-0.3m,槽底标高为-3m,无地下水,放坡系数1:0.67,沟槽两端不放坡,土松散系数为1.2。开挖土方量的60%由汽车运走,运距3km,其余土方量就地堆放,松散状态时土方每立方米重1.65t。计划完工时间为20天。
39.若采取每天延长工作时间方式赶工,延时加班时间内平均降效10%,每天需增加多少工作时间(按小时计算,计算结果保留2位小数)?每天需额外增加多少费用?
