2025年04月11日二级建造师市政工程建造师案例题30

题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

题干: 某单位中标污水处理项目,其中二沉池直径51.2 m,池深5.5 m。池壁混凝土设计要求为C30、P6、F150,采用现浇施工,施工时间跨越冬季。
施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:1)混凝土的搅拌及运输;2)混凝土的浇筑顺序、速度及振捣方法;3)搅拌、运输及振捣机械的型号与数量;4)预留后浇带的位置及要求:5)控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5 m/h,当充到设计水位12 h后,开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(平方米?d),施工单位认定合格。
1.修正满水试验中存在的错误。

题干: 某排水管道工程采用承插式混凝土管道,管座为180度;地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后12 h进行;对暂时不接支线的管道预留孔未进行处理。
2.改正项目部闭水试验做法中的错误之处。

3.(二)      某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施工组织设计的每一个环节抓住其关键,做出了最恰当的安排,并选择了合理有效的措施。     在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。     在注浆施工期内,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受污染情况。     问题

题干: A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长32 m,宽40 m,池体深6.5 m基坑与邻近建筑物距离2.6 m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25摄氏度内。地层土为黏土,地下水位于地表水以下0.5m。
项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:
(1)因施工结构位于供水厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。
(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施。
(3)施工组织设计中考虑了围护桩变形,但监测项目偏少。
(4)为控制结构裂缝,混凝土浇筑时控制内外温差不大于25摄氏度。
在基坑开挖到放坡时,由于止水帷幕缺陷,西北角渗漏严重,采用双快水泥法进行封堵,由于水量较大,没有效果。
4.针对背景资料中的渗漏情况,应采取什么措施封堵?

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线
范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,
用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程。由于控制不当,局部超挖达
200mm.施工单位自行进行了槽底处理。
管座施工采用分层浇筑。施工时,对第一次施工的平基表面压光、抹面,达到强度后进
行二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后
12h进行;对暂时不接支线的管道预留孔未进行处理。
5.在本工程施工环境条件下,挖土机和起重机安全施工应注意什么?

题干: 某市政公司承包某路段的改建工程,全长2.5 km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20 cm石灰土底基层,45 cm二灰碎石基层,9 cm粗、4 cm细沥青混凝土面层;非机动车道为20 cm石灰土底基层,30 cm二灰碎石基层,6 cm粗、3 cm细沥青混凝上面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
6.工程项目安全检查的规定是否正确?请说明理由。

题干: A公司中标的某城市高架跨线桥工程,为15跨25 m预应力简支梁结构,桥面宽22 m;采用φ1200 mm钻孔灌注桩基础,埋置式承台,Y型独立式立柱。工程工期210 d,中标价2 850万元。经过成本预测分析,项目目标成本为2 600万元,其中管理成本(间接成本)占10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。施工过程中发生如下事件:
事件1:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单价偏低。
事件2:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件3:某承台开挖基坑时发现文物,按上级有关部门要求停工30 d,导致总工期拖延10 d,未发生直接成本损失。
7.针对事件3,项目部可以提出哪些索赔要求?说明理由。

题干: 某建设单位与A市政工程公司(简称A公司)签订管涵总承包合同,管涵总长800m,A公司将工程全部分包给B工程公司(简称B公司),并提取了5%的管理费。A公司与B公司签订的分包合同中约定:
(1)出现争议后通过仲裁解决;
(2)B公司在施工工地发生安全事故后,应赔偿A公司合同总价的0. 5%作为补偿。
B公司采用放坡开挖基槽再施工管涵的施工方法。施工期间A公司派驻现场安全员发现某段基槽土层松软,有失稳迹象,随即要求B公司在此段基槽及时设置板桩临时支撑,但B公司以工期紧及现有板桩长度较短为由,决定在开挖基槽2m深后再设置支撑,且加快基槽开挖施工进度,结果发生基槽局部坍塌,造成一名工人重伤。建设行政主管部门在检查时,发现B公司安全生产许可证过期,责令其停工。A公司随后向B公司下达了终止分包合同通知书,B公司以合同经双方自愿签订为由诉讼至人民法院,要求A公司继续履行合同或承担违约责任并赔偿经济损失。
8.该分包合同是否有效?请说明法律依据。

题干: 某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划如图1,经监理工程师批准后实施。
施工准备1号基础灌注桩I号基坑开挖 1号承台 1号台身
在施工过程中,发生了以下事件:
事件一:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5天。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4天,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。
9.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
10.混凝土构筑物满水试验的要点有哪几项?

题干: 某市政工程公司承建一污水管道扩建工作。项目部为赶进度临时招聘了三名民工王某、张某和李某。第二天,三名民工马上参加现场作业。王某被施工员孙某直接指派下井施工。王某对下水道工程井下有害气体对人体的危害了解甚少,只打开井盖让井内通风一会儿后马上下井工作,在下水道拆封堵头时吸人硫化氢毒气,当场昏倒在井内,正在井上守候的李某在没有查明王某昏倒的原因,又没有采取防毒措施的情况下立即下井施救。没多久,李某也不醒人事。张某在井上见下没了动静,大声呼叫,发现没有任何反应,连忙跑回项目部汇报情况,项目部闻讯全力抢救,二人被救上井。但因现场无急救设备和物质,错过了最佳抢救时机,在送往医院途中,导致王某死亡。李某经医院全力抢救被救活。
11.从事故直接起因看,本工程事故属于哪一类?孙某和王某在安全管理上各犯了什么错误导致了事故发生?

12.     某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环境保护措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。     整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。     问题

题干: 某施工单位中标某城市道路工程A标段,中标价为3000万元,项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
13.应以哪些表式具体描述项目目标成本计划编制的结果?

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15m。场地地层主要为粉砂
土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B
公司。
在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目
部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。单位将沉
井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分:
B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B
单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,
未获批准。
14.一人重伤属于什么等级安全事故?A单位与B单位分别承担什么责任?为什么?

题干: 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如图所示。施工过程中,发生了如下事件:事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。
15.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。

16.     某市政公用工程项目,经有关部门批准采取公开招标的方式确定了中标单位并签订合同。该工程合同条款中部分规定如下:     (1) 由于设计未完成,承包范围内待实施的工程虽然性质明确,但工程量还难以确定,双方商定拟采用总价合同形式签订施工合同,以减少双方的风险。     (2) 施工单位按建设单位代表批准的施工组织设计(或施工方案)组织施工,施工单位不承担因此引起的工期延误和费用增加的责任。     (3) 甲方向施工单位提供场地的工程地质和地下主要管网线路资料,供施工单位参考使用。     (4) 建设单位不能将工程转包,但允许分包,也允许分包单位将分包的工程再次分包给其他施工单位。     在施工招标文件中,按工期定额计算,该工程工期为573d。但在施工合同中,双方约定:开工日期为2006年12月15日,竣工日期为2008年7月25日,日历天数为586d。     在工程实际实施过程中,出现了下列情况:     工程进行到第6个月时,国务院有关部门发出通知,指令压缩国家基建投资,要求某些建设项目暂停施工。该工程项目属于指令停工下马项目,因此,业主向承包商提出暂时中止合同实施的通知。承包商按要求暂停施工。     复工后在工程后期,工地遭遇当地百年罕见的台风的袭击,工程被迫暂停施工,部分已完工程受损,现场场地遭到破坏,最终使工期拖延了2个月。     问题

17.某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E共5家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该5家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这5家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E共4家承包商投标,并宣读该4家承包商的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。 问题 1.《中华人民共和国招标投标法》(以下简称《招标投标法》)中规定的招标方式有哪几种? 2.该工程若采用邀请招标方式是否违反有关规定?为什么? 3.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么? 4.招标人对投标单位进行资格预审应包括哪些内容? 5.根据《招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。

题干: 某市政公司承包某路段的改建工程,全长2. 5km,工期为当年7月至次年2月。该路段为1四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、14cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm 细沥青混凝土面层;两侧为彩色人行道石板。
项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。
按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。
18.工程项目安全检查的规定是否正确?请说明理由。

题干: 某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工
工艺如下。
(1)工作坑的支撑采用封闭式框架。
(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。
(3)管顶以上超挖稳定土时不得在135。范围内。
(4)排水管道交叉时,排水圆管在上,铸铁管在下。
(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行
纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构
筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。
19.根据哪些因素来选择管道的顶进方法?

20.(一)      某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题

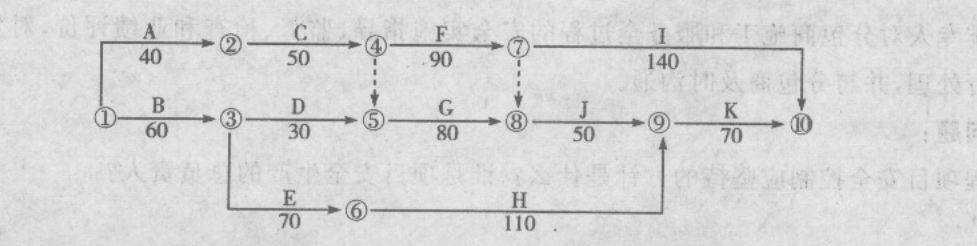

题干: 某城市道路的主要工序如下表:
施工单位编制了如下网络计划:
施工中发生了如下事件:
事件一 :由于施工单位设备故障,导致C工作中断4天。
事件二:由于百年一遇的冰雪灾害,导致D工作晚开工15天。
事件三:由于图纸晚到,导致E工作停工10天。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。
事件四:排水管道完成后及时进行了闭水试验,项目部制定的试验要求如下:
(1)闭水试验在管道回填前进行,以便及时检查渗漏和处理。
(2)闭水试验在管道灌满水后12h后再进行。
(3)闭水试验的水位,试验段上游设计水头不超过管顶内壁时,试验水头应为试验段上游管道内顶以上5m;超过管顶内壁时,试验水头以试验段设计水头加2m计;计算出的试验水头小于10m,但已超过上游检查井井口时,闭水试验水位可至井口为止。
(4)对渗水量的测定时间不少于10min。
21.请指出项目部对排水管道闭水试验的要求错误之处并改正。

题干: 某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:
(1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。
(2)对道路沿线施工影响范围内进行环境与资源调查。
(3)做好城市道路的施工准备工作,施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。
22.对道路工程进行前期水文、地质调查的作用是什么?

23.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

题干: 某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影
响工程进度。但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面
结构.将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面
采取了如下应变措施。
(1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预
算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土
工程目标成本。
(2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额;合理化建议产
生的降低成本额。
(3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成
本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
(4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
24.布置给测量人员的要求正确吗?请从成本控制的角度说明理由。

题干: A公司中标的某城市高架跨线桥工程,为15跨25 m预应力简支梁结构,桥面宽22 m;采用φ1200 mm钻孔灌注桩基础,埋置式承台,Y型独立式立柱。工程工期210 d,中标价2 850万元。经过成本预测分析,项目目标成本为2 600万元,其中管理成本(间接成本)占10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。施工过程中发生如下事件:
事件1:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单价偏低。
事件2:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件3:某承台开挖基坑时发现文物,按上级有关部门要求停工30 d,导致总工期拖延10 d,未发生直接成本损失。
25.王某担任本工程项目负责人符合建造师管理有关规定吗?说明理由。

26.(一)      某城市道路改造工程,随路施工的综合管线有0.4MPa的DN500中压燃气、DN1000给水管并排铺设在道路下,燃气管道与给水管材均为钢管,实施双管合槽施工。热力隧道工程采用暗挖工艺施工。承包方A公司将工程的其中一段热力隧道工程分包给B公司,并签了分包合同。     1.B公司发现土层松散,有不稳定迹象,但认为根据已有经验和这个土层的段落较短,出于省事省钱的动机,不仅没有进行超前注浆加固等加固措施,反而加大了开挖的循环进尺,试图“速战速决,冲过去”,丝毫未理睬承包方A公司派驻B方现场监督检查人员的劝阻。结果发生隧道塌方事故,造成了3人死亡。     2.事故调查组在核查B公司施工资格和安全生产保证体系时发现,B公司根本不具备安全施工条件。     问题

27.(三)      某大型给水工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60d。     业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。     项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报告的潜在投标人的资质条件、业绩进行资格审查。     开标后发现:     (1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。     (2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。     (3)C投标人提交的银行投标保函有效期为70d。     (4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。     (5)E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。     (6)F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。     经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%     问题

28.     某沿海城市电力隧道内径为3.5m,全长乙9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年,检查井兼作工作坑,采用现场制作沉井下沉的施工方案。     电力隧道沿着交通干道走向,距交通干道侧石边仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节硷管长2m,自重10t,采用20t龙门式起重机下管。隧道穿越一个废弃多年的污水井。     上级公司对工地的安全监督检查中,有以下记录:     (1)项目部对本工程作了安全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制定了相应的控制措施。     (2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计,沉井下沉施工方案。     (3)项目部制定了安全生产验收制度。     问题

29.     某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环境保护措施以及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。     整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。     问题

30.     某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月。该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、 4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板。     项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。     在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程。     按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。     问题
