一、建造师案例题

题干: 某炸礁工程,签订施工合同后项目部组织了相应的耙吸船、炸礁船、抓斗船等进场施工,发现该施工河段属于2个海事局共同管辖,在办理了各种相应的手续后,于合同规定日期正常开工。在节日的安全大检查中,发现了如下一些问题:
(1)项目部尚未有制订防护性安全技术措施;
(2)发现作业船上有船员就餐时饮酒;
(3)发现在船上的生活区内有船员穿拖鞋行走;
(4)发现存储炸药的仓库没有炸药进出台账;
(5)炸礁船的水上安全标志不醒目,夜间警示灯光不足;
监理工程师对上述问题要求项目部立即整改。
1.在采取了相应的整改措施后,项目部通过监理向业主提出了支付相应的安全措施费的要求,这是否可行?为什么?

2.某工程项目,业主与施工单位已经签订施工合同,在执行合同的过程中陆续遇到一些问题需要进行处理,对遇到的下列问题,请问该如何处理。施工合同中规定,业主给施工单位供应图纸7套,施工单位在施工中要求业主再提供3套图纸,施工图纸的费用应由谁来支付?

题干: 某工程船舶在海上作业时,为了避让大货轮进港,在航道边触礁,情况十分危急,船长向相关海事部门、项目经理分别报告并请求救助。该工程船主机功率3200kW,事故中人员无死亡、无重伤,船体和机械直接经济损失340万元。
3.项目部所属工地的船舶应怎样参加施救?应怎样向海事部门申请?申请的主要内容有哪些?

4.某海港拟建两个5万t级泊位重力式沉箱顺岸式结构码头,某施工单位承接了该项目,并组建了项目部,组织编制施工组织设计。
港航工程施工组织设计何时编写?

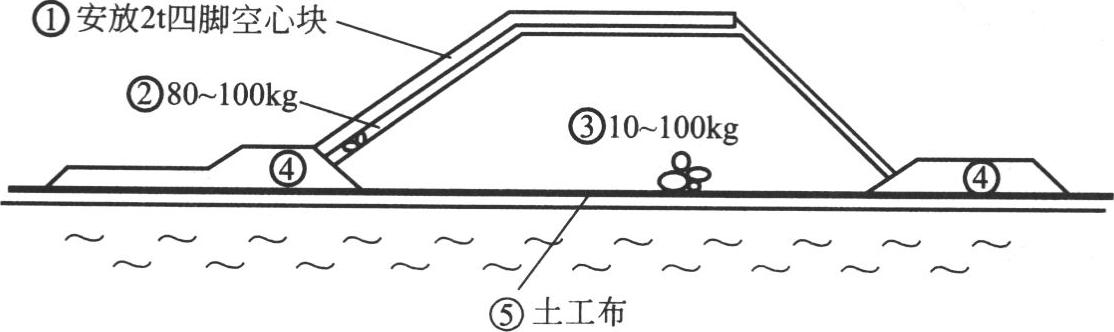

5.如下图所示,为在两侧有块石压载体的抛石斜坡堤。给出堤的抛填顺序;

6.某工程项目,业主与施工单位已经签订施工合同,在执行合同的过程中陆续遇到一些问题需要进行处理,对遇到的下列问题,请问该如何处理。在结构施工中,施T单位需要在夜间浇筑混凝土,经业主同意并办理了有关手续。按地方政府有关规定,在晚上11点以后一般不得施工,若有特殊需要给附近居民补贴,此项费用应由谁来承担?

7.某建筑公司劳务工朱某在建造码头工地上,因安全帽掉落江中,为打捞安全帽游入江中淹溺死亡。造成该事故的直接原因?

8.沿海某港新建一座5000t级的散货码头,泊位长度168m,主体工程结构为沉箱重力式。业主在该市建设工程交易中心通过招标分别确定了施工和监理单位。施工合同中规定:工期12个月,2001年7月1日开工,2002年6月30日竣工,工程造价3860万元。
工程主体为沉箱重力式,请拟定2个沉箱下水方案。

题干: 某疏浚工程工程量80万立方米,采用链斗挖泥船施工。该船泥斗斗容0.5立方米,泥斗充泥系数0.6,土的搅松系数1.2,该船生产率480立方米/h,时间利用率为60%。
9.确定挖泥船的斗速;

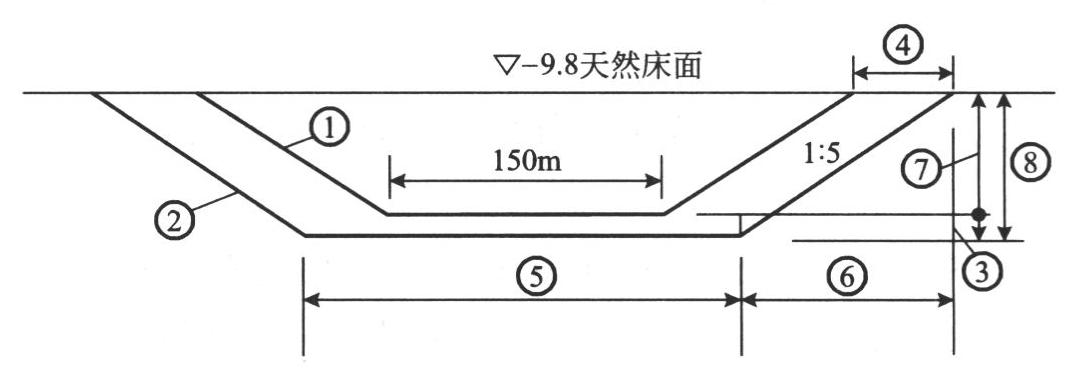

10.某航道局承担了3万t级航道疏浚工程,用一艘4500立方米耙吸船施工。航道设计底标高-12.0m,天然床面标高-9.8m,设计底宽150m,底质为淤泥质土,边坡1:5,计算超深0.7m,计算超宽9m,疏浚工程量计算断面如图所示。设计疏浚工程量为3178157立方米(施工期回淤很少,不计),开工前,施工单位按浚前测量的水深图自行计算,并经监理确认的疏浚工程量为3200876立方米,疏浚土全部抛到外海指定抛泥区,平均运距16.8km。耙吸船施工参数如下:平均航速8.6节,往返航行时间2.1h,调头卸泥时间0.35h,挖泥装船时间1.2h,装舱量2200立方米,三班作业,时间利用率75%本工程用于计量的疏浚土工程量应为多少?说明理由。该工程量由几部分组成?

题干: 某海域,水深15m,涨落潮流速分别为0.8m/s、1.0m/s,设计高水位+2.8m,设计低水位+0.5m,地基土为粉质黏土。在该海区需建一个800m×1000m的人工岛,吹填区底标高-13.0~-15.0m,施工作业条件较好。人工岛围堰断面如图所示。设计要求从距人工岛15km外,水深约20m的海区取粉细砂作为人工岛陸域形成的填料,其含泥量控制在≤10%。
11.应如何控制平均吹填高程和吹填的平均超高?经整平后的吹填高程差应为多少?

12.某航道整治工程项目,经公开招标,由某施工单位承担该工程,并签订了施工承包合同。施工单位成立了项目经理部,项目经理组织编制了施工组织设计,其部分内容如下:(1)编制依据。……(2)工程概况。……(3)施工的组织管理机构。……(4)施工的总体部署和主要施工方案。施工的总体部署:……施工方案:1)筑坝工程施工顺序为:①测量放样;②水上沉软体排;③坝根接岸处理;④水上抛石;⑤水上抛枕;⑥坝体表面整理。2)护岸工程施工顺序为:①测量放样;②水上沉软体排;③水上抛石(枕)镇脚;④护坡。其中护坡工程的施工顺序为:①削坡及整平;②岸坡开挖、土石方回填;③铺设倒滤层;④排水盲(明)沟;⑤面层处理。(5)施工进度计划。包括施工总进度计划和施工总进度保证措施,单位工程施工进度计划图及其说明,主要分部(项)工程施工网络计划及其说明,施工进度计划检查和调整的控制措施。(6)各项资源需求、供应计划。……(7)施工总平面布置。……(8)技术、质量、安全管理和保证措施。……(9)文明施工与环境保护。……(10)主要技术经济指标。……(11)附图。……本题目所述内容中有何不妥之处,为什么?

13.某公司沉箱预制场预制沉箱,每个沉箱混凝土为480立方米,混凝土强度等级为C30,该预制场实际统计的混凝土σ=3.0MPa,经计算和试配,混凝土的配合比为1:2.5:3.5,用有效搅拌量为2.0立方米的搅拌机搅拌混凝土,正常施工条件下(砂、石含水忽略不计)每罐混凝土用砂量为1700kg,拌合水306kg,施工中遇大雨,雨后测得砂的含水率达3%(石子含水忽略不计),沉箱下水后,浮运通过港池,该港理论深度基准面与平均海平面的高差为1.29m,港池底泥面在平均海平面下6m,从当地潮汐表上查得该时刻潮高2.12m,沉箱的最小稳定吃水为6.5m,拖运时富裕水深取0.5m。沉箱浇筑完成后,可用哪些方式进行养护?

14.某建筑公司劳务工朱某在建造码头工地上,因安全帽掉落江中,为打捞安全帽游入江中淹溺死亡。如何防范该类事故的发生?
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、建造师案例题
1 2 3 4 5 6 7 8 9 10 11 12 13 14
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩网 ©2025 七彩网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
