2025年04月21日二级建造师建筑工程建造师案例题17

题数: 答题时间:120分钟
专业:建筑工程

一、建造师案例题

题干: 某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2008年9月8日向通过资格预审的A、B、C、D、E5家施工承包企业发出了投标邀请书。该五家企业均接受了邀请,并于规定时间9月20~ 22日购买了招标文件。招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。在投标截止时间前,A、B、D、E4家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是路途堵车。10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于10月28日提出了书面评标报告。B、A企业分列综合得分第一、第二名。由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
1.合同签订的日期是否违规?说明理由。

题干: 某工程施工中发生了如下事件:
事件一:因甲方未能事先清空场地,乙方进场时间受到影响,并使工程A作业时间延长2天,窝工6个工作日。
事件二:工程B为一隐蔽工程,钢筋混凝土结构。某建筑单位乙承建了该工程项目。施工完毕后,乙立即向甲方提出了检查验收要求。但因甲方未能在规定时间内到现场检查验收,乙方自己进行了检查。事后甲方认为由于该工程比较重要,要求乙重新对部件a、b检查。检查结果是:a完全合格,但b偏差超出了允许范围。由于重新检查部位a费用为28万元,工期4天;部位b包括检查与返工,共计花费43万元,工期20天,又因该项目的检查及返工处理,还给乙后续工程造成了工期延长10天。
事件三:在工程C施工中,因设计变更,造成施工时间增加2天,费用增加6万元。
2.上述材料中,乙方可以就哪些事件提出工期补偿和费用补偿,原因是什么?

3.某施工单位受建设单位的委托承担了某20层大厦的玻璃幕墙施工任务,并签订了施工合同,合同工期为70 d。建设单位要求施工单位在开工前提交施工方案,施工单位组织有关人员编写了施工方案并提交建设单位,在施工前进行了设计、技术交底工作。在施工过程中,采取了如下的施工方法和措施。 (1)在立柱和支座接触面之间加防腐隔离刚性垫片。 (2)立柱在预装、初步定位和自检合格后,正式焊接牢固。 (3)横梁两端与立柱连接处用铆钉铆接后,嵌入密封胶密封。 (4)打胶时先打横向胶、后打竖向胶,竖向胶缝宜自下而上进行,胶注满后,应检查是否有气泡等。 (5)幕墙钢龙骨架进行二次防腐处理后应进行自检,合格后,进入下一道工序。 (6)幕墙上端封口设置挡水板,防止雨水渗入室内。 问题 1.该施工方案的内容主要有哪些?编制该施工方案的步骤是怎样的? 2.该设计交底会议应由谁主持?一般在什么时候进行?设计交底会议记录的重点是什么? 3.隐框玻璃幕墙中的板块与金属框之间完全靠结构胶黏结,其结构胶要承受哪些作用力? 4.施工过程中采取的施工方法和措施中的不妥之处有哪些,请指出来,并改正。

题干: 某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:
(1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。
(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4、4、2周。
4.地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。

题干: 某办公大楼由主楼和裙楼两部分组成,平面呈不规则四方形,主楼29层,裙楼4层,地下2层,总建筑面积81 650平方米。该工程5月份完成主体施工,屋面防水施工安排在8月份。屋面防水层由一层聚氨酯防水涂料和一层自粘SBS高分子防水卷材构成。裙楼地下室回填土施工时已将裙楼外脚手架拆除,在裙楼屋面防水层施工时,因工期紧没有设安全防护栏杆。工人王某在铺贴卷材后退时不慎从屋面掉下,经医院抢救无效死亡。裙楼屋面防水施工完成后,聚氨酯底胶配制时用的二甲苯稀释剂剩余不多,工人张某随手将剩余的二甲苯从屋面向外倒在了回填土上。主楼屋面防水工程检查验收时发现少量卷材起鼓,鼓泡有大有小,直径大的达到90 mm,鼓泡割破后发现有冷凝水珠。经查阅相关技术资料后发现:没有基层含水率试验和防水卷材粘贴试验记录;屋面防水工程技术交底要求自粘SBS卷材搭接宽度为50 mm,接缝口应用密封材料封严,宽度不小于5 mm。
5.从安全防护措施角度指出发生这一起伤亡事故的直接原因。

6.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

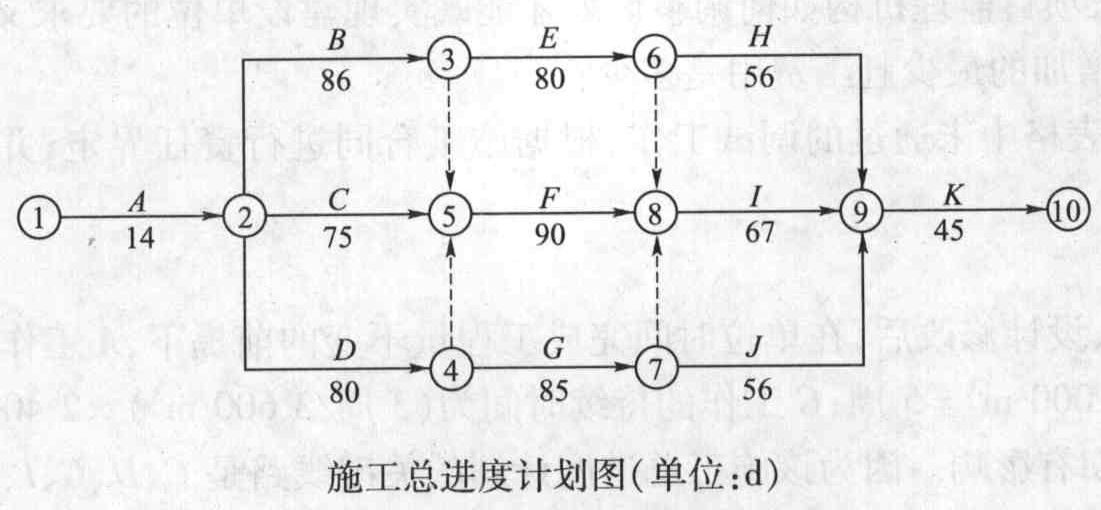

题干: 某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》为甲施工单位签订了施工总承包合同。合同约定开工日期为2008年3月1日,工期为302 d,建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包;甲施工单位通过筛选与乙施工单位签订了安装分包合同。经总监理工程师批准的施工总进度计划如下图所示。在施工过程中发生了如下事件。事件一:由于道路没有及时开通,使开工日期推迟到2008年3月4日,并造成施工方经济损失3万元,为此,施工单位于2008年3月10日向监理单位提出延长工期的索赔。事件二:在基础工程施工中,由于遭遇特大暴雨,土方工程发生滑坡,造成人员、机械损失共计5万元,导致C工作持续时间延长12 d,为此提出经济补偿与工期的延期。事件三:在主体施工过程中,甲施工单位为保证工程质量,改进了混凝土泵浇筑的施工工艺,延误F工作时间10 d,为此甲施工单位向建设单位提出延期10 d的申请。事件四:设备安装工程完工后进行验收,第一次试车验收结果不合格,经检查分析,是由于设备本身质量有问题造成的,为此乙施工单位提出将已安装的设备拆除,重新安装,并重新组织试车验收。为此造成.,工作持续时间延长24 d,费用增加6万元,甲施工单位就此提出工期和费用索赔。
7.事件二中,监理单位应采取什么措施?并对施工单位提出哪些要求?就施工单位提出的索赔,监理单位应如何答复?说明原因。

题干: 某办公楼工程,建筑面积35 000平方米,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。
施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。
合同履行过程中,发生了如下事件:
事件一:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。
事件二:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。
事件三:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。
事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。
8.事件二中,按步骤说明孔洞修补的做法。

题干: 某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。
该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补;在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底;木竹地面的最后一遍涂饰在裱糊工程开始前进行;对地面工程施工采用的水泥的凝结时间和强度进行复验后开始使用。
在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。
9.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么?

10.(三)      某6层住宅工程项目,建筑面积6500m2。施工人员在拆除顶层模板时,将拆下的10根钢管(每根长3m)和扣件运到物料提升机吊盘上,5名工人随吊盘一起从屋顶高处下降。此时,恰好操作该机械的操作工因上厕所离开岗位,一名刚刚招来两天的木工开动了卷扬机。在物料吊盘下降过程中,钢丝绳突然折断,人随吊盘下落坠地,造成1人死亡4人重伤的恶性后果。     问题(三)

11.      (二)     [背景资料]     施工总承包单位与建设单位于2008年2月20日签订了某20层综合办公楼工程施工合同。合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生如下事件:     事件一:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。     事件二:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。     事件三:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。停工期间造成人员窝工300工日。     事件四:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。     事件五:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗石石材饰面板,用量350m2。会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。     针对事件一~三,施工总承包单位及时向建设单位提出了工期和费用索赔。

12.某写字楼工程,地下1层,地上10层.当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划(下图单位:d),经总监理工程师审核批准后组织实施.指出本装饰工程实际关键线路(工作),计算实际工期.

13.  [背景材料]     某建筑工程,建筑面积108000m2,现浇剪力墙结构,地下3层,地上50层。基础埋深14.4mm,底板厚3m,底板混凝土强度等级为C35。     底板钢筋施工时,板厚1.5m处的HRB335级直径16mm钢筋,施工单位征得监理单位和建设单位同意后,用HPB235钢筋直径10mm的钢筋进行代换。     施工单位选定了某商品混凝土搅拌站,由该项目部为其制订了底板混凝土施工方案。该方案采用溜槽施工,分两层浇筑,每层厚度1.5m。     底板混凝土浇筑时当地最高大气温度38℃,混凝土最高入模温度40℃。     浇注完成12h后采用覆盖一层塑料膜和一层保温岩棉养护7d。     测温记录显示:混凝土内部最高温度75℃,其表面最高温度45℃。     监理工程师检查发现底板表面混凝土有裂缝,经钻芯取样检查,取样样品均有贯通裂缝。     [问题]

14.某建筑工程,建筑面积23824平方米,地上10层,地下2层(地下水位-2.0m).主体结构为非预应力现浇混凝土框架一剪力墙结构(柱网为9m×9m,局部柱距为6m),梁模板起拱高度分别为20mm、12mm.抗震设防烈度7度.梁、柱受力钢筋为HRB335,接头采用挤压连接.结构主体地下室外墙采用P8防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土.一、二层柱混凝土强度等级为C40,以上各层柱为C30.该工程梁模板的起拱高度是否正确?说明理由.模板拆除时,混凝土强度应满足什么要求?

题干: 某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层、填充墙施工至第8层时,该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下:(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内;(2)杂工班外运的垃圾中混有废弃的有害垃圾;(3)第15层外脚手架上有工人在进行电焊作业,动火证是由电焊班组申请,项目责任工程师审批;(4)第5层砖墙砌体发现梁底位置出现水平裂缝;(5)科技公司工人在第3层后置埋件施工时,打凿砖墙导致墙体开裂。
15.分析墙体出现水平裂缝的原因并提出防治措施。

16.某装饰装修工程公司承揽了某综合办公楼的装修任务,在施工前,该装饰装修工程公司首先进行施工准备,对设计图纸进行了审查,并对现场施工作了准备。在审查设计文件时,其审查的主要内容包括哪些?

题干: 某工程项目通过公开招标的方式确定了3个不同性质的施工单位承担该项工程全部施工任务,建设单位分别与A公司签订了土建施工合同,与B公司签订了设备安装合同,与C公司签订了电梯安装合同。三个合同协议中都对建设单位提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:事件一:A公司在签订合同后因自身资金周转困难,随后和承包商D公司签订了分包合同,在分包合同中约定承包商D按照建设单位(业主)与承包商A约定的合同金额的10%向承包商A支付管理费,一切责任由承包商D承担。事件二:由于A公司在现场施工时间拖延5d,造成B公司的开工时间相应推迟了Sd,B公司向A公司提出了索赔。事件三:顶层结构楼板吊装后,A公司立刻拆除塔吊,改用卷扬机运材料作层面及装饰。C公司原计划由建设单位协调使用塔吊将电梯设备吊上9层楼顶的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案。C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。
17.事件一中A公司的做法是否符合国家有关法律规定?其行为属于什么行为?
