一、建造师案例题

题干: 某施工企业承包某机电工程的施工合同,为了保证工程质量,该单位制定了一系列保证工程质量的预控措施,对施工阶段的质量进行重点控制,得到很好效果。下表为该项目某热力管道安装时,甲、乙、丙三个焊接小组施工过程中对焊缝咬边质量进行抽样检验的结果,要求检测的不合格率控制在10%以内。
1.影响工程实体质量的五大重要因素是什么?

题干: 某施工单位承包一机电工程项目安装任务。开工之前施工单位编制了施工方案并经批准。提交了施工进度网络计划,如下图所示。在计划中,工作E与工作G共用一台200t履带吊车作业(其他工作不使用),E、G两工作不能同时或交叉进行施工。履带吊车到达现场后需要2天时间进行组装才能达到吊装条件。
在施工过程中,由于建设单位改变设计,使工作B推迟10天,其他工作作业持续时间不变。
2.为使工作E与工作G吊装连续作业,应安排履带吊车在工程开工后第几天进入现场?为什么?

3.某机电安装企业中标了以保本价为目标的机电安装工程,工程材料费占工程造价60%,工程设备由业主提供,按照合同规定,若当地主管部门有明确的调价规定可以执行。由于该企业注重项目成本各阶段的控制,对成本控制的内容责任落实,重点突出,方法得当,同时按规定结算作了上调价,因此,工程竣工后也取得了较好的经济效益。 简述项目成本控制的四个阶段。

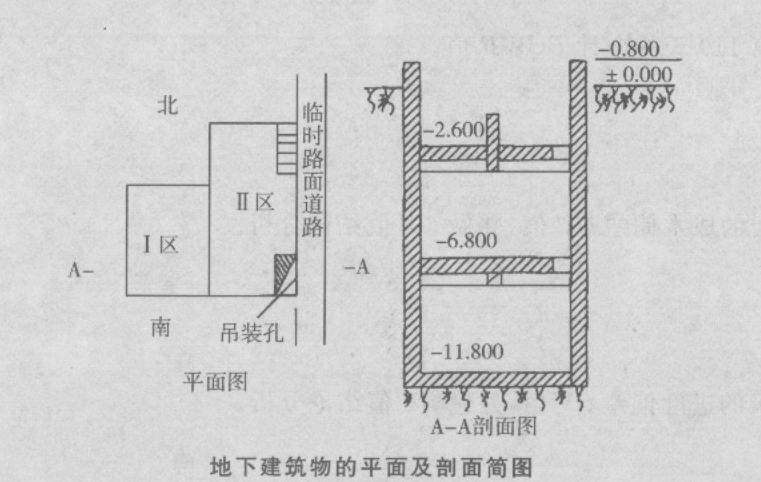

题干: 某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求:-2.600层I区安装冷却塔及其水池;-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施;每种设备均有多台,设备布置紧凑,周界通道有限。
安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40t)吊运至设备所在平面层,经水平拖运才能就位。
4.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安排哪些工程施工?说明理由。

题干: 某建筑工程施工进度计划网络图如下图所示。
施工中发生了以下事件:
事件1:A工作因设计变更停工10天。
事件2:B工作因施工质量问题返工,延长工期7天。
事件3:工作因建设单位供料延期,推迟3天施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氢腊防水涂膜层上,引起火灾。
在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。统计数据见下表。
5.计算第110天的进度偏差值,并做SV值结论分析。

6.某机电安装企业中标了以保本价为目标的机电安装工程,工程材料费占工程造价60%,工程设备由业主提供,按照合同规定,若当地主管部门有明确的调价规定可以执行。由于该企业注重项目成本各阶段的控制,对成本控制的内容责任落实,重点突出,方法得当,同时按规定结算作了上调价,因此,工程竣工后也取得了较好的经济效益。 简述质量成本如何控制。

题干: 某石油化工机电安装公司总承包了一个炼油厂合同额8980万元的机电安装工程,其中有两台大型炼化装置需要租赁500t履带式起重机吊装。项目经理部风险管理组在项目开工前编制了职业健康、安全与环境管理计划书,并组织各部门及各分包单位制定了安全生产责任制,明确了各部门、各有关人员的安全责任。同时,配备了安全员一名,对一些重要的分部工程编制了详细的施工方案。

项目总工程师在审核分部工程施工方案时,发现对两台大型炼化装置的吊装叙述得很详细,也很准确,而且过去也吊装过类似的设备,认为据此可以实施吊装作业。
7.租赁的500t履带吊进场组装后,是否可以直接进行吊装?应如何做?

8.某机电安装公司承担北方某城市包括安装三台蒸发量25t/h、蒸汽压力为2.5MPa的散装工业锅炉的锅炉房工程。开工前,项目部根据锅炉房安装工程施工组织设计,进行了全面的质量策划,并指令专业工程师编制质量控制程序。 在施工过程检查中发现某焊工的合格证已过有效期。 在进行分项工程质量验收时,有下列事件发生: 事件1:锅炉本体已安装完毕,但钢骨架因施工过程中保护不够造成局部垂直度超差。 事件2:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;是由于当时工期紧,原规格管数量不够而采用现有管子造成的。 工程在供暖期到来时按期完工,但因建设单位配套设施尚不具备条件,没能进行系统试运。当寒潮突然袭击,气温骤降后,发现一台主要设备和部分阀门冻裂,经查是因为施工单位在水压试验后,残留的水没有排净造成的,施工单位对此事故进行了处理。 简述该工程所含分项工程质量验收合格规定。

题干: 某机电工程公司承担一大型储运码头储运罐区的改扩建工程,工程范围主要为新建2台3500立方米储油球罐和1台5000立方米储油球罐及其管线,以分段切割吊卸的方法拆除2台10m高的原油罐。针对作业活动,项目部对风险进行了识别和评价,制定了安全技术措施和应急预案。同时为保证工程质量,项目部针对不同的施工阶段制定了质量控制措施。
9.项目部应从哪些方面制定质量控制措施?

题干: 某项目需吊装一长×宽×高为4m×5m×6m的蒸汽锅炉,该锅炉重45t,而施工现场只有额定载荷为25t的起重机,该起重机的索具重量为100kg。在起重机试调时倾斜。经过多方措施,该设备吊装就位,锅炉安装完毕,试运行发现炉架支架脱落,无法投运。
10.需要几台该额定载荷的起重机?

11.A公司中标承建一大型电力装备制造厂的全部机电工程,总承包合同约定,A公司除完成关键设备安装外,其余公用工程和辅助工程可自行分包给各专业公司施工,A公司实行总包管理,对全面履行总承包合同负责,为此A公司成立了综合调度机构,在一次例行的全场实地检查中,时值台风季节海边的排水泵房正破土动工,调度室要求停工另择时机开工,又发现某分包单位的循环水管网的施工进度计划与建设总进度计划安排脱节不符,对室外蒸汽管廊检查时在未收到试压报告的情况已在保温,叫停了分包单位的施工,在制氧站检查试运转活动,废油的排放处理不符当地环保管理部门规定,要求立即整改,并对试运行的组织准备做了详细的审核。 审核试运行组织准备的重点是什么?

12.一个机电设备工程施工项目,某施工单位通过投标获得了该工程的施工任务,并与建设单位签订了固定价格合同,在施工中,开挖基坑时发现与建设单位在招标文件中提出的已进行“三通一平”不符,施工场地仍然有许多拆迁遗留下的深基础残余。 设备安装项目完成后,有关人员对该系统进行了试运转。 简述索赔成立的条件。
