一、造价师案例题

题干: 某工业引进项目,基础数据如下:
(1)项目的建设前期年限为1年,建设期为2年,该项目的实施计划为:第一年完成项目的全部投资40%,第二年完成60%,第三年项目投产并且达到100%设计生产能力,预计年产量为3000万吨。
(2)全套设备拟从国外进口,重量1850t,装运港船上交货价为460万美元,国际运费标准为330美元/吨,海上运输保险费率为0.267%,中国银行费率为0.45%,外贸手续费率为1.7%,关税税率为22%,增值税税率为17%,美元对人民币的银行牌价为1:6.6,设备的国内运杂费率为2.3%。
(3)根据已建同类项目统计情况,一般建筑工程占设备购置投资的27.6%,安装工程占设备购置投资的10%,工程建设其他费用占设备购置投资的7.7%,以上三项的综合调整系数分别为:1.23、1.15、1.08。
(4)本项目固定资产投资中有2000万元来自银行贷款,其余为自有资金,且不论借款还是自有资金均按计划比例投入。根据借款协议,贷款利率按10%计算,按季计息。基本预备费费率10%,建设期内价差预备费平均费率为6%。
(5)根据已建成同类项目资料,每万吨产品占用流动资金为1.3万元。
1.【问题】 估算项目固定资产投资额。

题干: 1.某项目建设期为2年,生产期为8年。项目建设投资(含工程费、其他费用、预备费用)3100万元,预计全部形成固定资产。固定资产折旧年限为8年,按平均年限法计算折旧,残值率为5%。在生产期末回收固定资产残值。
2.建设期第1年投入建设资金的60%,第2年投入40%,其中每年投资的50%为自有资金,50%由银行贷款,贷款年利率为7%,建设期只计息不还款。生产期第1年投入流动资金300万元,全部为自有资金。流动资金在计算期末全部回收。
3.建设单位与银行约定:从生产期开始的6年间,按照每年等额本金偿还法进行偿还,同时偿还当年发生的利息。
4.预计生产期各年的经营成本均为2600万元,营业收入在计算期第3年为3800万元,第4年为4320万元,第5至第10年均为5400万元。假定营业税金及附加的税率为6%,所得税税率为33%,行业基准投资回收期为8年,行业基准收益率为
2.列式计算项目计算期第3年初的累计借款。

3.某工程柱下独立基础如图所示,共18个。已知:土壤类别为三类土:混凝土现场搅拌,混凝土强度等级:基础垫层CIO,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填均按天然密实土计算。 某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490立方米;余土用翻斗车外运200m。该承包商使用的消耗量定额如下:挖1立方米土方,用工0.48工日(已包括基底扦探用工);装运【外运200m)1立方米土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。计算承包商挖独立基础土方的人工费、材料费、机械费合价。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。该项目在实施过程中,为了确定其预算造价,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
4.【问题】 价差预算费为多少万元?已知建设期内年平均价格上涨3.3%。

题干: 某市拟建一工业项目,年生产能力为500万吨某产品。同类型年产400万吨的已建项目设备投资额为800万元,且该已建项目中建筑、安装及其他工程费用占设备费的百分比分别为40%、15%、10%,相应的综合调价系数分别为1.08、1.1、1.01。公司董事会决定:资本金投资占60%,负债(贷款)投资占40%,项目建设前期年限为1年,建设期为3年。建设期投资安排为:第一年投资额为30%,第二年投资额为40%,第三年投资额为30%;其中第一年贷款资金占贷款总额的30%,第二年占40%,第三年占30%。该项目在实施过程中,为了确定其预算造价,某分部分项工程在现行定额中无此项目,也不符合定额换算条件。经测算与分析:
(1)人工消耗:基本用工14.5工日/10平方米,其他用工占总用工的12%;
(2)材料消耗:650kg/10平方米,损耗率为1.8%;
(3)机械消耗:5台班/10平方米;
(4)预算价格:人工工日单价22元/工日,主材费用18.5元/kg,其他材料费9.5元/10平方米,机械台班单价250元/台班。
5.【问题】 一个建设项目的投资估算造价是由哪些投资构成的?

题干: 某机械化施工公司承担了某工程的基坑土方施工。土方量为10000立方米,平均运土距离为8km,计划工期为10天,每天一班制施工。该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t自卸汽车各10台,主要参数如表2-18和表2-19所示。
6. 根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务,每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车?

7.某部件成本为14500元,现拟对其进行改进,目标成本为13000元,在进行价值分析时,共划分出五项功能F1、F2、F3、F4、F5,各功能的目前成本分别是4500元、3200元、3500元、1700元、1600元。对各个功能的重要性系数采用0-1评分法来确定,共请了10名人员来参加功能的评价,这10个人对各个功能的重要性共得出了3种排序:①F1>F2>F3>F4>F5(其中,“>”表示前者较后者重要,下同),有2人按这种排序给分;②F1>F3>F2>F4>F5,有5人按这种排序给分;③F1>F3>F2>F5>F4,有3人按这种排序给分。 计算各功能的目标成本、应降低额及改进顺序,补充表2-60。(功能指数保留三位小数,其余保留整数)

题干: 某施工项目基坑开挖时沟槽长3351m,底宽3m,室外地坪设计标高为-0.3m,槽底标高为-3m,无地下水,放坡系数为1:0.67,沟槽两端不放坡,土松散系数为1.2。开挖土方量的60%由汽车运走,运距3km,其余土方量就地堆放,松散状态时土方每立方米1.65t重。计划完工时间为20d。
8.A1型挖掘机,挖斗容量为0.5立方米,每循环1次时间为2min,机械利用系数为0.85。试计算A1型挖掘机的台班产量。B1型自卸汽车每次可载重5t,每次往返需24min,时间利用系数为0.80,计算B1型汽车台班产量。(1个台班=8小时)

9.某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。 现浇混凝土垫层,每立方米混凝土用工1.31工日,人工单价26元/工日,材料费合计为208.03元,机械费合计1.10元;计算承包商现浇混凝土垫层的人工费、材料费、机械费合计。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。

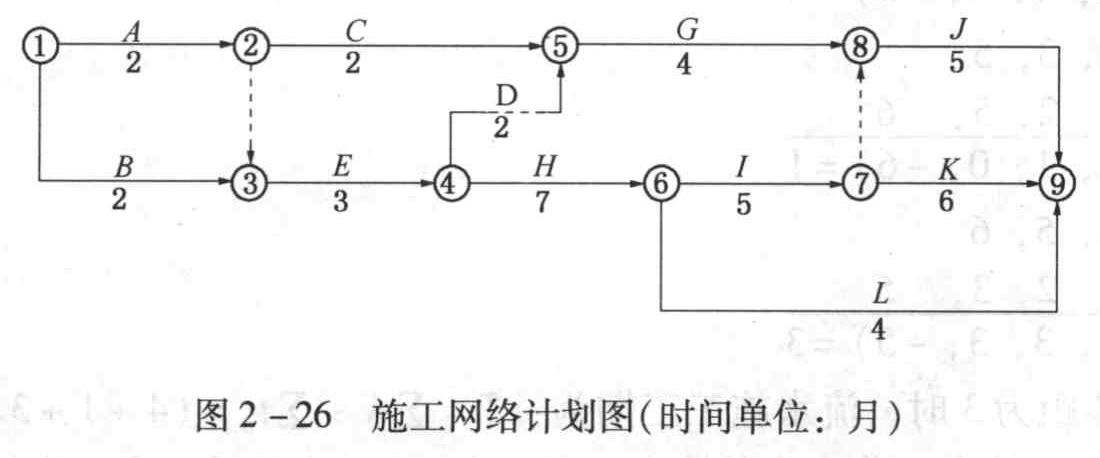

10.图为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。 用横道图表示调整后的施工进度计划。

题干: 某项目建设期为2年,生产期为8年,项目建设投资(不合建设期借款利息)3100万元,预计90%形成固定资产,10%形成其他资产。固定资产折旧年限为8年,按平均年限法计提折旧,残值率为5%,在生产期末回收固定资产残值;其他资产按8年期平均摊销。建设项目发生的资金投入、收益及成本情况见表。建设期贷款用于购买设备,贷款年利率为8%,按季计息,建设期只计利息不还款,在生产期内按照等额本息偿还法进行偿还;流动资金全部为贷款,年利率为4%。营业税金及附加的税率为6%,所得税率为25%,法定盈余公积金按10%提取。
11.(计算结果保留小数点后两位) 【问题】 计算建设期贷款利息、固定资产年折旧额和其他资产年摊销额。

题干: (1)某项目拟全套引进国外设备,有关数据如下:
①设备总重量100t,离岸价格(FOB)200万美元(美元对人民币汇率按1:6.6计算);
②国外运费率为6%;
③国外运输保险费率为0.266%;
④关税税率为22%;
⑤增值税率为17%;
⑥银行财务费率为0.4%;
⑦外贸手续费率为1.5%;
⑧到货口岸至安装现场500km,运输费为0.6元/t·km,装卸费各为50元/t;
⑨现场保管费率为0.20%;
⑩附属项目投资分别按设备投资的一定比例计算,如表所示。

(2)该项目基本预备费按5%计取。
(3)该项目建设前期年限为1年,建设期2年,筹集资本金5000万元,其余为银行贷款,贷款利率为10%,投资在建设期内等比例投入,预计年平均涨价率为6%。
12.【问题】 估算建设期贷款利息。

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。合同中约定按建标[2003]206号文综合单价法计价程序计价,其中间接费费率为20%,规费费率为5%,取费基数为人工费与机械费之和。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(单位:天),如图所示。
[zjgcs/gczjalfx/ggbzzj/5/image/img-05-250-01.jpg]
该工程在施工过程中出现了如下事件:
事件1:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件2:基坑开挖时因边坡支撑失稳坍塌,造成工作B持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
事件3:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费5万元。
事件4:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件5:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔。
13.施工单位可得到的企业管理费用补偿是多少?
做题计时:00:00:00
暂 停 开始
答题卡
  • 一、造价师案例题
1 2 3 4 5 6 7 8 9 10 11 12 13
已做 未做
设为首页 - 收藏本站 - - 返回顶部
请牢记:"qicai.net" 即七彩学习网 ©2025 七彩学习网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
