2025年04月12日二级建造师市政工程建造师案例题44

题数: 答题时间:120分钟
专业:市政工程

一、建造师案例题

题干: 某排水管道工程采用承插式混凝土管道,管座为180度,地基为湿陷性黄土,工程沿线范围内有一排高压输电线路。项目部的施工组织设计确定采用机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向。
开挖正值雨季,为加快施工进度,机械开挖至槽底高程,由于控制不当,局部超挖达200mm,施工单位自行进行了槽底处理。
管座施工采用分层浇筑,施工时,对第一次施工的平基表面压光、抹面,达到强度后进行第二次浇筑。
项目部考虑工期紧,对已完成的主干管道边回填边做闭水试验,闭水试验在注满水后12h进行,对暂时不接支线的管道预留孔未进行处理。
1.在本工程施工环境条件下,挖土机和起重机安全施工应注意什么?

题干: 某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为士0.0m),下水道基坑设计底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

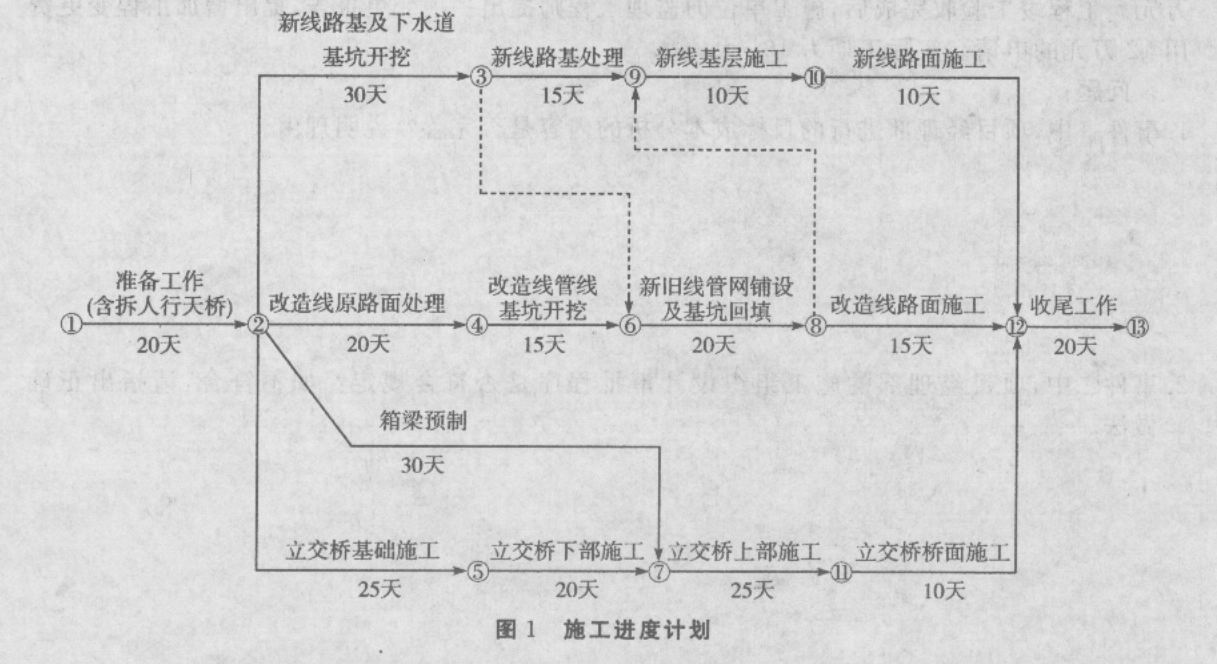

项目部组织有关人员编写了施工组织设计(其中进度计划如图1),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件:
事件一:在新增路线管网基坑开挖施工中,原有地下管罔资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
2.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。

3.     某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图样及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标丈件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、 D、E,故评标委员会确定承包商B为中标人。由于承包商B为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     问题

4.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

题干: 某市政工程公司承建一污水管道扩建工作。项目部为赶进度临时招聘了三名民工王某、张某和李某。第二天,三名民工马上参加现场作业。王某被施工员孙某直接指派下井施工。王某对下水道工程井下有害气体对人体的危害了解甚少,只打开井盖让井内通风一会儿后马上下井工作,在下水道拆封堵头时吸人硫化氢毒气,当场昏倒在井内,正在井上守候的李某在没有查明王某昏倒的原因,又没有采取防毒措施的情况下立即下井施救。没多久,李某也不醒人事。张某在井上见下没了动静,大声呼叫,发现没有任何反应,连忙跑回项目部汇报情况,项目部闻讯全力抢救,二人被救上井。但因现场无急救设备和物质,错过了最佳抢救时机,在送往医院途中,导致王某死亡。李某经医院全力抢救被救活。
5.项目部安全管理上存在哪些问题?

6.某城市环路立交桥工程,长1.5km,其中跨越主干道部分采用钢-混凝土组合梁结构,跨径47.6m。鉴于吊装的单节钢梁质量大,又在城市主干道上施工,承建该工程的施工项目部为此制订了专项施工方案,拟采取以下措施: (1)为保证起重机的安装作业,占用一侧慢行车道,选择在夜深车稀时段自行封路后进行钢梁吊装作业。 (2)请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。 (3)将安全风险较大的临时支架的搭设通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。 问题 1.结合本工程说明专项施工方案与施工组织设计的关系,施工组织设计包括哪些主要内容? 2.项目部拟采取的措施(1)不符合哪些规定? 3.项目部拟采取的措施(2)中验算内容和项目齐全吗?如不齐全,请补充。 4.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施(3)是否全面?若不全面,还应做哪些补充?

题干: 某桥梁工程施工前,施工单位了解工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。
7.对设计提供的控制桩,应由谁组织办理交接桩手续?

题干: 某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的
敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。
项目部拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目
部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措
施、文明施工、环保措施以及辅助配套施工措施几个方面。编制完成后报上级审批。但上级
退回要求补充完善。
整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人
员正在补填许多施工过程文件,且施工技术文件不完全。
8.说明退回该施工组织设计的原因及完善内容。

9.某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示。施工过程中,发生了如下事件: 事件1:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35 d延长到45 d。 事件2:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20 d增加到25 d。 事件3:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。 问题 1.计算网络计划总工期,并写出网络计划中的关键工作。 2.事件1、事件2发生后,施工单位可索赔的费用和工期各为多少?说明理由。 3.事件3中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?

题干: 某市政桥梁工程采用钻孔灌注桩基础;上部结构为预应力混凝土连续箱梁,采用钢管支架法施工。支架地基表层为4. 5m厚杂填土,地下水位位于地面以下0.5m。
主墩承台基坑平面尺寸为10m×6m,挖深为4.5m,采用9m长[20a型钢做围护,设一道型钢支撑。
土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重影响,引起大量投诉。
箱梁混凝土浇筑后,支架出现沉降,最大达5cm,造成质量事故。经验算,钢管支架本身的刚度和强度满足要求。
10.主墩承台基坑降水宜用何种井点,应采取哪种排列形式?

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:
11.指出降水井点布置的不妥之处,并写出正确的做法。

12.     某大型顶进箱涵工程为三孔箱涵,箱涵总跨度22m,高5m,总长度33.66m,共分三节,需穿越5条既有铁路站场线;采用钢板桩后背,箱涵前设钢刃脚,箱涵顶板位于地面以下0.6m,箱涵穿越处有一条自来水管需保护。地下水位于地面以下3m处。箱涵预制工作坑采用放坡开挖,采用轻型井点降水。     项目部编制了轨道加固方案,采用轨束梁加固线路,以保障列车按正常速度行驶;制定了顶进时对桥(涵)体各部位的测量监控方案,经项目部技术负责人批准后实施。     按原进度计划,箱涵顶进在雨期施工前完成。开工后,由于工作坑施工缓慢,进度严重拖后。预制箱涵达到设计强度并已完成现场线路加固后,顶进施工已进入雨期。项目部加强了降排水工作后开始顶进施工。为抢进度保工期,采用轮式装载机直接开入箱涵孔内铲挖开挖面土体,控制开挖面坡度为1:0.65,钢刃脚进土50mm;根据土质确定挖土进尺为0.5m,并且在列车运营过程中连续顶进。     箱涵顶进接近正常运营的第一条线路时,遇一场大雨。第二天,正在顶进施工时,开挖面坍塌,造成了安全事故。     问题

题干: A单位承建一项污水泵站工程,主体结构采用沉井,埋深15 m。场地地层主要为粉砂土,地下水埋深为4m,采用不排水下沉。泵站的水泵、起重机等设备安装项目分包给B公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉井下沉,监理单位发现后予以制止。A单位将沉井井壁接高2m增加自重,强度与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。B单位进场施工后,由于没有安全员,A单位要求B单位安排专人进行安全管理,但B单位一直未予安排,在吊装水泵时发生安全事故,造成一人重伤。
工程结算时,A单位变更了清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。
13.指出A单位变更沉井混凝土工程量未获批准的原因。

题干: 某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6. 5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
沟槽剖面示意图
施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按I、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度图如下:
14.计算本工程的总工期,并指出关键线路。

题干: 某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造
师相关制度办法执行情况的专项检查。在检查中发现下述情况。
情况一:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修
缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。
情况二:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交
通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验
收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况三:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报
审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审
查意见栏只有“同意”两字,施工项目负责人栏只有签名。
15.指出并改正施工组织设计报审表填写中的错误。

16.(四)      某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某城市轨道交通工程项目,在施工过程中,项目经理部对施工阶段的质量控制措施摘录如下:
(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。
(2)项目经理对管理工程师提出的设计变更要求在执行前向执行人员进行书面交底。
(3)项目开工前编制的测量控制方案经管理工程师批准后方可实施。
(4)项目技术负责人对承包方自行采购的物资进行验证。
(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。
(6)项目技术负责人应对工序和施工情况做记录。
(7)对项目质量计划中规定的特殊过程,应设置见证点进行控制。
17.对施工机械设备的质量控制应符合哪些规定?

18.某城市给水工程项目,该工程项目属大中型工程项目,施工之前,项目监理机构编制了施工组织设计,设计单位组织有关单位对施工图设计会审,施工单位作了技术交底,建设单位对施工单位进行了施工技术交底。在施工过程中,监理单位及时编制了施工技术文件,并按《建设工程文件归档整理规范》(GB/T 50328-2001)的要求进行归档。 问题 1.市政基础设施工程施工技术文件包括哪些内容? 2.逐一指出背景材料中的不妥之处,并改正。 3.市政基础设施工程施工技术文件应由谁在什么时间报当地城建档案管理机构归档?

19.(三)      某大型给水工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60d。     业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。     项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报告的潜在投标人的资质条件、业绩进行资格审查。     开标后发现:     (1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人。     (2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。     (3)C投标人提交的银行投标保函有效期为70d。     (4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。     (5)E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。     (6)F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。     经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%     问题

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法
如下。
(1)在墩台基础中埋放了厚度为120mm的石块,且埋放的数理为混凝土结构体积
的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后,用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值
的差值为8%。
20.对后张法预留孔道预埋的要求有哪些?

21.(三)      某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺是:     (1)工作坑的支撑采用封闭式框架。     (2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。     (3)管顶以上超挖稳定土时不得在135°范围内。     (4)排水管道交叉时,排水圆管在上,铸铁管在下。     (5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。     该城市排水工程的某混凝土构筑物施工完成后,进行灌水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。     问题

22.某城市道路工程,项目经理部技术负责人主持编写了项目质量计划,该质量计划体现了质量管理人员的过程控制,在质量计划的实施过程中,项目经理定期组织项目技术负责人验证质量计划的实施效果,对项目质量控制中存在的问题和隐患提出解决措施。工程施工后,该项目内部质量审核员按编制施工资料的要求收集、整理质量记录,项目经理组织有关专业技术人员按最终检验和试验的规定,根据合同要求进行全面验证。工程复工后,项目经理部编制了撤场计划。问题1.指出背景材料中的不妥之处,并改正。2.项目质量计划包括的内容有哪些?3.项目经理部编制的撤场计划应符合哪些要求?

题干: 某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施
工组织设计的每一个环节抓住其关键,作出了最恰当的安排,并选择了合理有效的措施。
在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂
浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中
采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。
在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受
污染情况。
23.城市隧道工程的主要施工方法有哪些?

24.(一)      某城市拟对全市的给水系统进行全面改造,通过招标投标,选择了一家企业作为施工总承包单位。     在给水厂站施工过程中,对降水井的布置提出以下要求。     (1) 面状基坑采用单排降水井,布置在基坑外缘一侧。     (2) 降水井的布置在地下水补给方向适当减少,排泄方向适当加密。     (3) 当面状基坑很小时可考虑布置单个降水井。     (4) 在基坑运土通道出口两侧不应设置降水井。     为了保证滤池过滤效果,施工项目部对滤池施工过程中的每个环节都进行了严格控制。     施工期内,由于基坑内地下水位急剧上升,使基坑内的构筑物浮起,为此,提出了抗浮措施。     该给水工程在合同约定的工期内实现了送水并网。     [问题]

25.(四)      某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图纸及有关技术资料齐全。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故招标人委托咨询单位编制了两个标底,准备分别用于对本省和外省市施工企业投标价的评定。招标人于2004年8月5日向具备承担该项目能力的A、B、C、D、E正五家承包商发出资格预审合格通知书,其中说明,8月10~11日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。该五家承包商均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一作了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包商均按规定的时间提交了投标文件。但承包商A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前半小时递交了一份书面声明,撤回已提交的投标文件。     开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包商A已撤回投标文件,故招标人宣布有B、C、D、E四家承包商投标,并宣读该四家承包商的投标价格、工期和其他主要内容。     评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。     按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、C、D、E,故评标委员会确定承包商B为中标人。由于承包商月为外地企业,招标人于9月8日将中标通知书寄出,承包商月于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。     问题

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图1),并得到监理工程师的批准。
该工程在施工过程中发生了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件二 ;基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元,机械费2万元。
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
事件四;结构施工段段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
26.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。如果可以,施工单位可以获得的工期补偿是多少天?

题干: 某市政道路排水管道工程长2.24km,道路宽度30m。其中,路面宽18m,两侧人行道
各宽6m;雨、污水管道位于道路中线两边各7m。路面为厚220mm的C30水泥混凝土;基
层为厚200mm的石灰粉煤灰碎石;底基层为厚300mm、剂量为10%的石灰土。工程从当年
3月5日开始,工期共计300d。施工单位中标价为2534.12万元(包括措施项目费)。
招标时,设计文件明确:地面以下2.4~4.1m会出现地下水,雨、污水管道埋深
在4~5m。
施工组织设计中,明确石灰土雨期施工措施为:①石灰土集中拌和,拌和料遇雨加盖
苫布;②按日进度进行摊铺,进入现场石灰土,随到随摊铺;③未碾压的料层受雨淋后,
应进行测试分析,决定处理方案。
对水泥混凝土面层冬期施工措施为:①连续五天平均气温低于-5攝氏度或最低气温低于
一15攝氏度时,应停止施工;②使用的水泥掺入10%粉煤灰;③对搅拌物中掺加优选确定的早
强剂、防冻剂;④养护期内应加强保温、保湿覆盖。
施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目部采用
27.针对现场扬尘情况,应采取哪些防尘措施?

28.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的1/3左右,窝工现象严重。     问题

题干: 某城市道路工程项目,施工承包商考虑到该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度、最少的消耗确保工程优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:
(1)对道路工程前期水文、地质进行实地调查。调查主要从路线方面、路基方面和路面方面进行。
(2)对道路沿线施工影响范围内进行环境与资源调查。
(3)做好城市道路的施工准备工作,施工准备工作的内容主要有组织准备、技术准备、物资准备和现场准备。该工程在施工过程中和施工结束后,施工项目经理部均对其质量控制进行总结、改正、纠正和预防。
29.项目经理部在施工前的技术准备包括哪些内容?

题干: 某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划(如图1),并得到监理工程师的批准。
该工程在施工过程中发生了如下事件:
事件一:因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
事件二 ;基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元,机械费2万元。
事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
事件四;结构施工段段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
事件五:因施工期间钢材涨价而增加材料费7万元。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
30.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。

题干: 某施工单位中标某城市道路工程A标段,中标价为3000万元,项目经理部依据合同、招标文件和施工组织设计,为该项目编制了目标成本计划。参加编制的主要人员有项目经理、项目总工、预决算员。参与人员踏勘施工现场,召开了编制前的准备会议。经过工程量复核、工程单价分析、工程量计算对比、综合管理(间接)费用分析等步骤,得出了本工程的目标成本计划指标:直接成本2620万元,间接成本80万元。
31.计算本项目上交公司的利润。(请用汉字写出计算式)

题干: 某市政工程总承包单位为A公司,合同总工期为180天。A公司把雨水管工程分包给B公司。B公司根据分包项目工程量、施工方案及计划投入的工、料、机,编制了管线施工的进度计划。工程实施后,由于分包单位与总承包单位进度计划不协调,造成总工期为212天。
路基工程施工时,A公司项目部发现某里程处存在一处勘察资料中没有提及的大型暗浜。对此,施工单位设计了处理方案,采用换填法进行了处理。
施工后,A公司就上述事件对建设单位提出索赔要求,建设单位要求A公司提供索赔依据。
32.补充B公司编制雨水管施工进度计划的依据,并指明A、B两公司处理进度关系的正确做法。

题干: 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25m,辅
路宽9m。项目部应业主要求,将原计算安排在次年4月初施工的沥青混凝土面层,提前到
当年11月上、中旬,抢铺出一条快车道以缓解市区交通。
33.为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作?

34.(四)      某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌和站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

题干: 某项目经理部承接了一项道路、桥梁综合性大型工程,并将其中的部分工程按合同分包给其他单位施工。双方签订了分包合同,在合同中双方约定:
(1)在分包队伍进场前,分包商编制专项施工组织设计报监理工程师审批。
(2)当分包队伍进场时,总包商不再确认分包商从业人员资格,由分包商自行管理。但应对分包商负责人及分包队伍有关人员进行安全教育和施工交底。交底采用书面形式,由总包商负责人签字后交分包商有关人员。
(3)在合同履行过程中,总包商不再派人对其进行管理,以分包商自行管理为主。
(4)分包商对于其分包现场的脚手架、设施、设备等安全防护设施可以根据施工需要自行移动或拆除。
项目实施过程中,总包方发现一安全隐患,要求分包方立即整改,但分包方不予理会,继续施工,结果发生一死一伤的安全事故。
35.该起事故中,分包商承担什么责任?为什么?

题干: 某城市桥梁工程项目,施工人员在大体积墩台及其基础施工时的部分施工工艺和方法
如下。
(1)在墩台基础中埋放了厚度为120mm的石块,且埋放的数理为混凝土结构体积
的20%。
(2)在浇筑混凝土时选择了一天中气温较高时进行。
(3)在后张有黏结预应力混凝土结构时,预应力筋的孔道采用钢管抽芯方法进行预留。
(4)预应力筋锚固完毕并经检验合格后,用电弧焊切割外露预应力筋。
(5)施工中预应力筋采用应力控制张拉,在校验伸长值时,实际伸长值与理论伸长值
的差值为8%。
36.按预应力品种可将预应力张拉锚固体系分为哪几类?

题干: 某单位中标污水处理项目,其中二沉池直径51. 2m,池深5.5m。池壁混凝土设计要求为C30.P6?F150,采用现浇施工,施工时间跨越冬季。施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:
(1)混凝土的搅拌及运输;
(2)混凝土的浇筑顺序、速度及振捣方法;
(3)搅拌、运输及振捣机械的型号与数量;
(4)预留后浇带的位置及要求;
(5)控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5m/h,当充到设计水位12h后,开始测读水位测针的初读数,满水试验测得渗水量为2.51./(平方米.d),施工单位认定合格。
37.补全模板设计时应考虑的内容。

题干: 项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
措施一;依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工匿打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土目标成本。
措施二:对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建生的降低成本额。
措施三:对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购j③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
措施四:要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。
38.请补充对材料管理人员的成本管理责任要求。

39.     某城市道路改建工程,地处交通要道,拆迁工作量大。业主通过招标选择了工程施工总承包单位和拆迁公司。在上半年施工进度计划检查中,该工程施工项目经理部出示了以下资料:①桩基分包商的桩位图(注有成孔/成桩记录)及施工日志;②项目经理部的例会记录及施工日志;③施工总进度和年度计划图(横道图),图上标注了主要施工过程,开工、完工时间及工作量,计划图制作时间为开工初期;④季、月施工进度计划及实际进度检查结果;⑤月施工进度报告和统计报表,除对进度执行情况简要描述外,对进度偏差及调查意见一律标注为“拆迁影响,促拆迁”。检查结果表明,实际完成的工作量仅为计划的l/3左右,窝工现象严重。     问题

题干: A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长32 m,宽40 m,池体深6.5 m基坑与邻近建筑物距离2.6 m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25摄氏度内。地层土为黏土,地下水位于地表水以下0.5m。
项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:
(1)因施工结构位于供水厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。
(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施。
(3)施工组织设计中考虑了围护桩变形,但监测项目偏少。
(4)为控制结构裂缝,混凝土浇筑时控制内外温差不大于25摄氏度。
在基坑开挖到放坡时,由于止水帷幕缺陷,西北角渗漏严重,采用双快水泥法进行封堵,由于水量较大,没有效果。
40.基坑监测的主要对象除围护桩变形外,还应有哪些监测项目?

41.(二)      某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下。     (1) 选用初凝时间3h以下的P32.5号水泥。     (2) 水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。     (3) 施工最低气温为-5℃。     (4) 基层保湿养生不宜小于3h。     (5) 基层的压实厚度最多不超过30cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。     [问题]

42.(四)      某城市桥梁工程,在施工前期,施工单位确定了施工顺序后编制了施工进度计划和设计了施工平面图。     在钻孔灌注桩的施工过程中,采用反循环回转钻孔原理。某天的施工过程中发生了扩孔事故,施工单位及时采取施救措施,未造成更大的损失。     在施工期间形成和编制的施工技术文件按规定要求进行保管和归档。     问题

43.     某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。     由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。     水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。     项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。     为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后依据进度计划、调整资料对施工进行总结。     问题

44.     某城市给水工程项目,通过招标投标确定了由本市一家具有承担该工程项目资质的施工企业承担施工任务。     施工企业在给水厂站工程施工时制定了以下施工技术要求:     (1)水池底板混凝土应分层分次浇筑完成。     (2)水池底板混凝土浇筑采用掺外加剂的泵送混凝土时,其坍落度不宜小于150mm。     (3)水池池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过40mm,沿池壁高度均匀摊铺。     施工企业在开槽埋管施工时提出的部分技术要求如下:     (1)人工开挖基坑时的堆土高度不宜超过2.0m。     (2)管道基础槽深超过2m,基础浇筑时,必须采用串筒或滑槽来倾倒混凝土,以防止混凝土发生离析现象。     (3)同一沟槽内有双排管道但基础底面的高程不同时,应先回填基础较高的沟槽。     施工企业在施工过程中特别注重给水结构工程施工的质量控制,制定了水下顶管施工方案等施工质量计划。     问题
做题计时:00:00:00
暂 停 开始
请牢记:"qicai.net" 即七彩网 ©2025 七彩网 www.qicai.net 本站邮件:kankan660@qq.com
网站备案号:湘ICP备16000511号-8
